Projektbeschrieb

Die einspurige Bahnstrecke Frischingweg – Wabern – Kehrsatz Nord bietet zu wenig Kapazität und ist überlastet. Die Gleis- und Perronanlagen im Bahnhof Wabern entsprechen nicht dem heutigen Standard. Um die Strecke auf Doppelspur auszubauen und den Bahnhof Wabern zu modernisieren, hat die BLS Netz AG dieses Projekt 2014 öffentlich ausgeschrieben. Ende Januar 2015 hat die «Ingenieurgemeinschaft IG AmGurte» – bestehend aus der Kissling + Zbinden AG und Bächtold & Moor AG - den Zuschlag erhalten und umgehend mit der Projektierung begonnen.

Bauherr

BLS Netz AG

Bausumme

Gesamtbausumme: CHF 70 Mio.

Bausumme K+Z: CHF 25 Mio.

Planung + Bauleitung

Das Projekt wird von der «Ingenieurgemeinschaft AmGurte» realisiert. Die Kissling + Zbinden AG tritt dabei auf als federführende Gesamtprojektleiterin und Projektverfasserin Bahnbau und Kunstbauten.

Termine

Planung: 2015 – 2020

Ausführung: 2018 - 2020

Visualisierungen

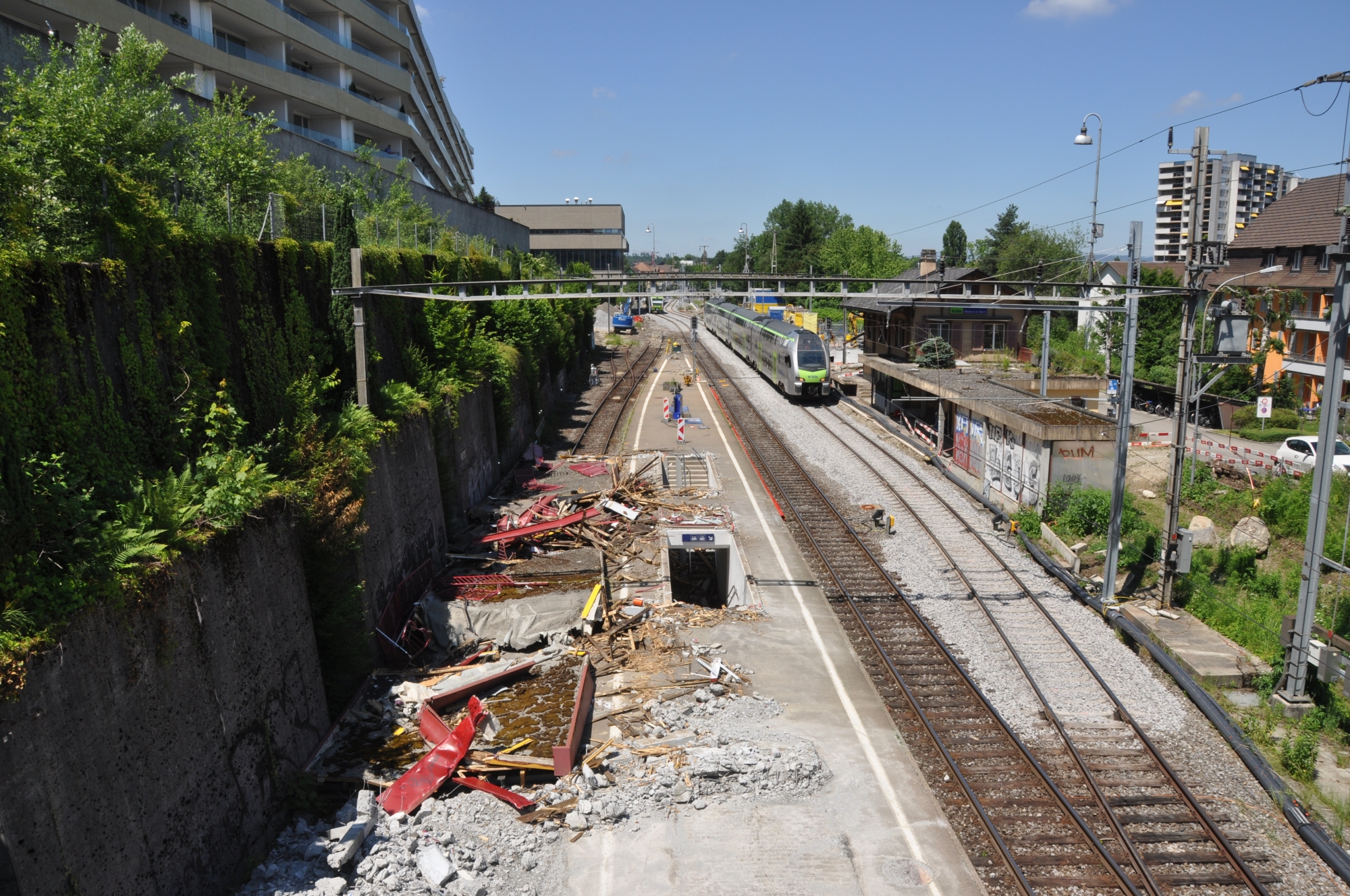

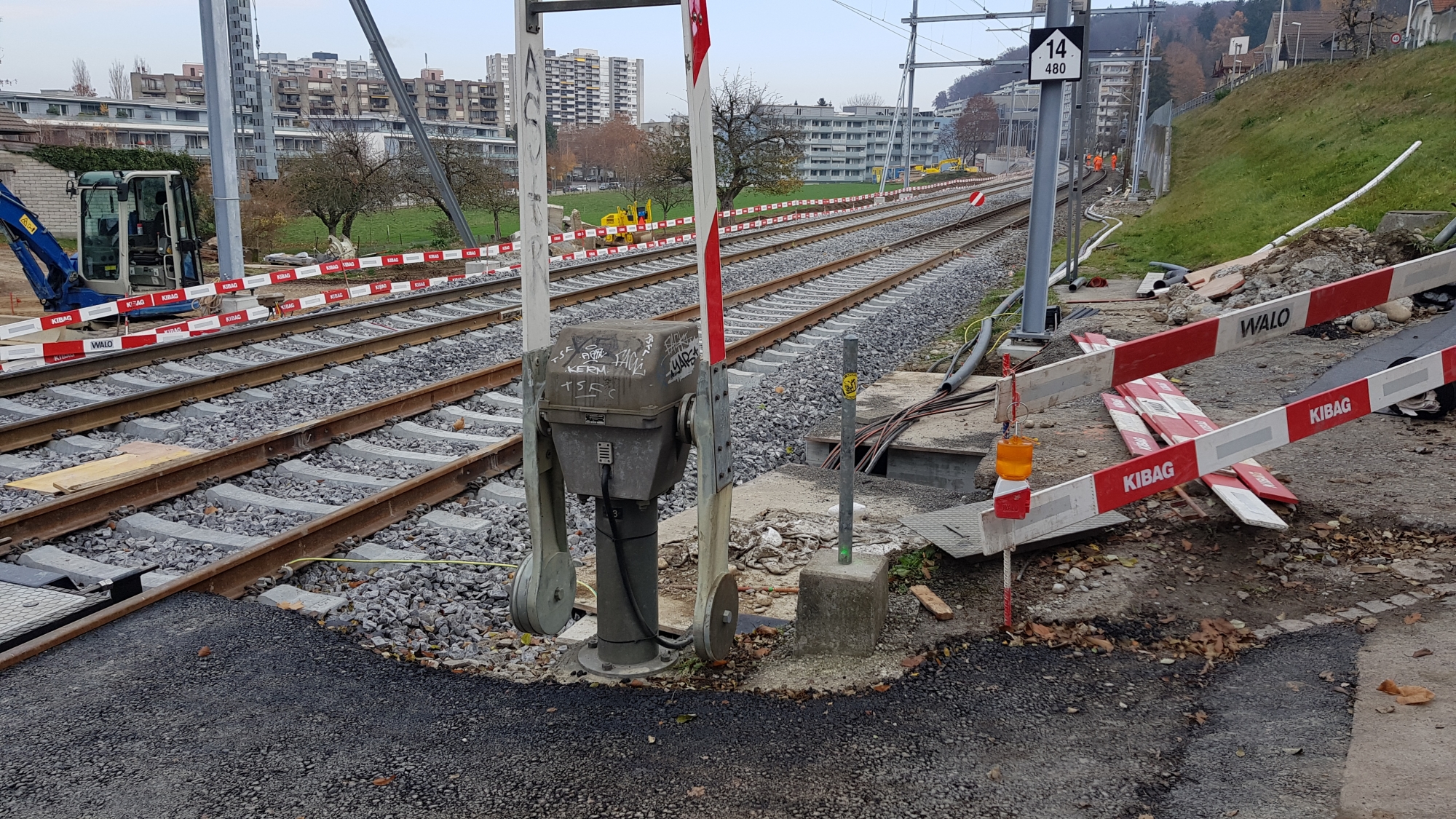

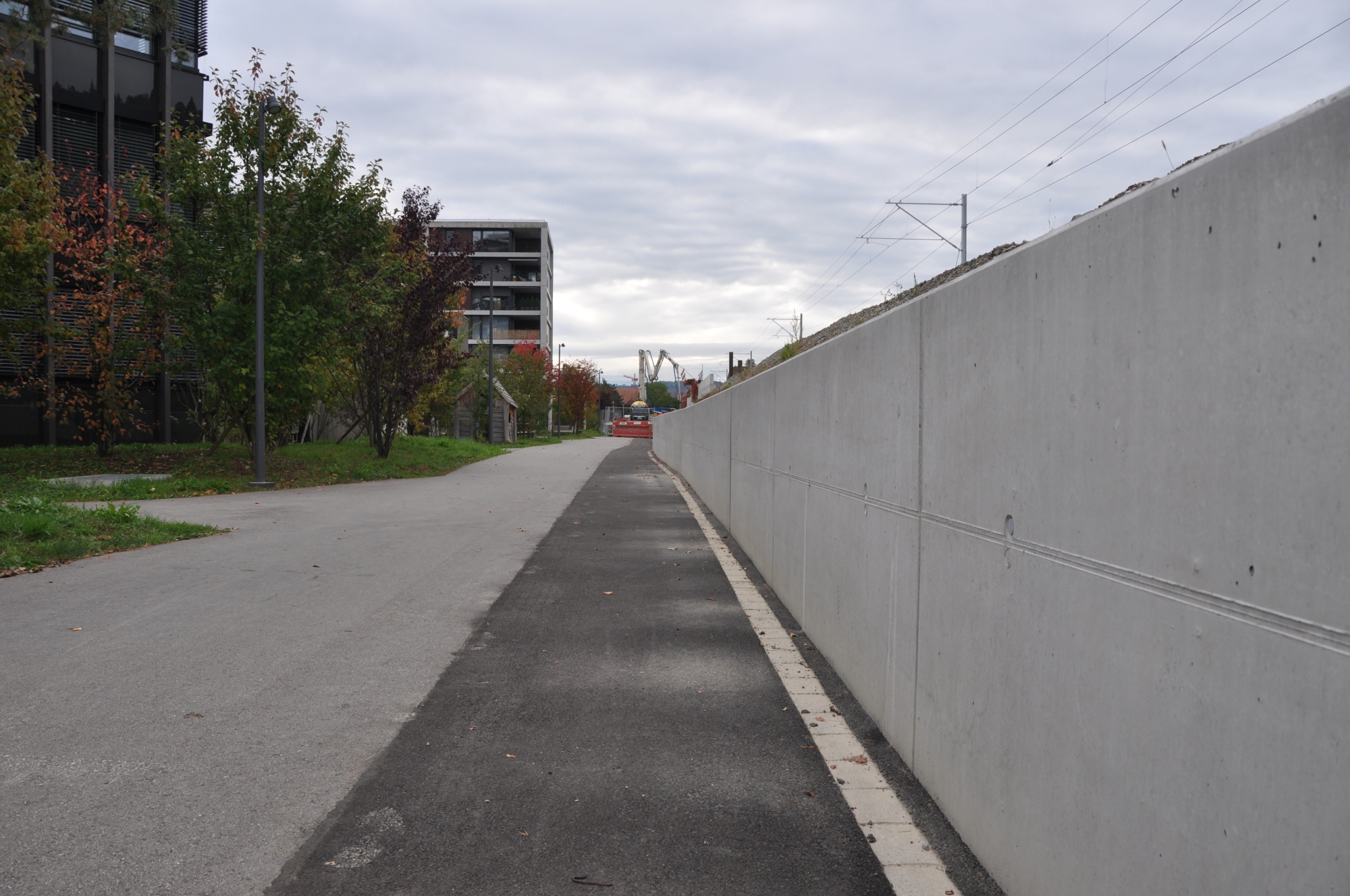

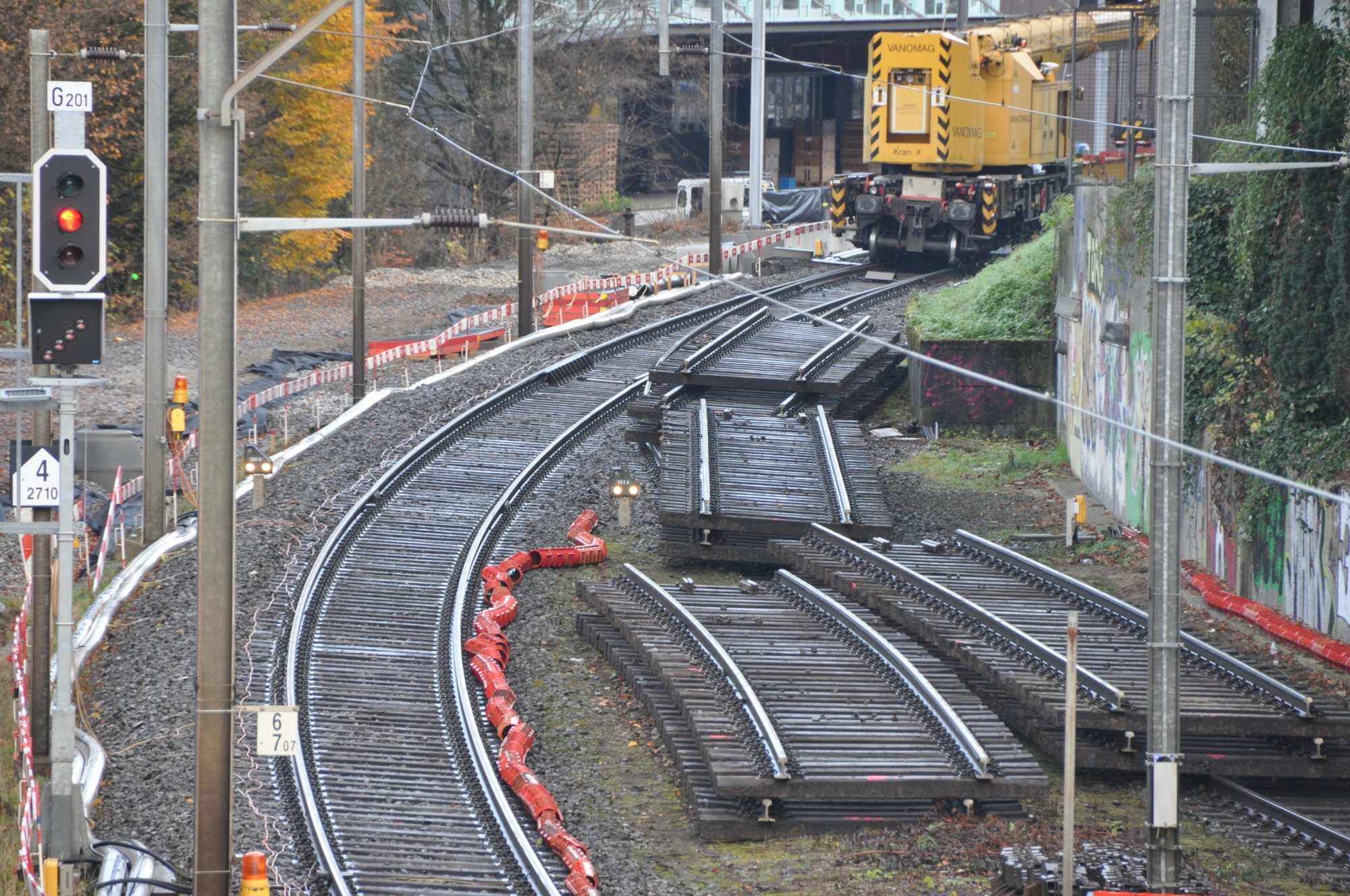

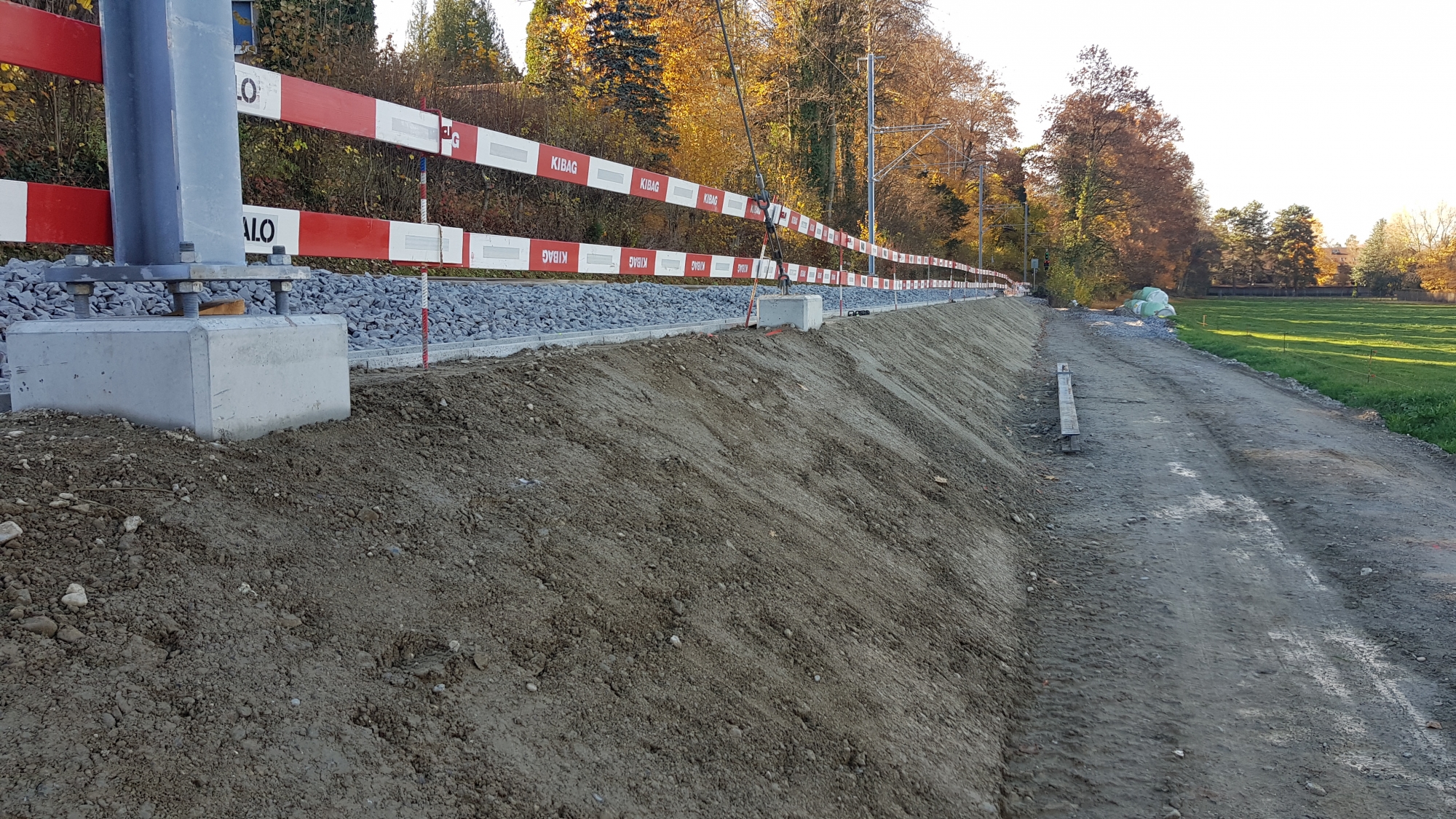

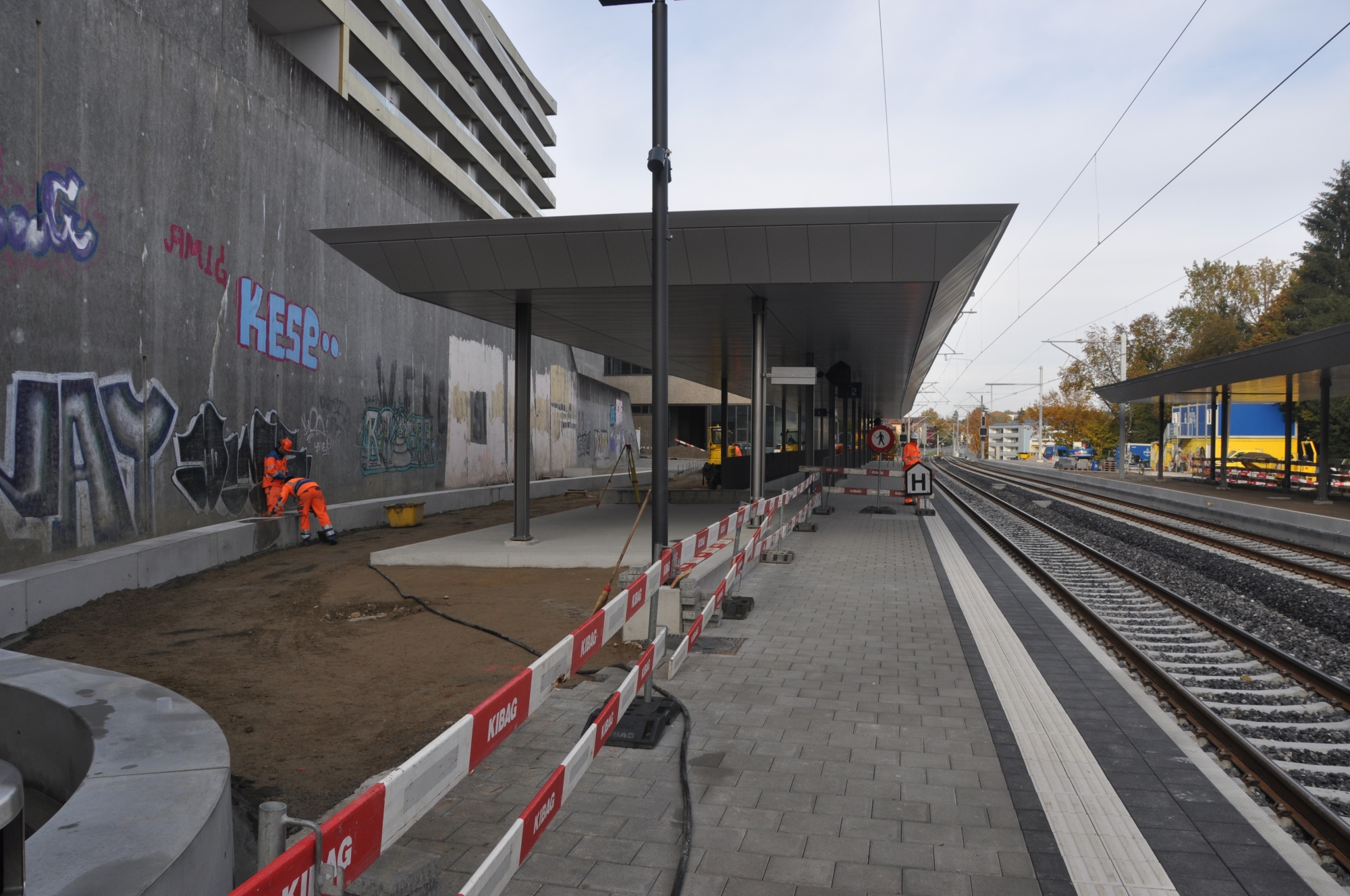

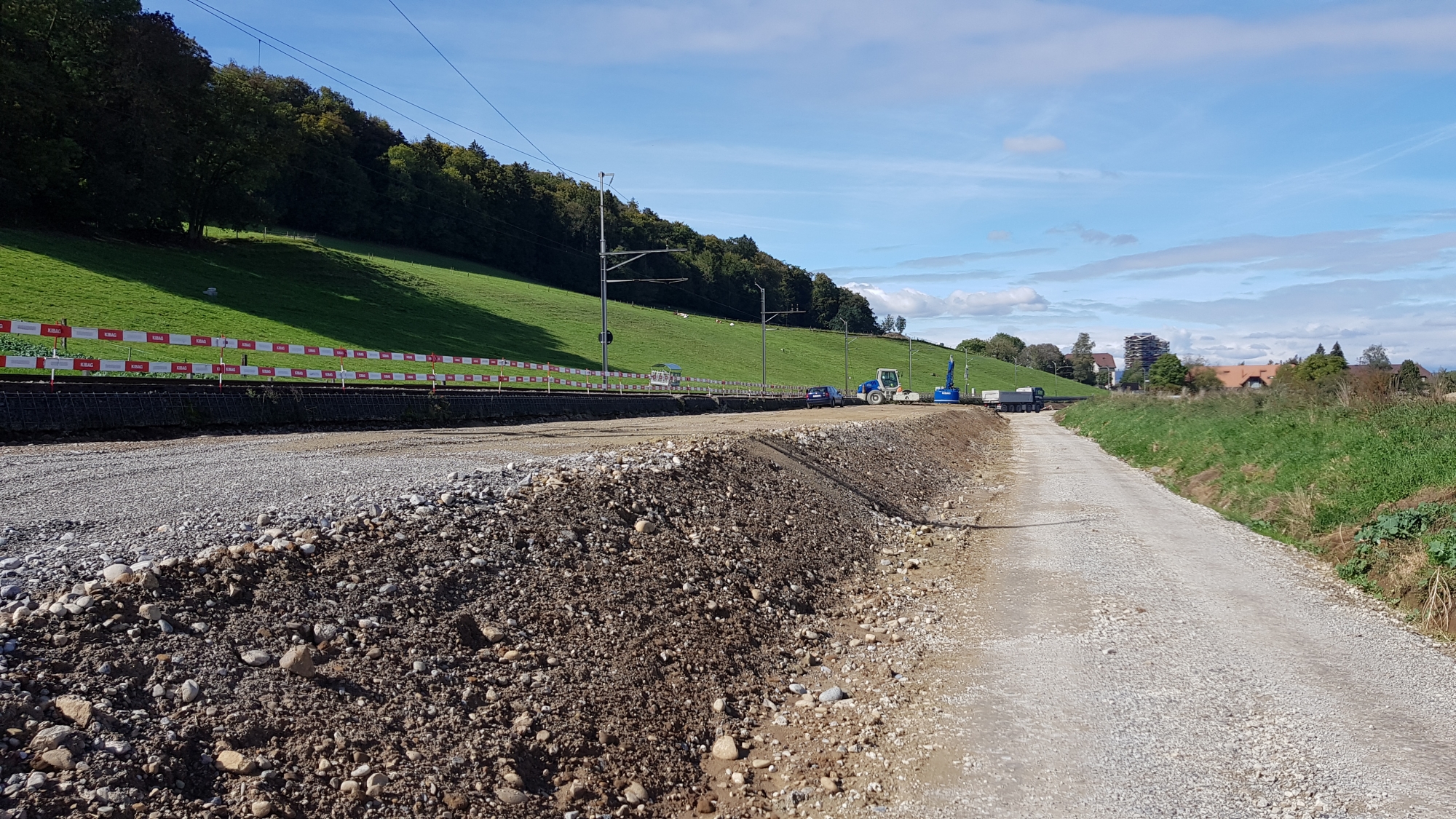

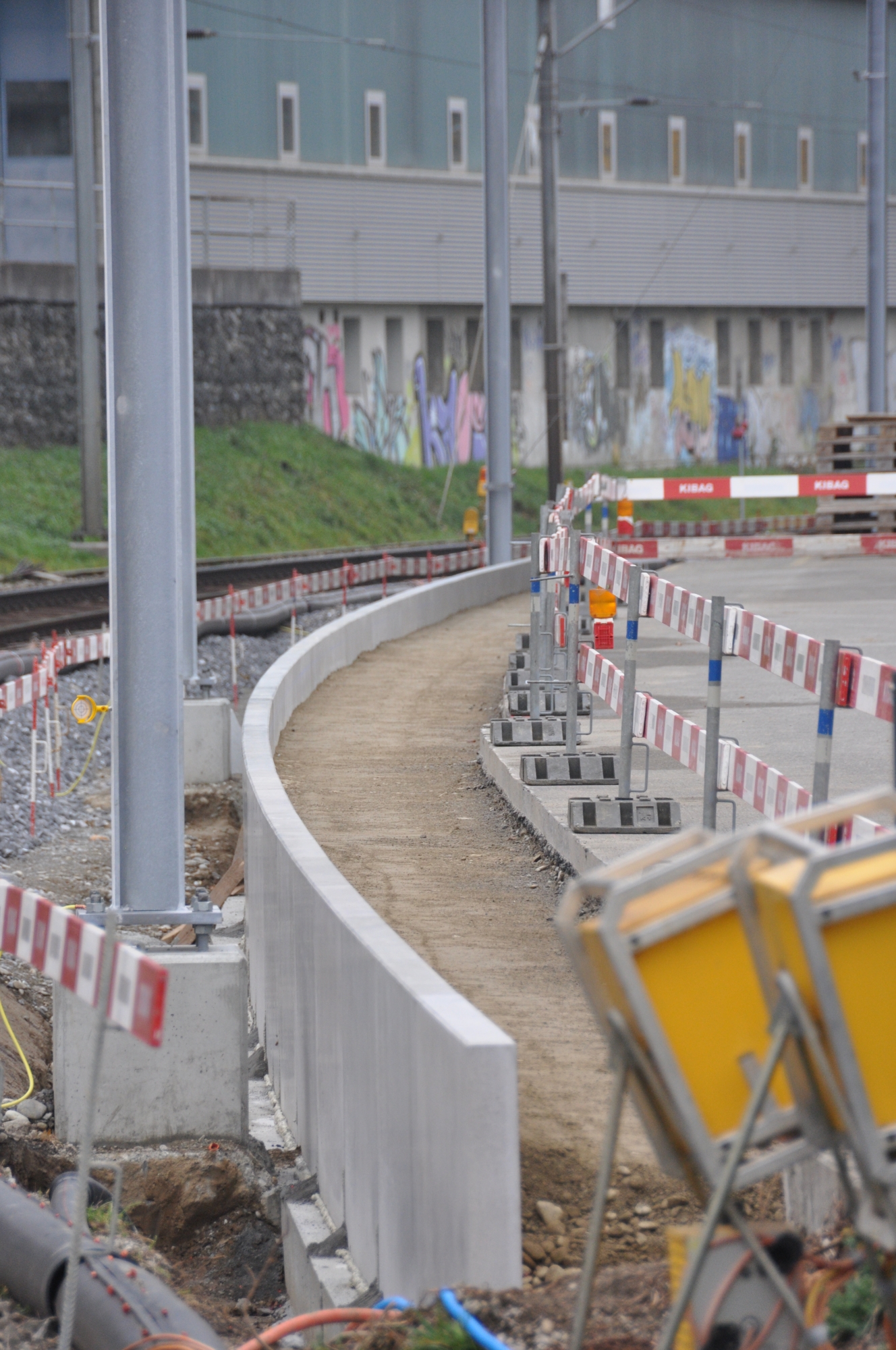

Baufortschritt

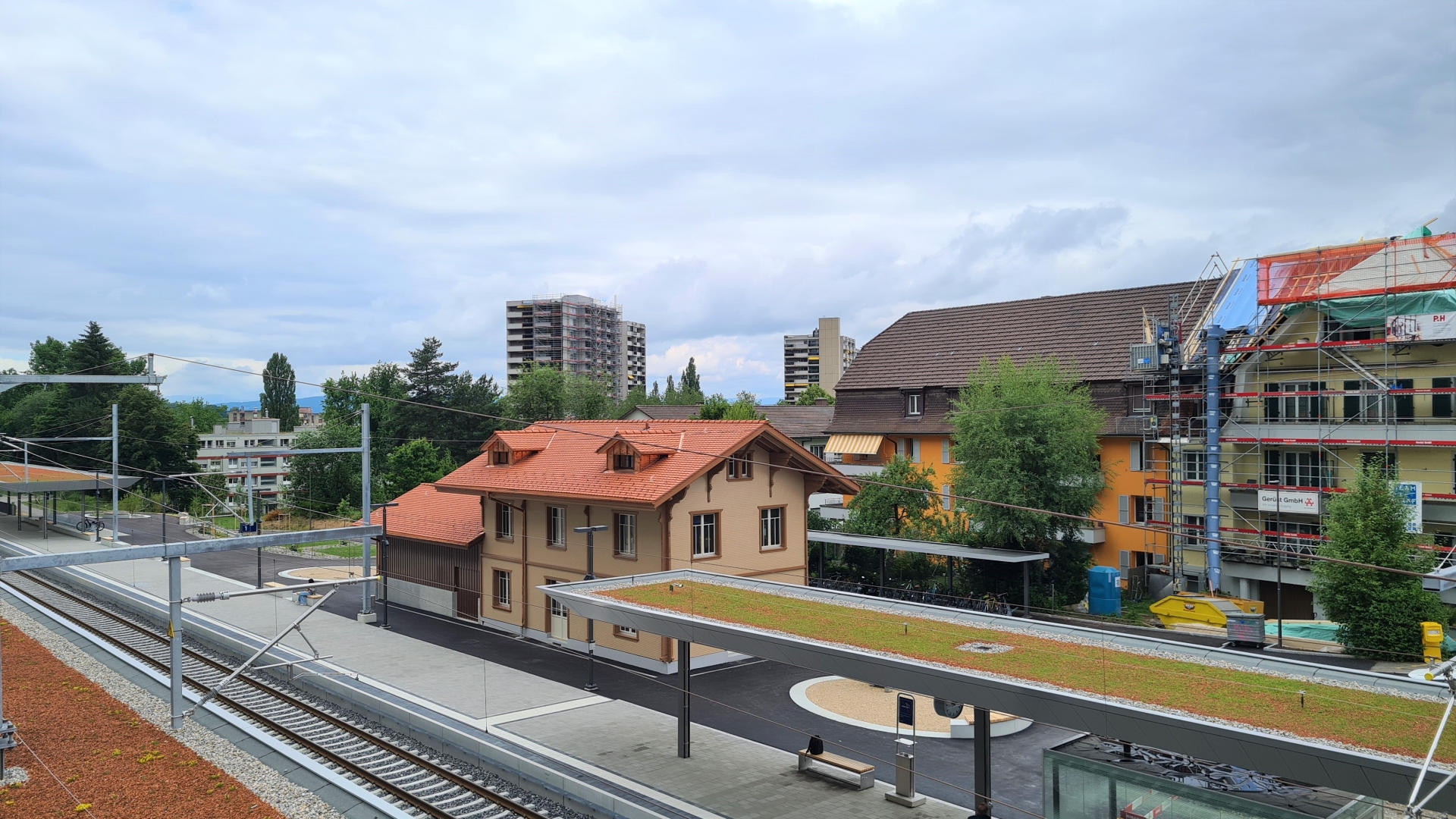

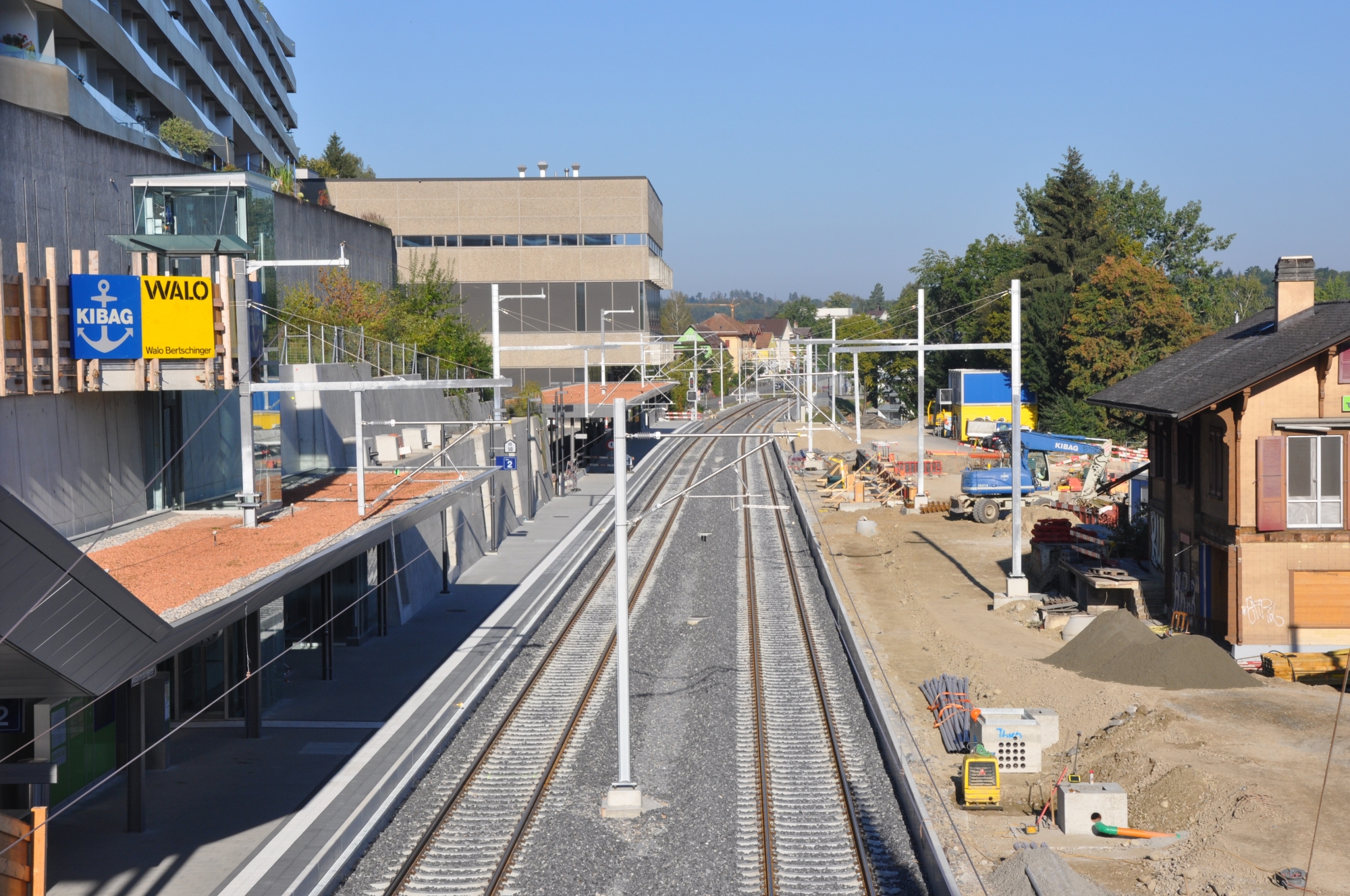

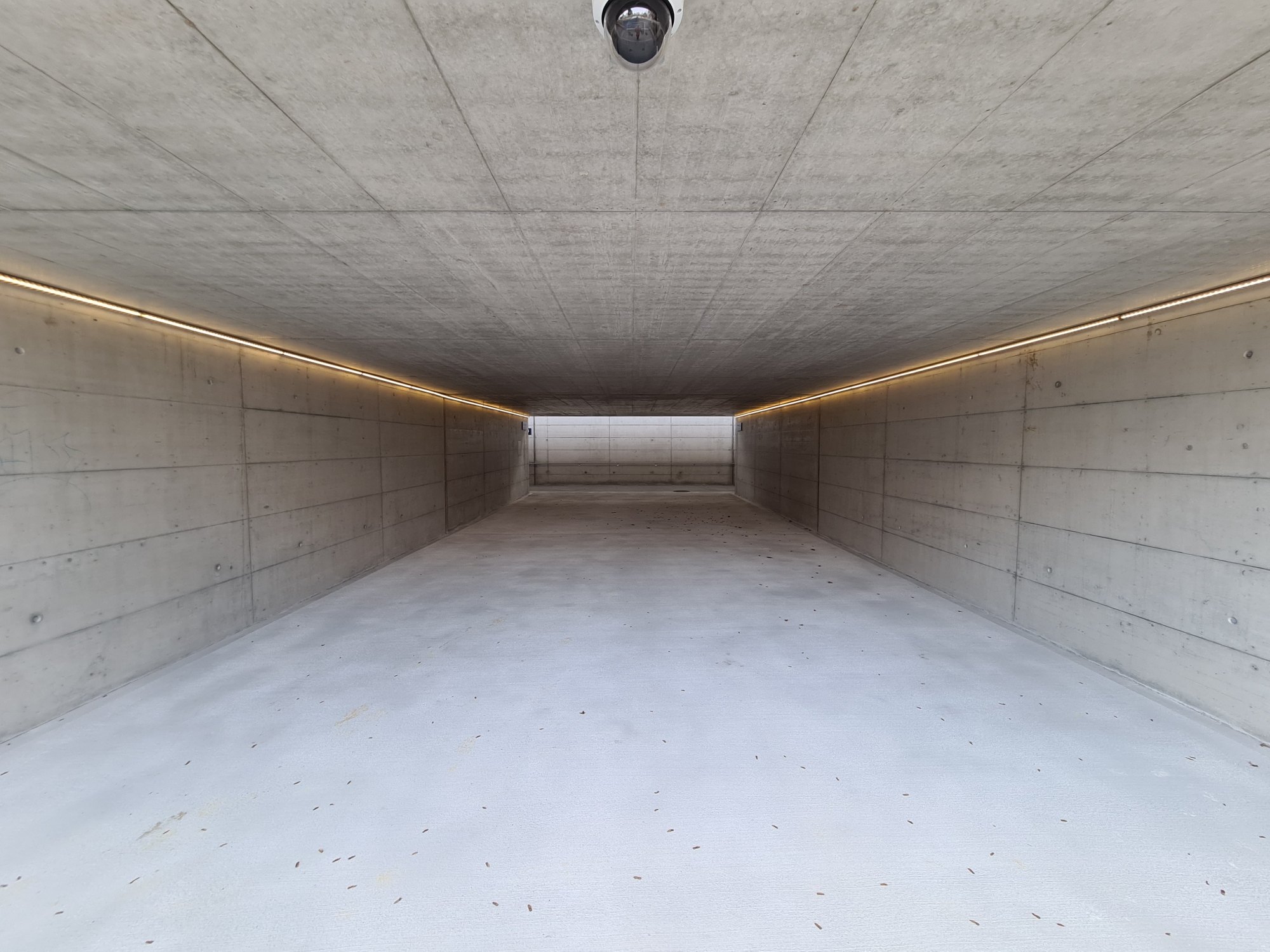

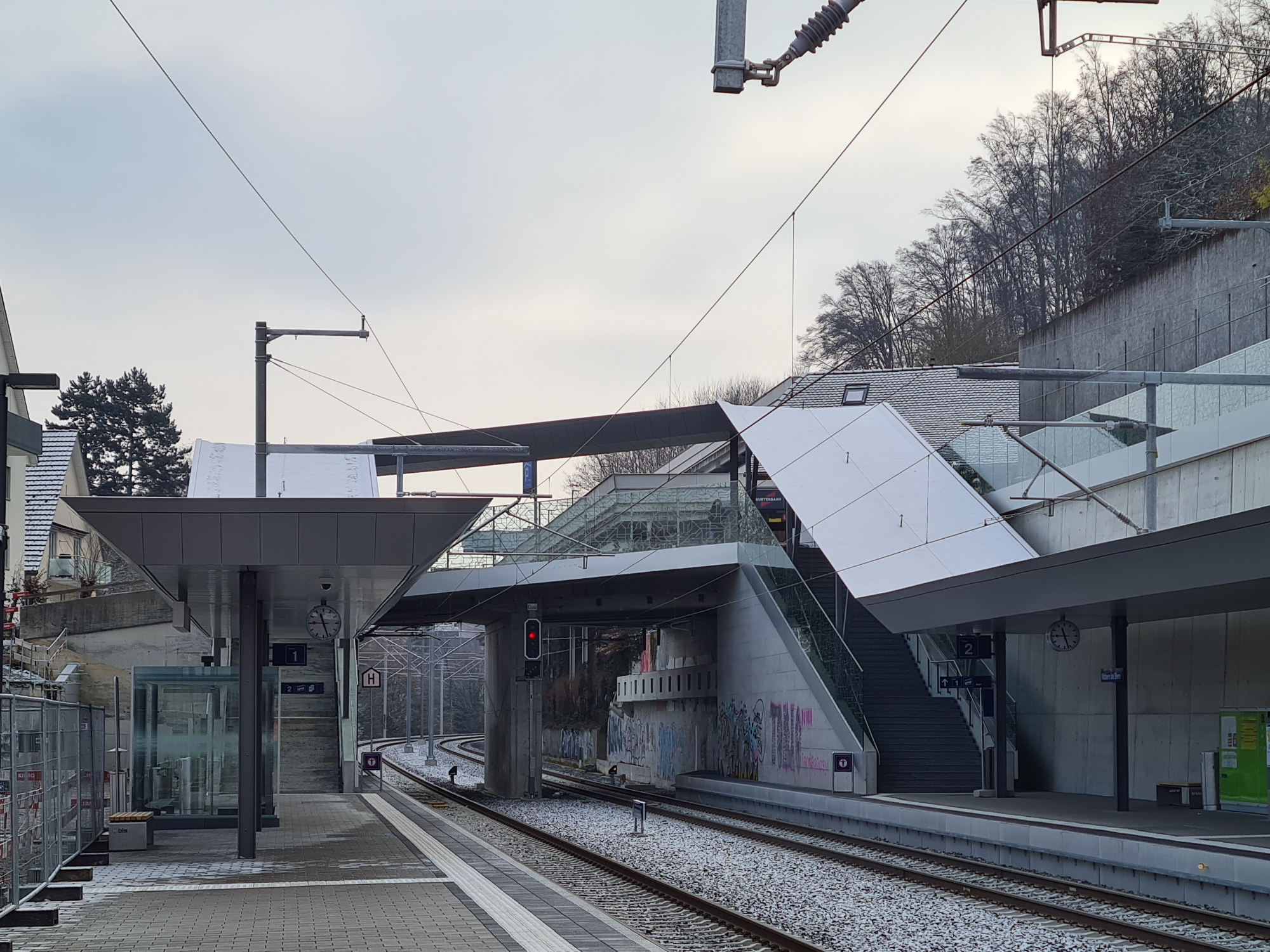

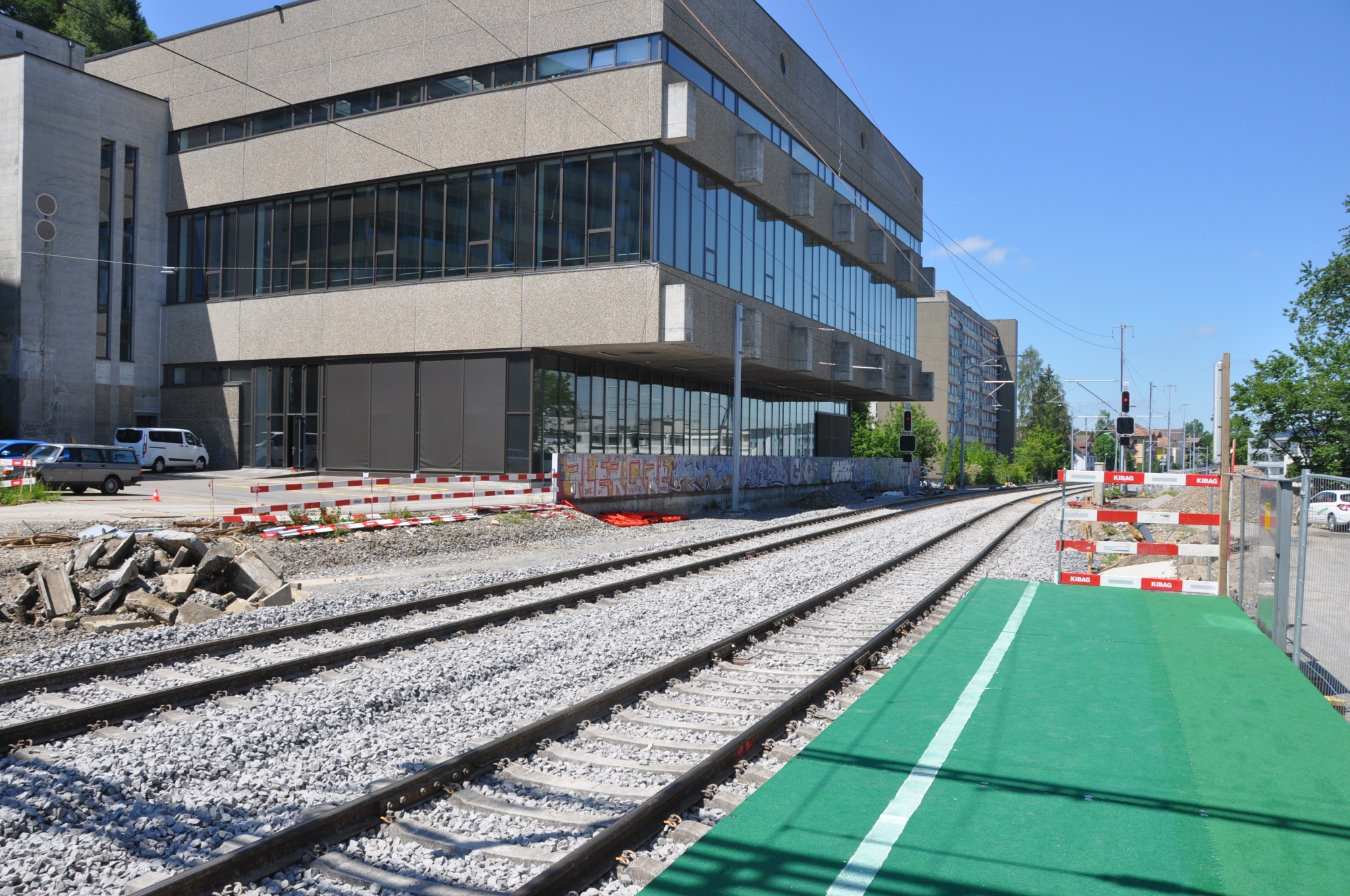

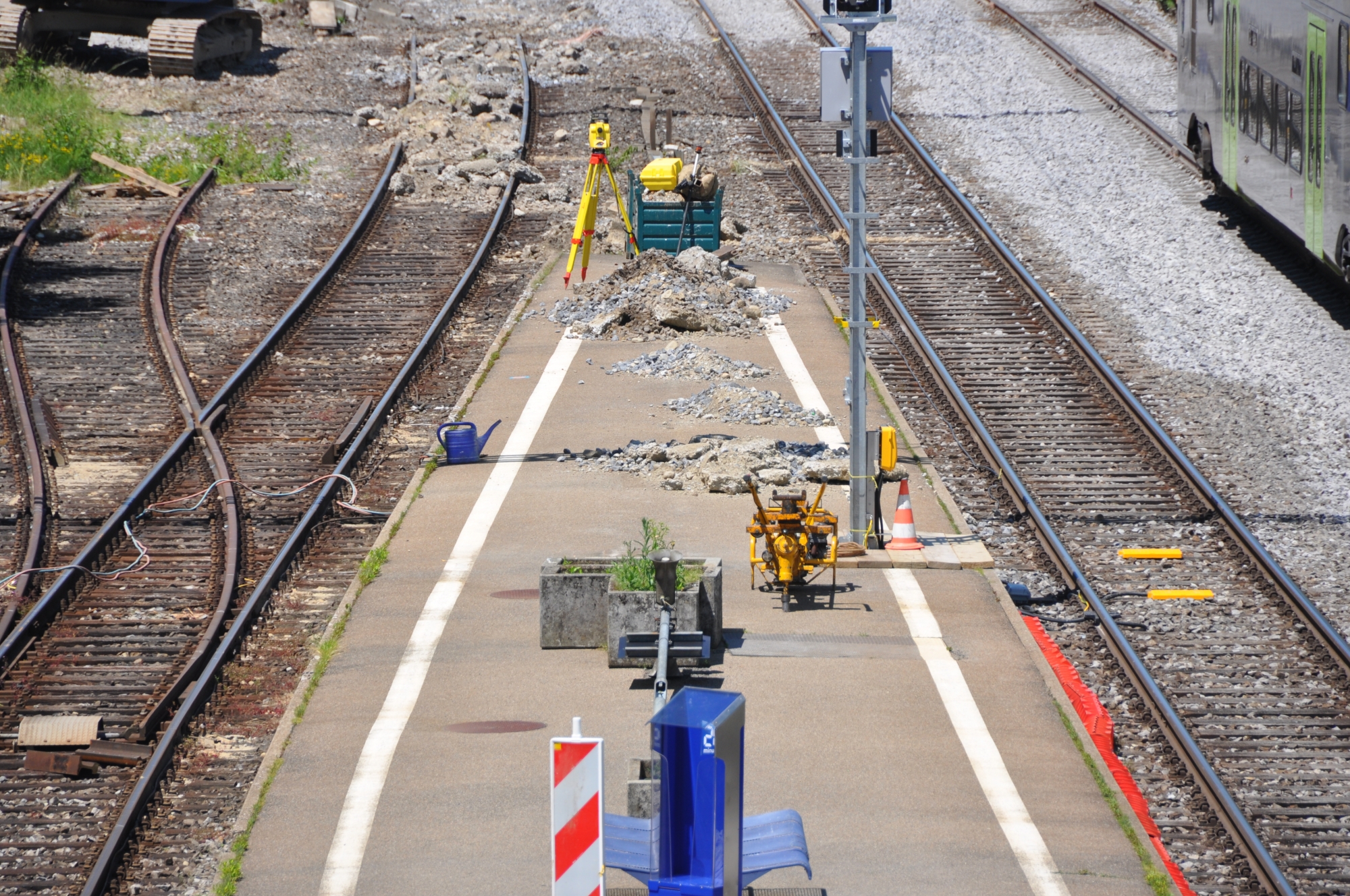

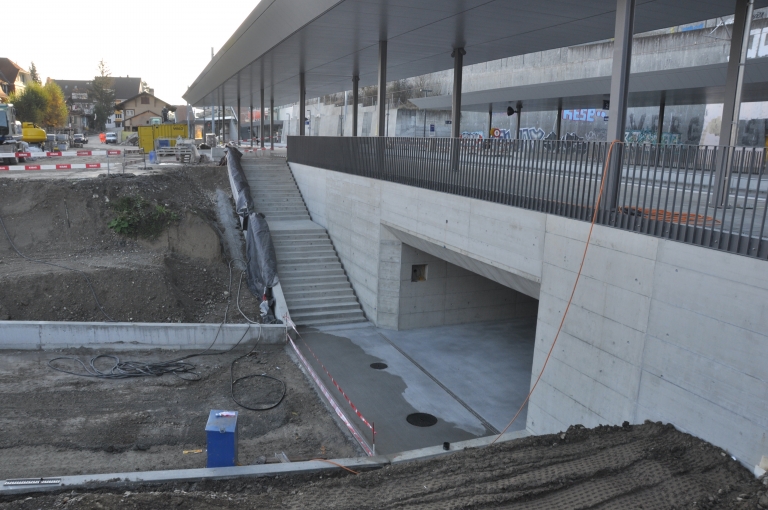

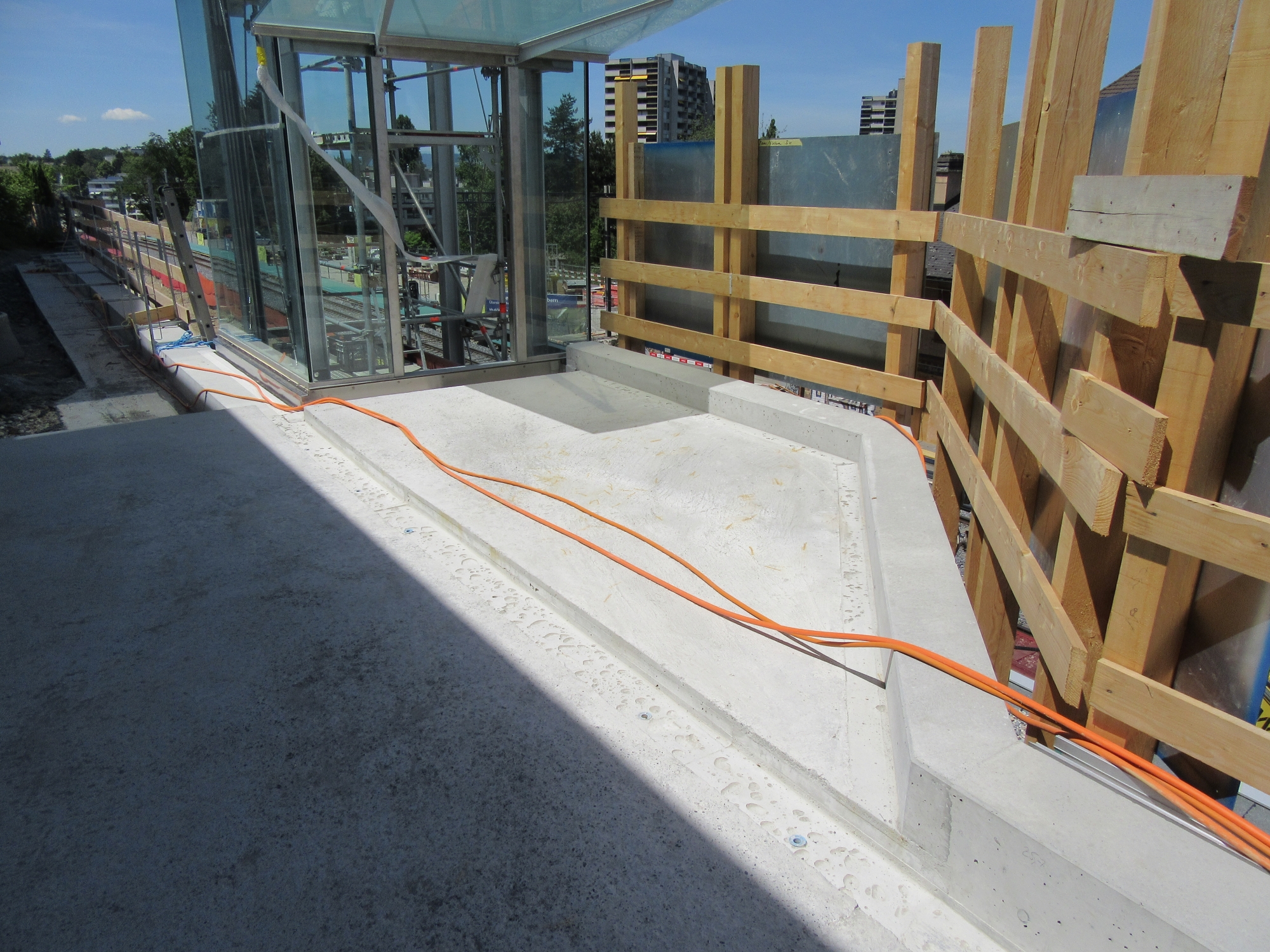

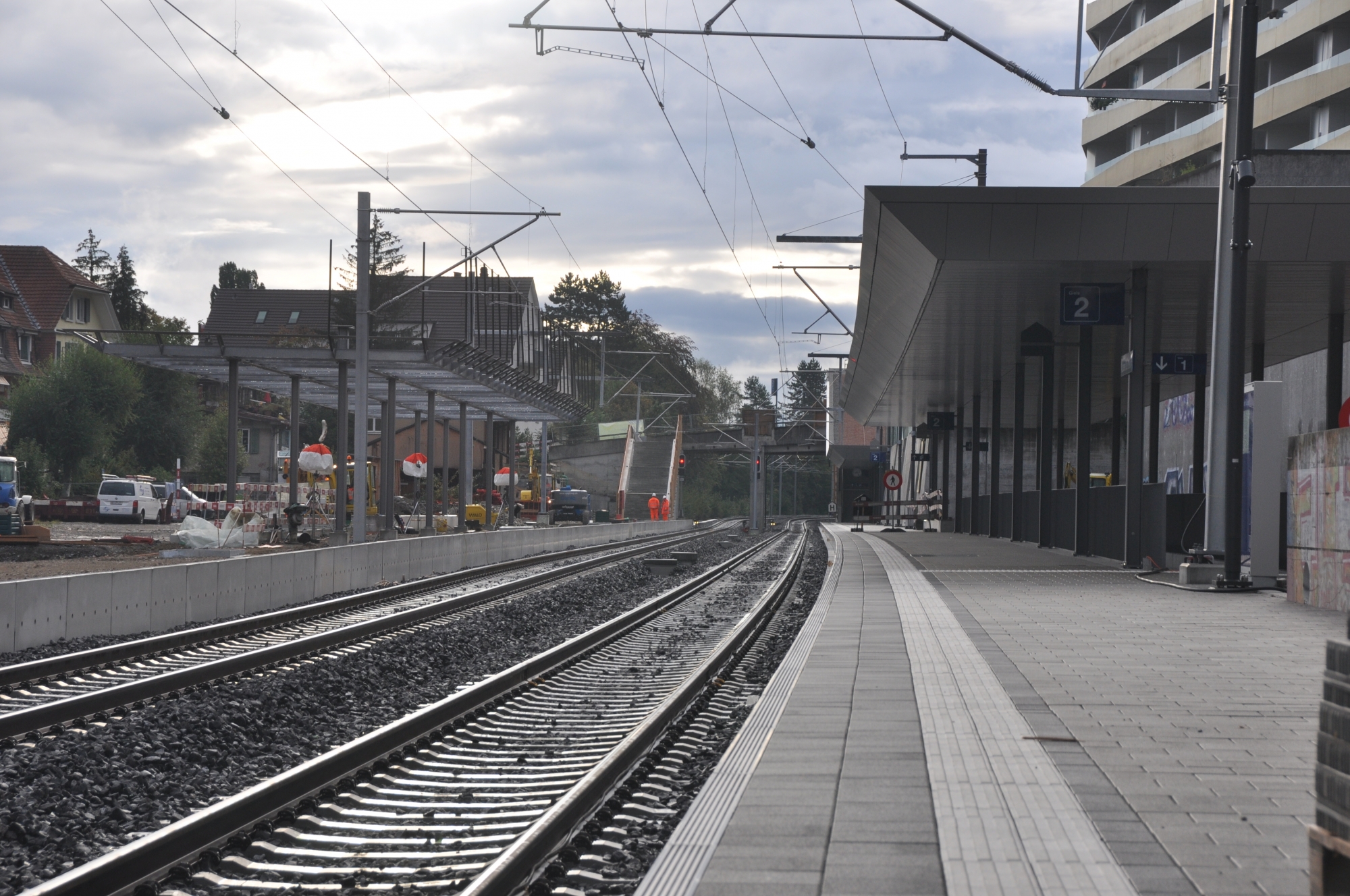

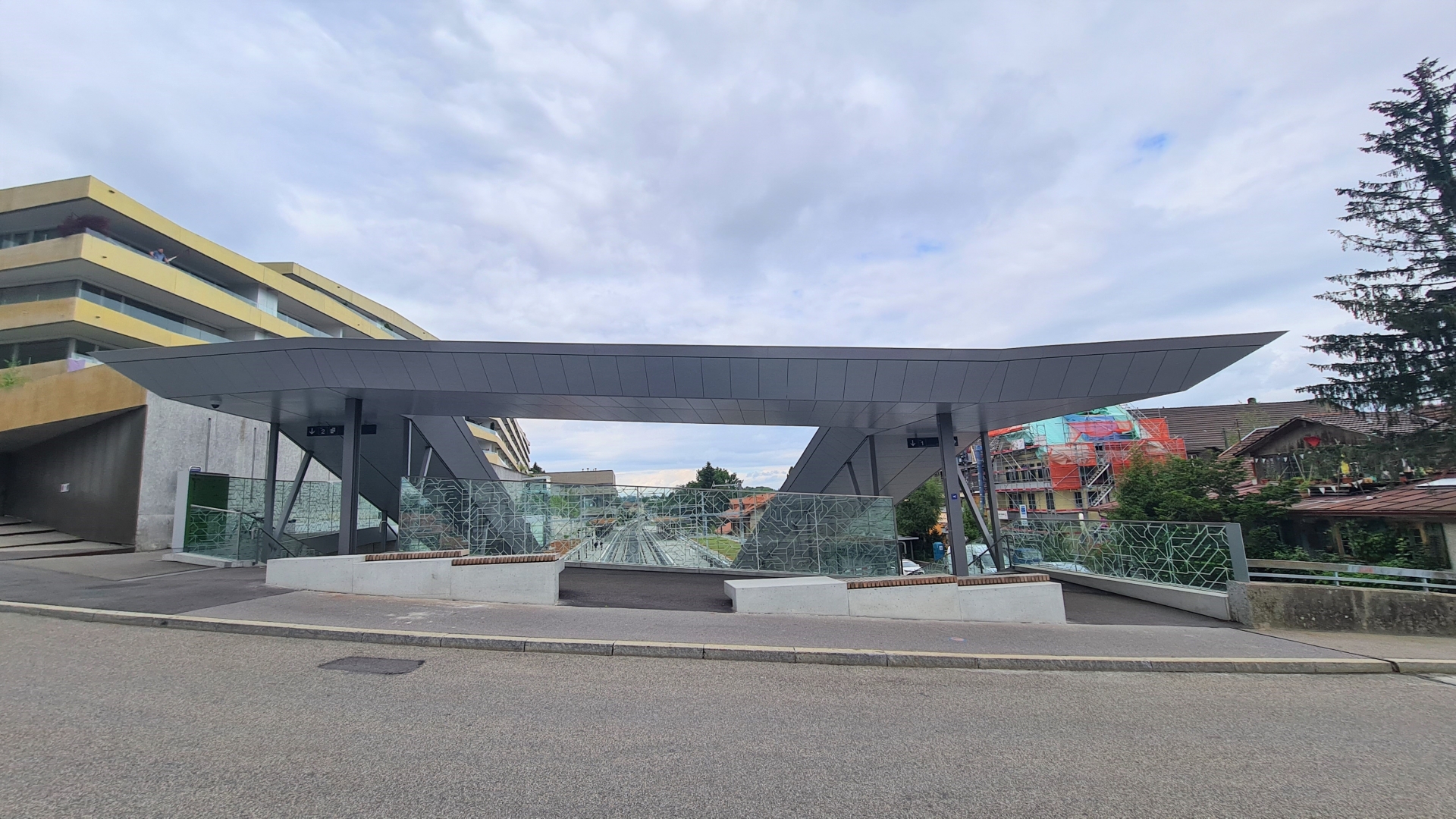

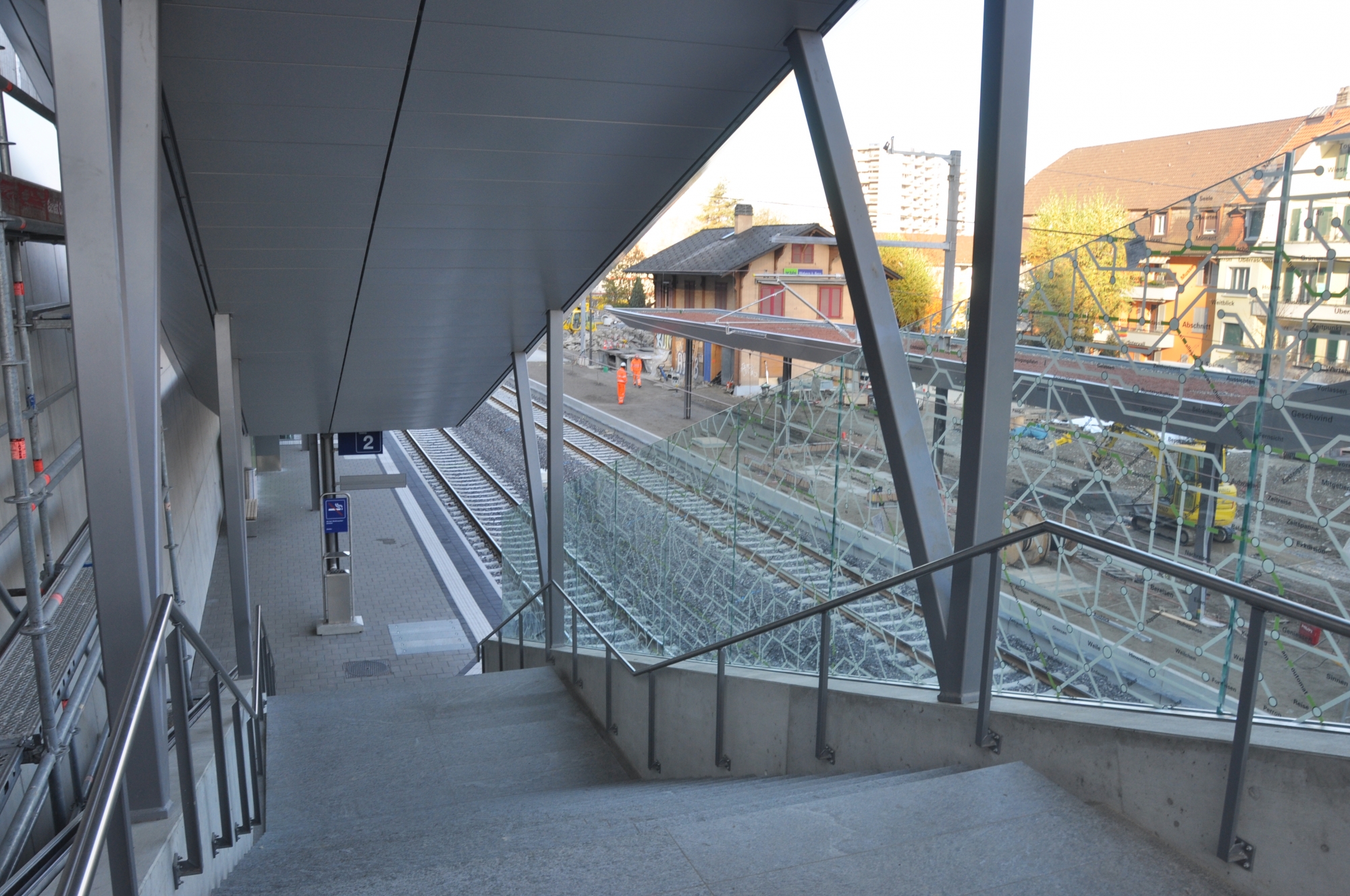

Juni 2021

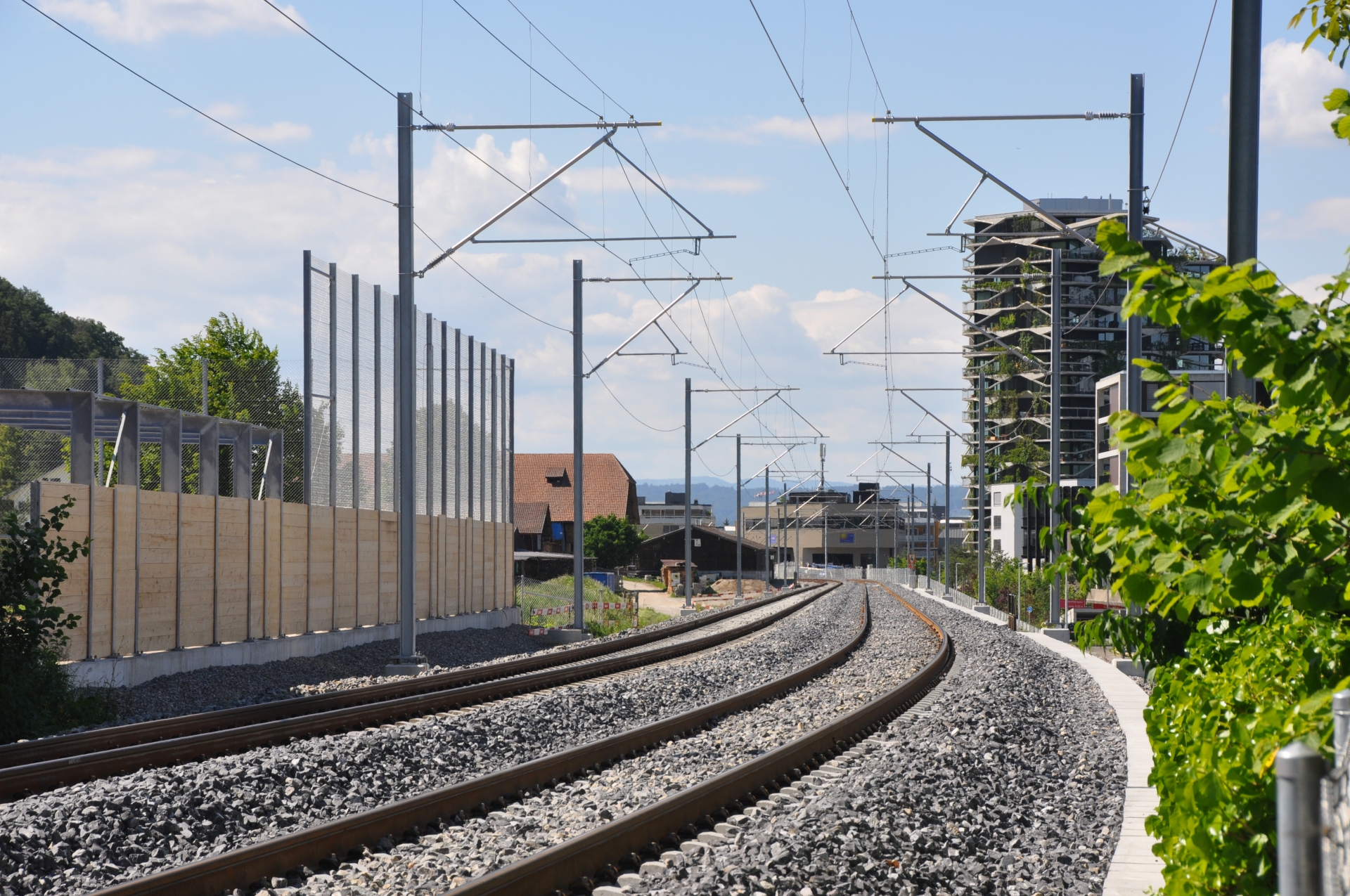

Am Freitag, 25. Juni 2021 wurde der neue Bahnhof Wabern nach drei Jahren Bauzeit feierlich eingeweiht.

Während der vergangenen sechs Jahre war die Kissling + Zbinden AG als Federführendes Ingenieurbüro der «IG AmGurte» tätig und hatte die Gesamtprojektleitung inne.

Wir bedanken uns bei der BLS für ihr Vertrauen in unsere Arbeit und freuen uns über das gelungene Ergebnis.

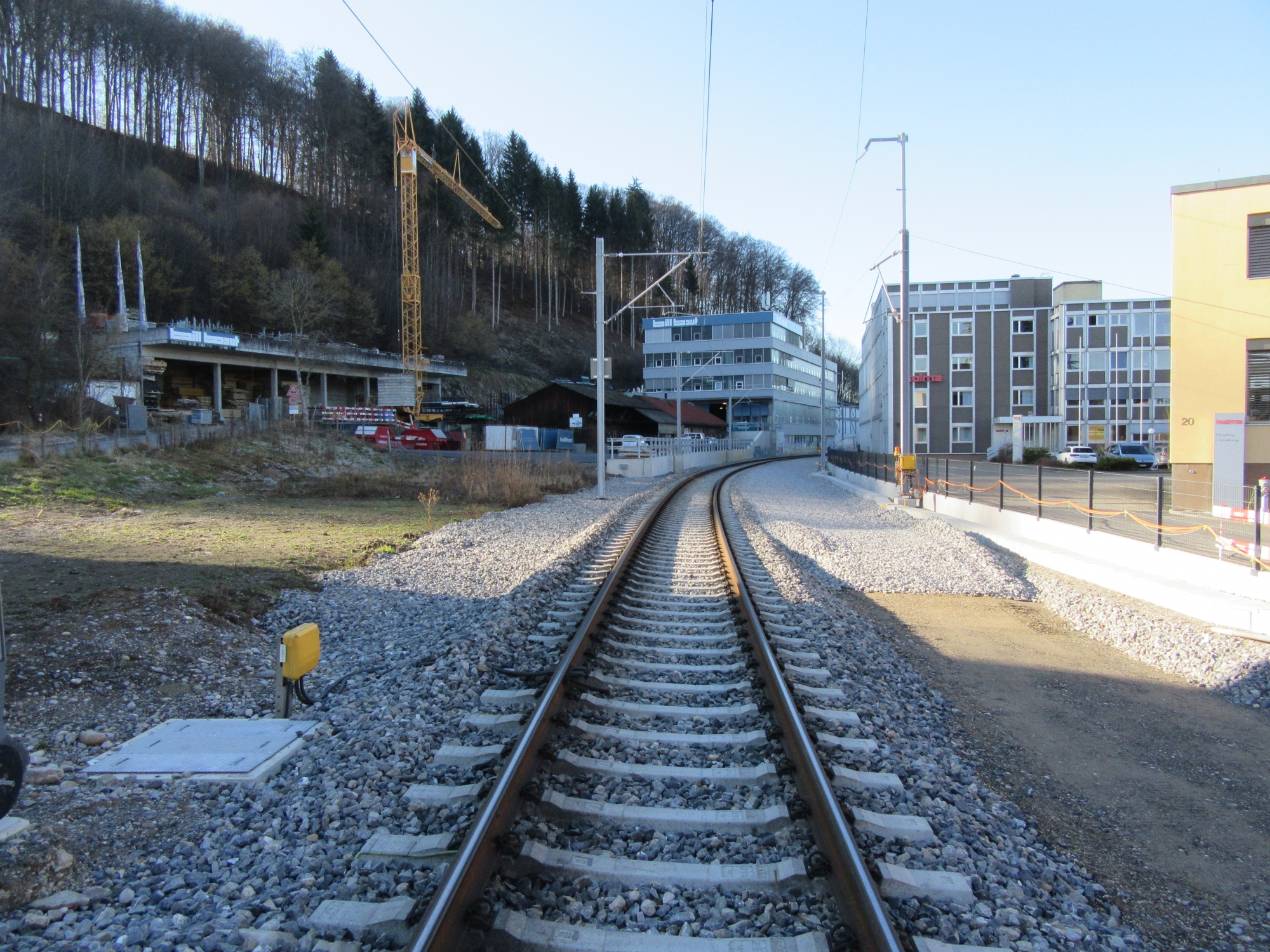

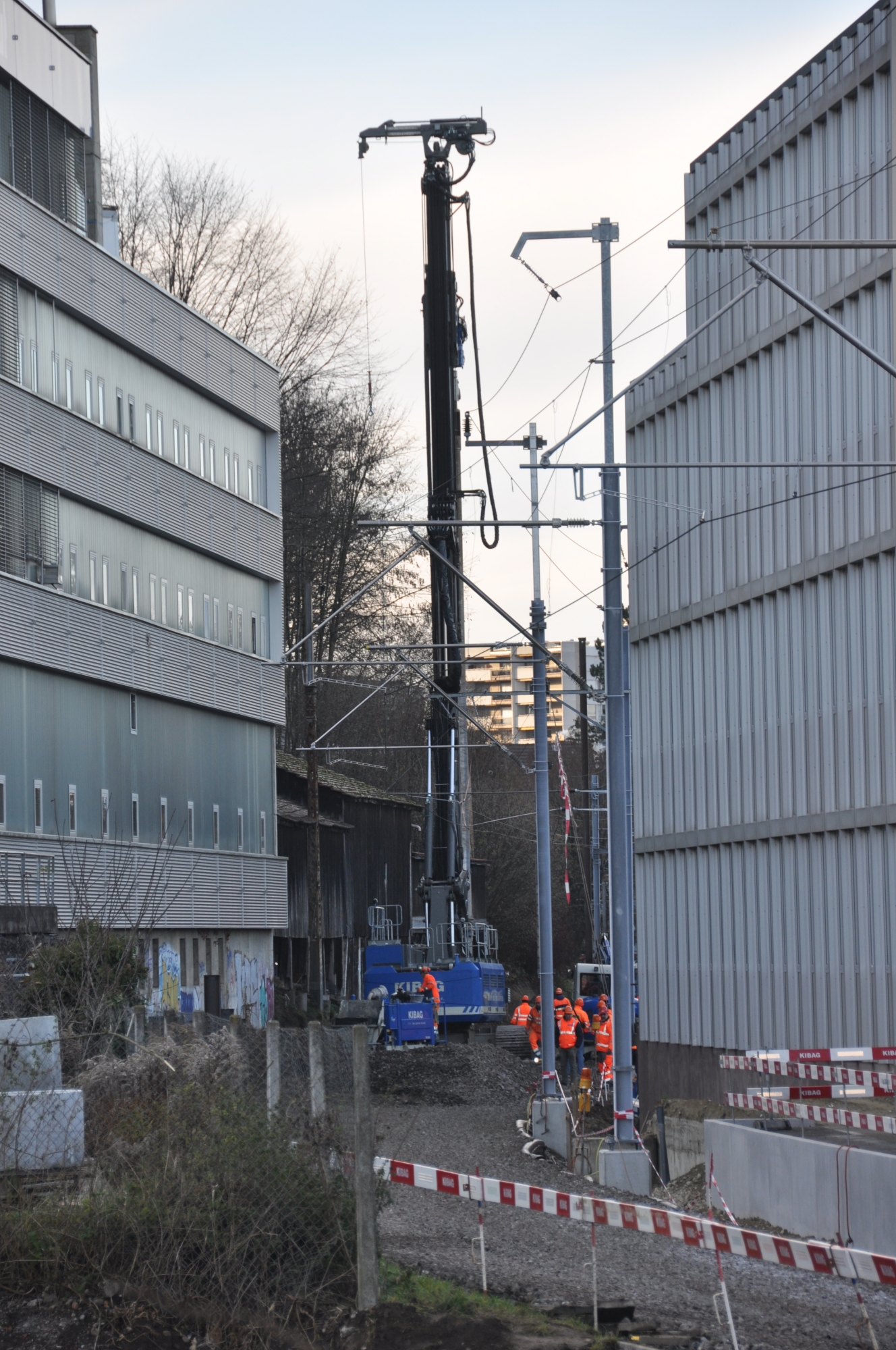

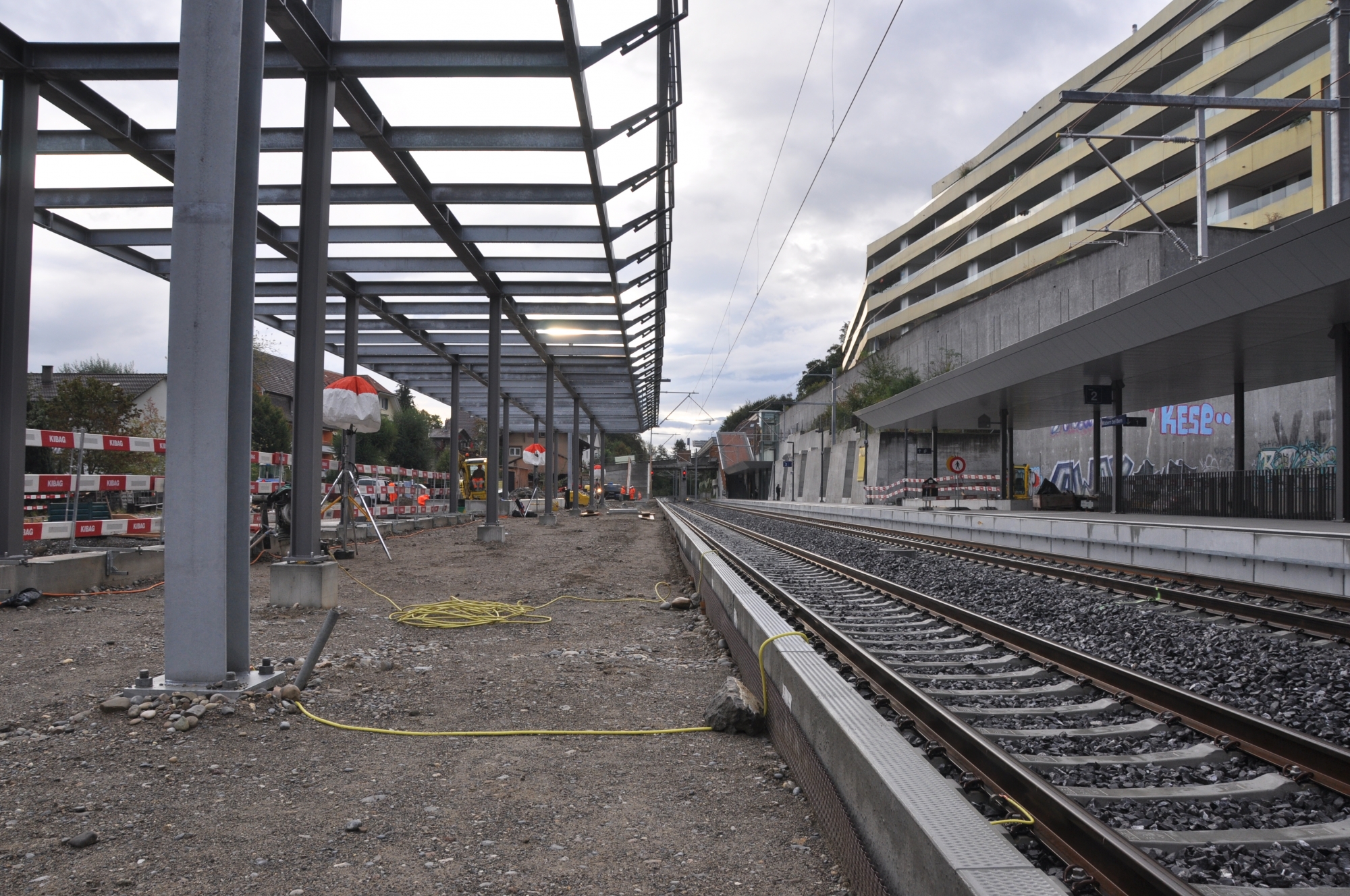

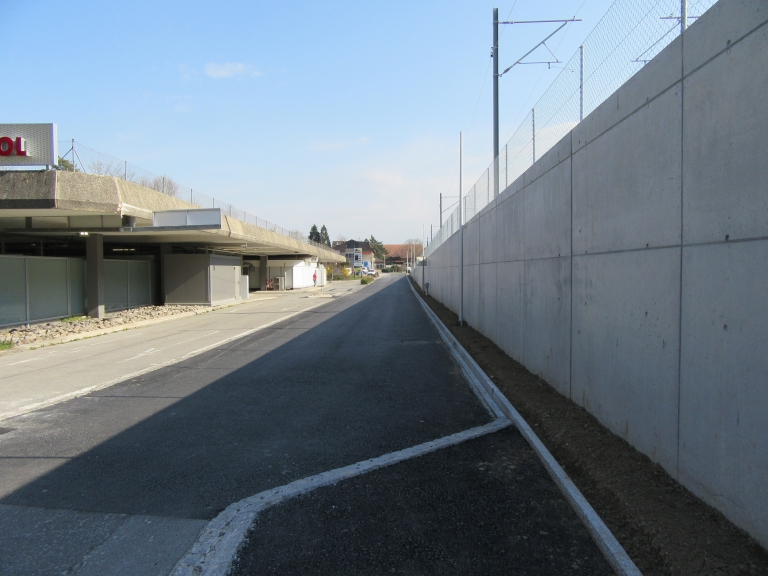

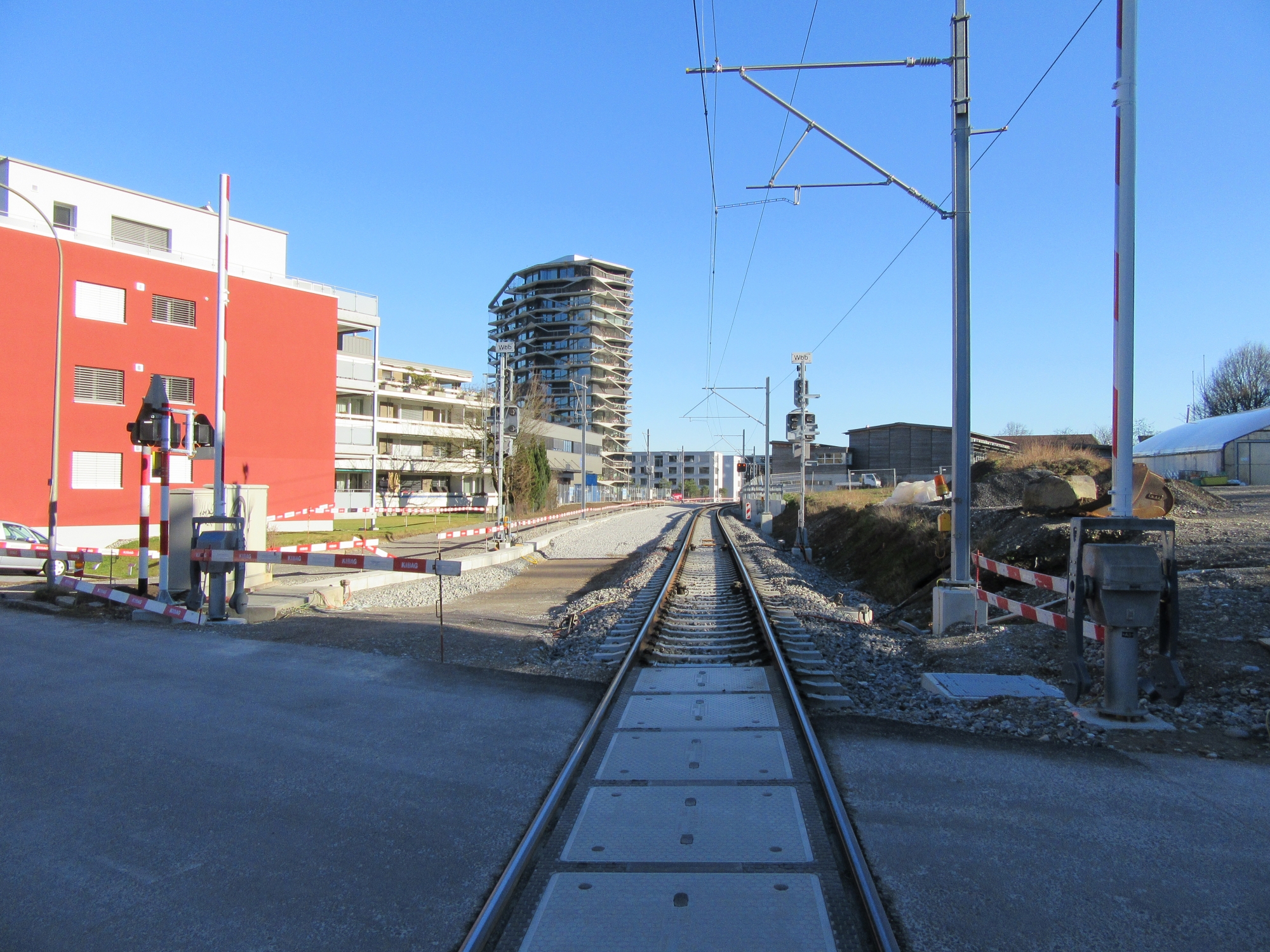

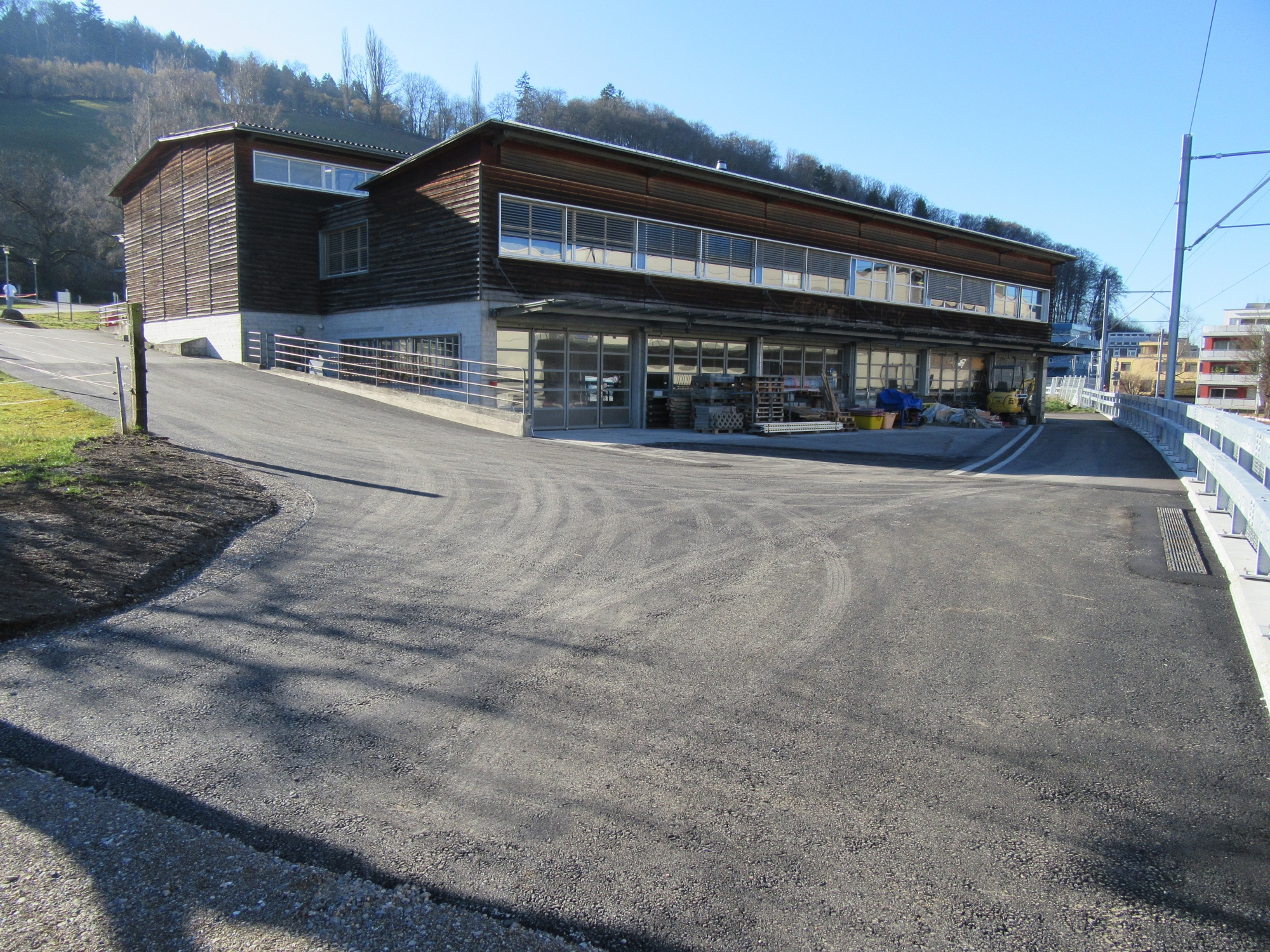

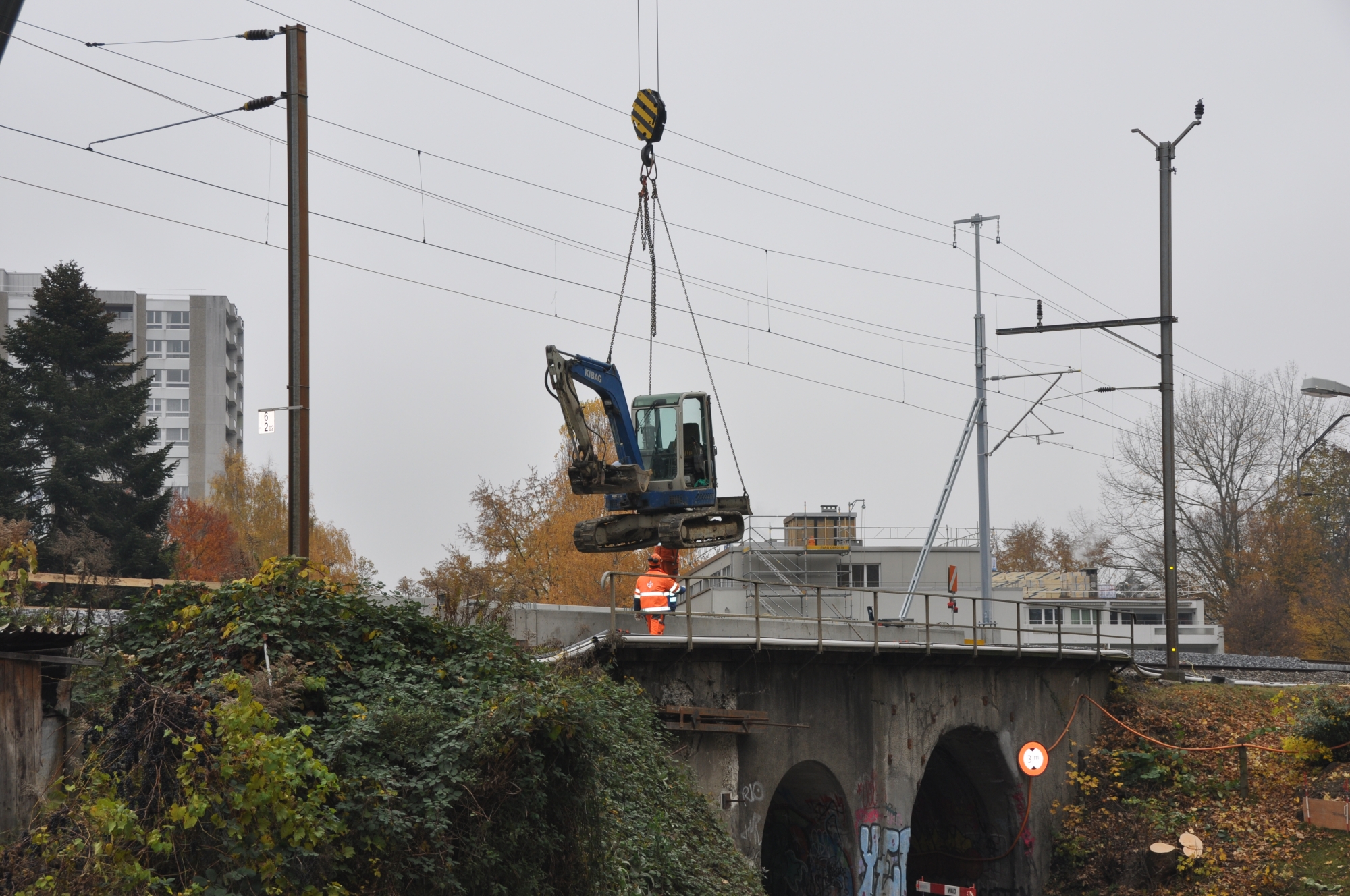

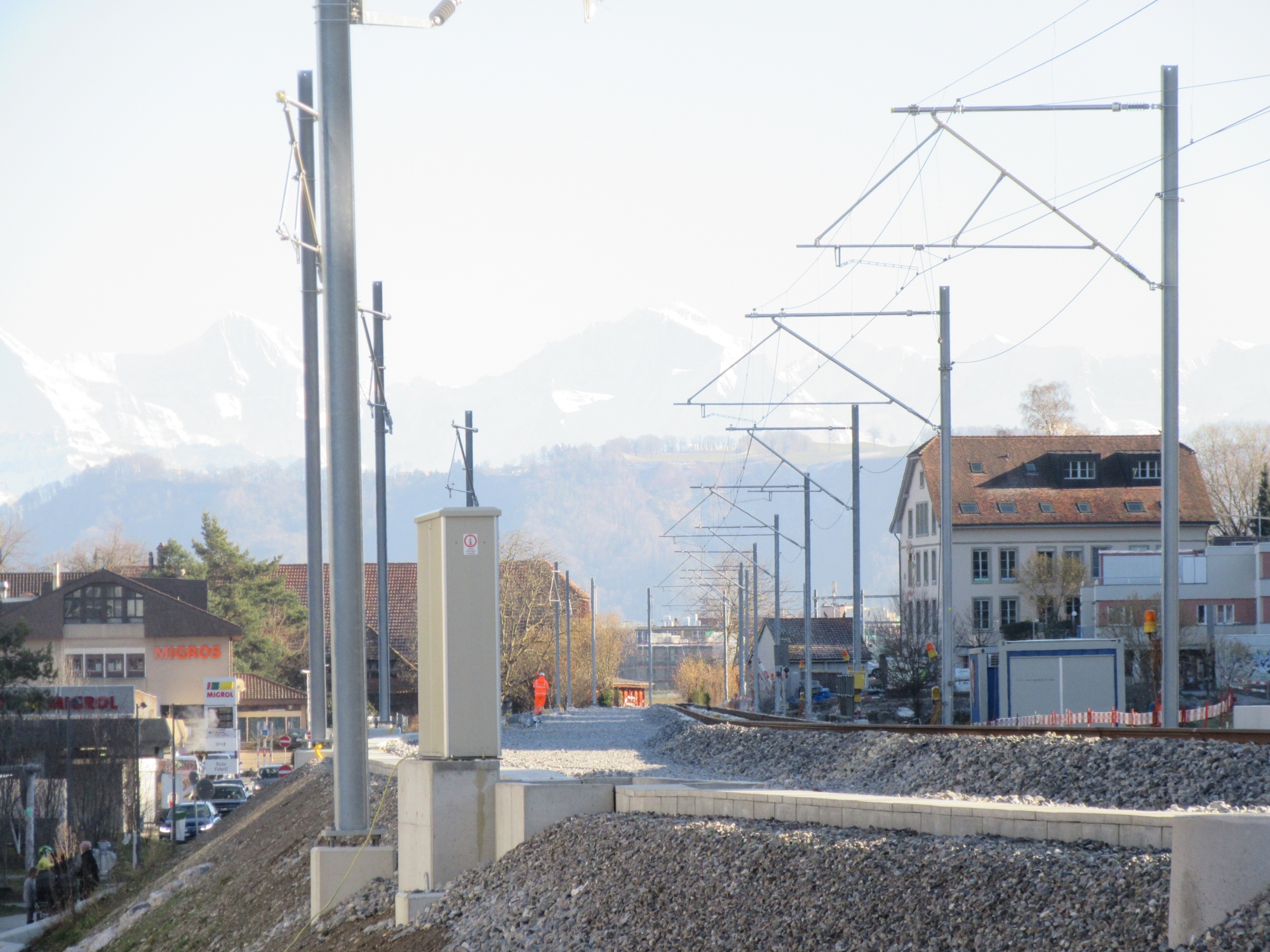

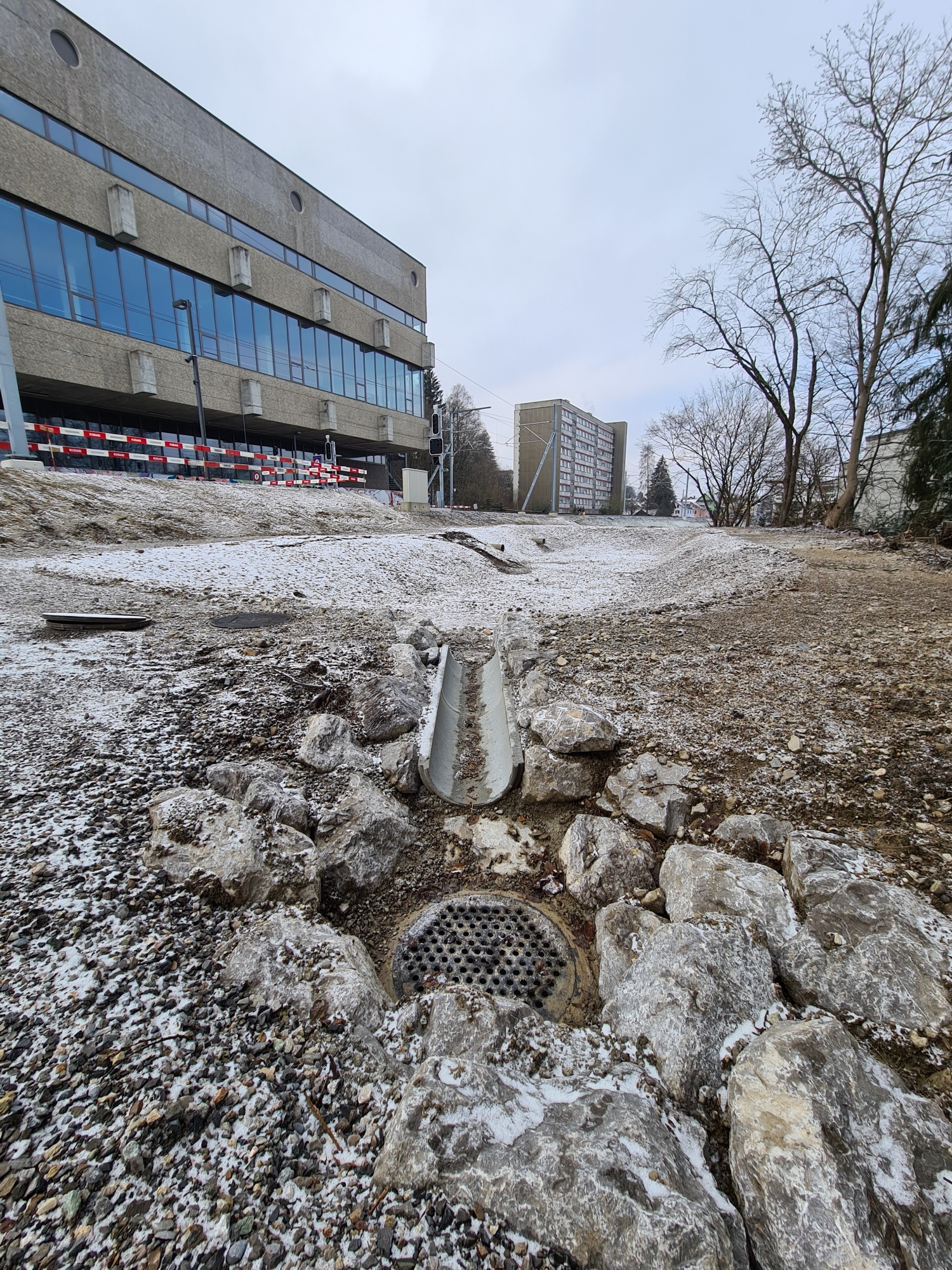

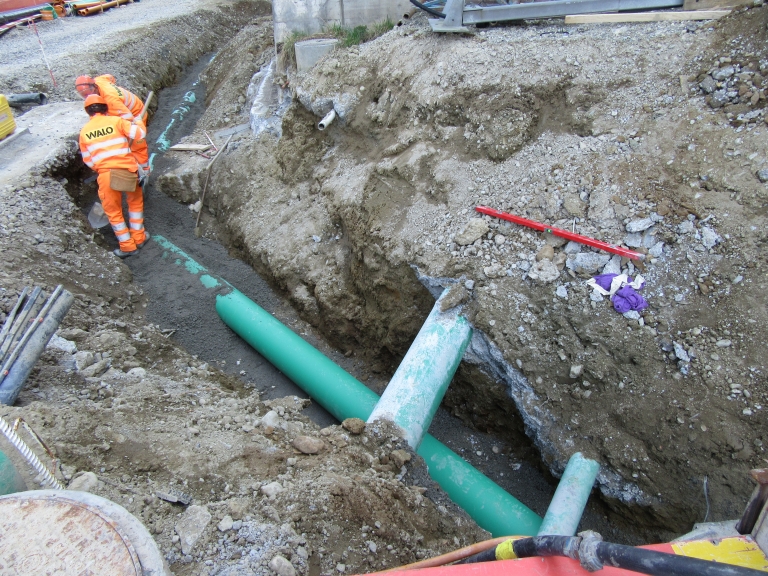

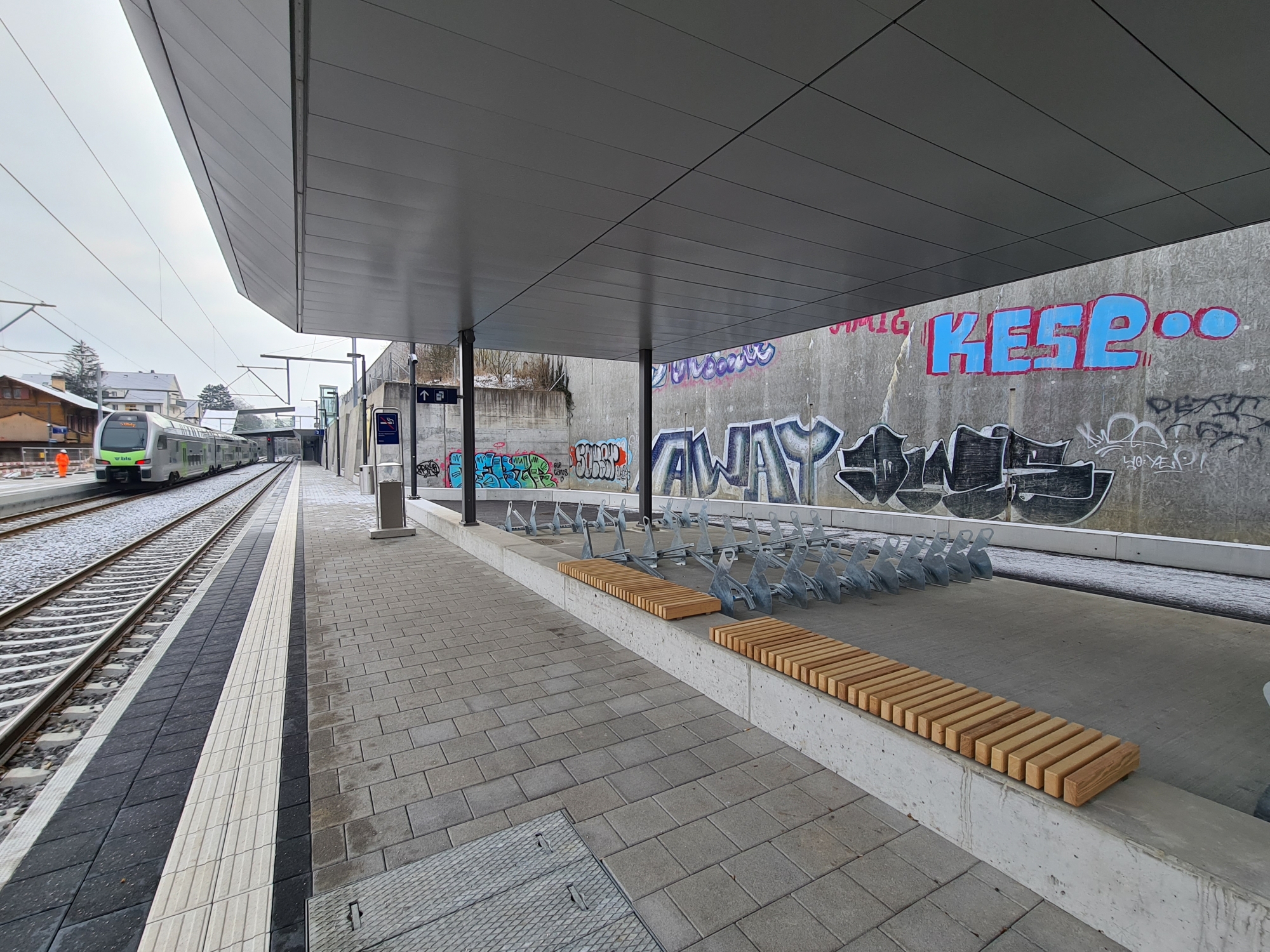

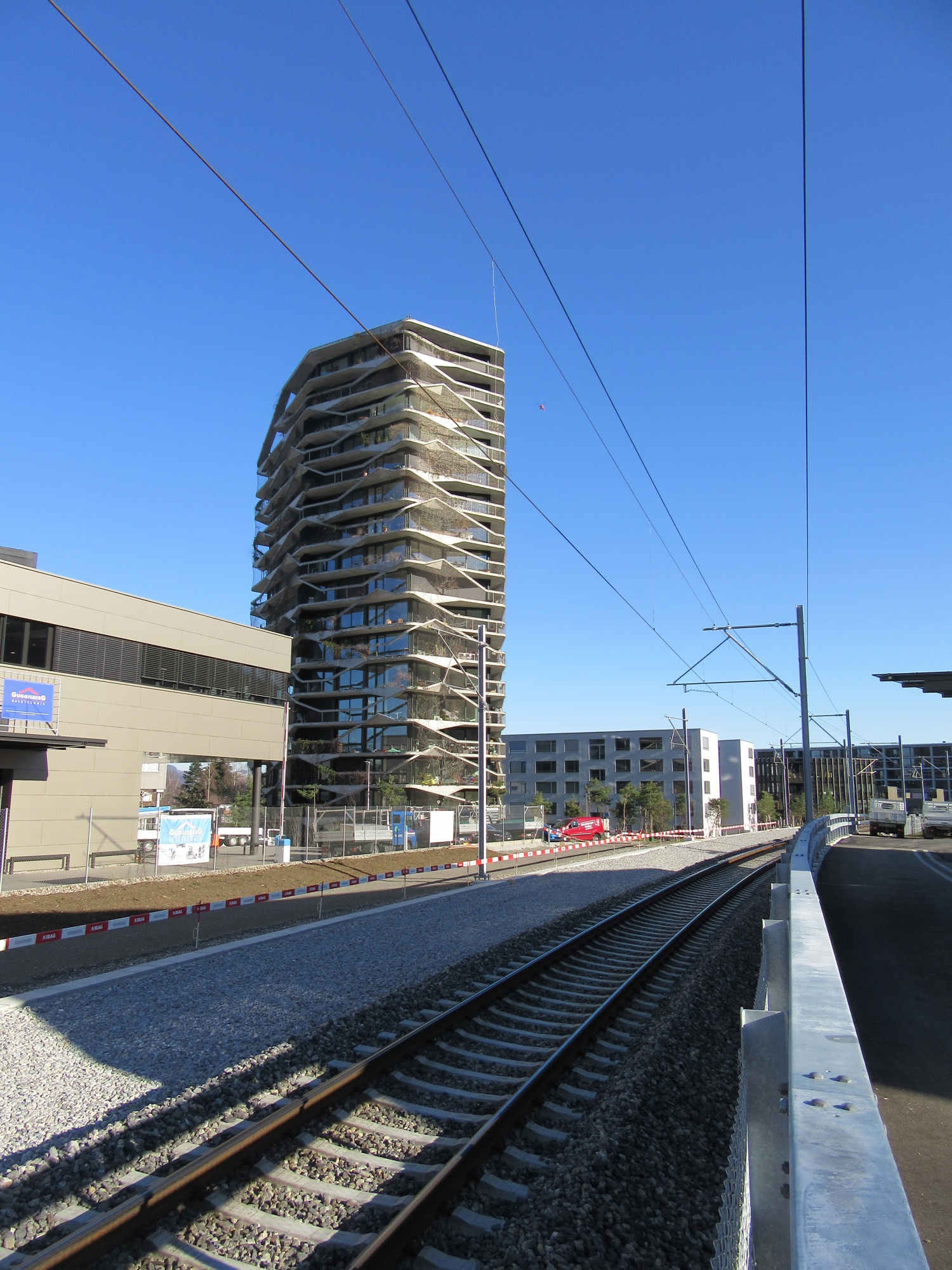

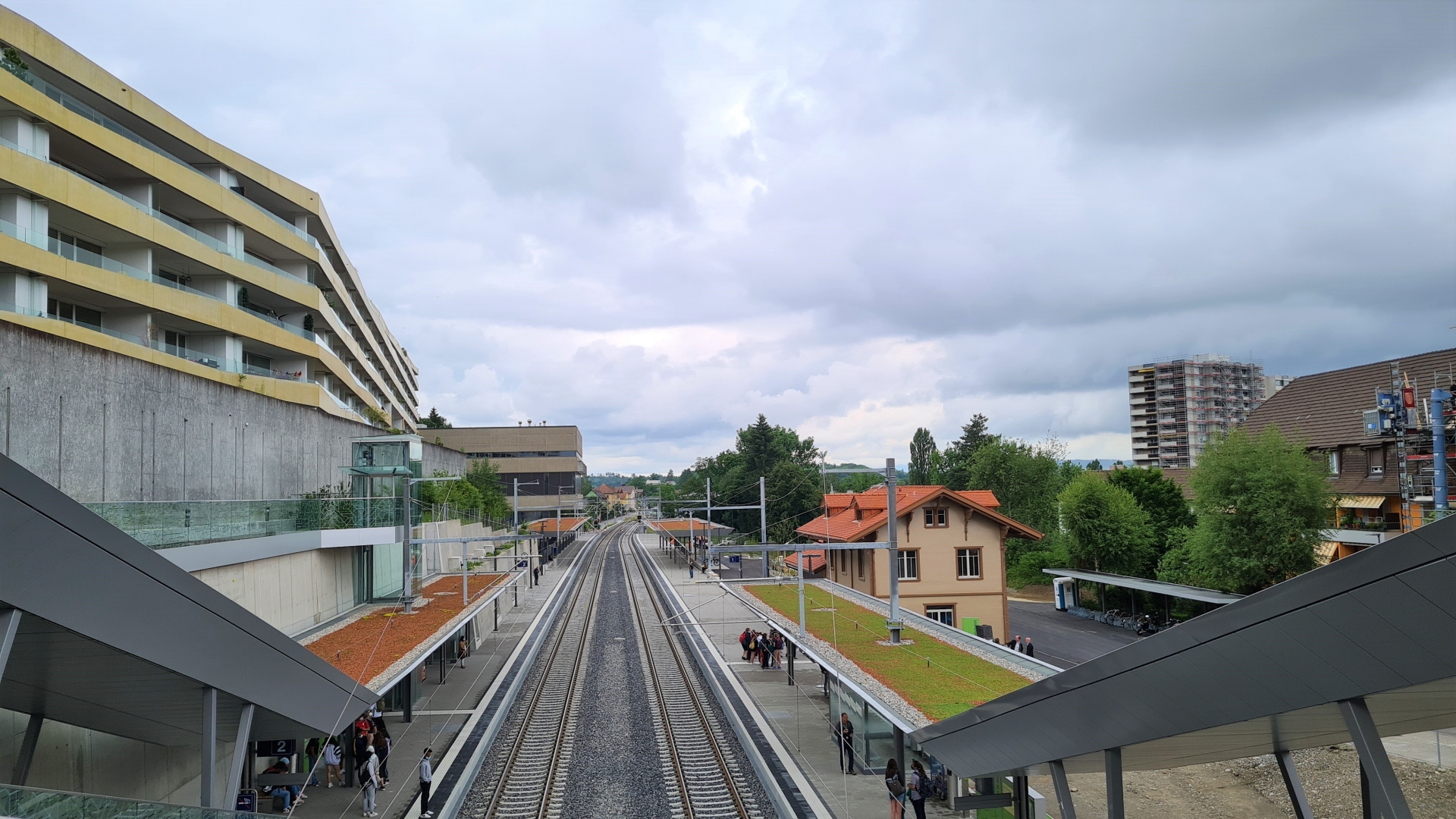

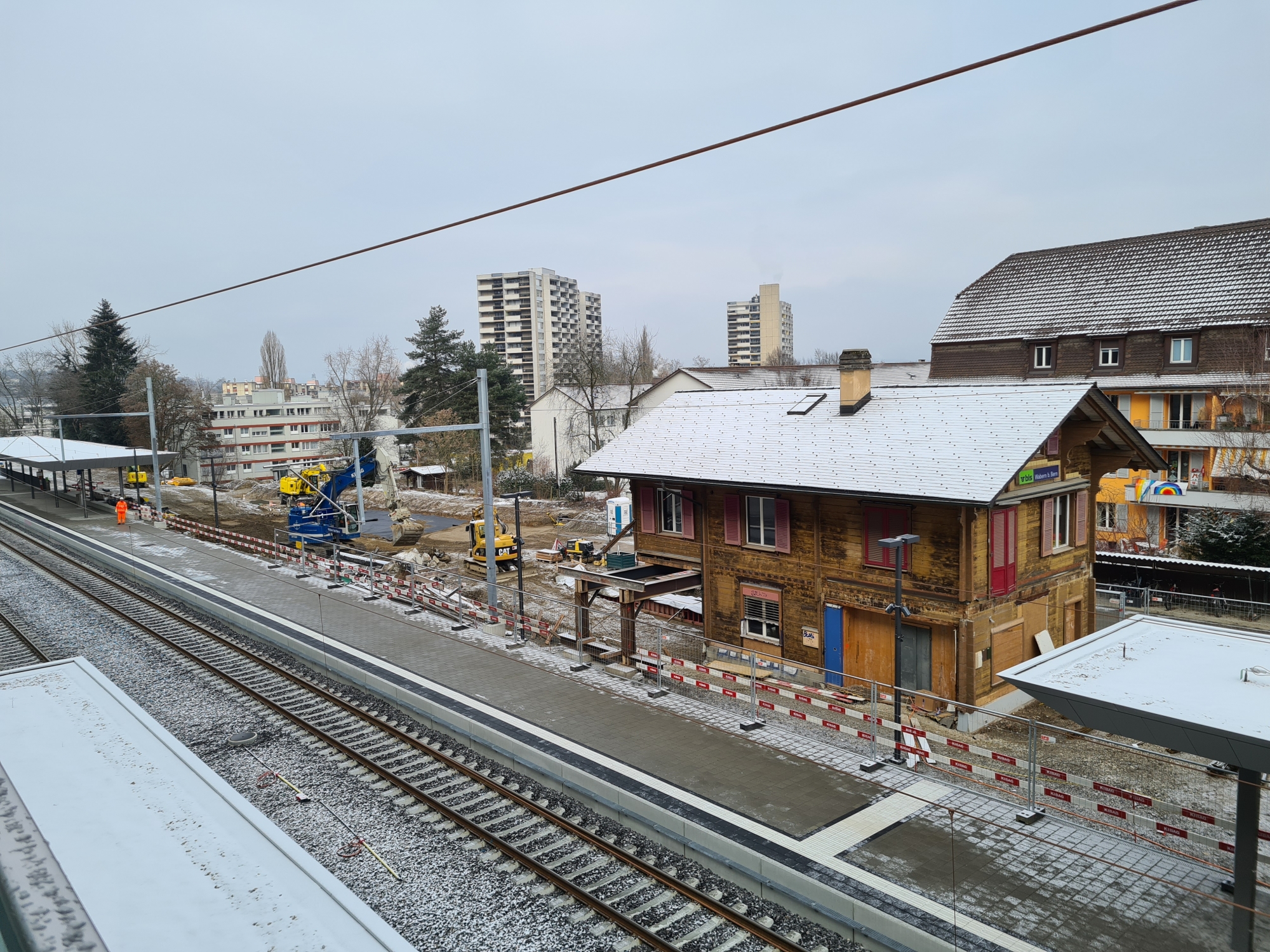

Februar 2021

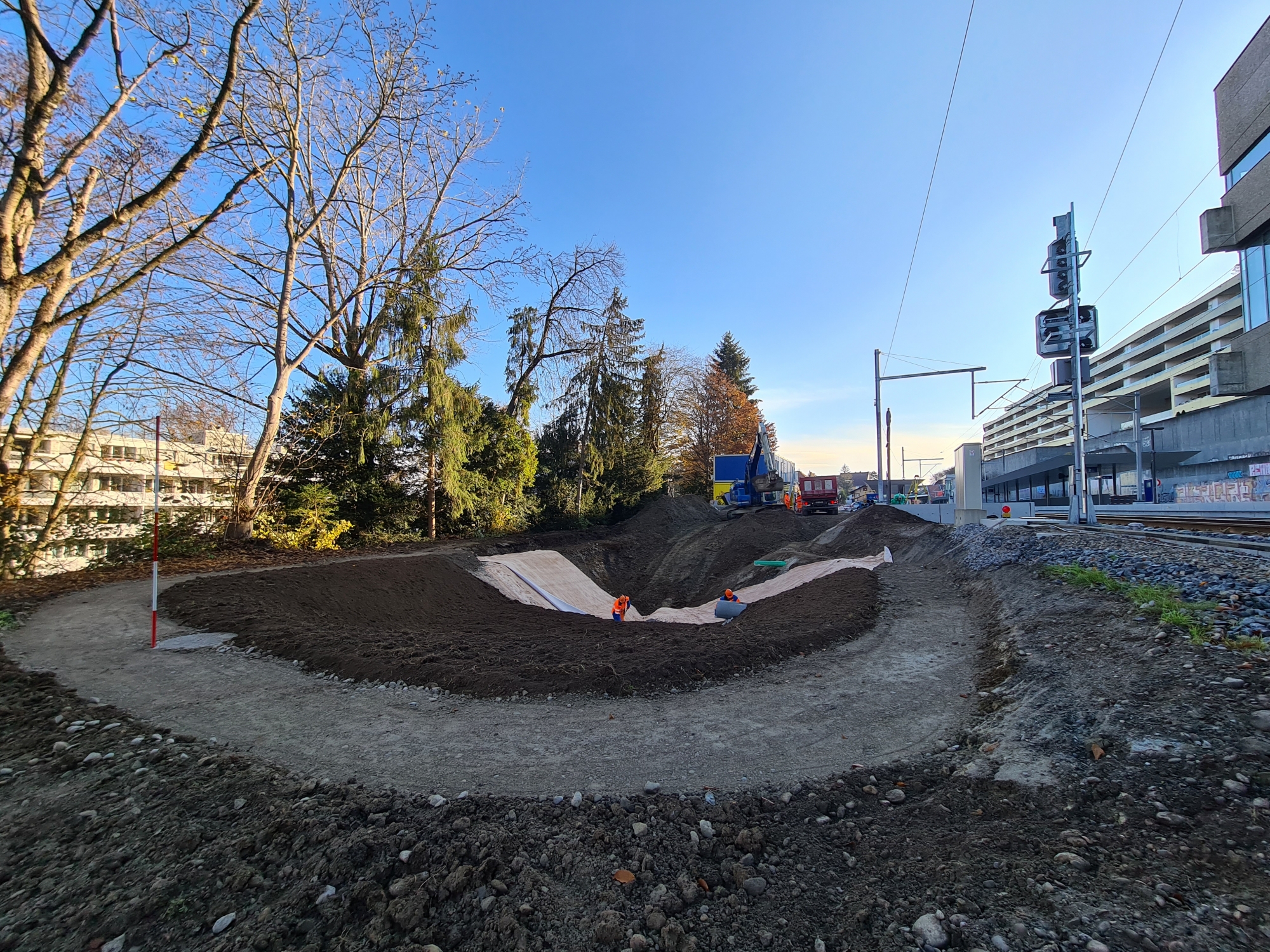

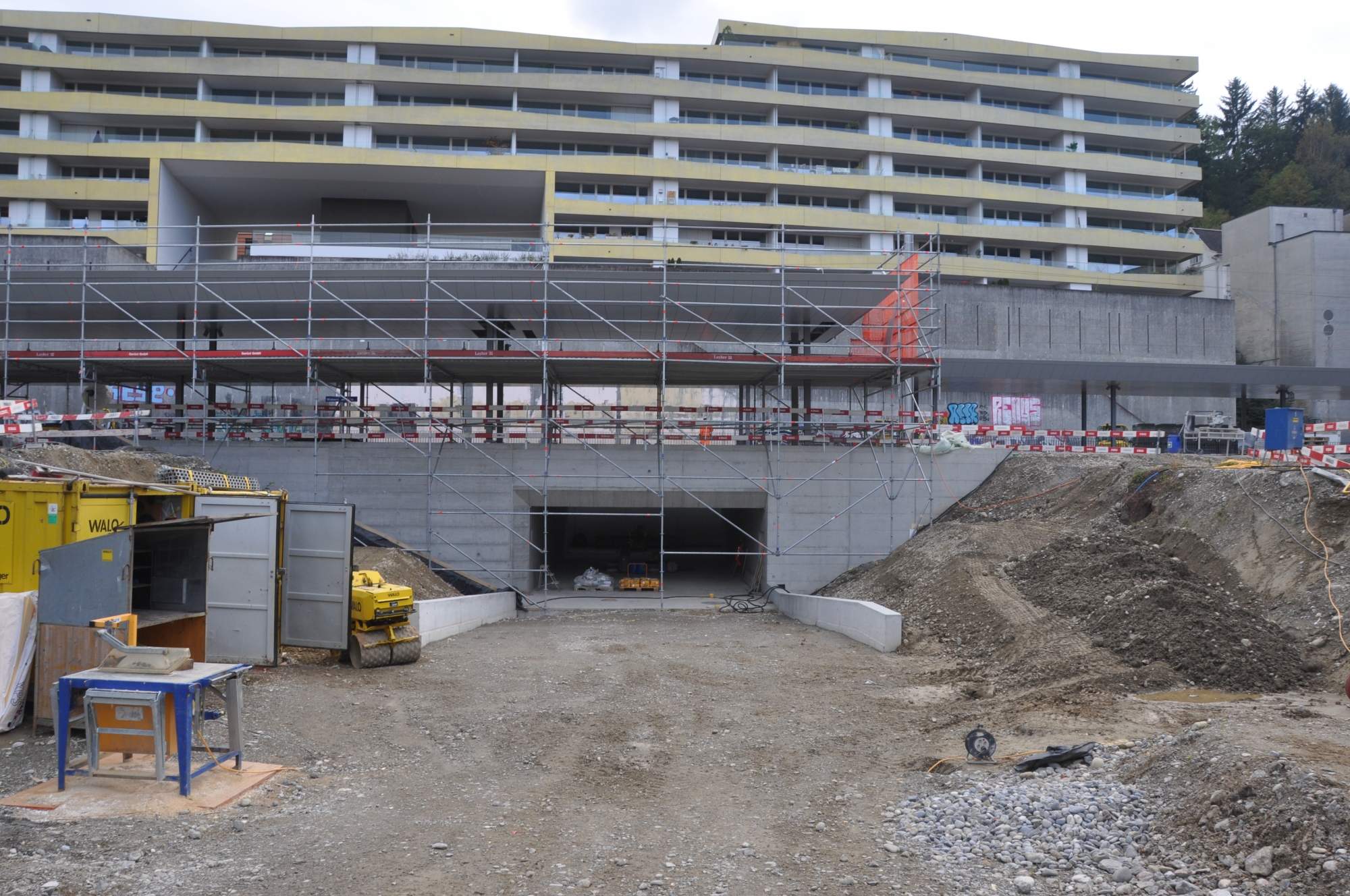

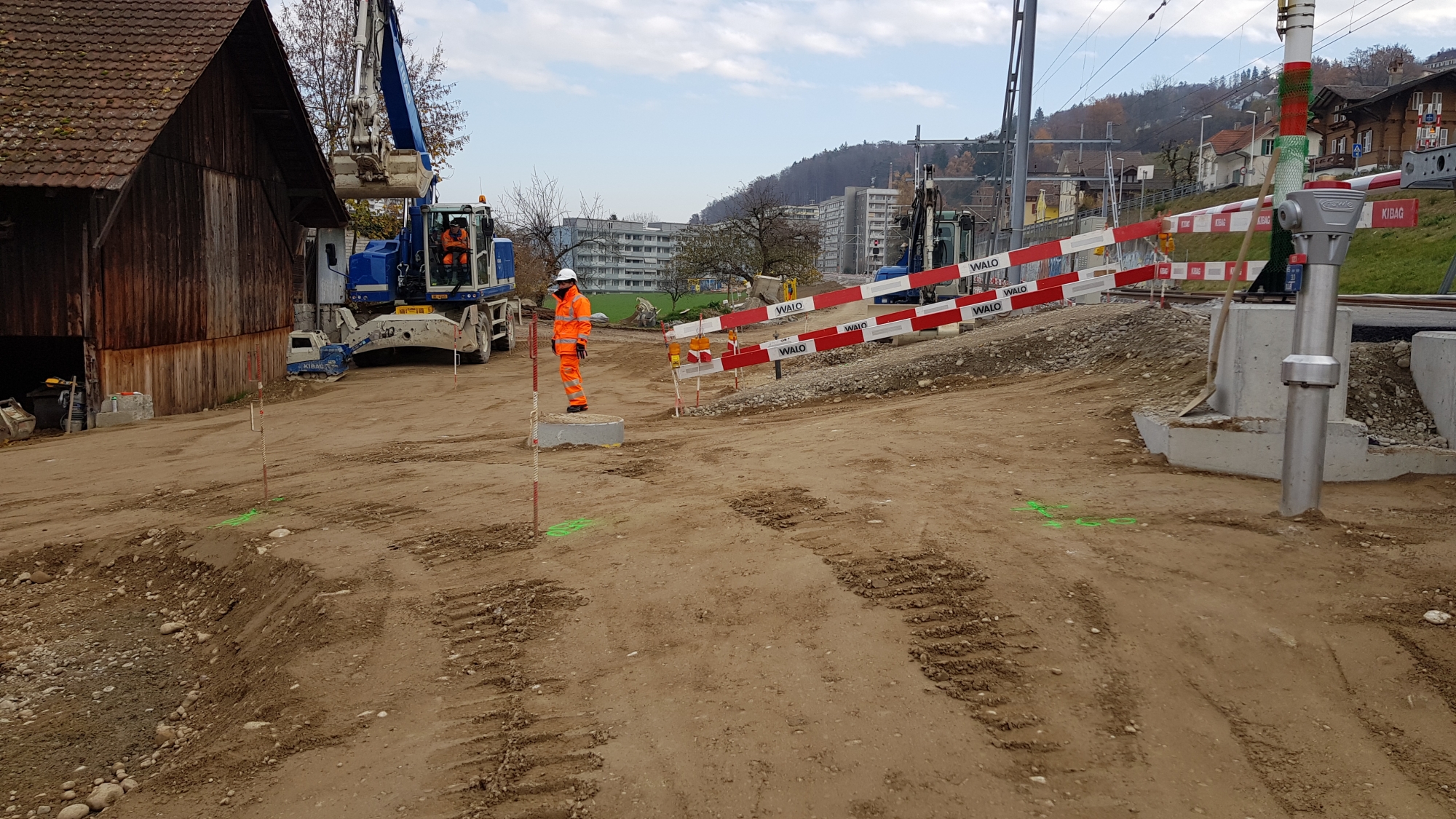

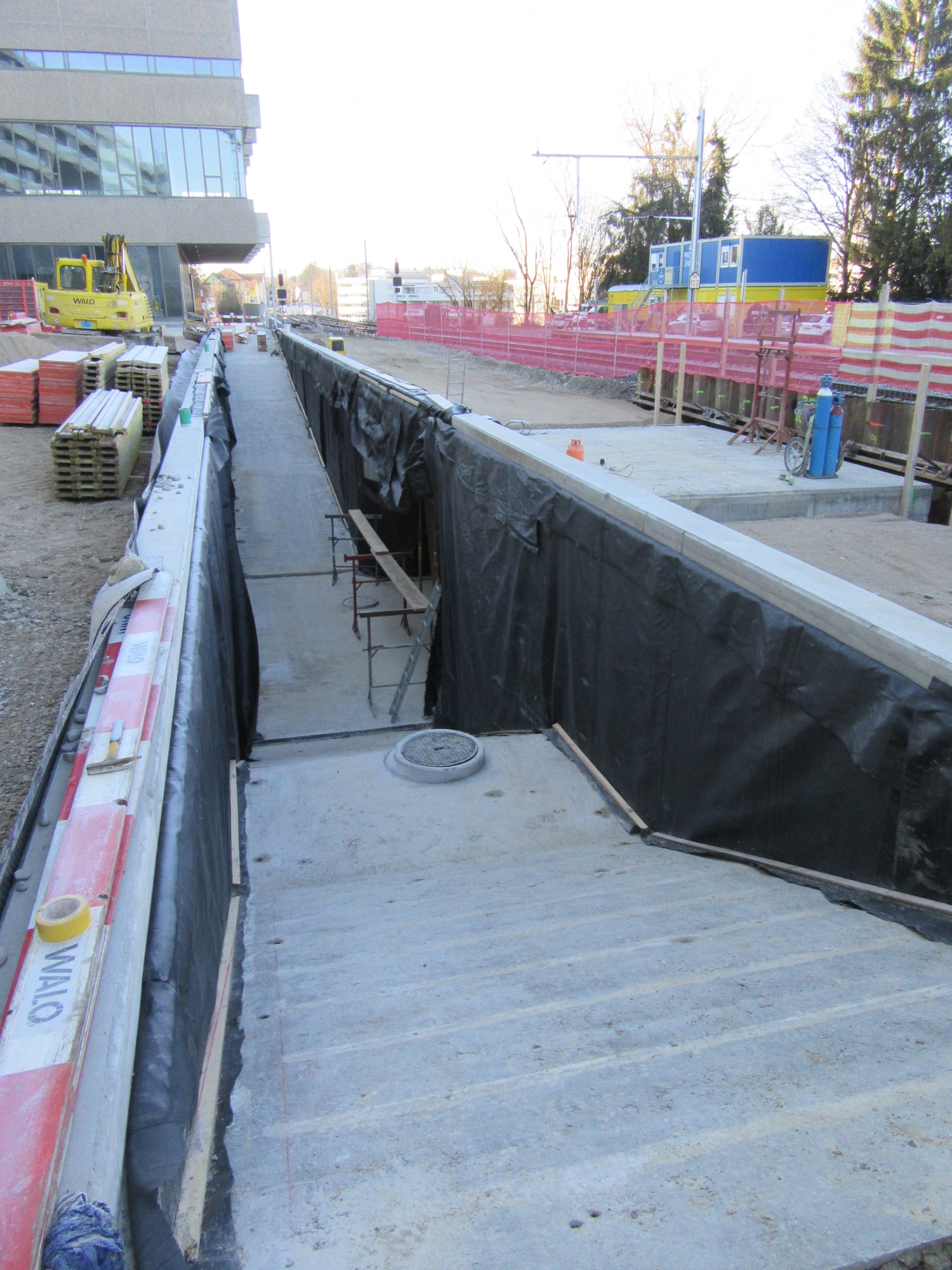

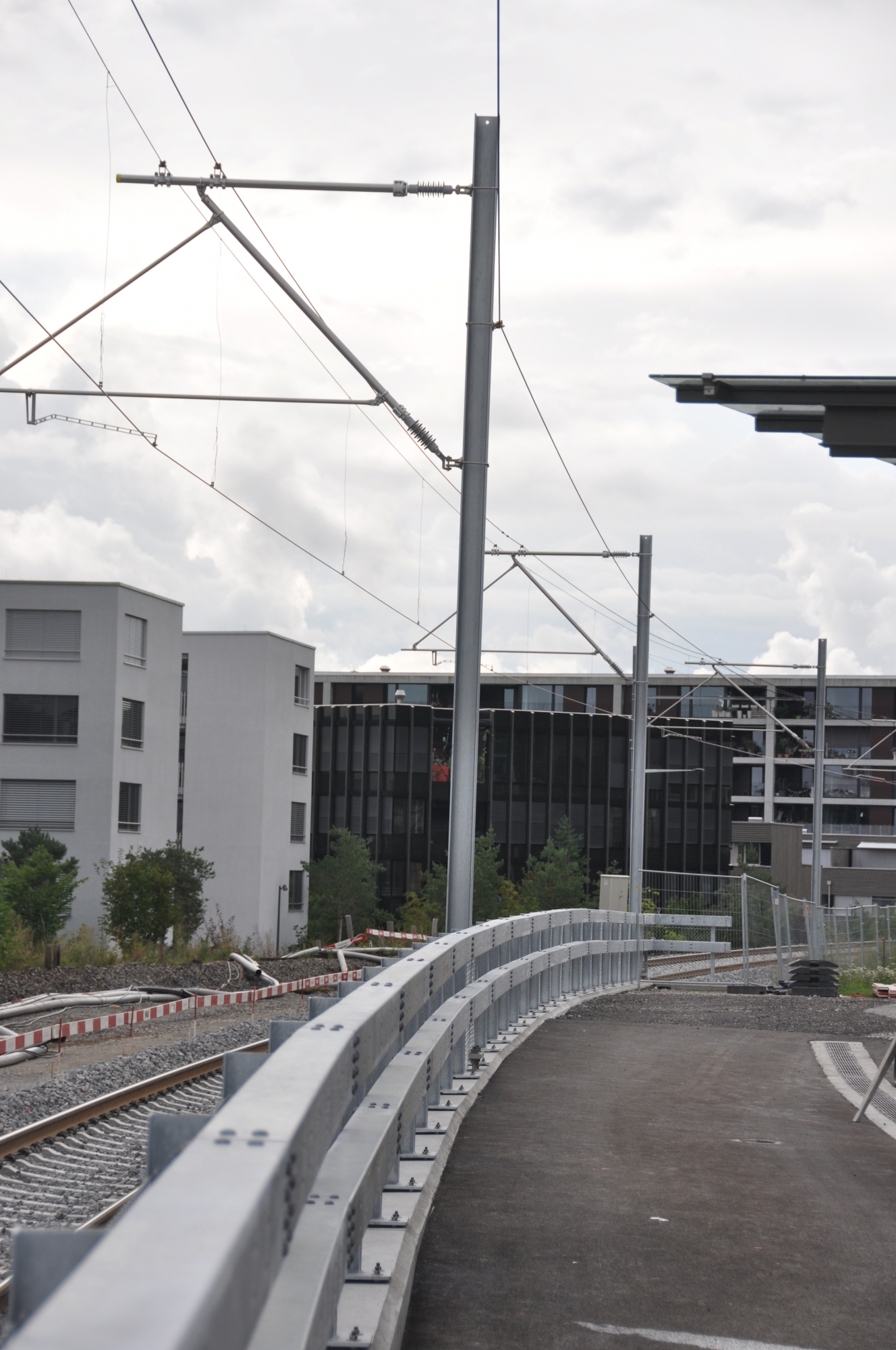

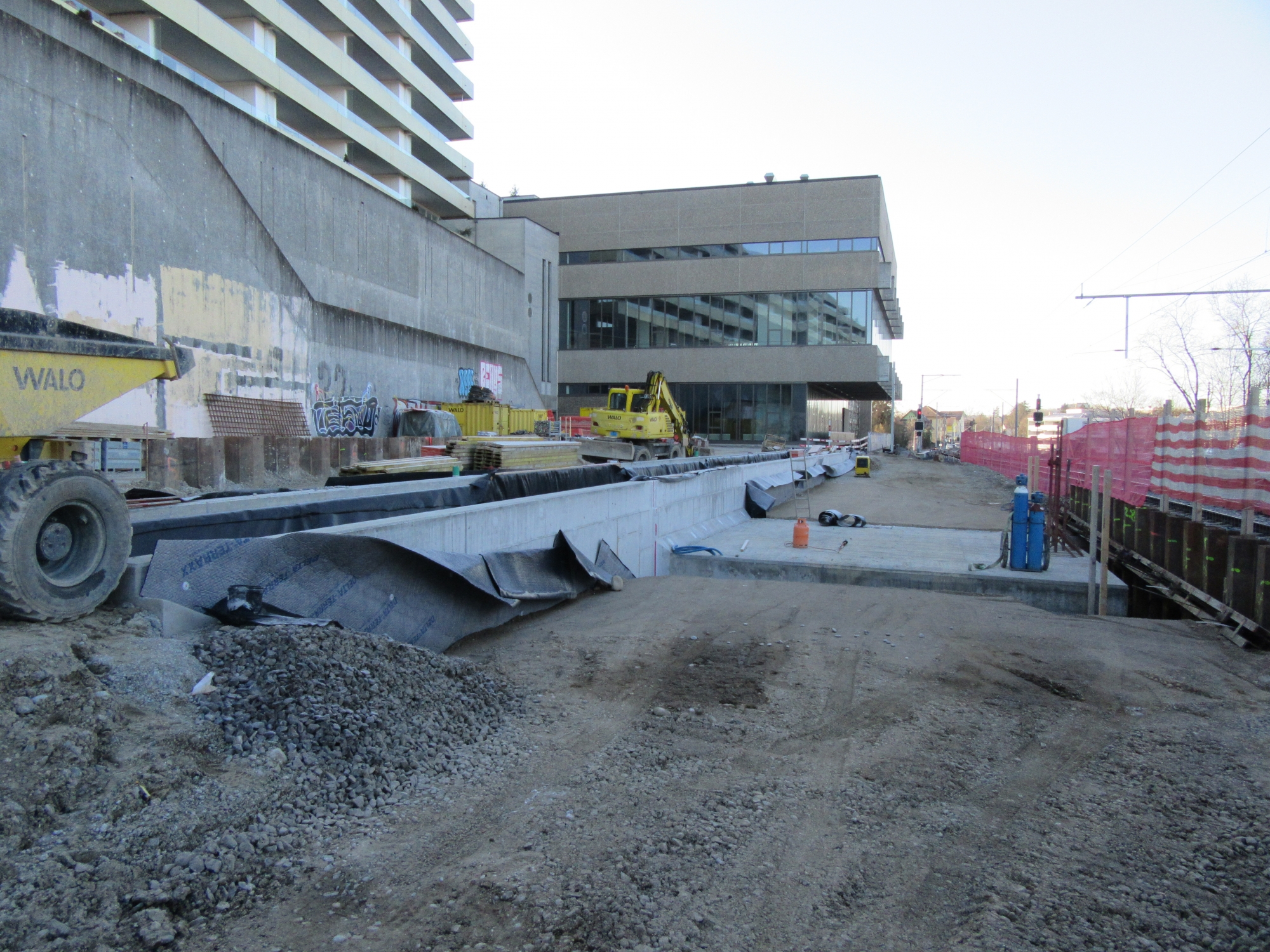

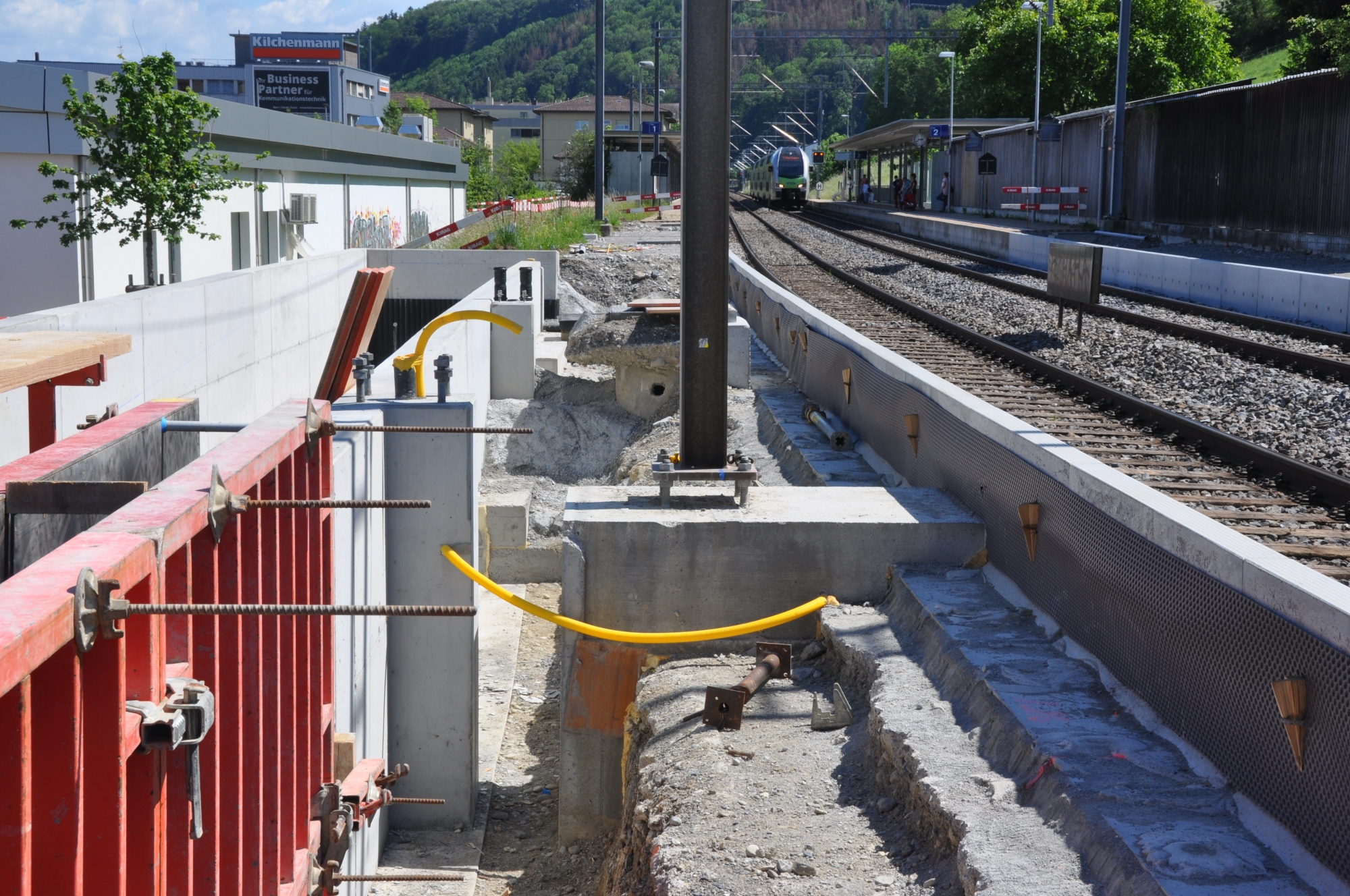

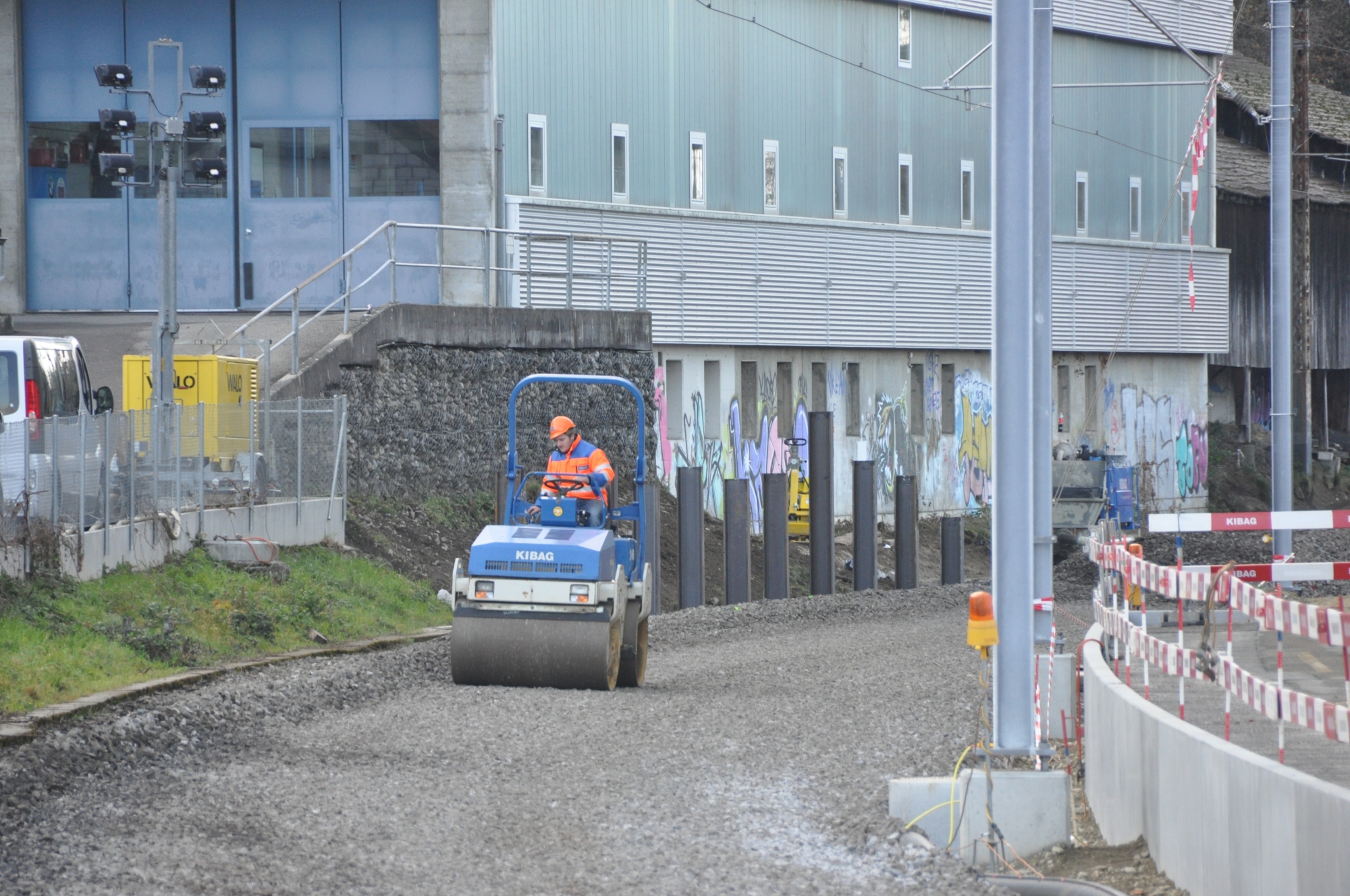

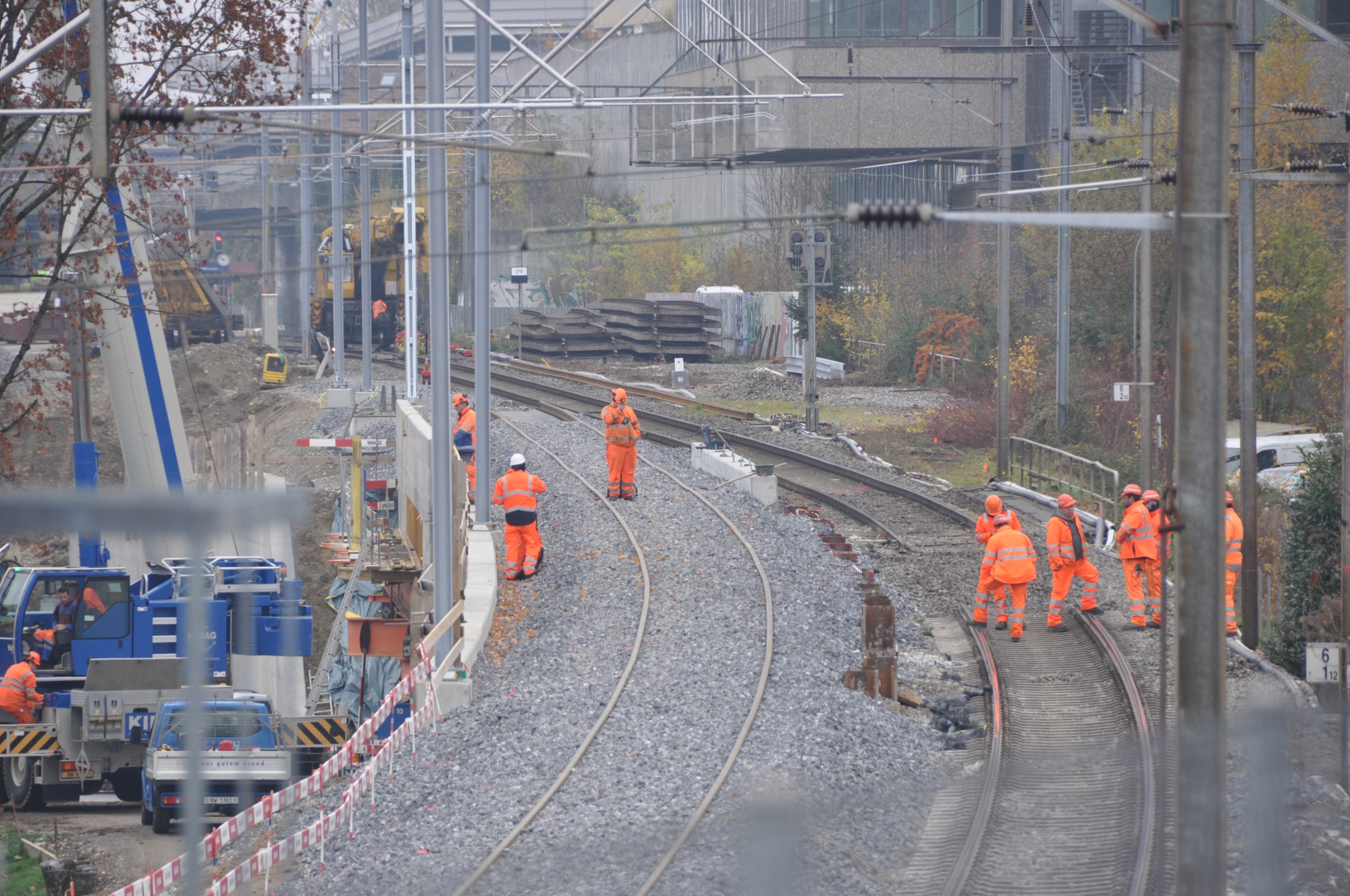

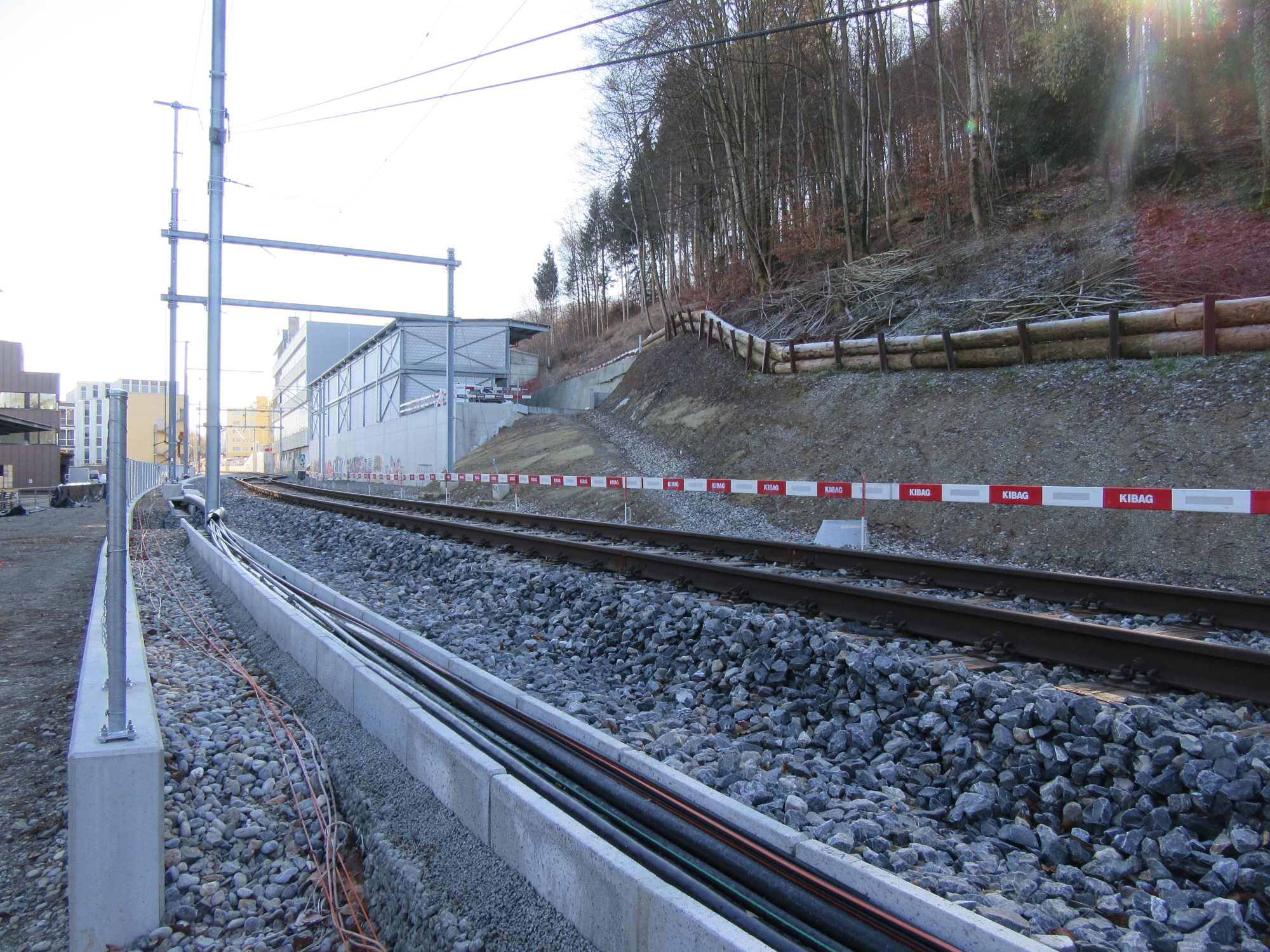

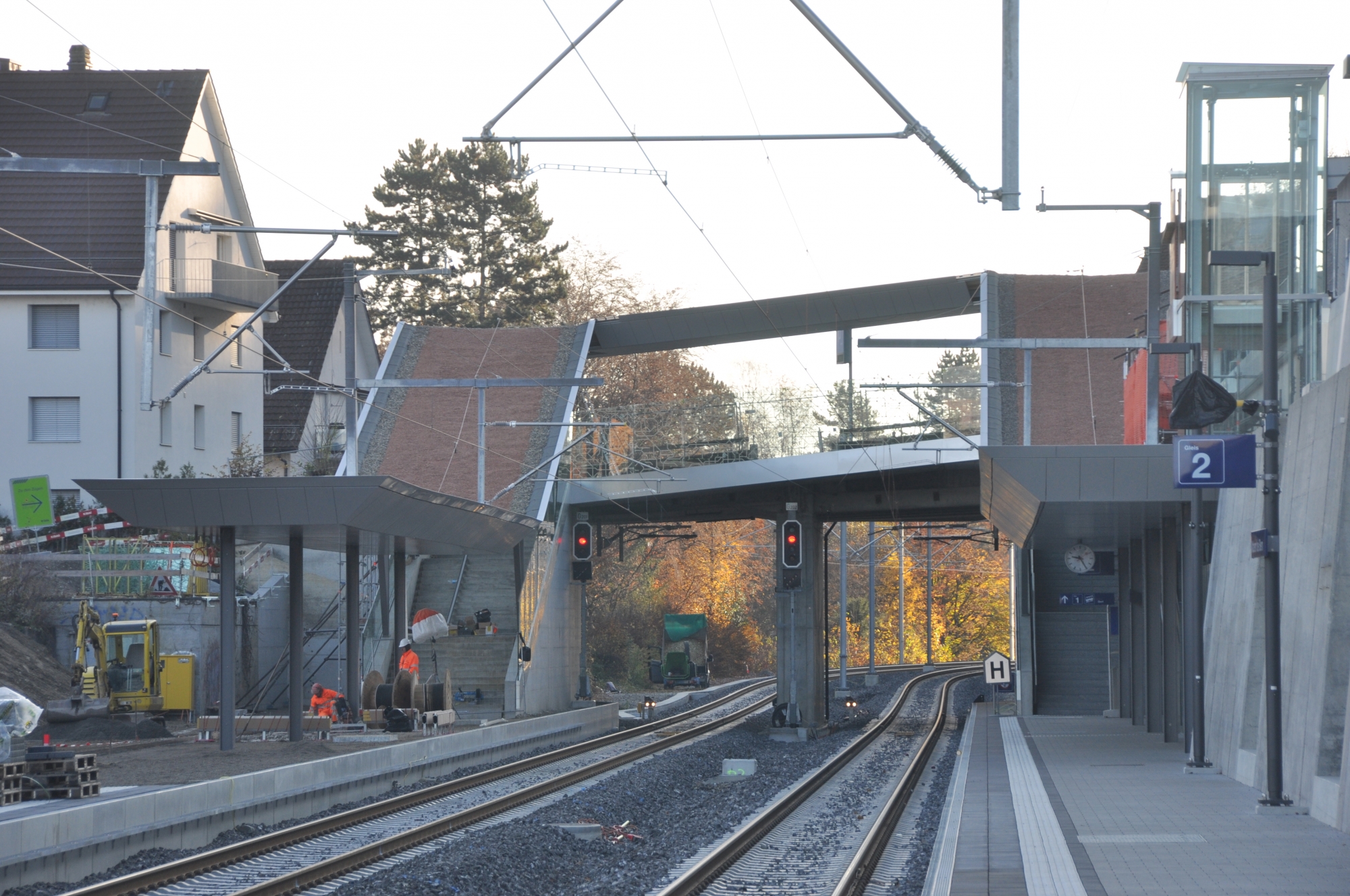

November 2020

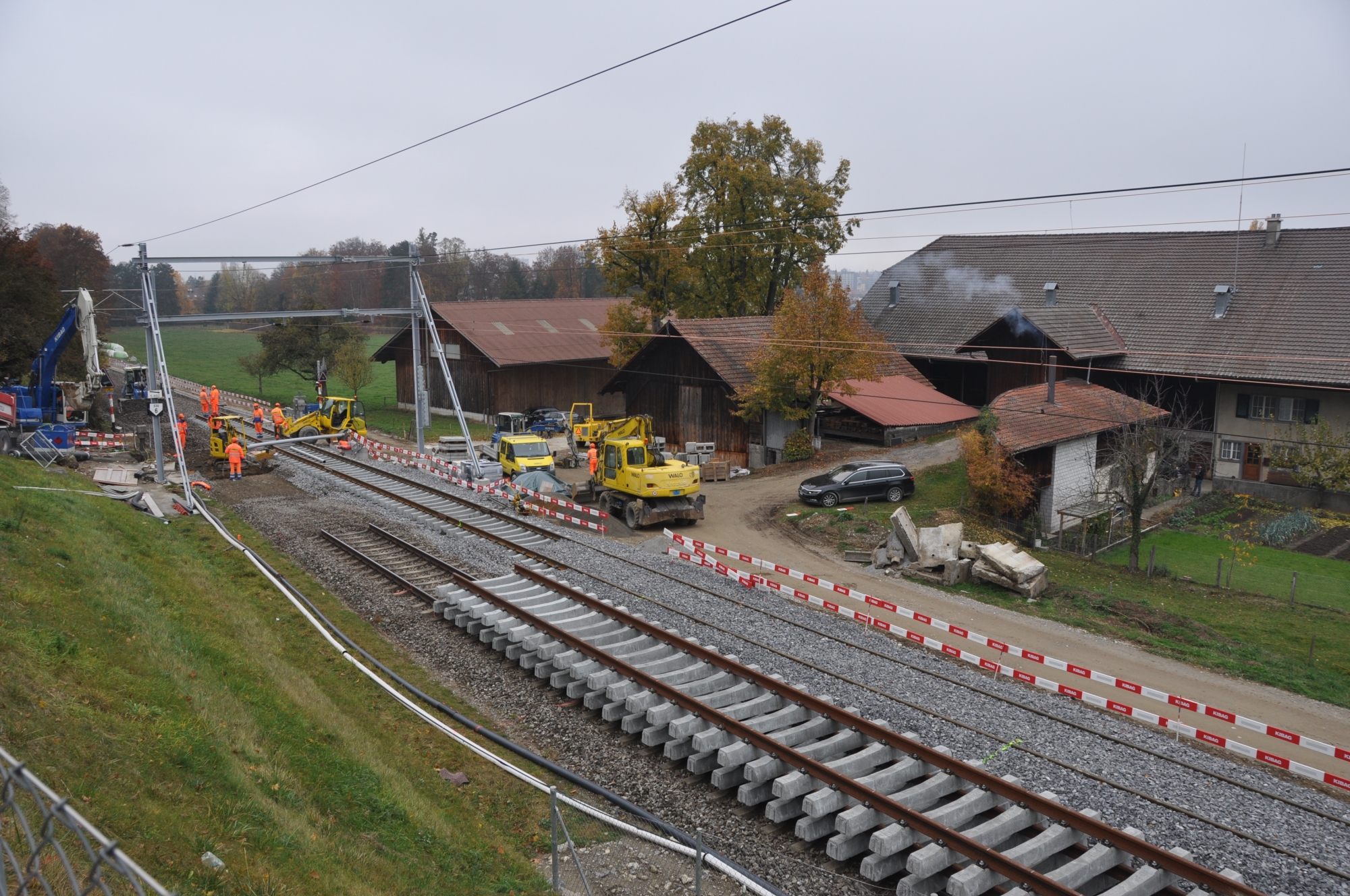

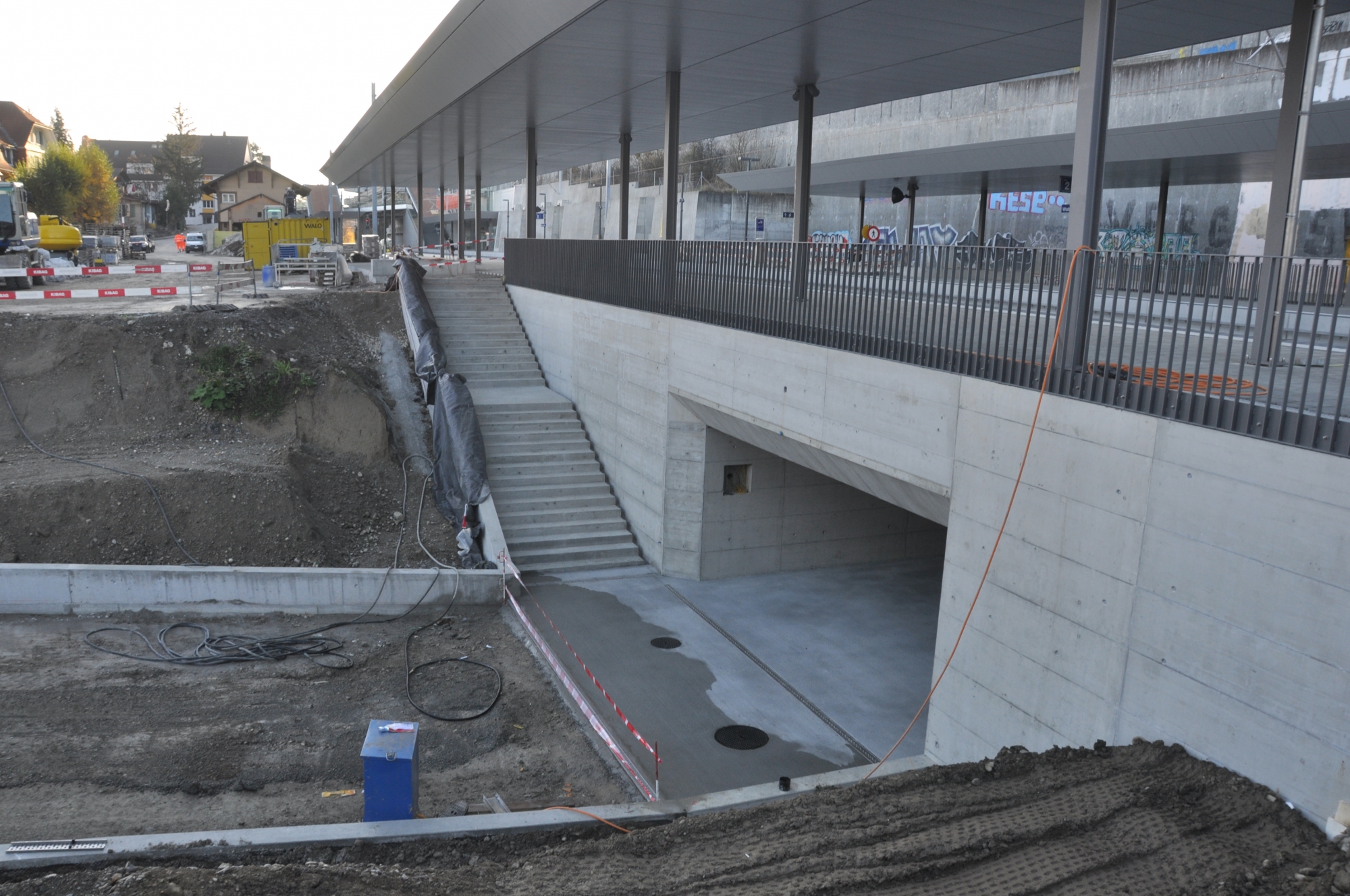

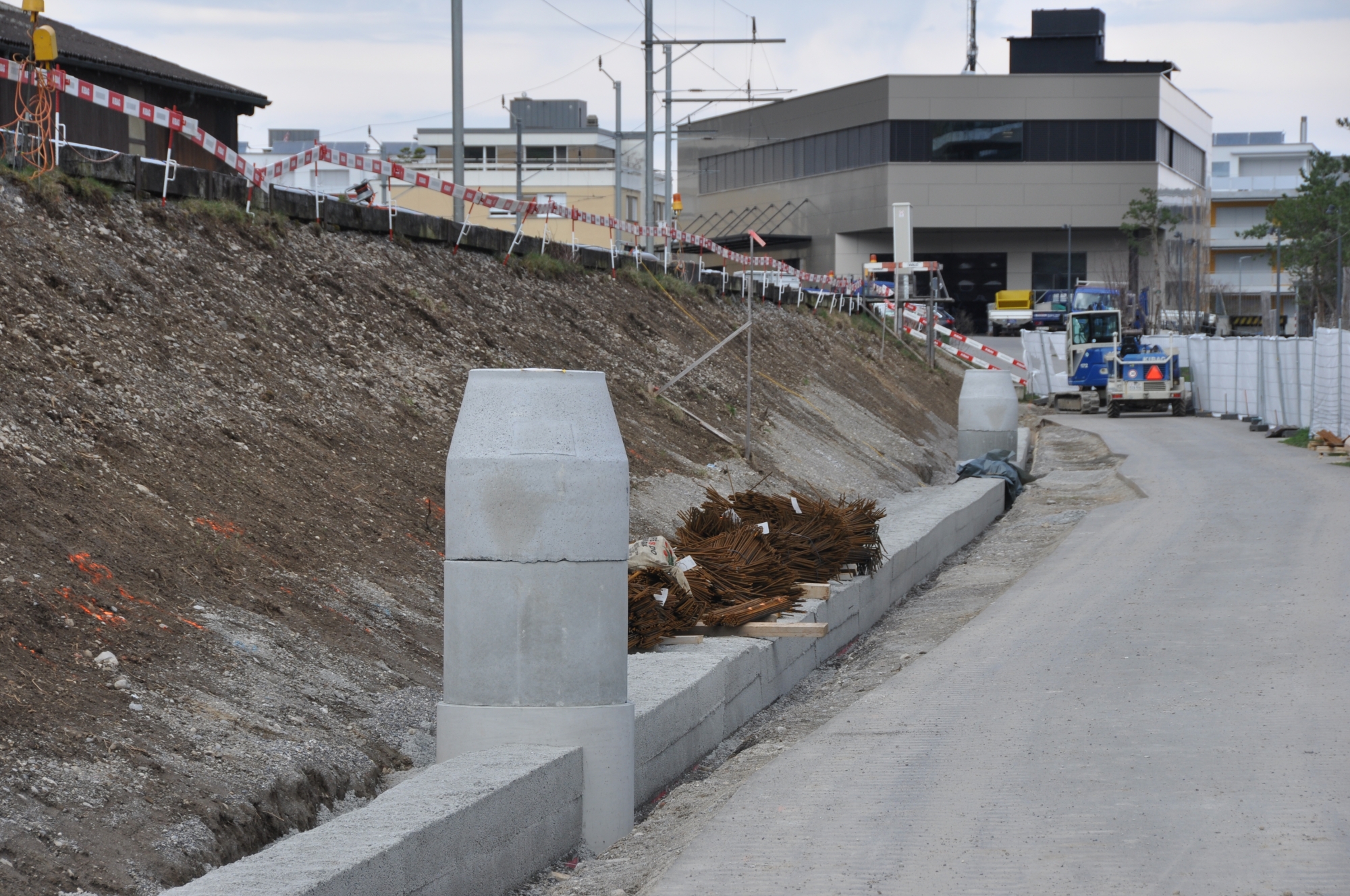

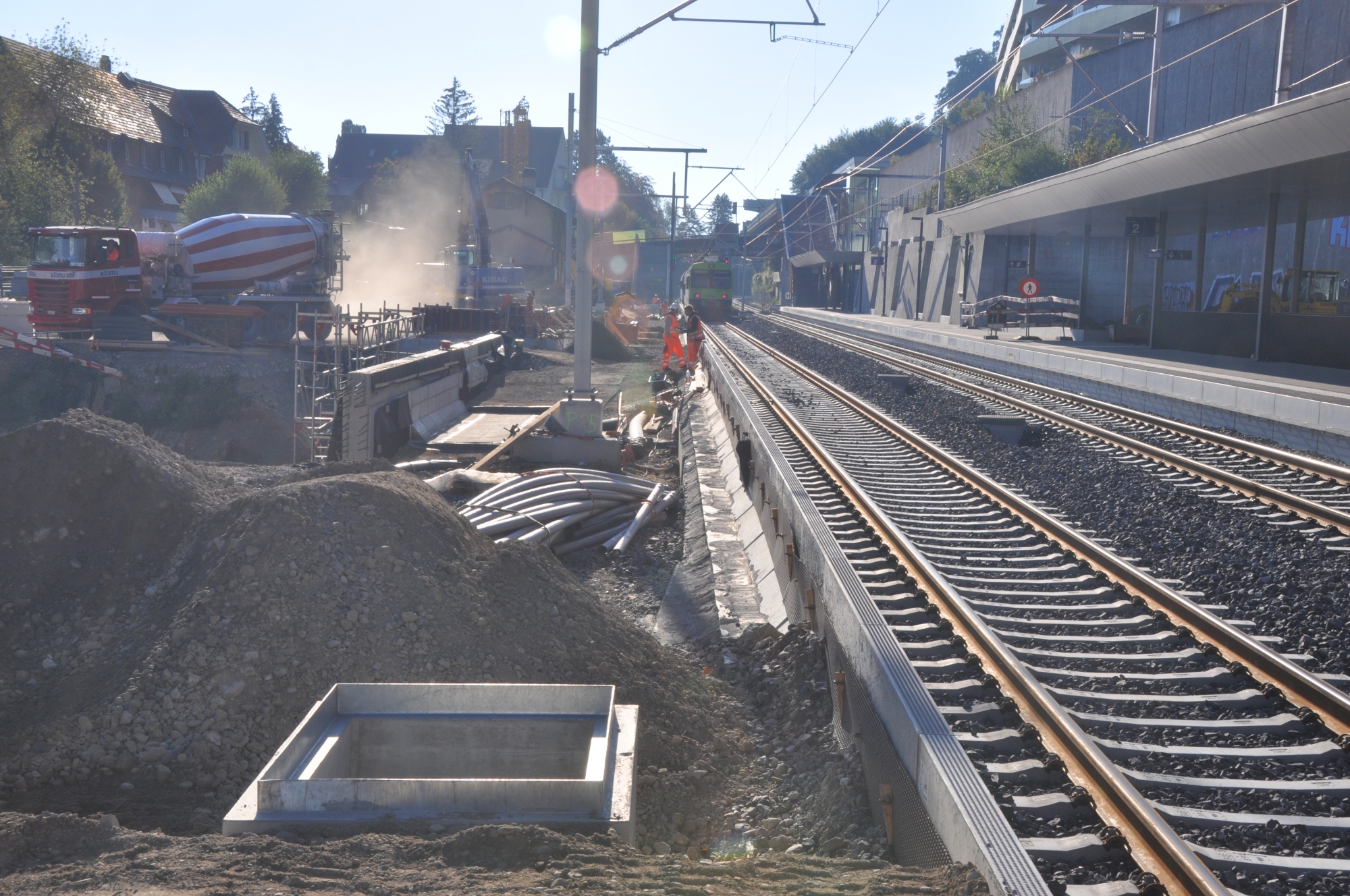

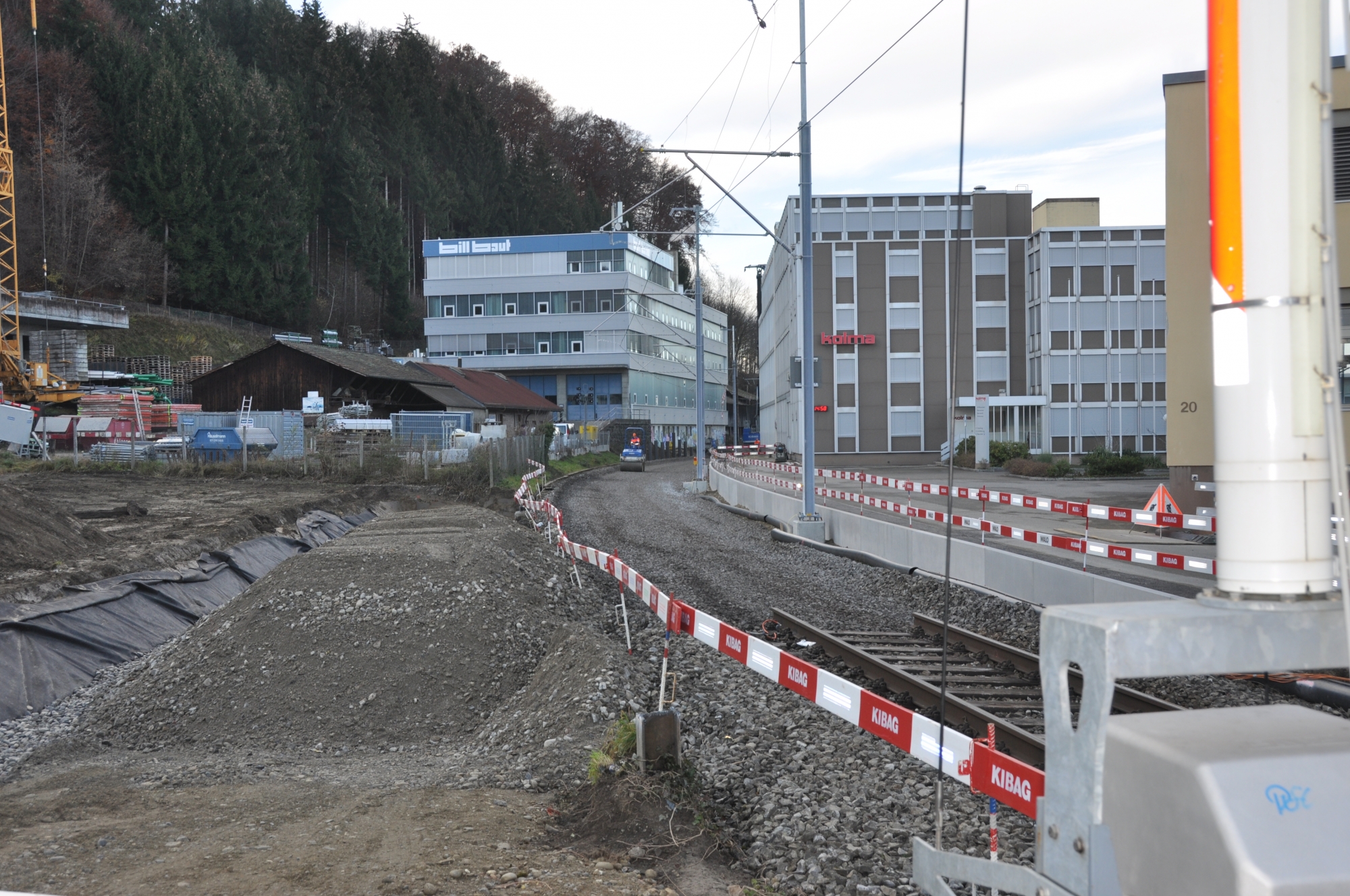

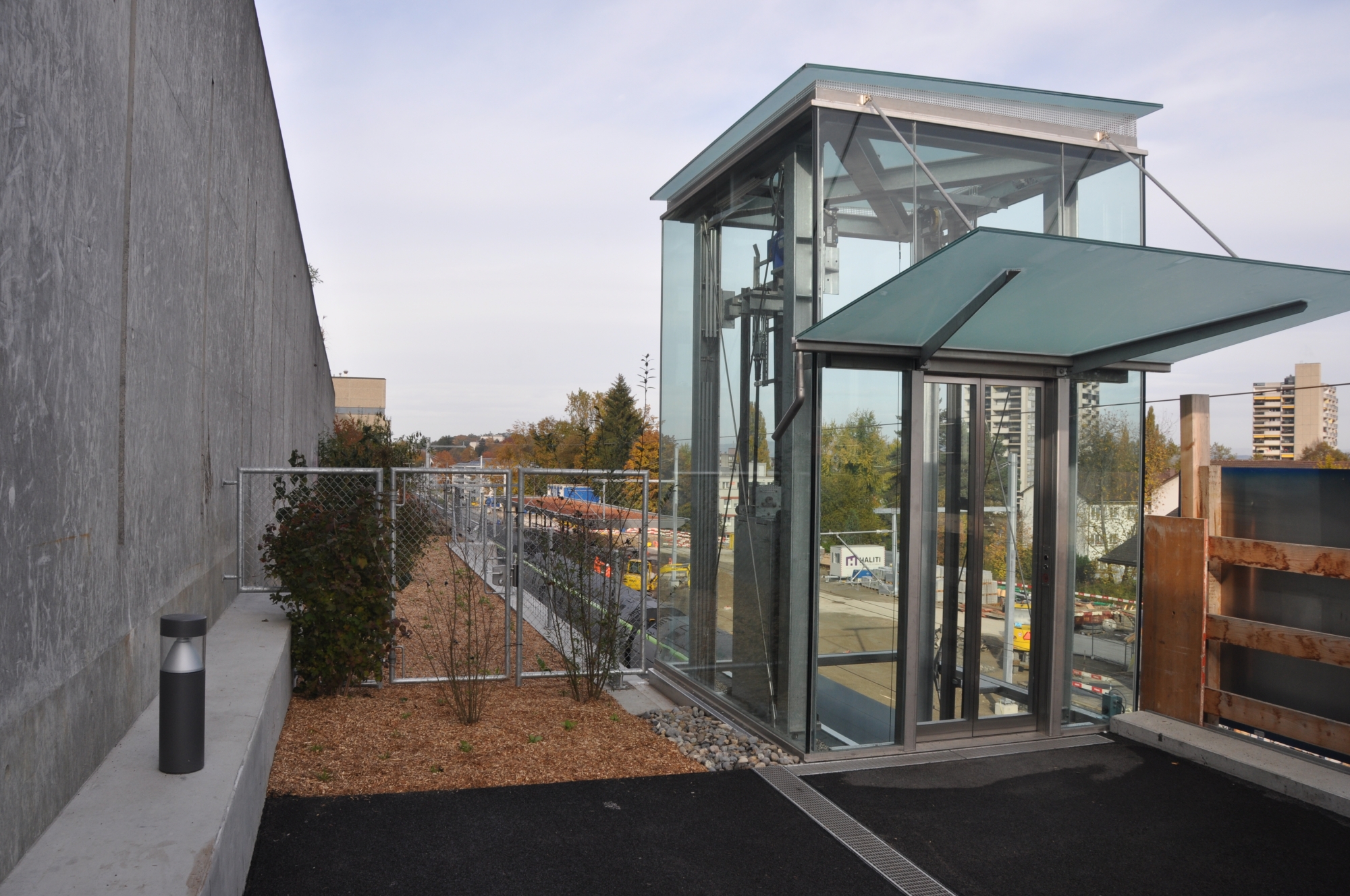

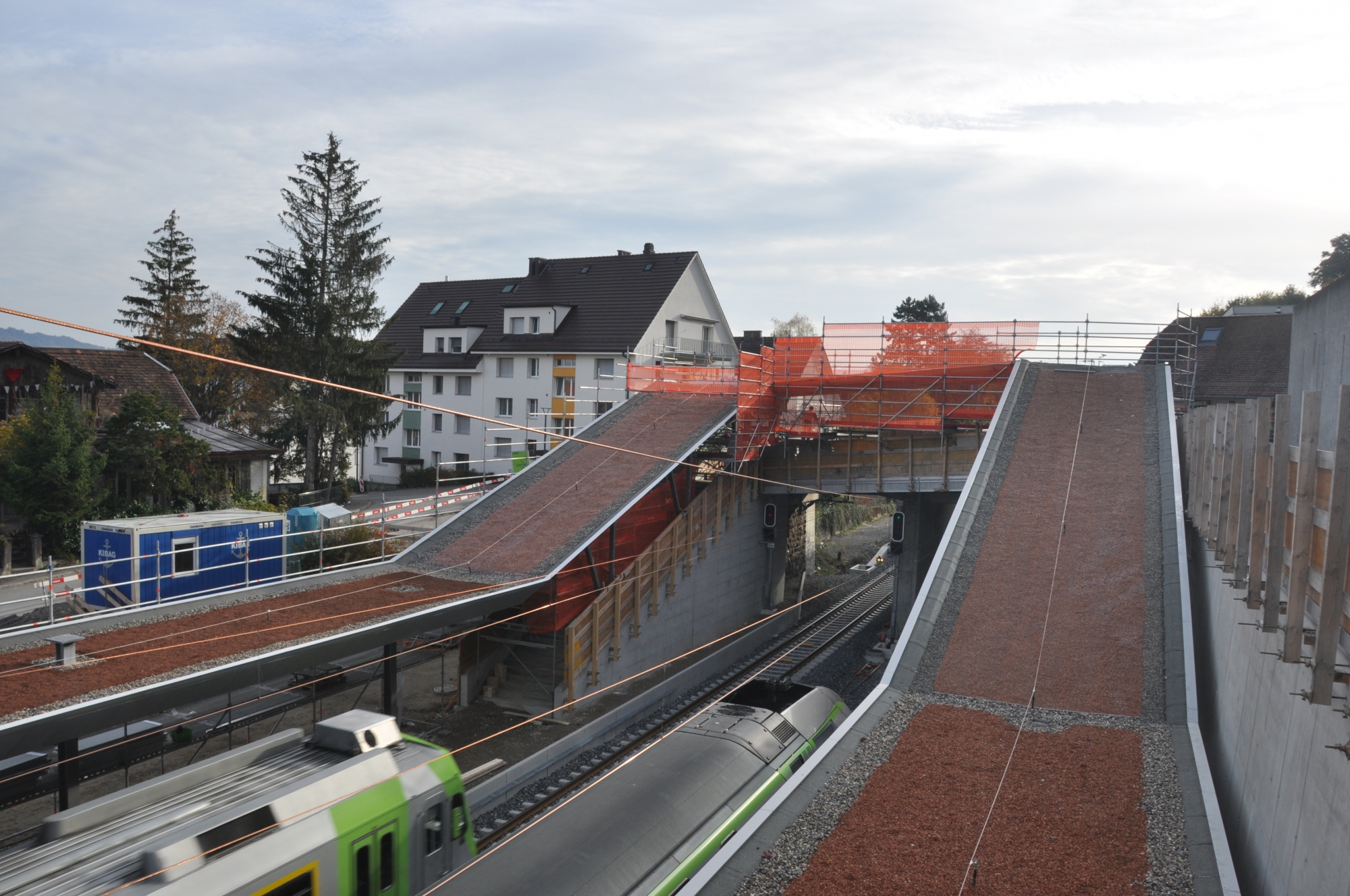

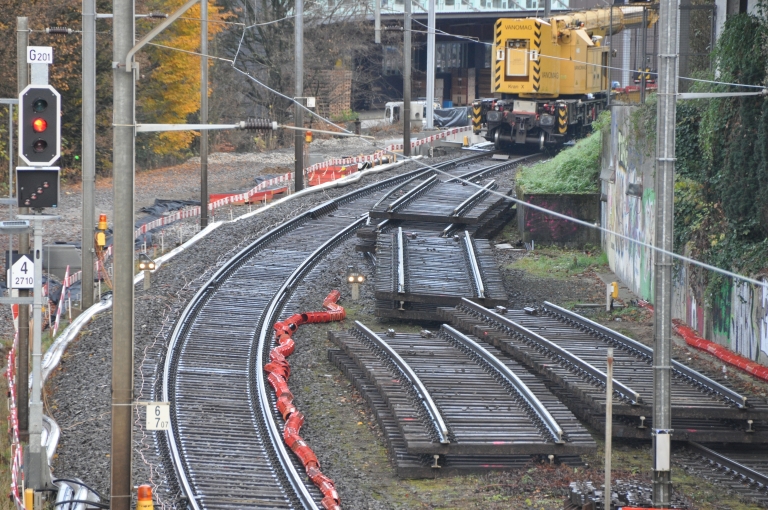

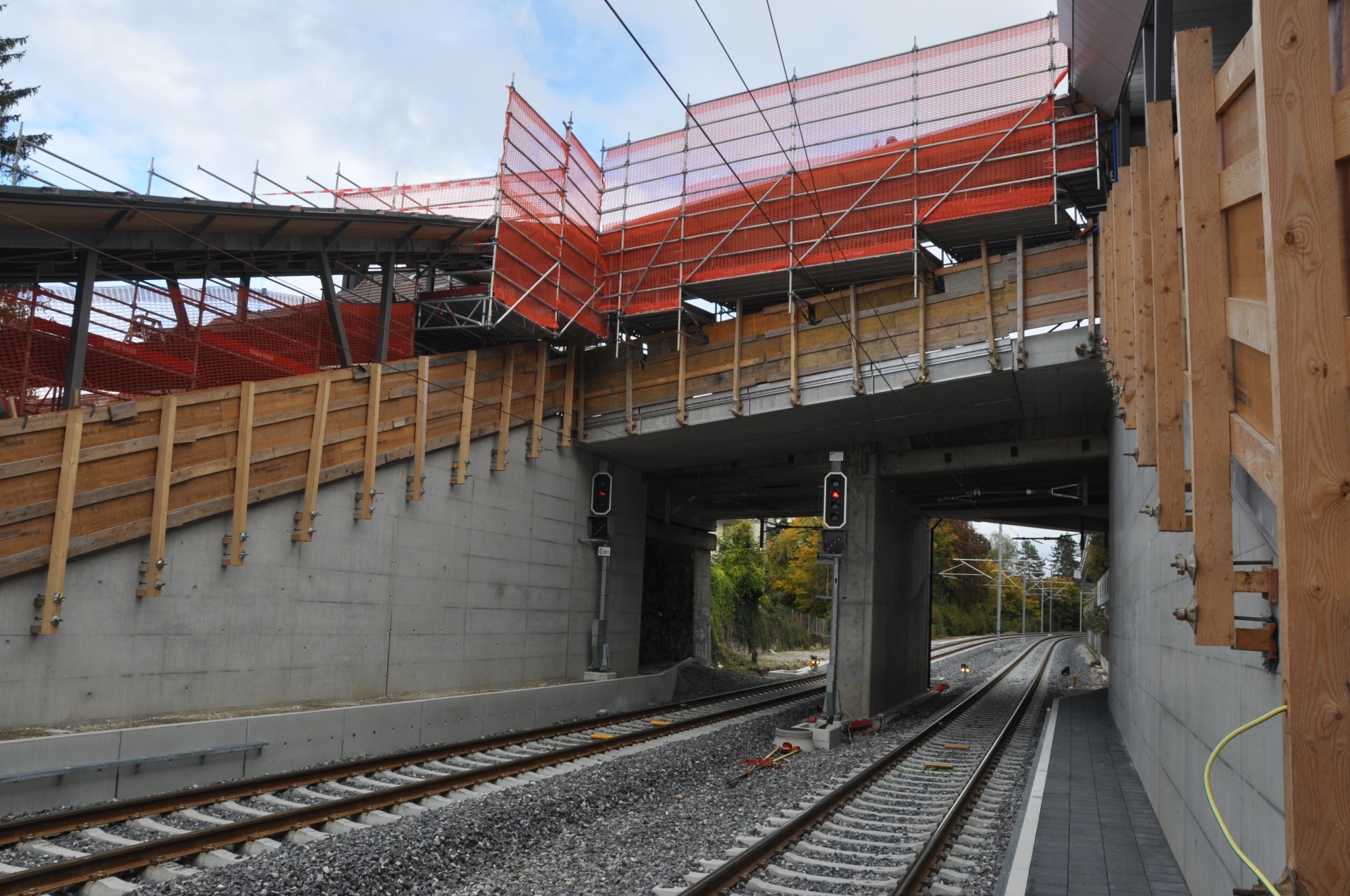

Oktober 2020

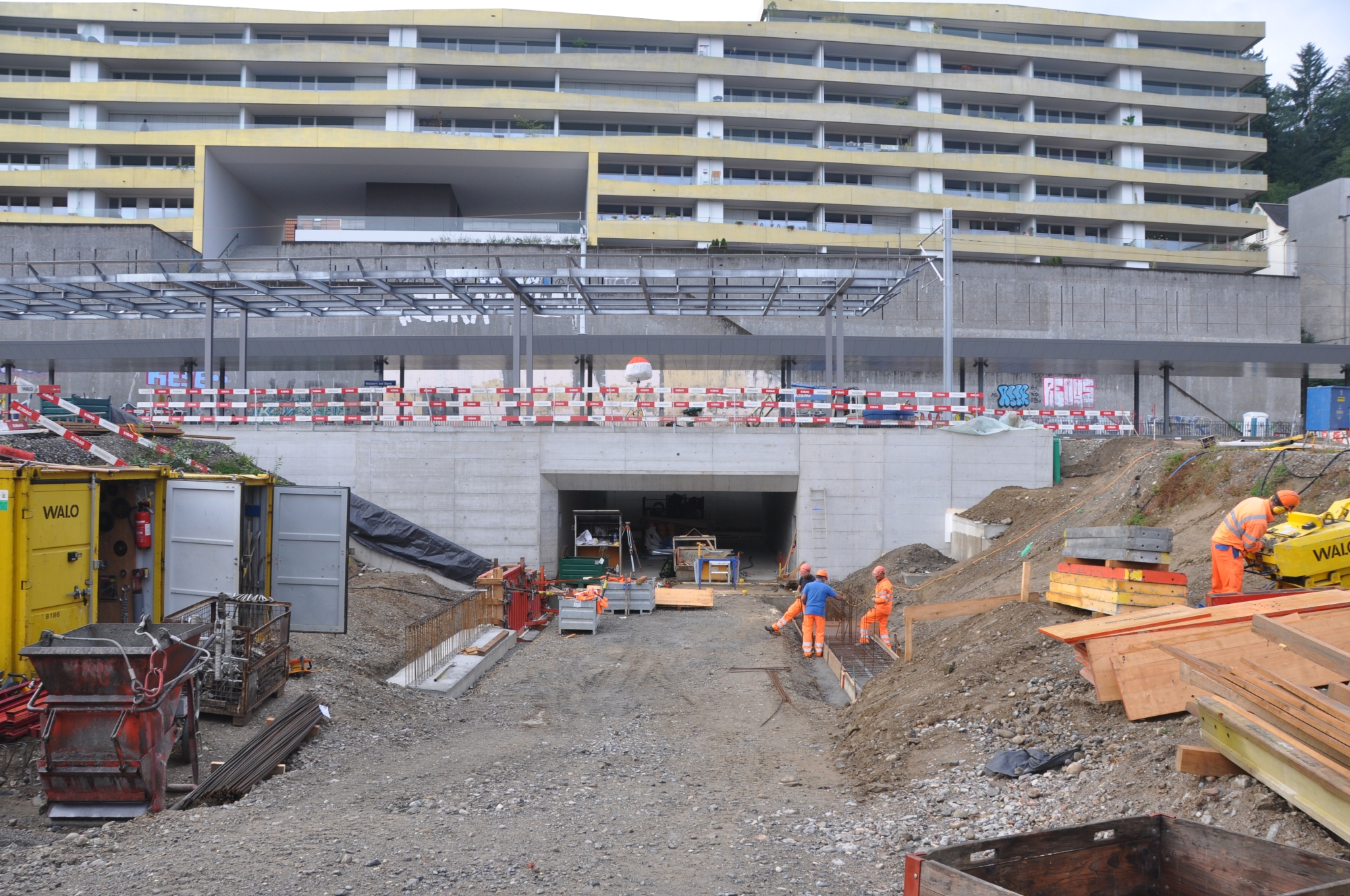

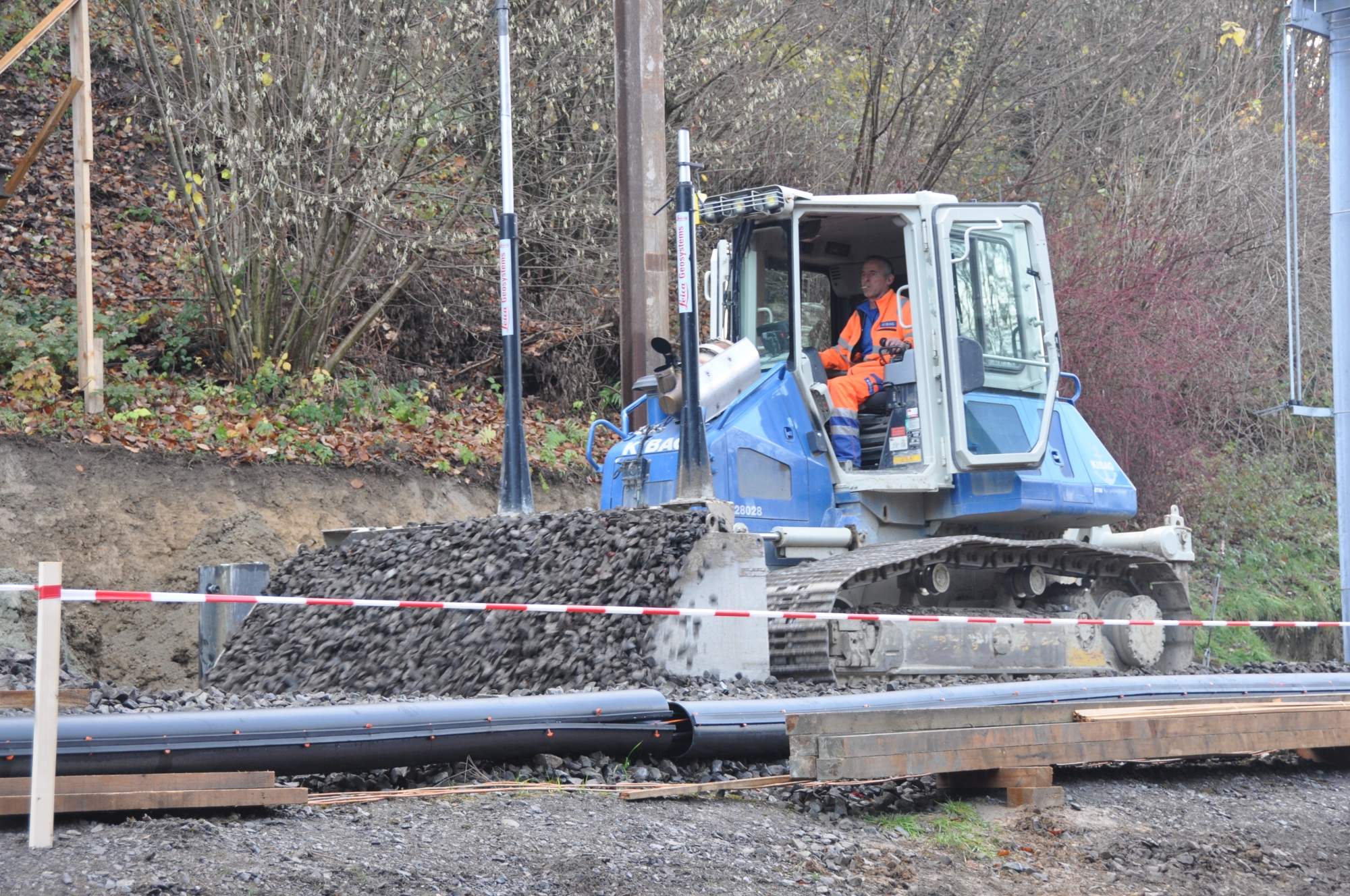

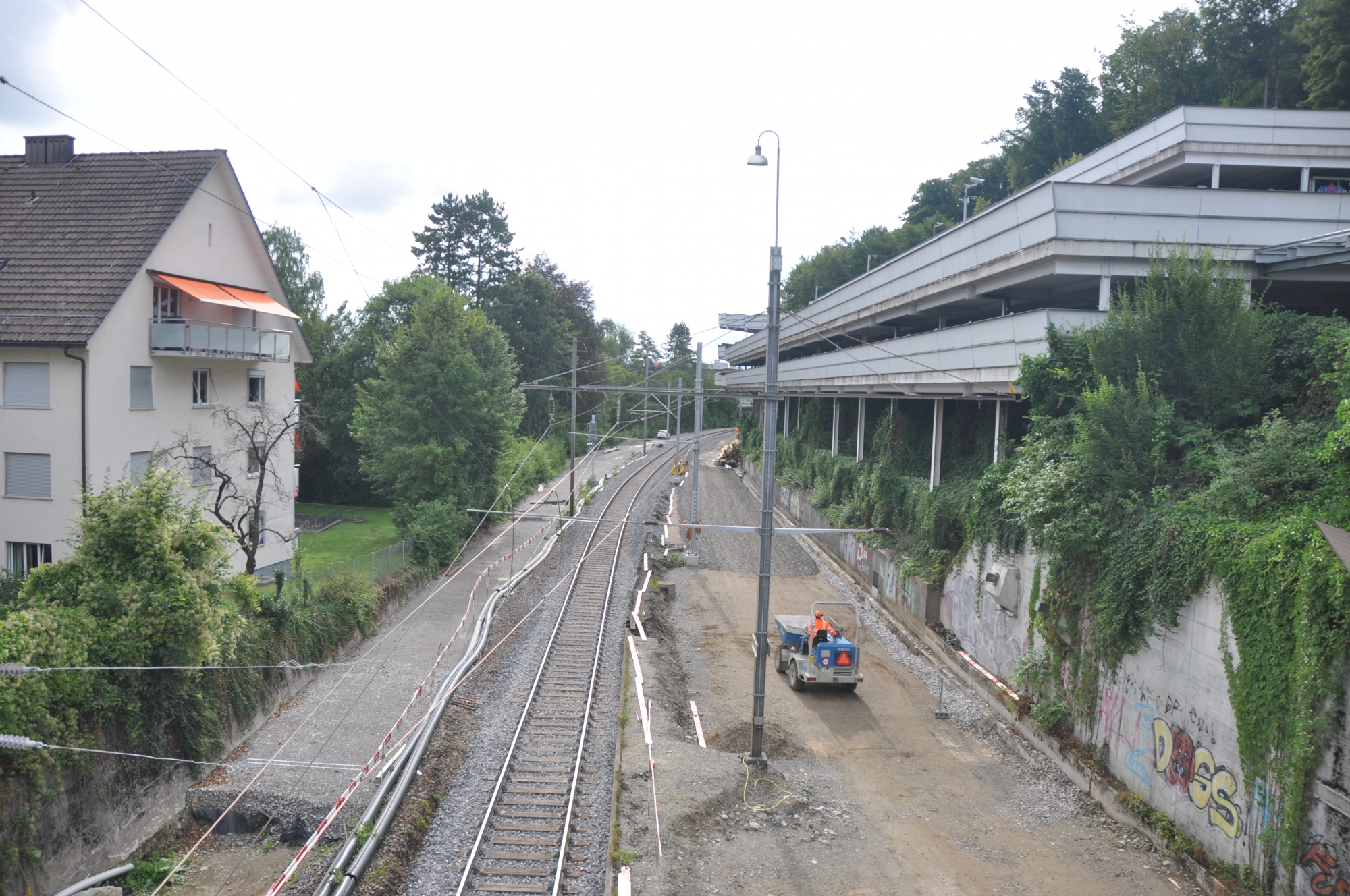

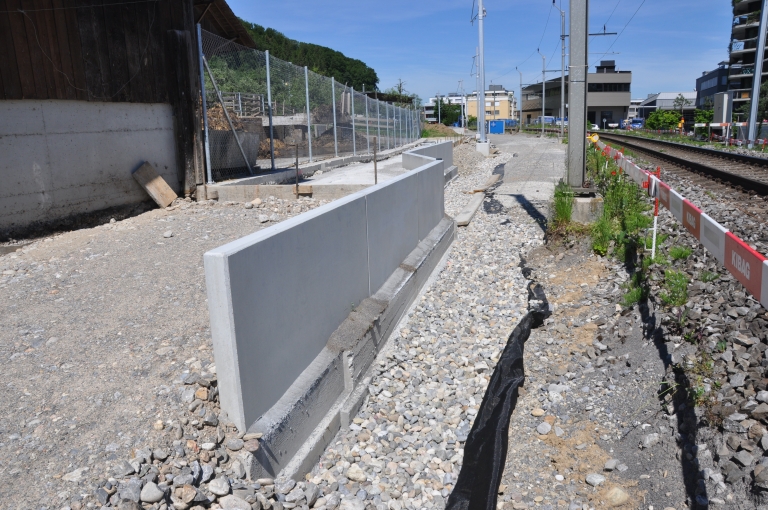

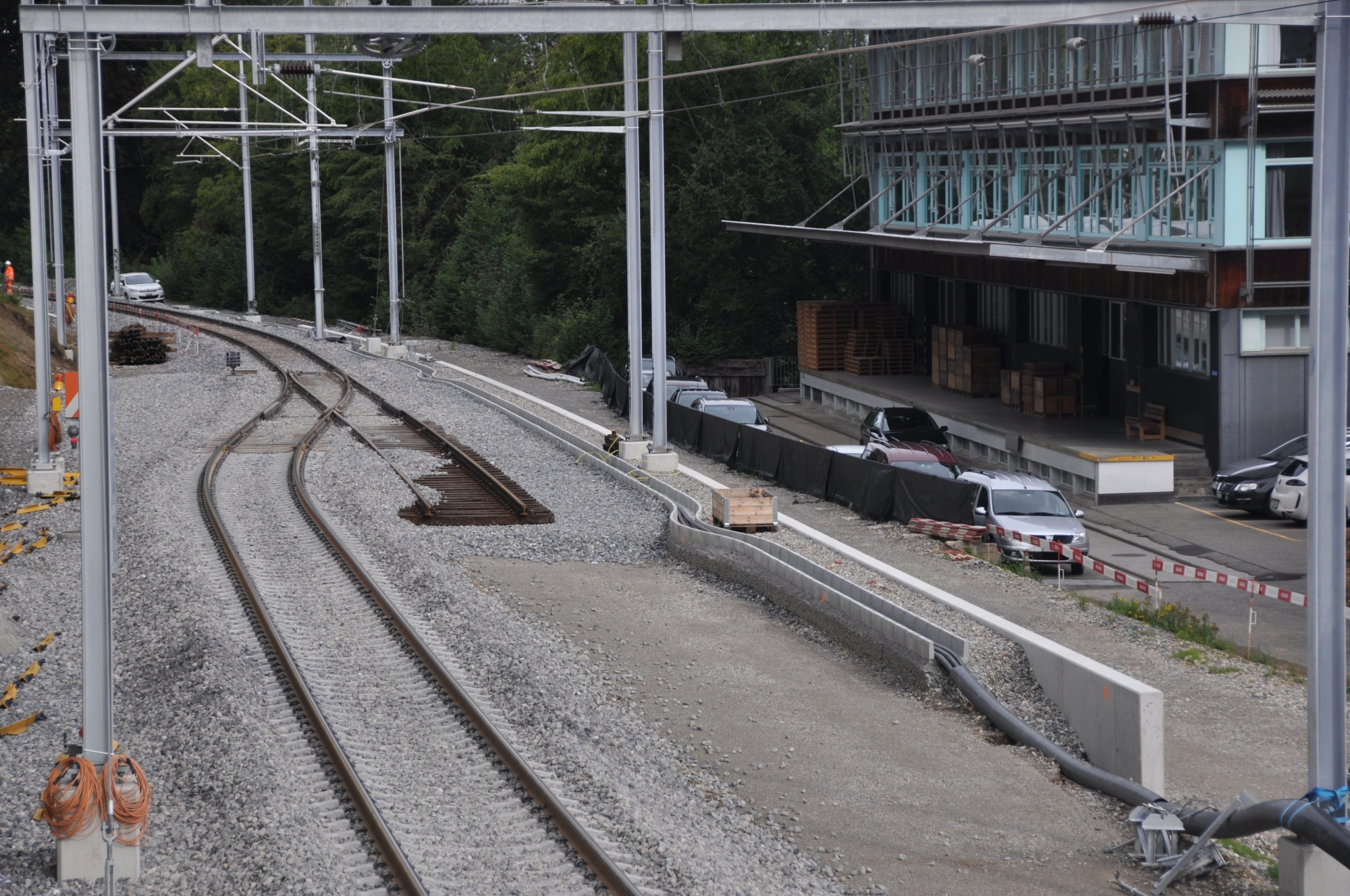

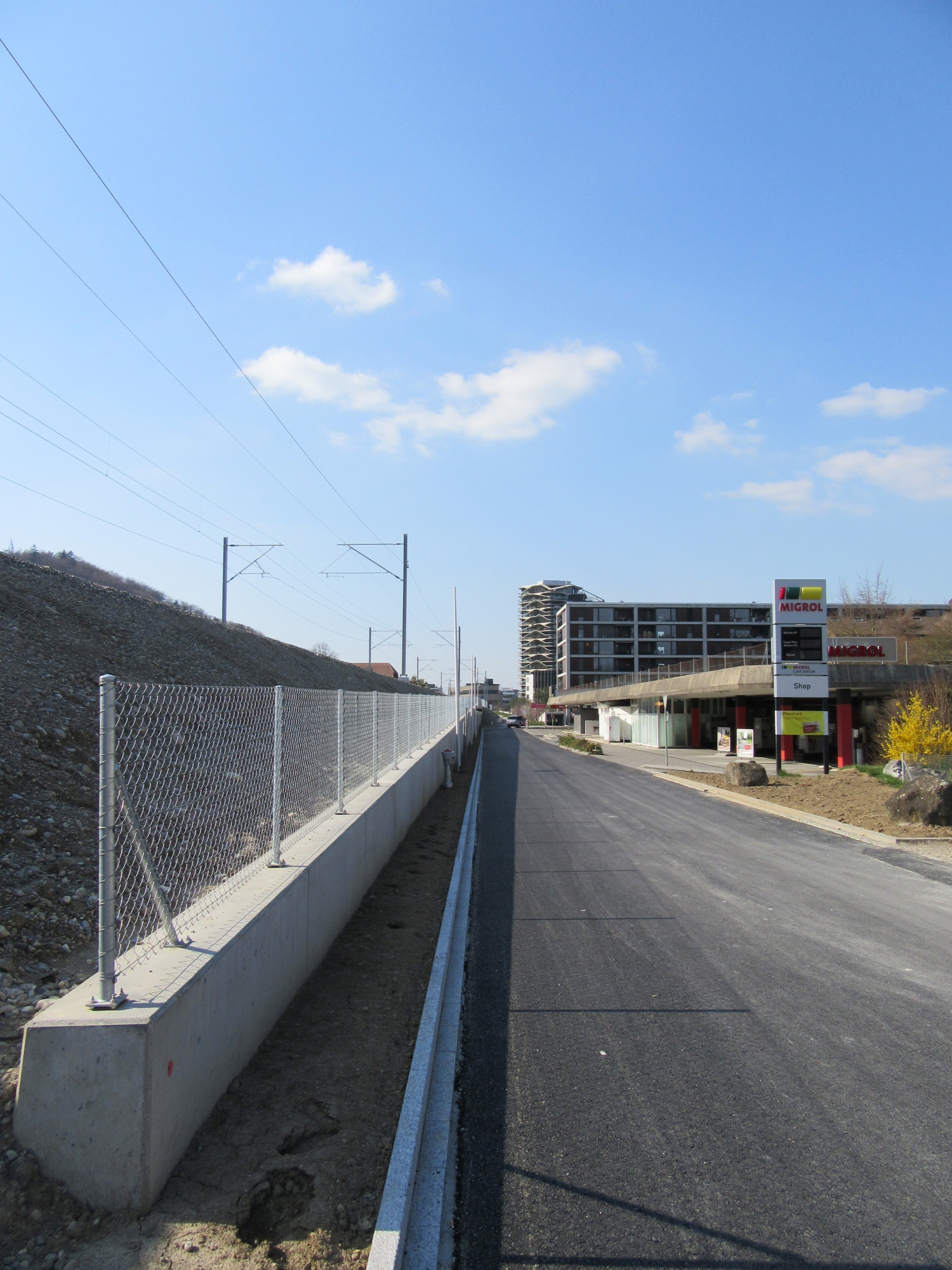

September 2020

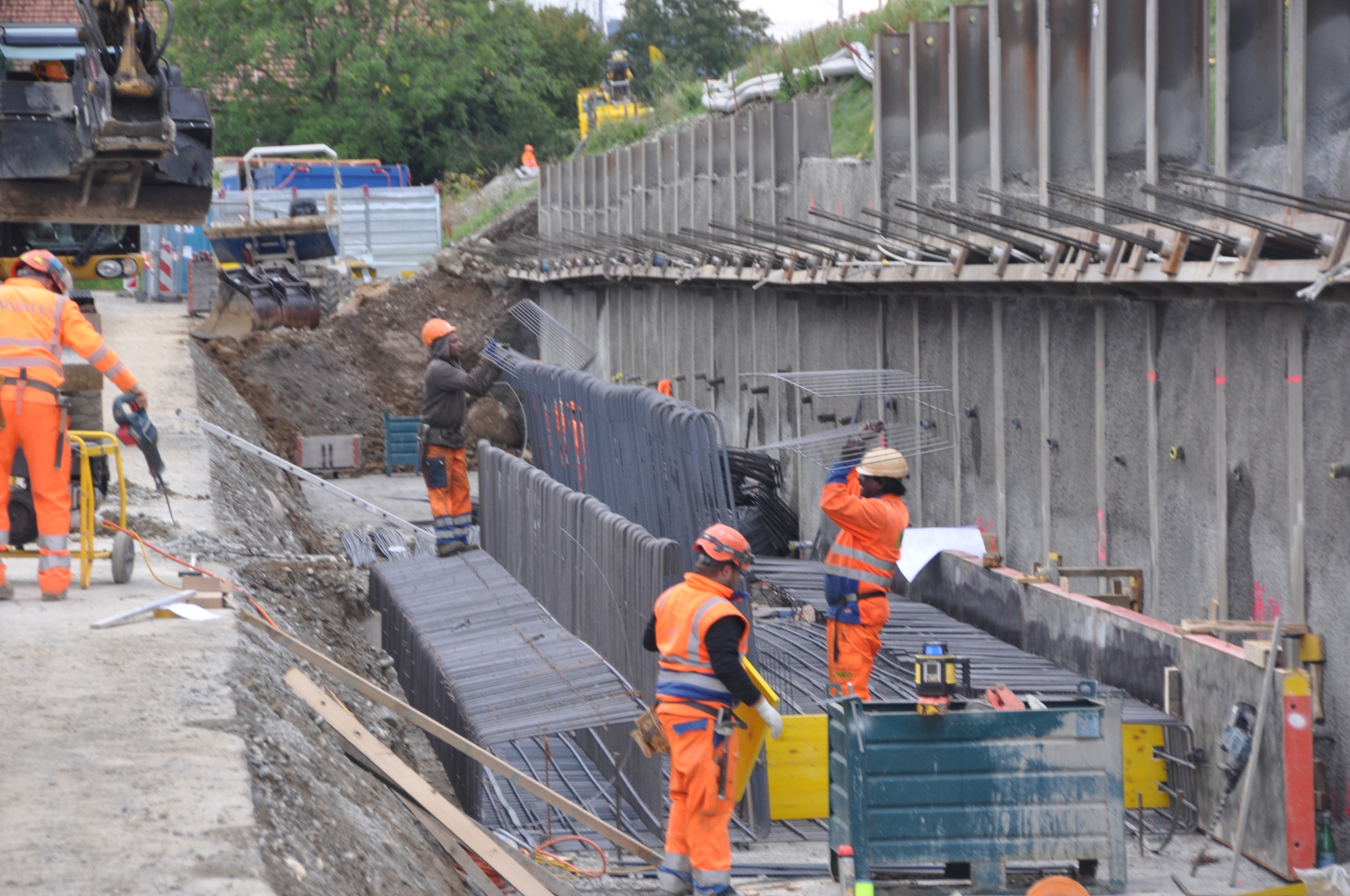

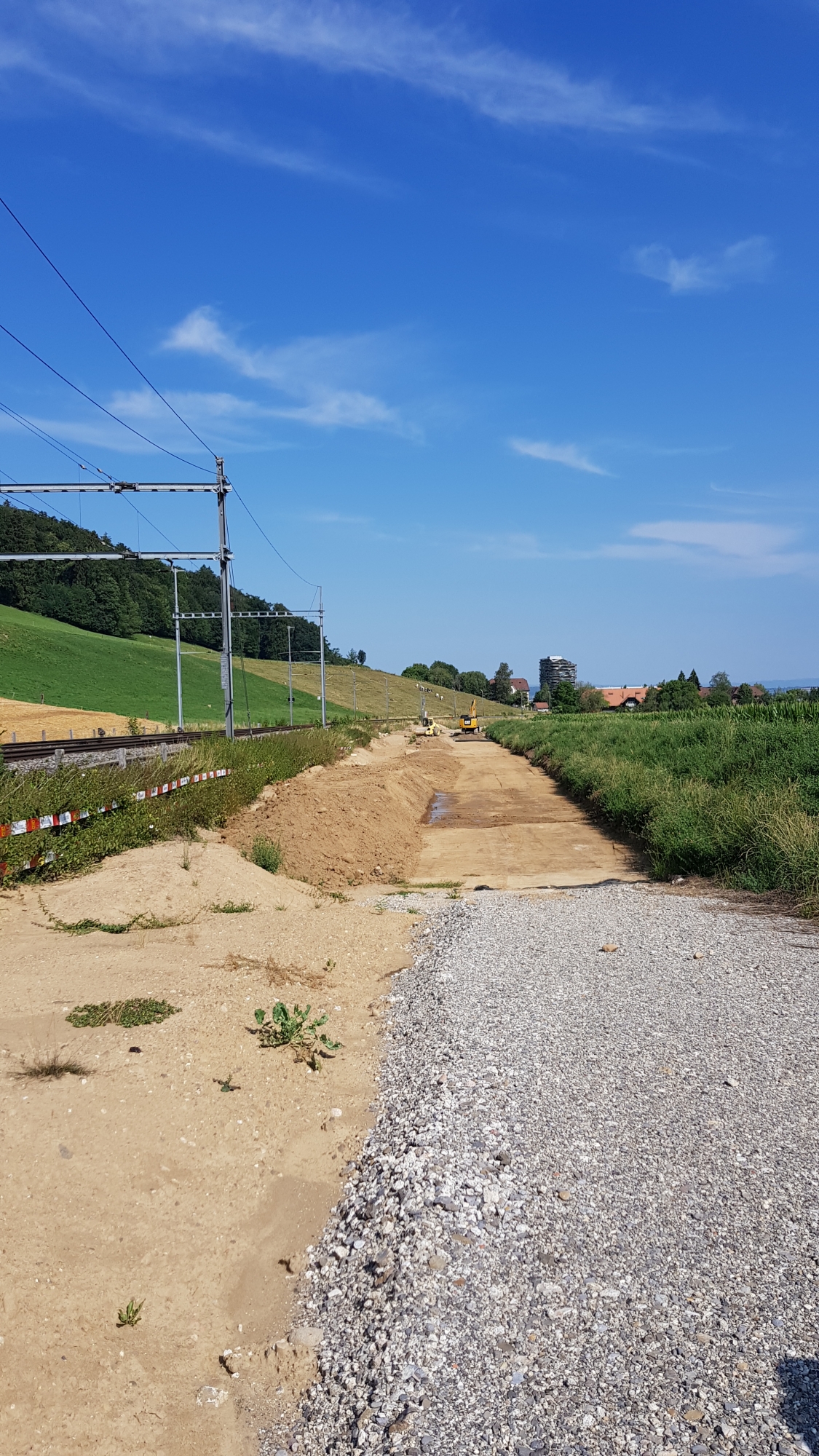

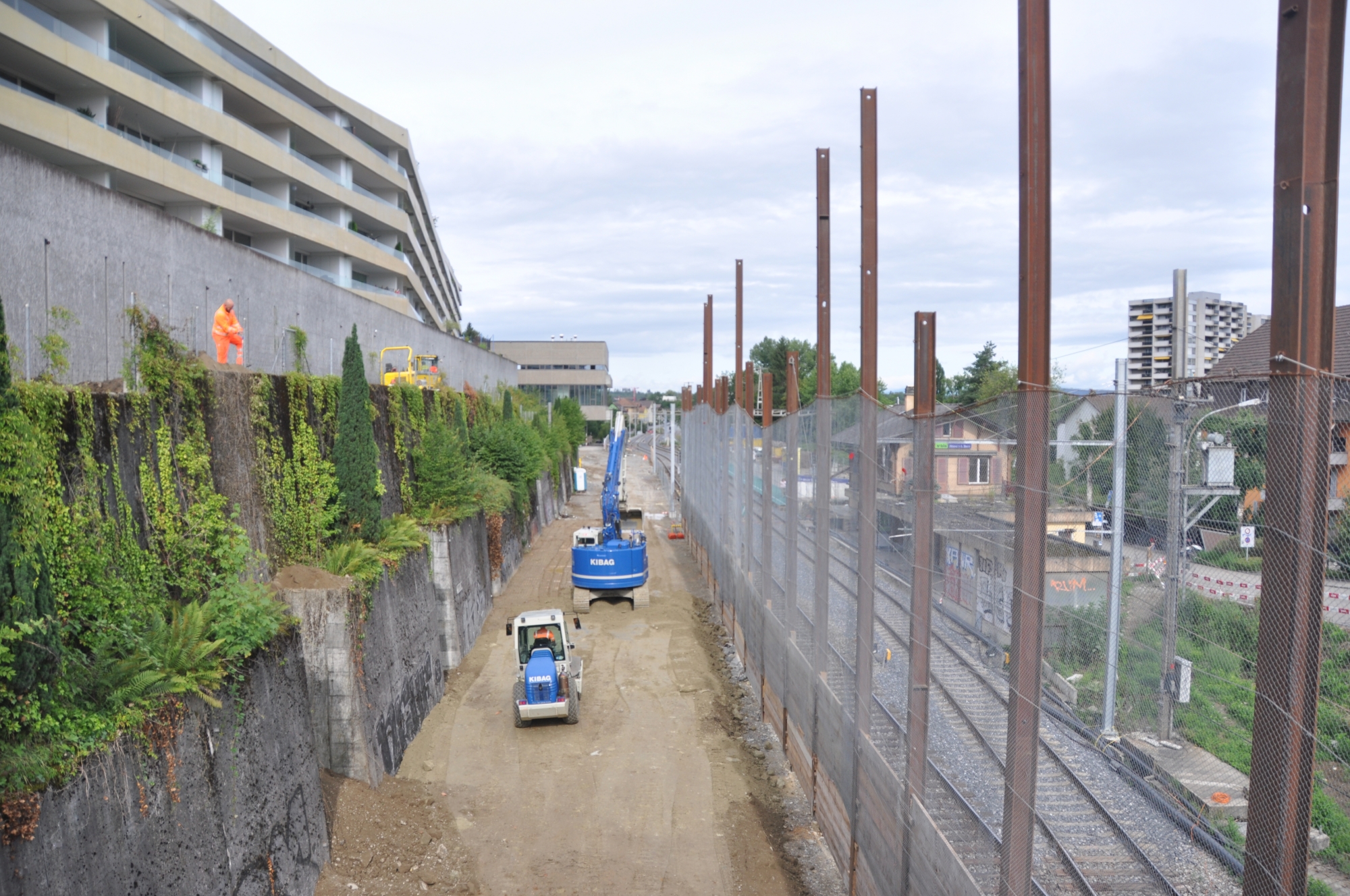

Juli 2020

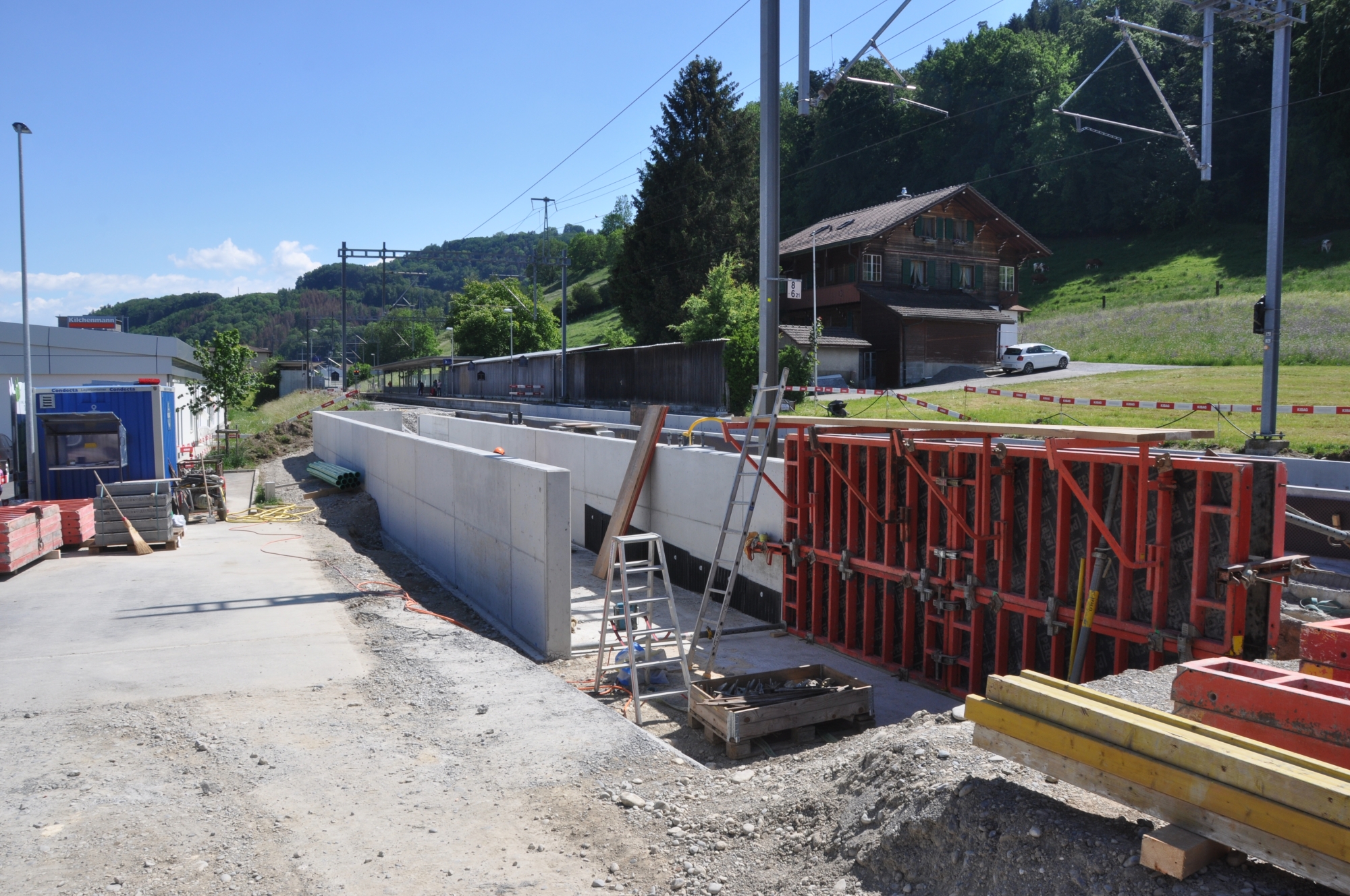

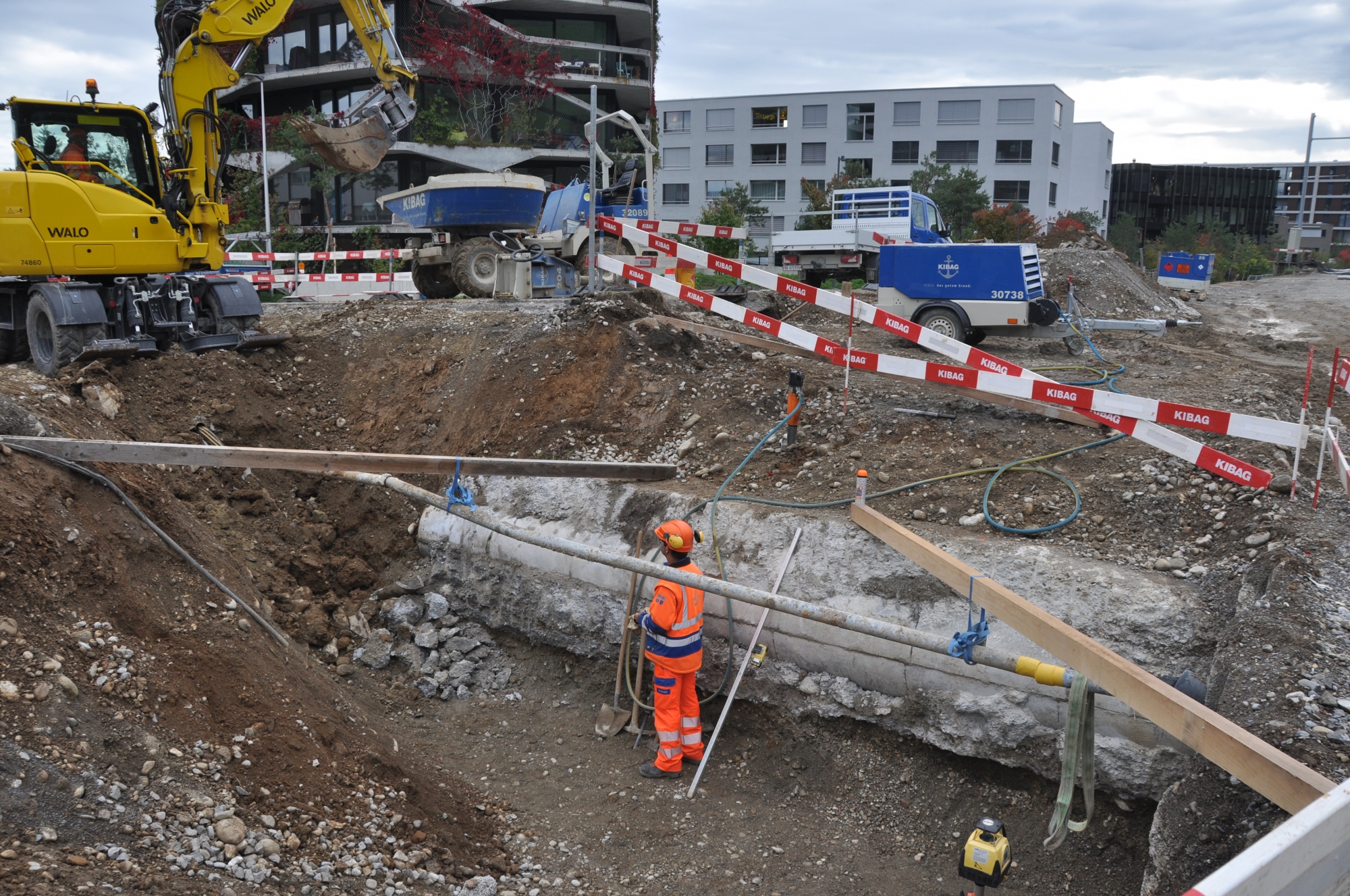

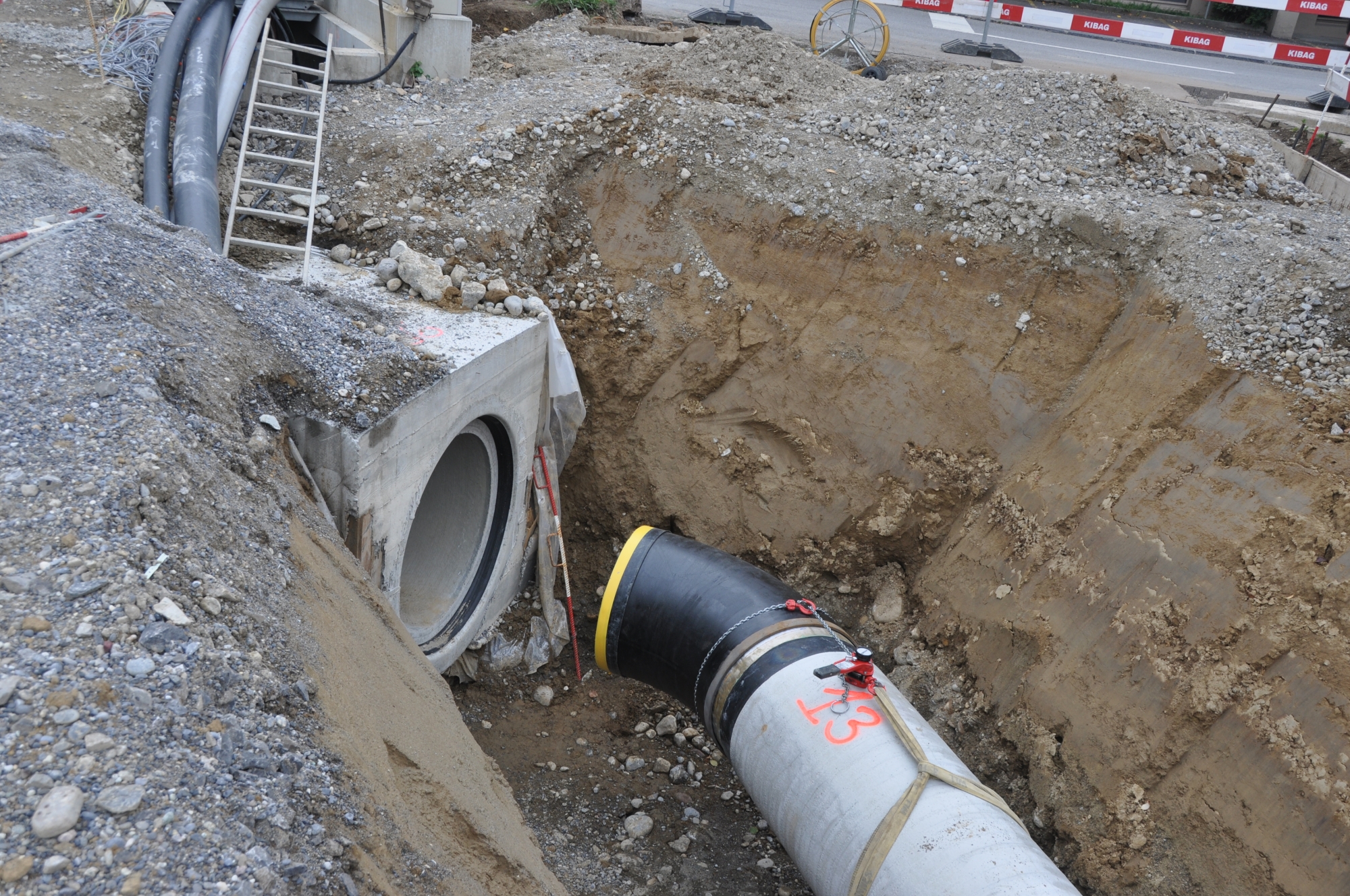

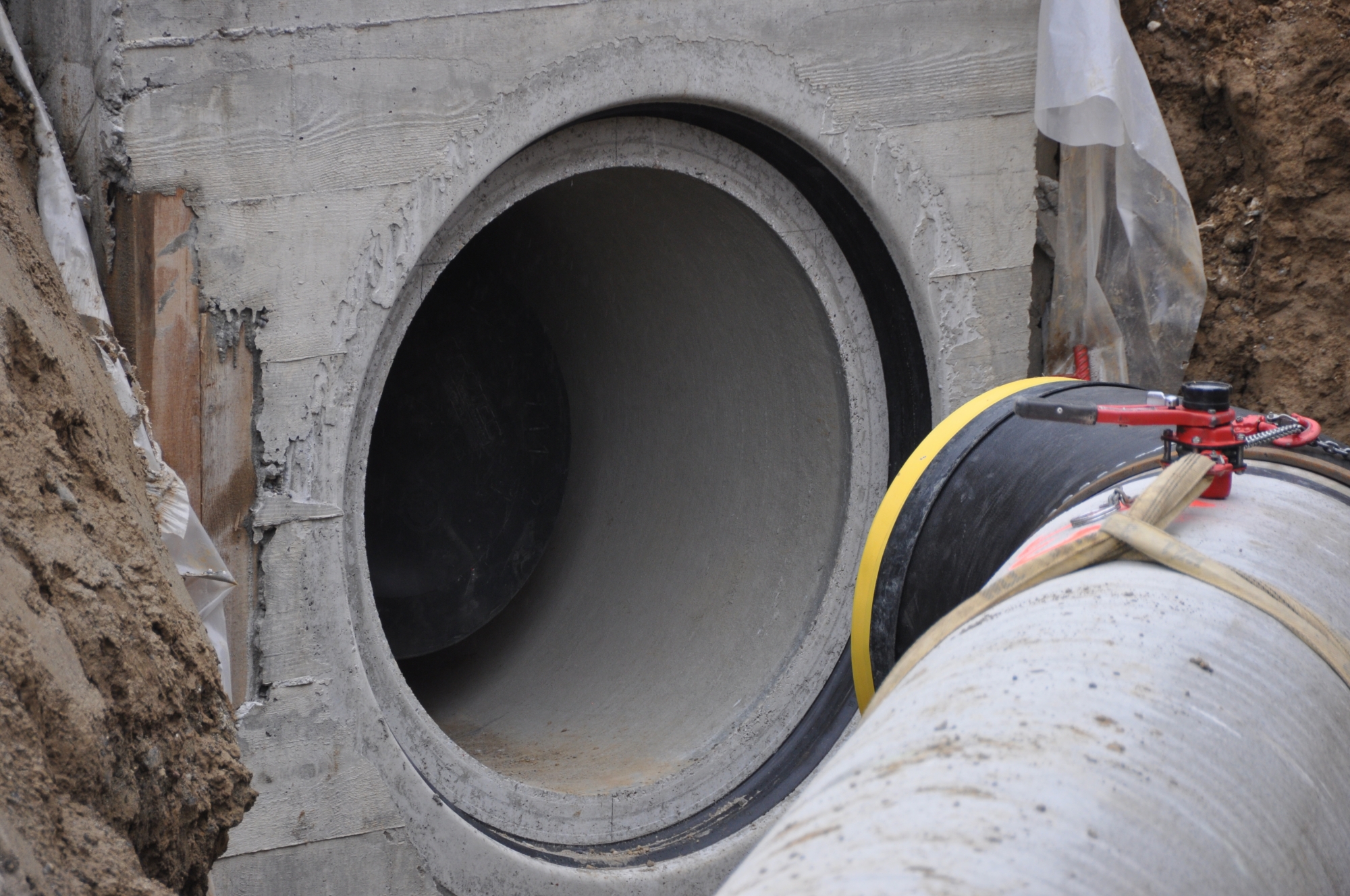

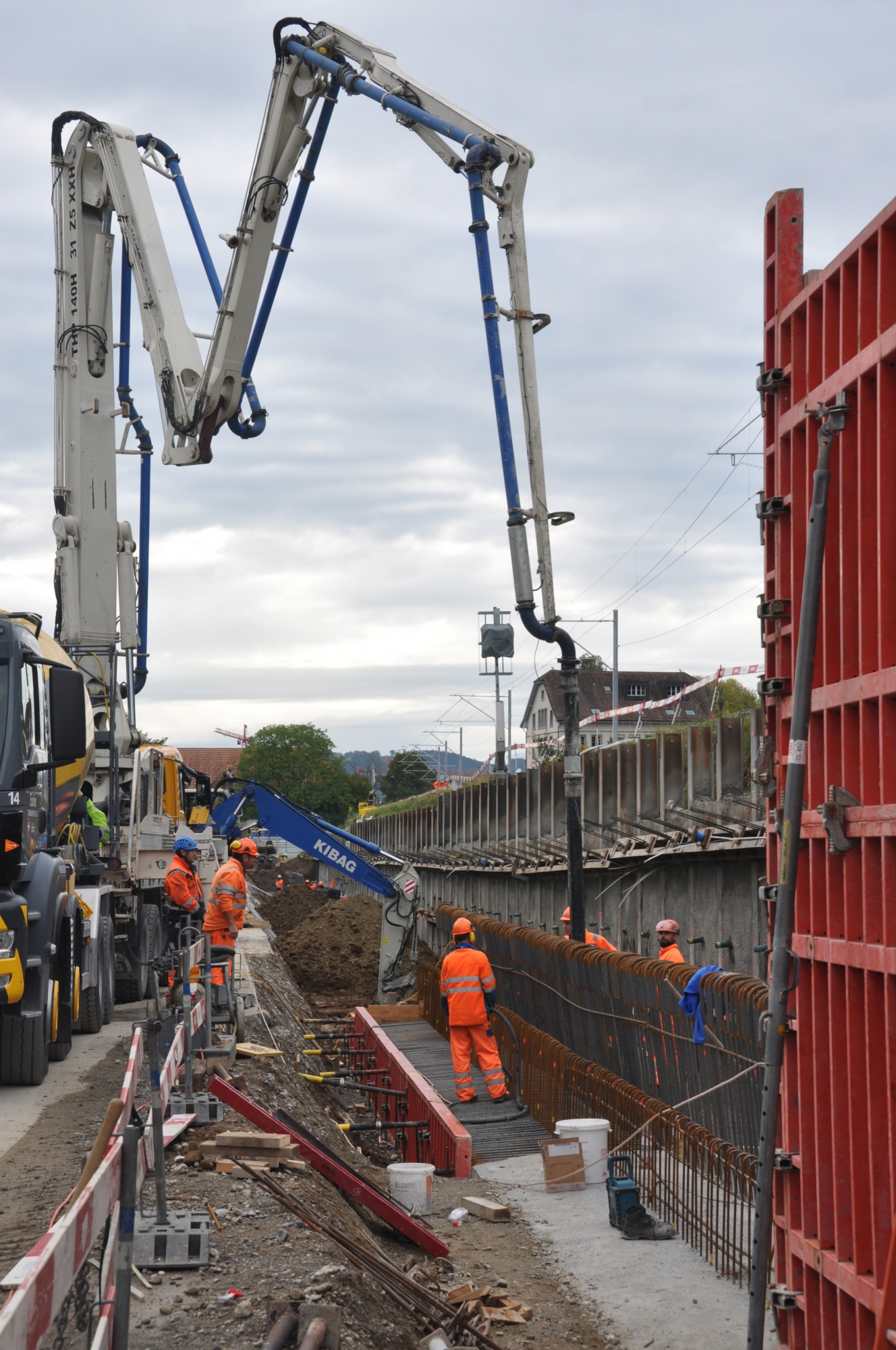

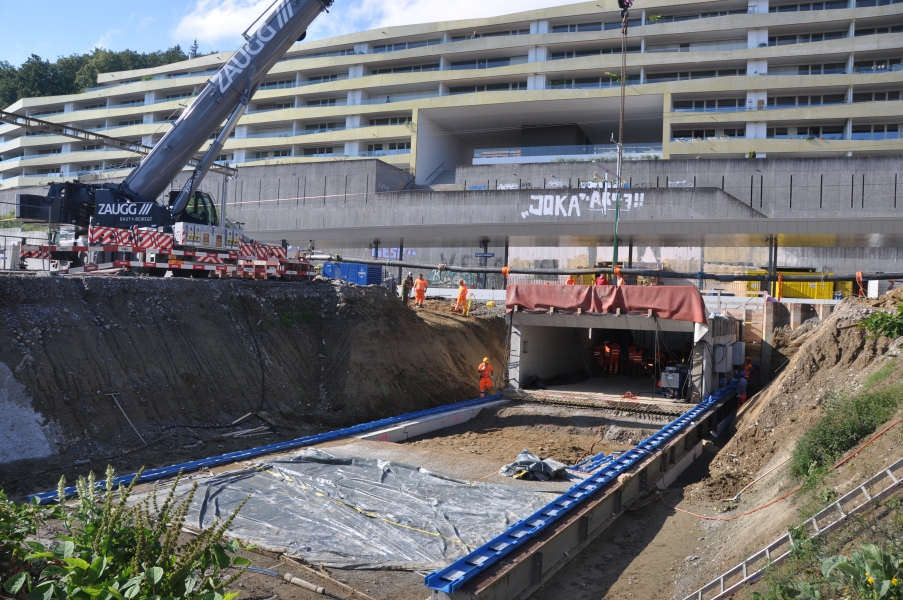

Einschub der Personenunterführung: ein weiterer Meilenstein ist geschafft!

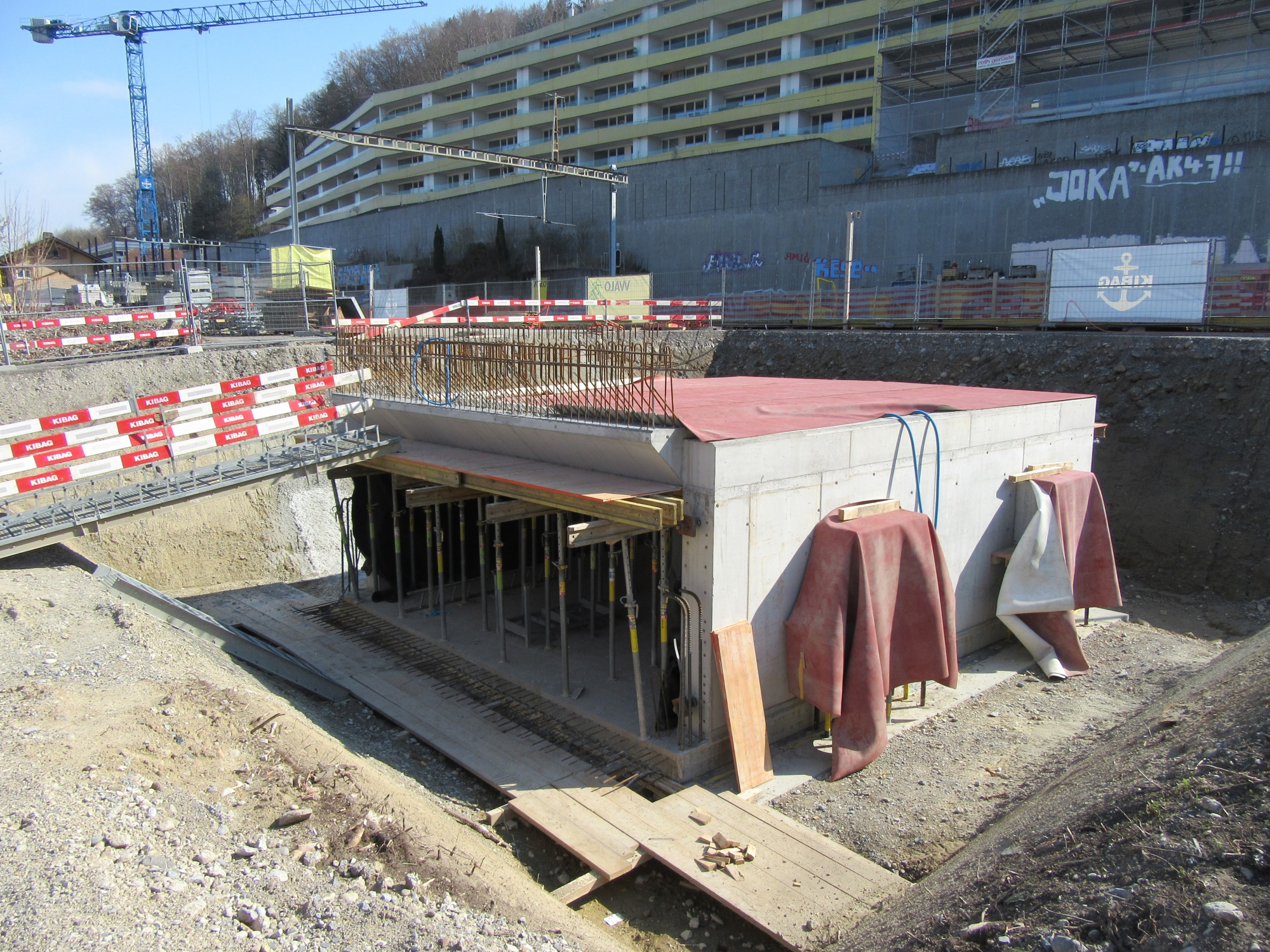

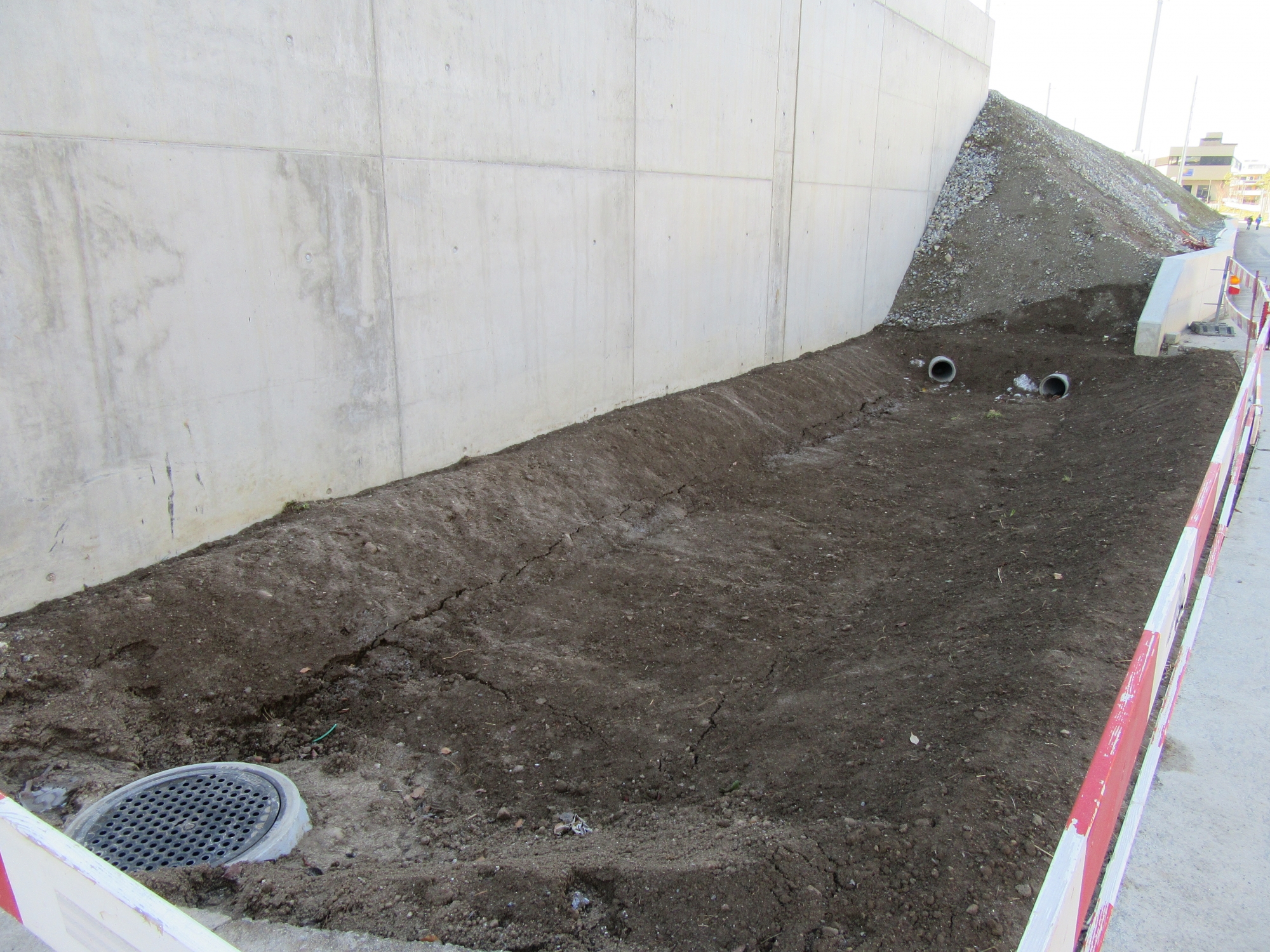

Februar 2020: Aushub für Personenunterfühung

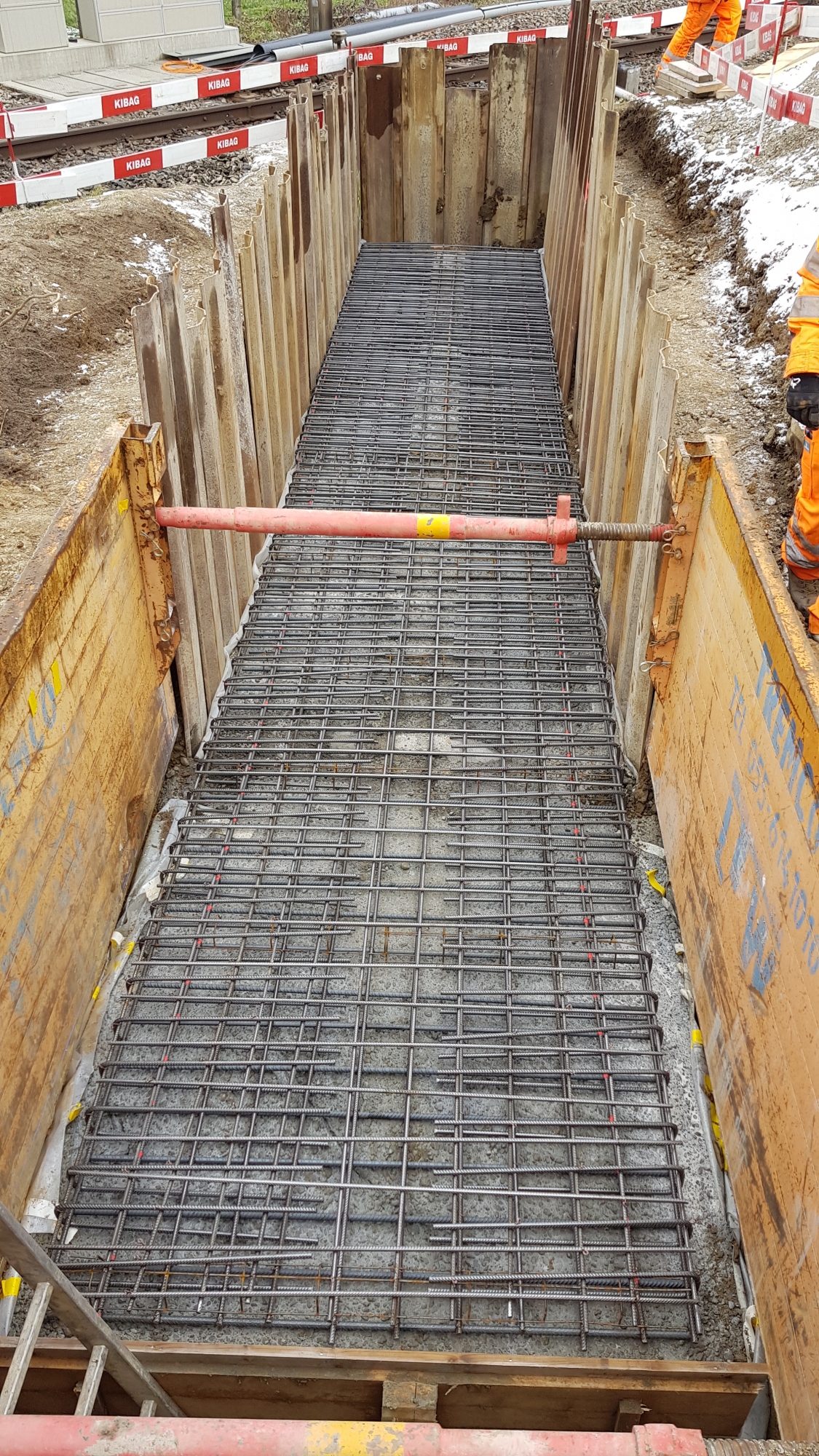

Februar 2020: Aushub für Personenunterfühung
März 2020: Erstellung Personenunterführung in Ortbeton
März 2020: Erstellung Personenunterführung in Ortbeton

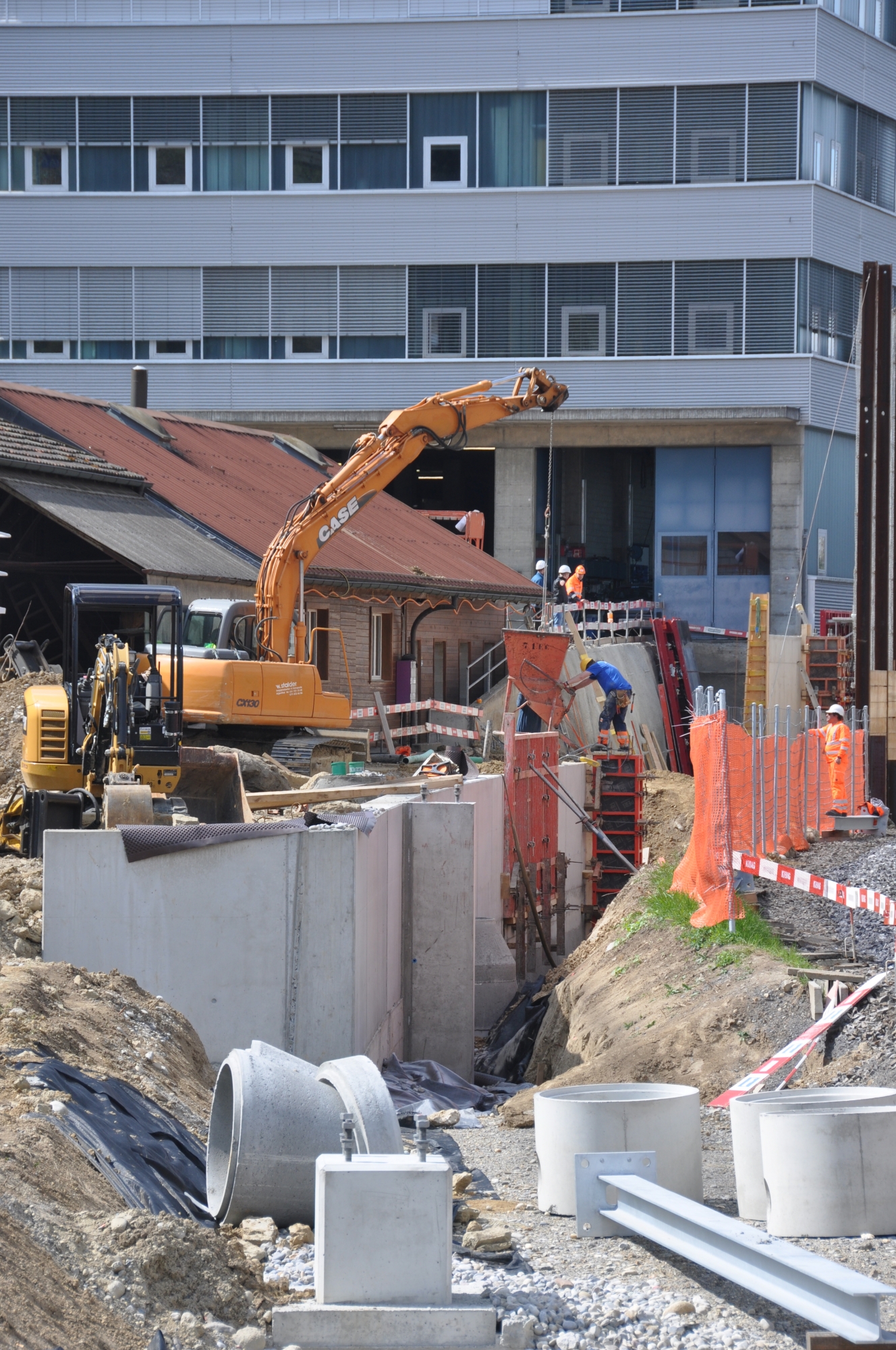

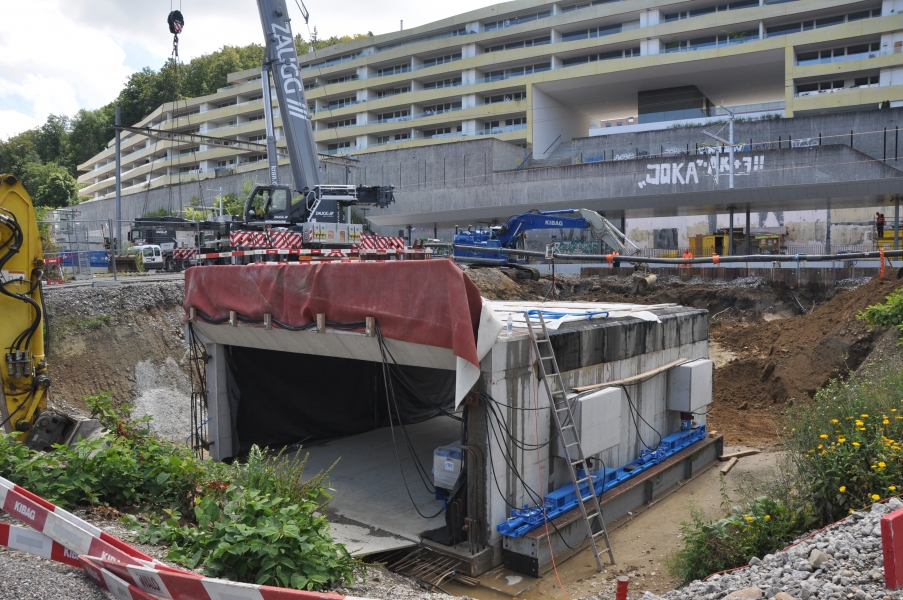

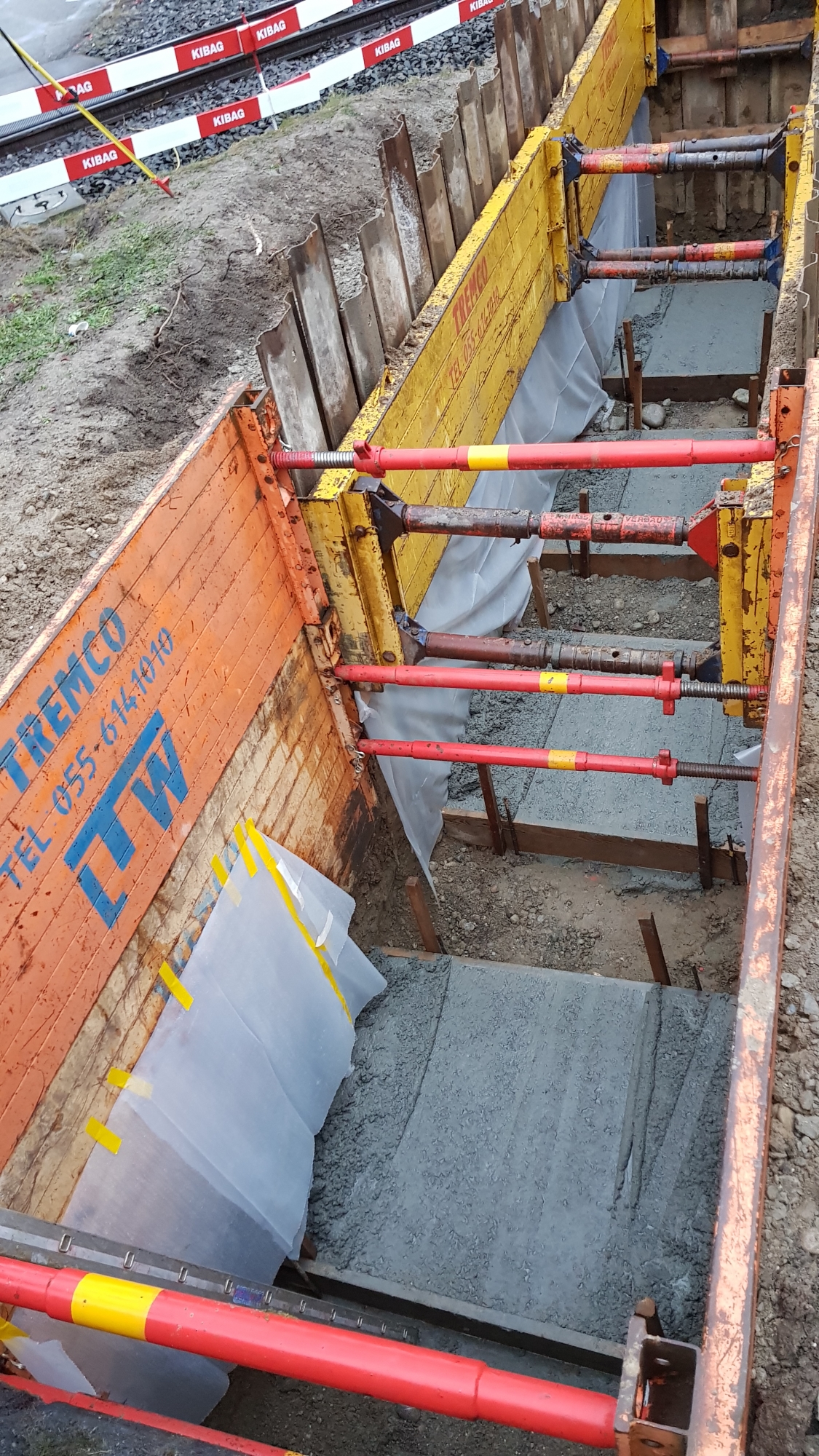

11. Juli 2020: Aushub für Einschub
11. Juli 2020: Aushub für Einschub

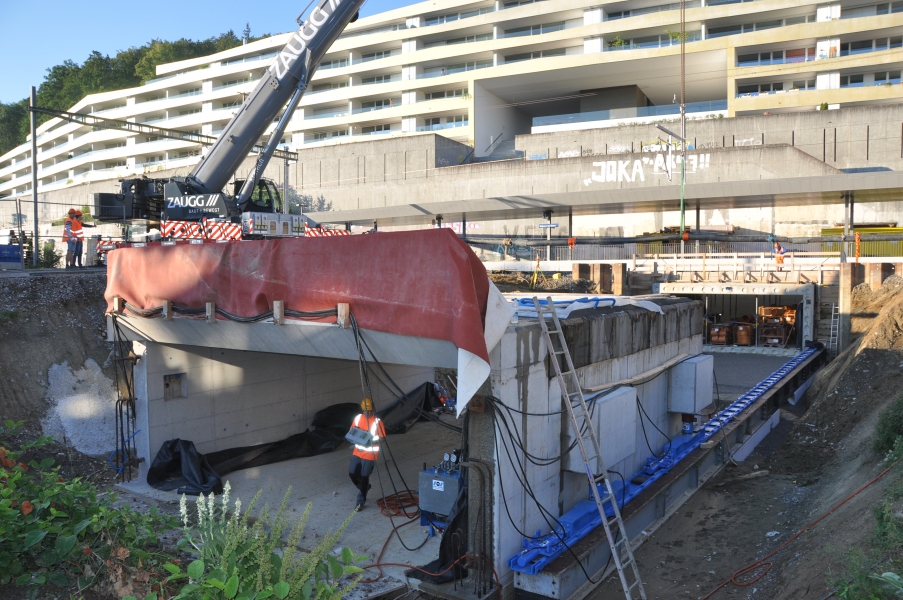

12. Juli 2020, 8.00 Uhr: bereit zum Einschub
12. Juli 2020, 8.00 Uhr: bereit zum Einschub

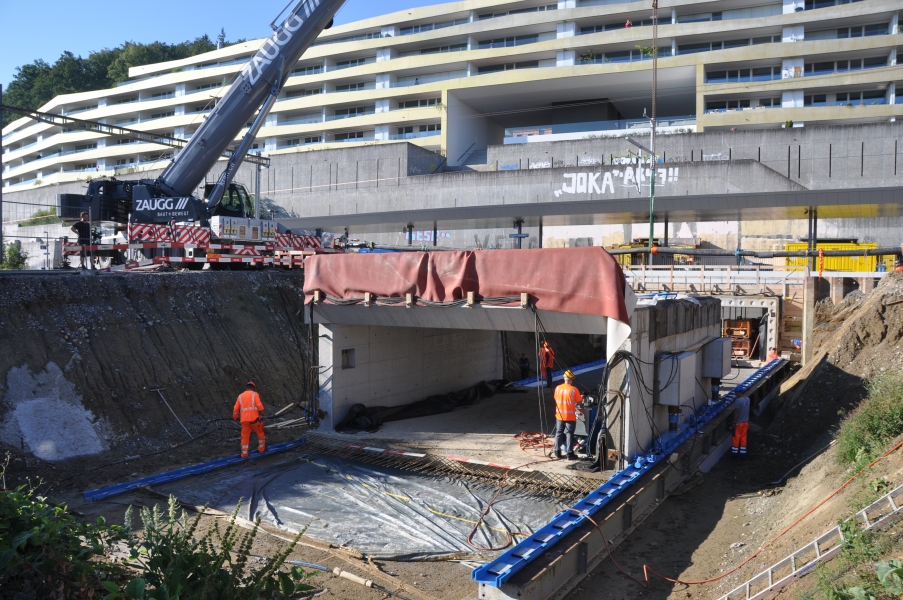

12. Juli 2020, 8.30 Uhr: die halbe Strecke ist geschafft
12. Juli 2020, 8.30 Uhr: die halbe Strecke ist geschafft
12. Juli 2020, 9.00 Uhr: Geschafft!
12. Juli 2020, 9.00 Uhr: Geschafft!

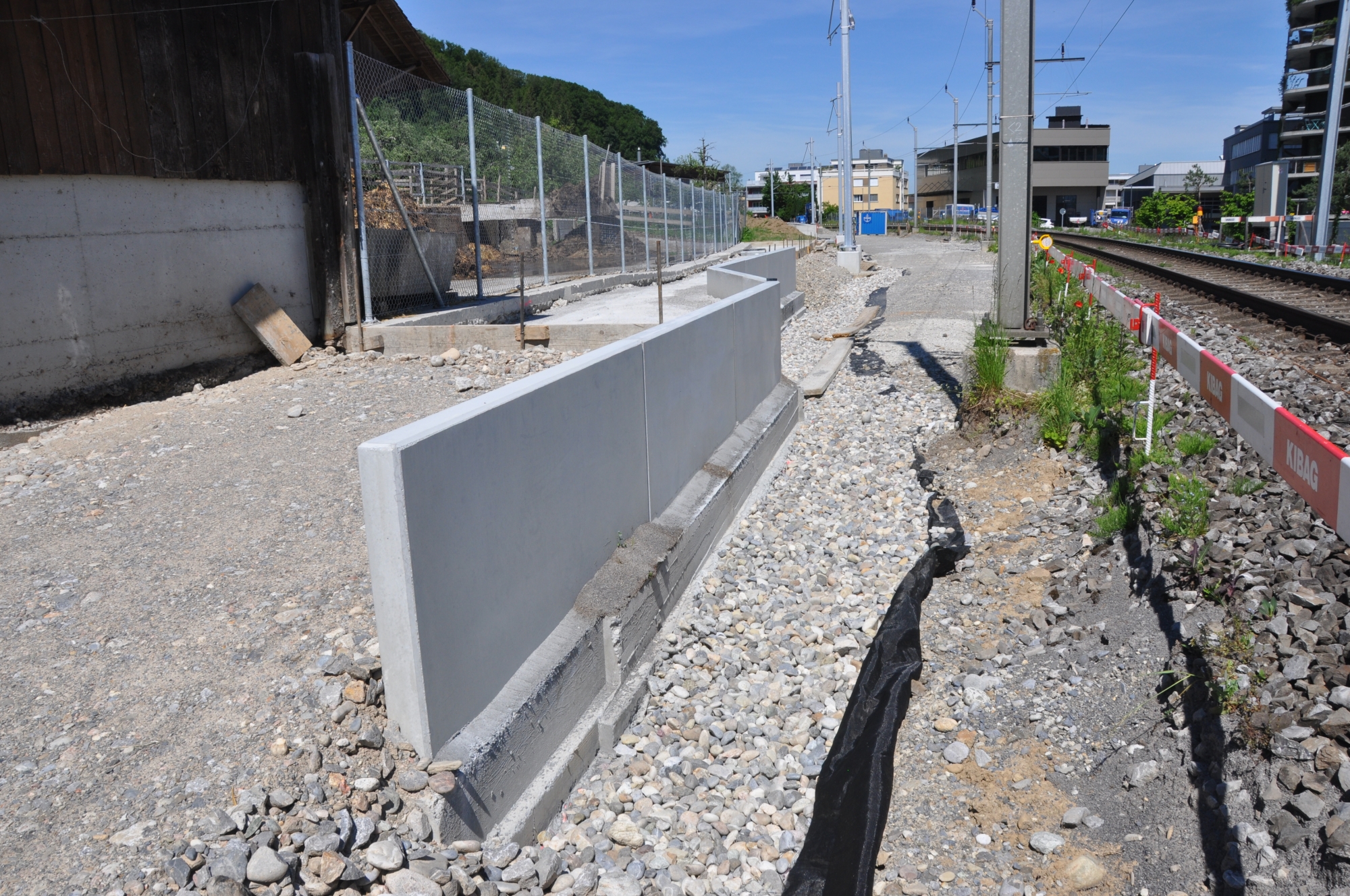

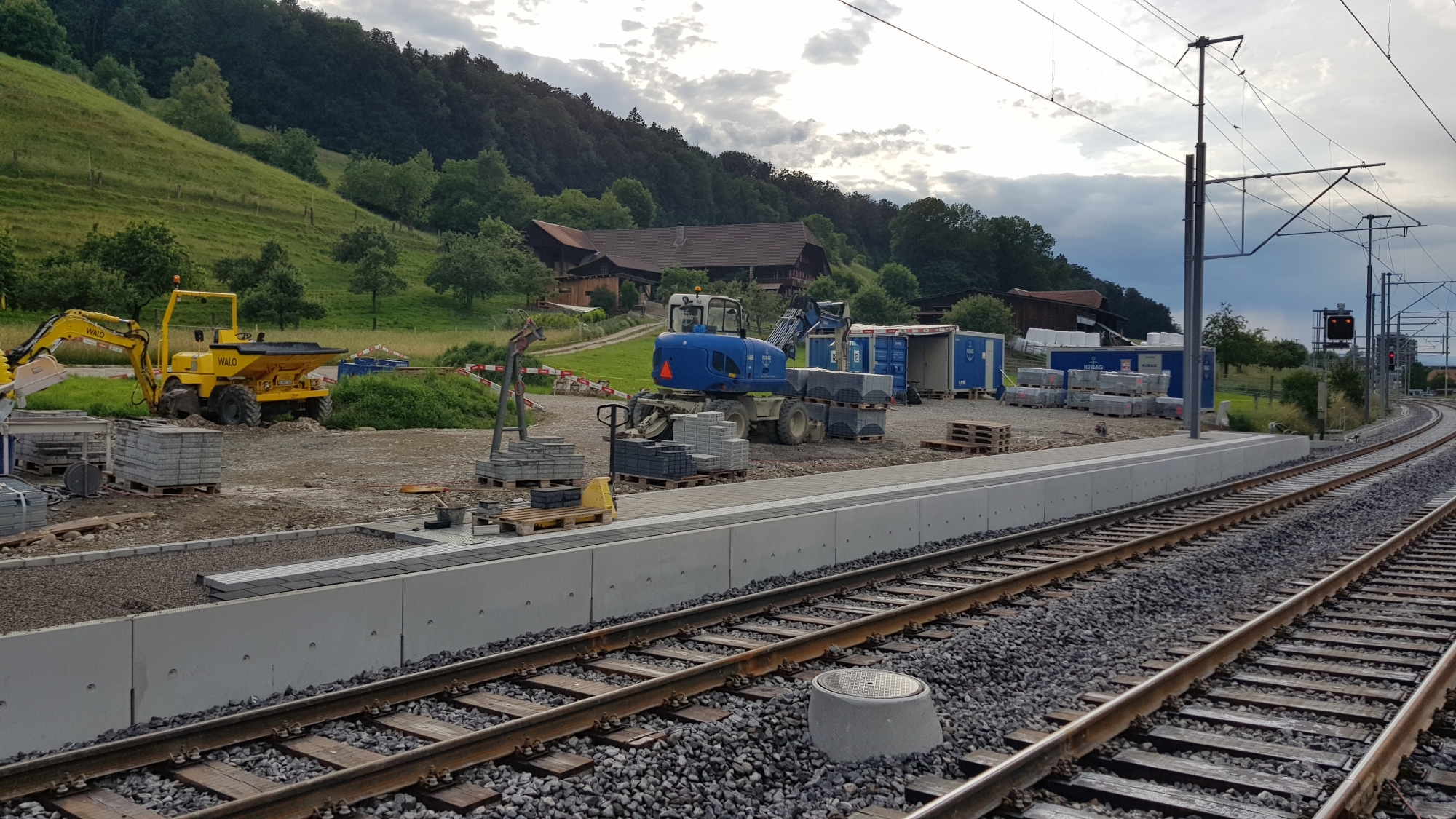

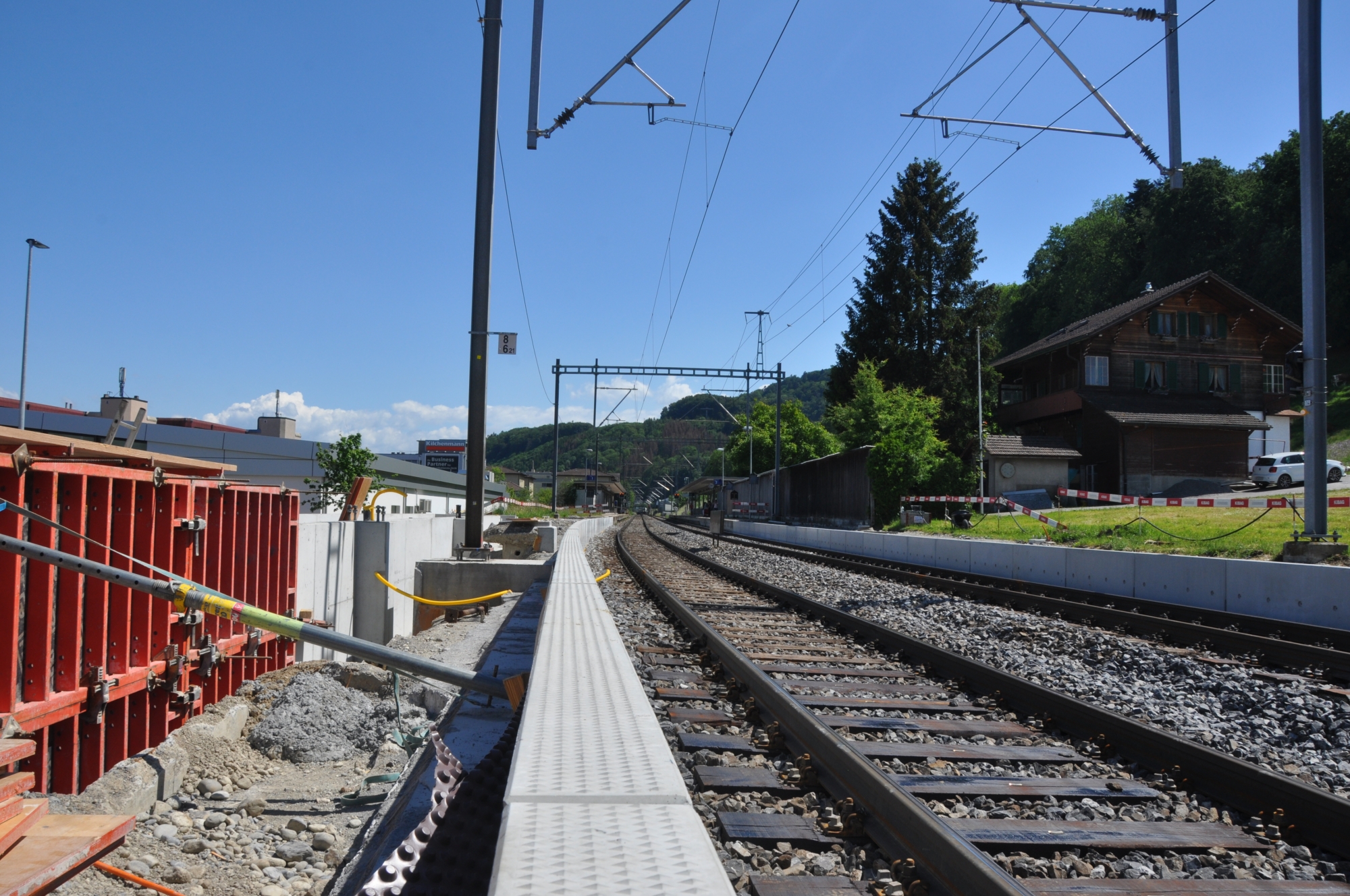

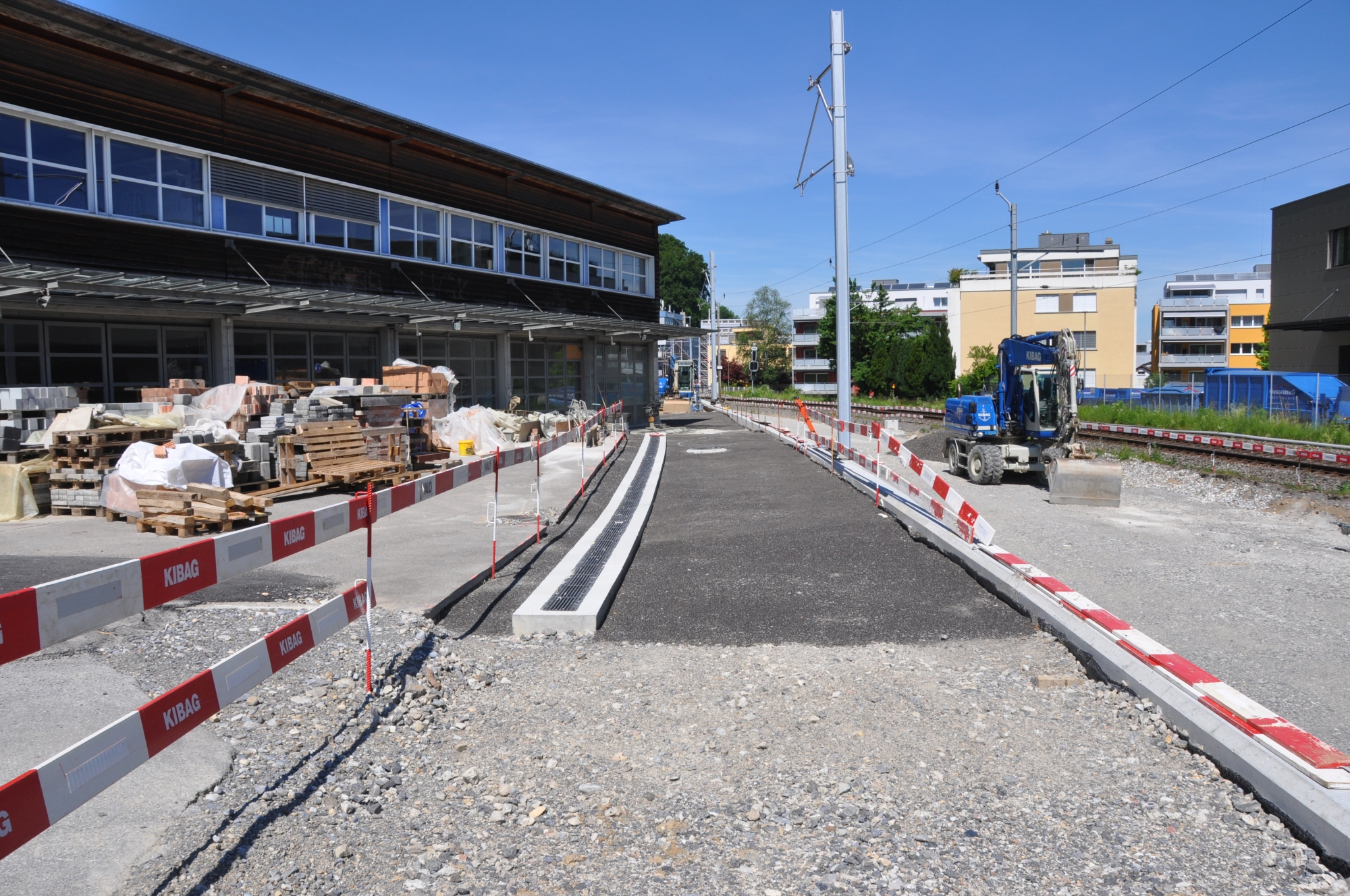

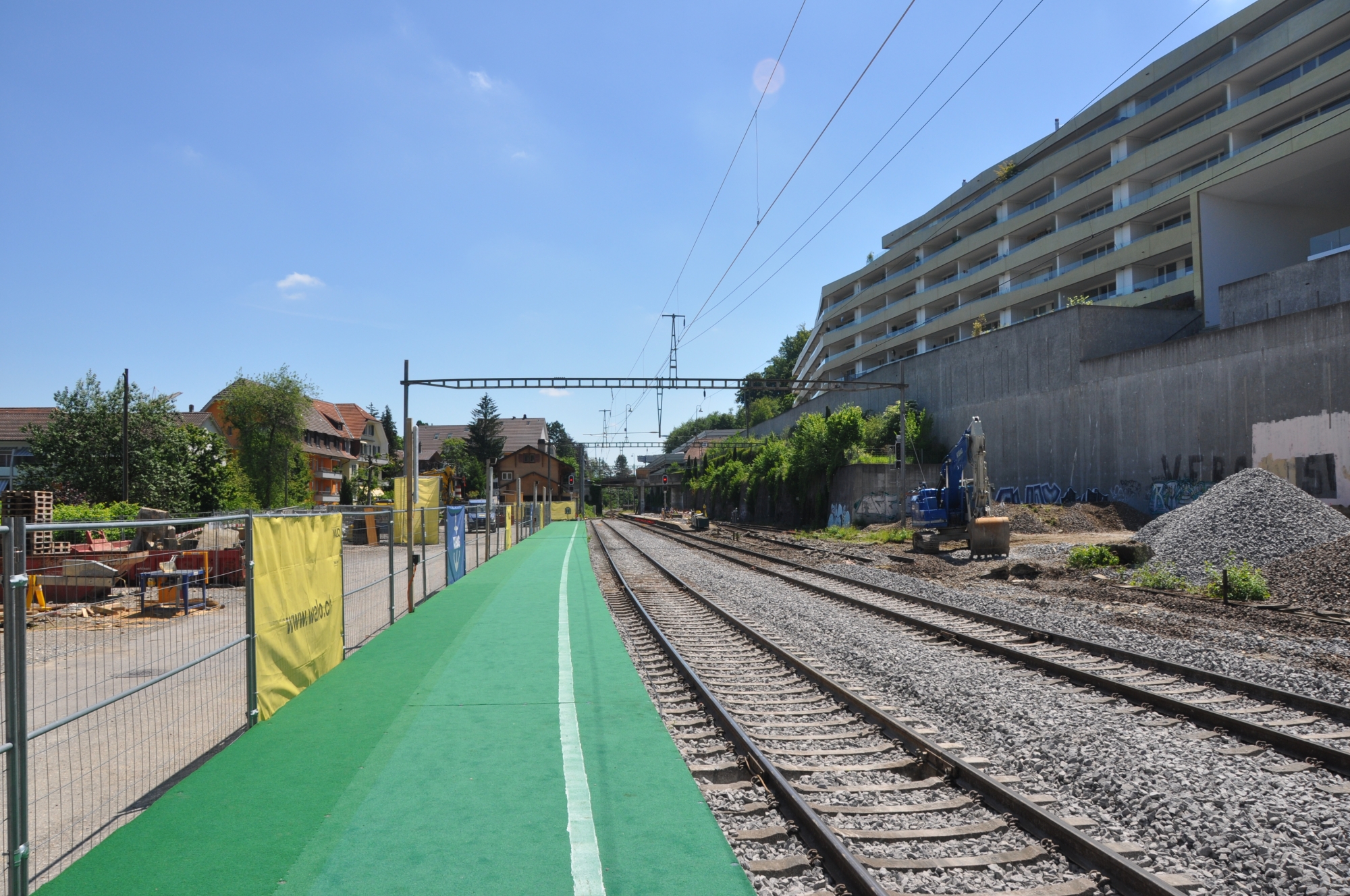

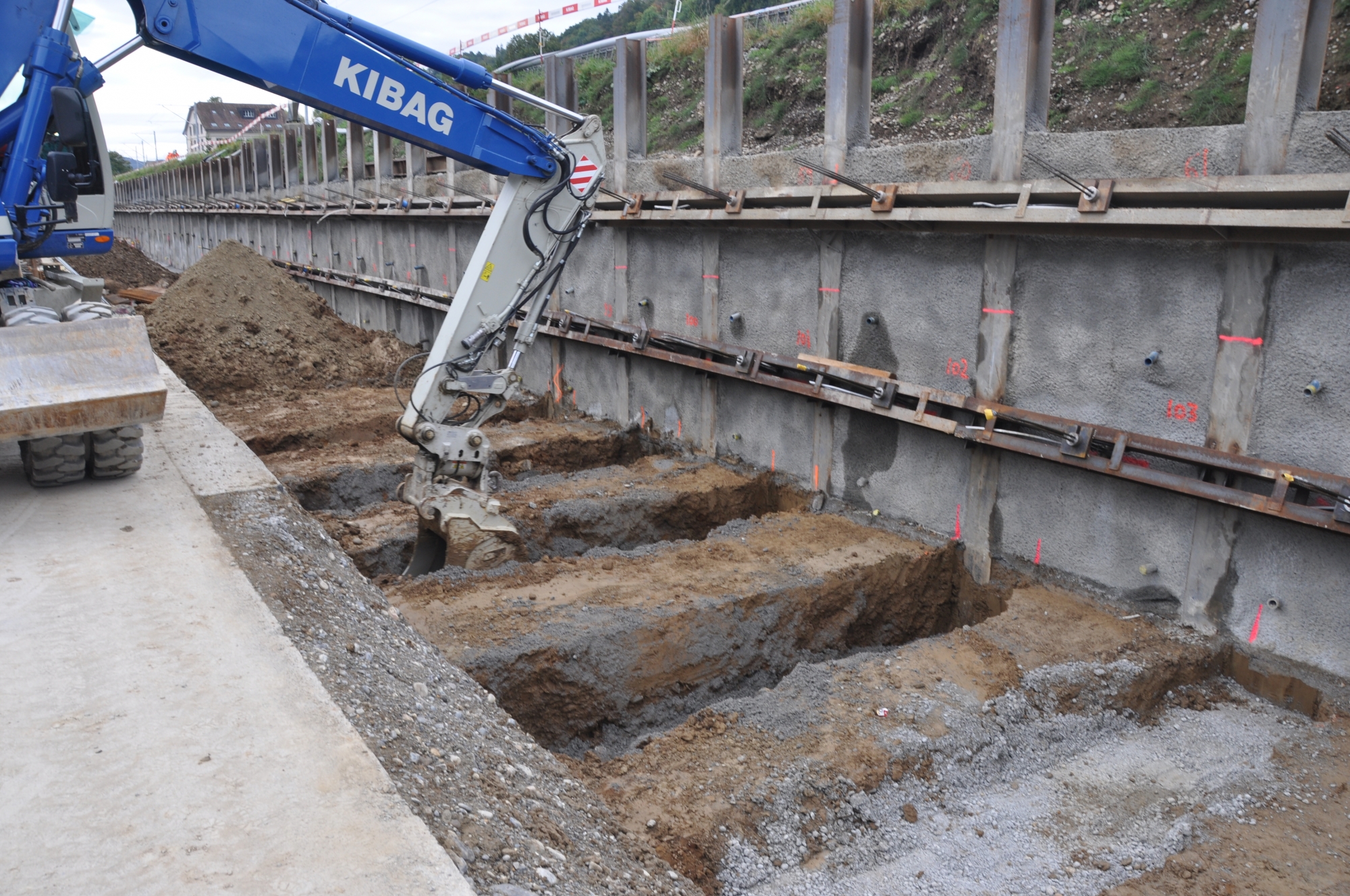

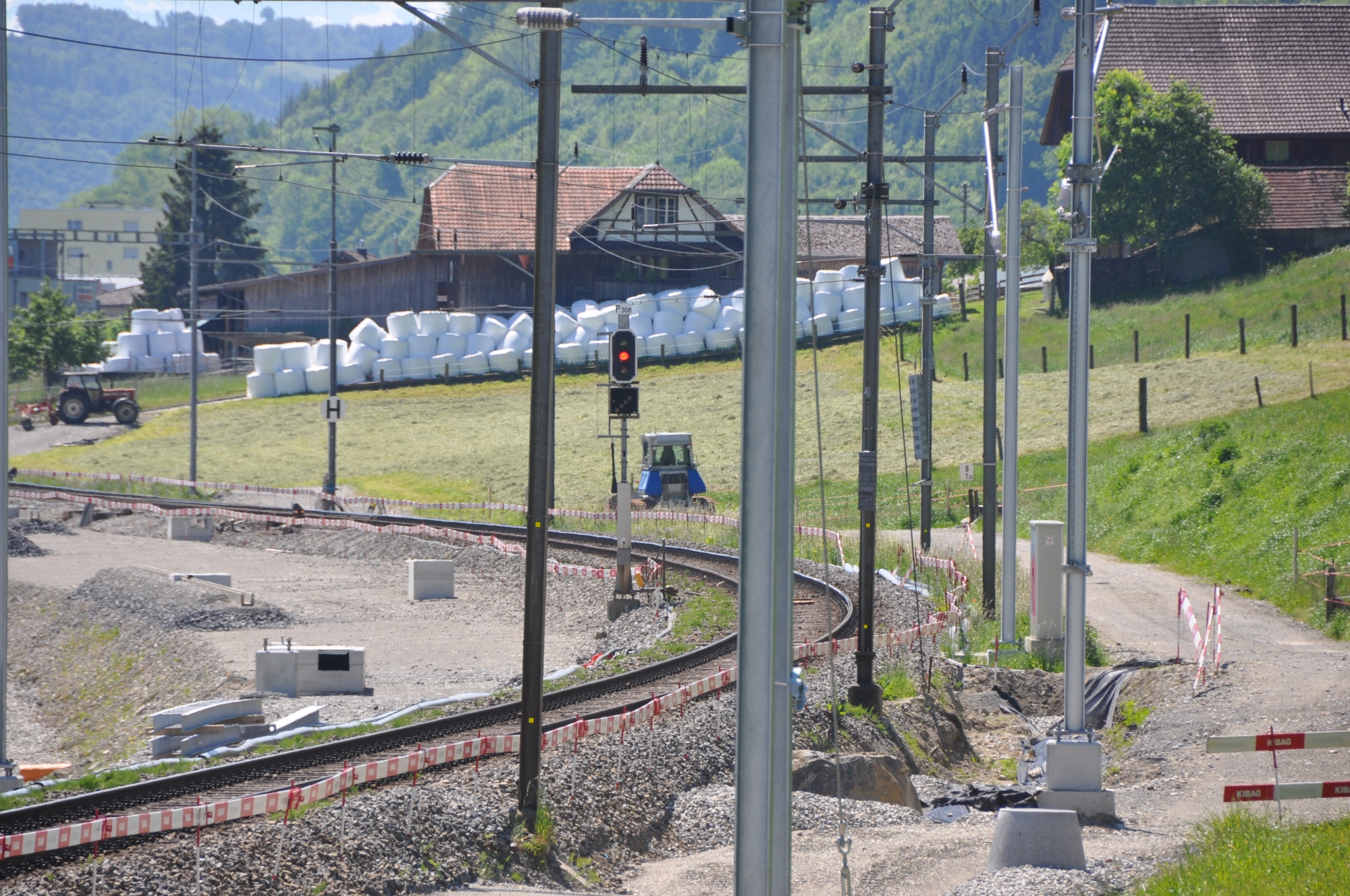

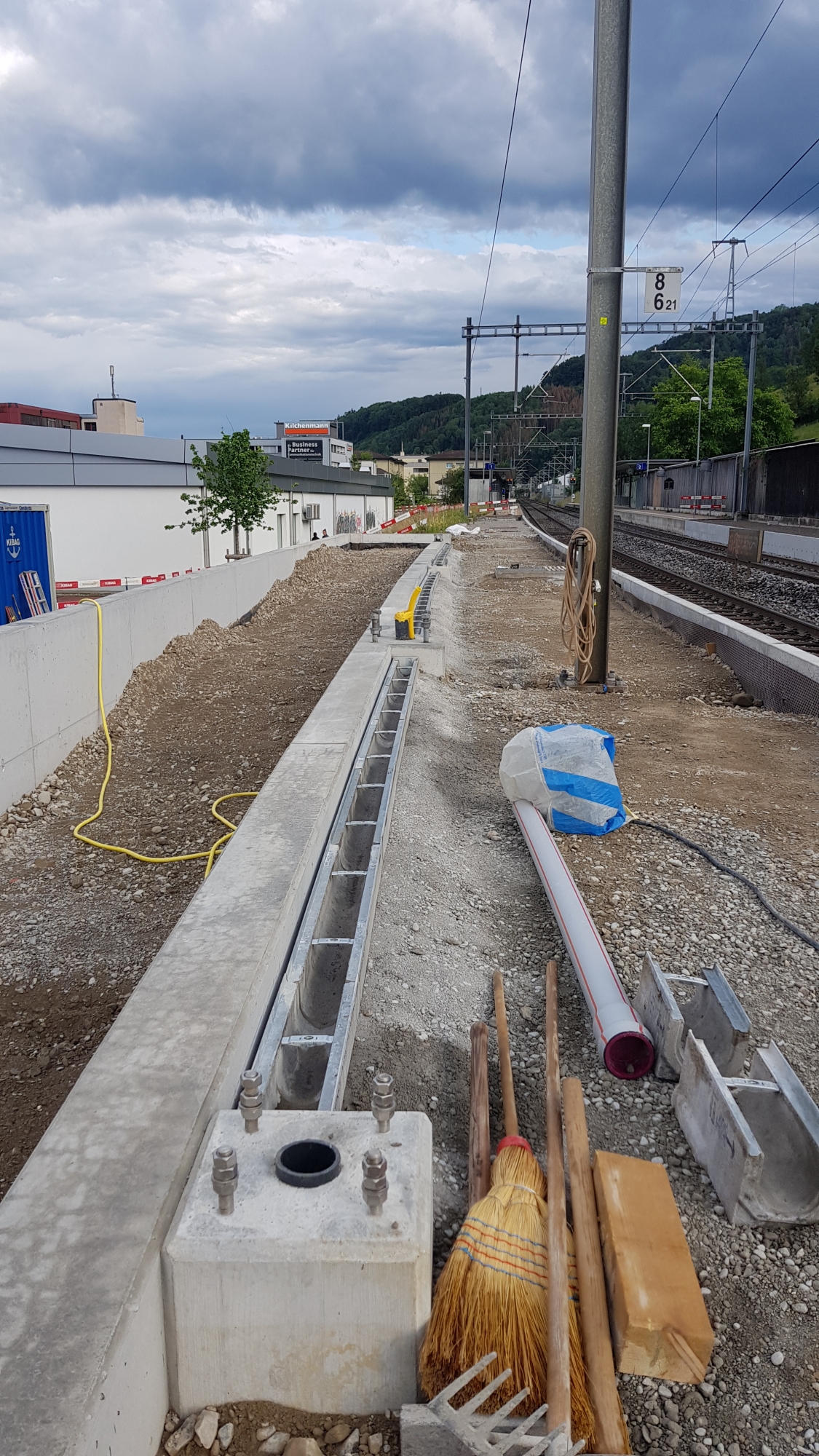

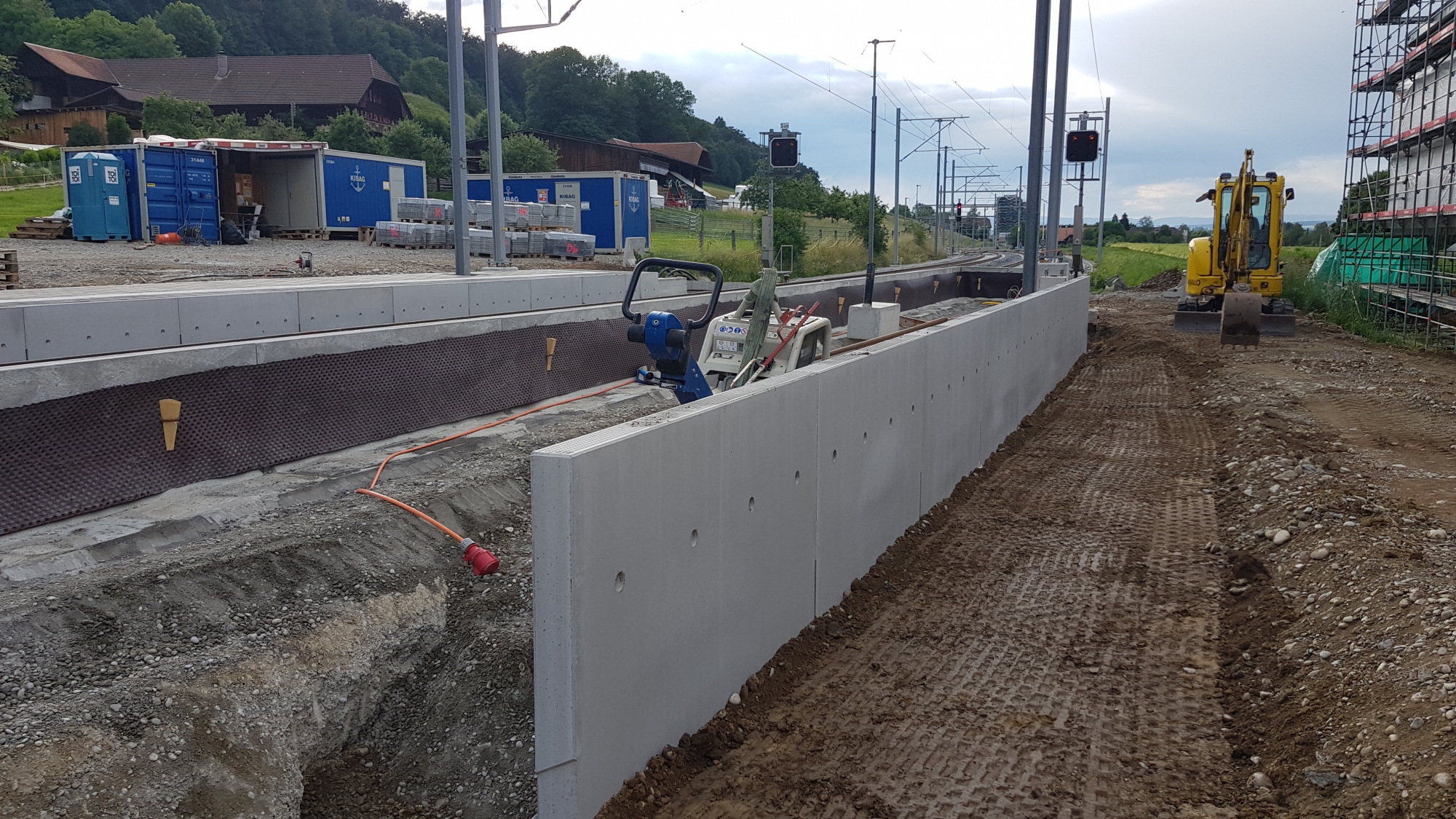

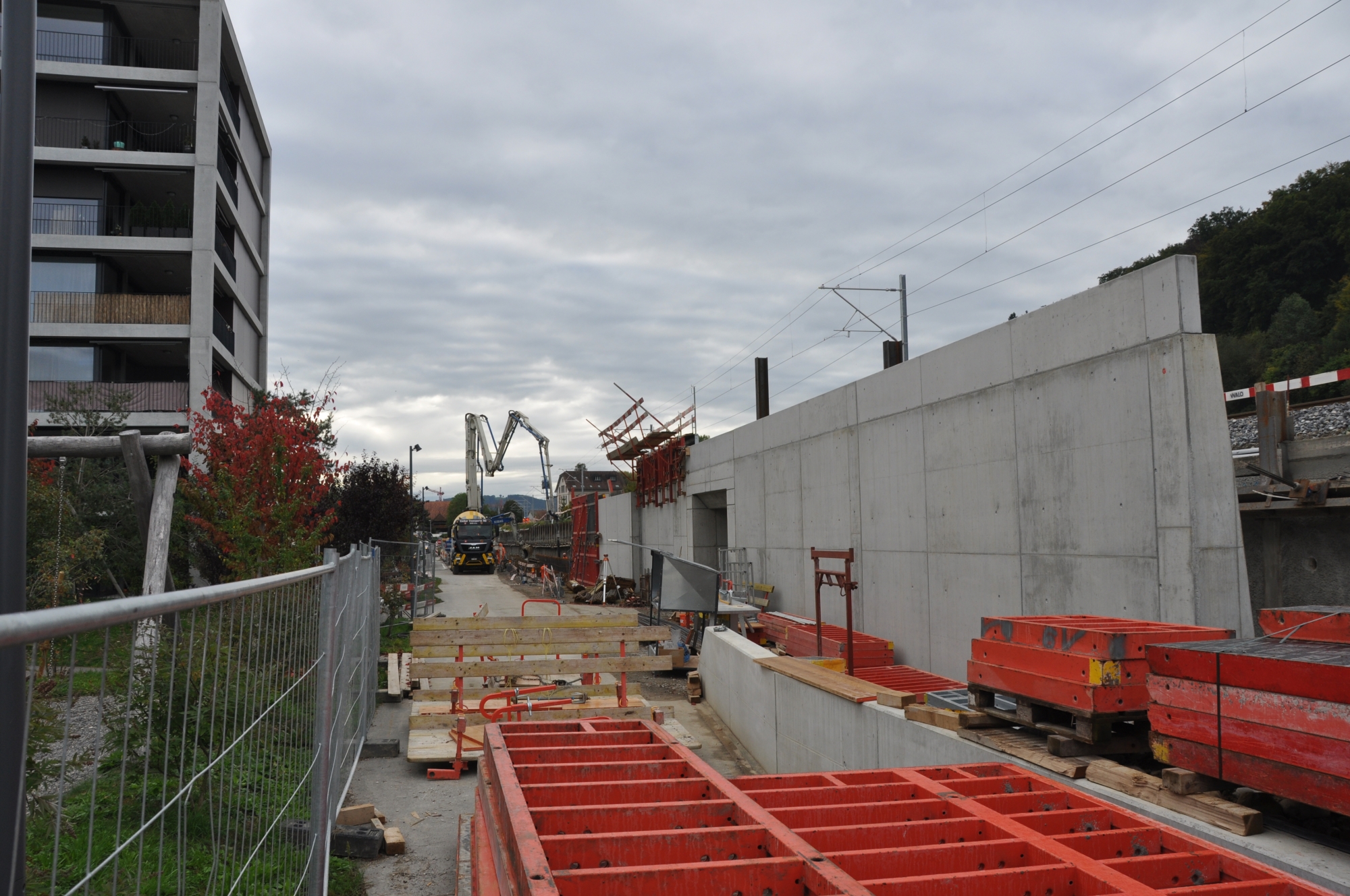

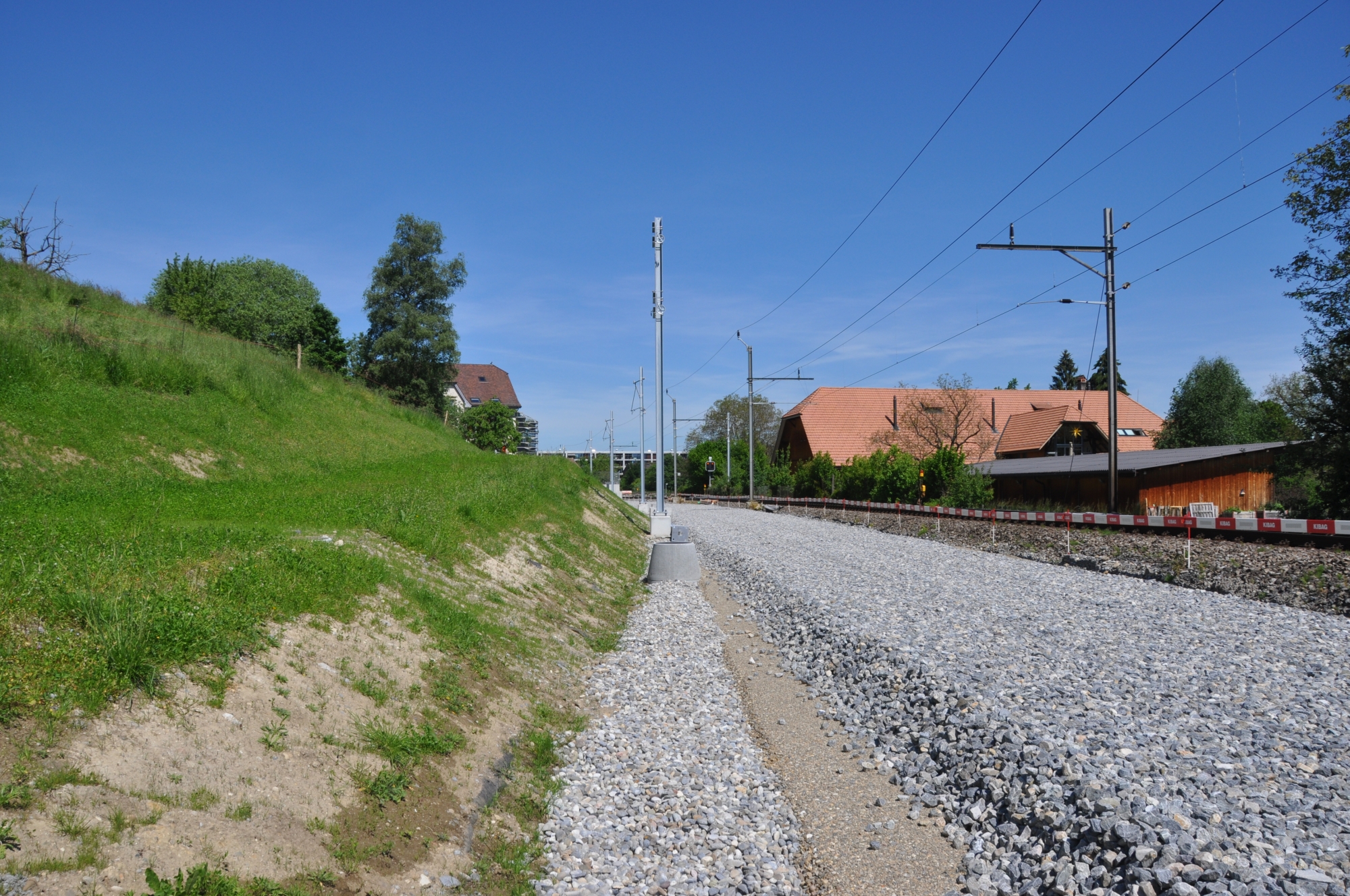

Juni 2020

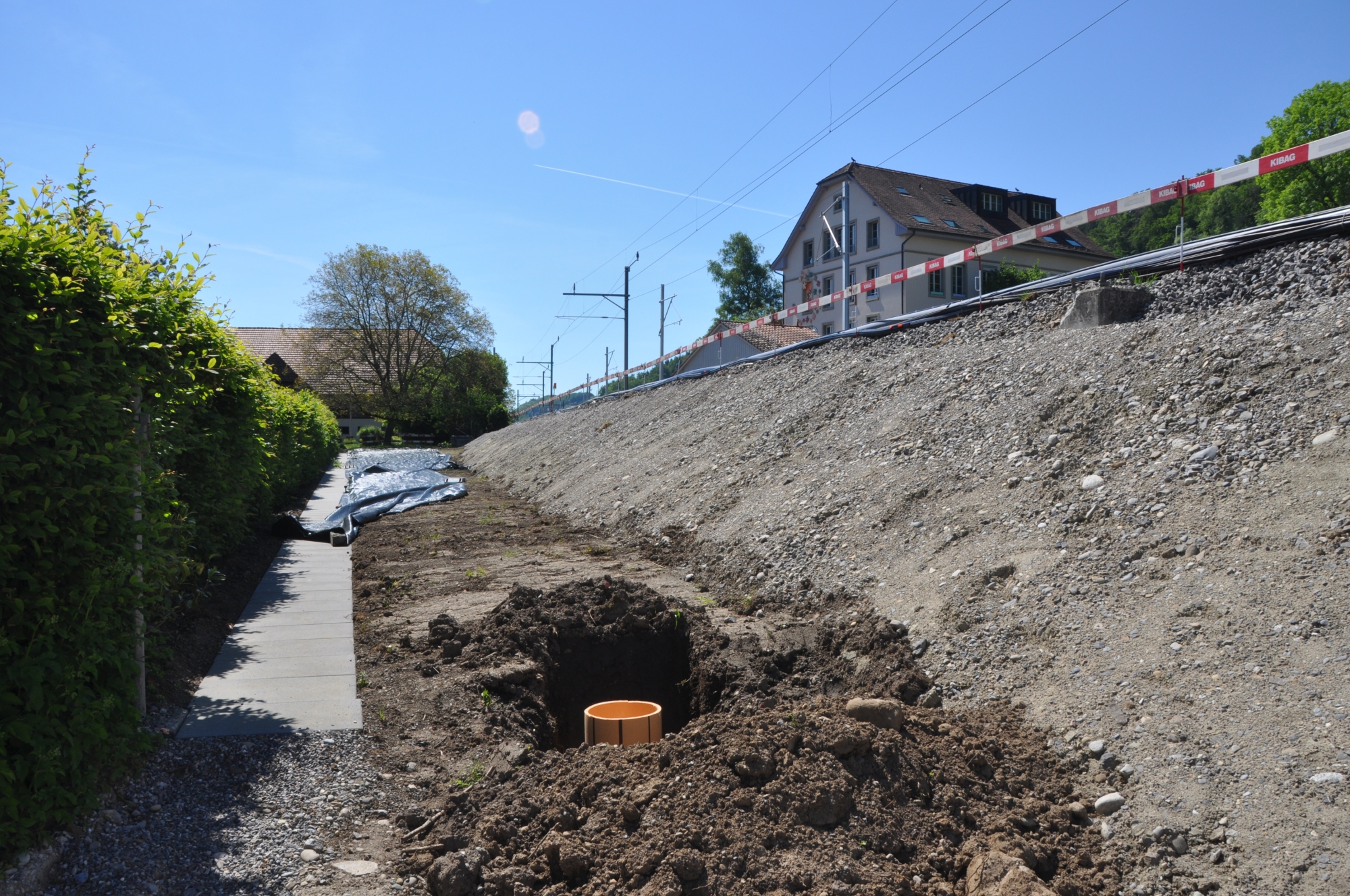

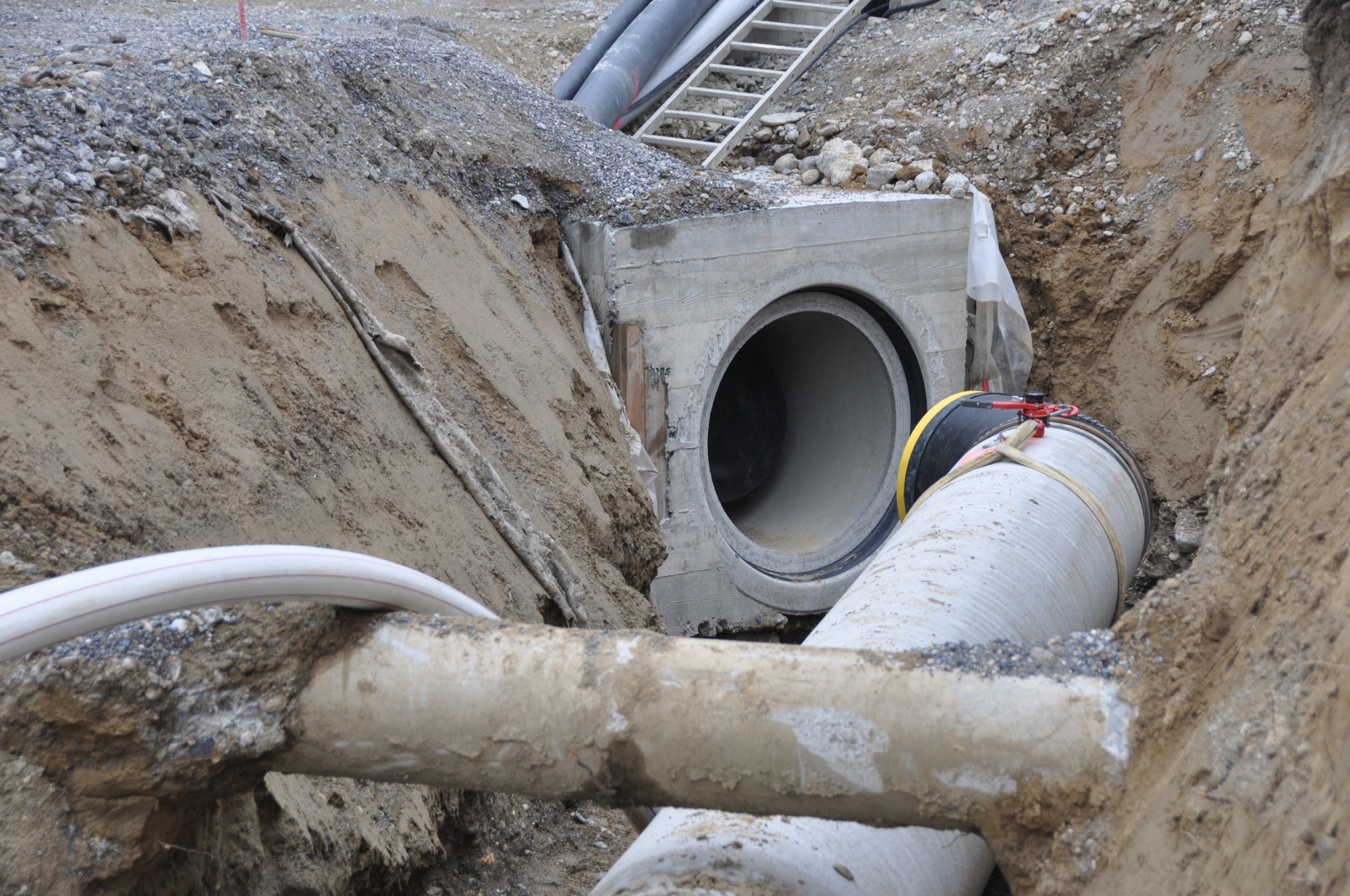

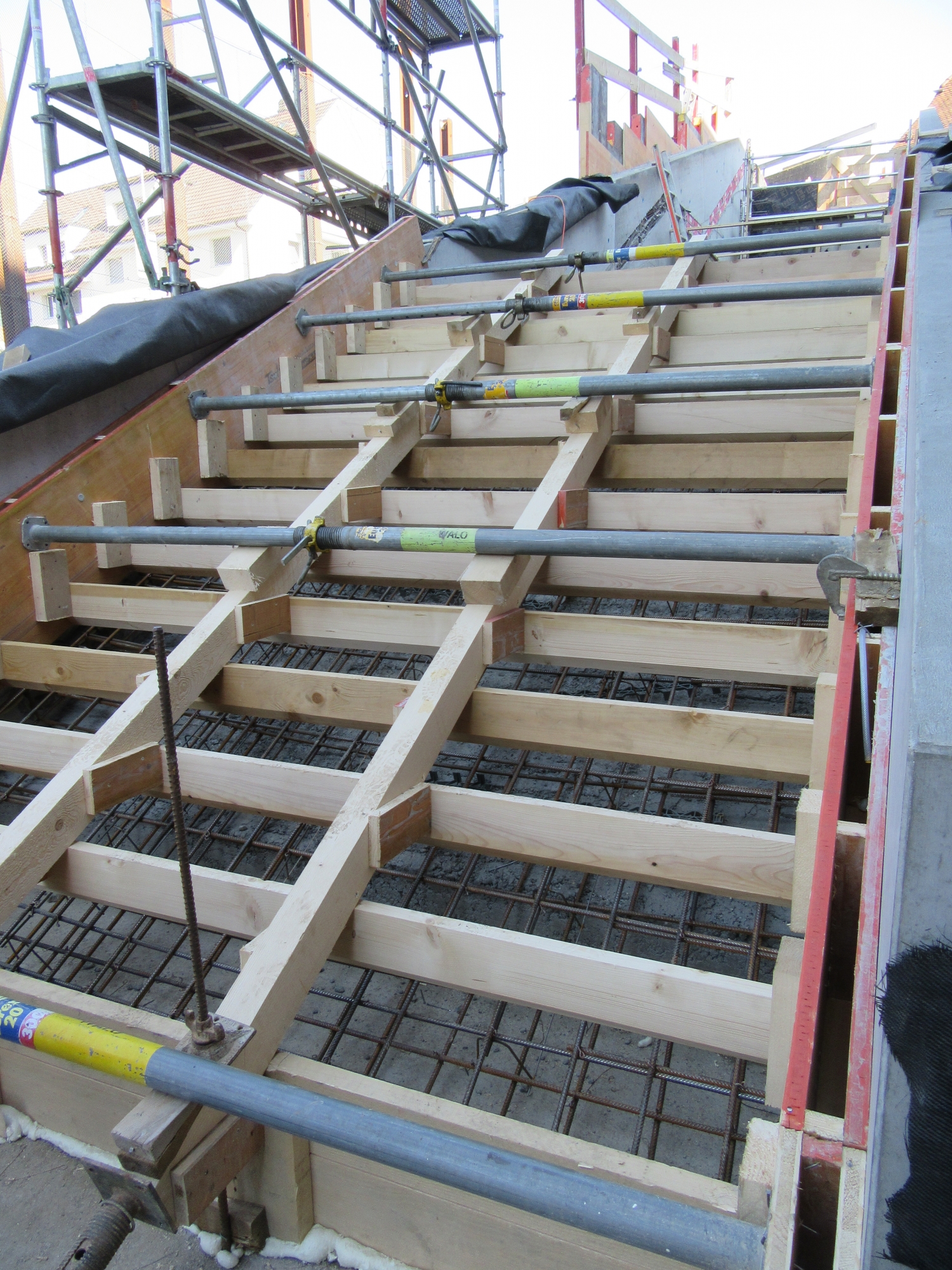

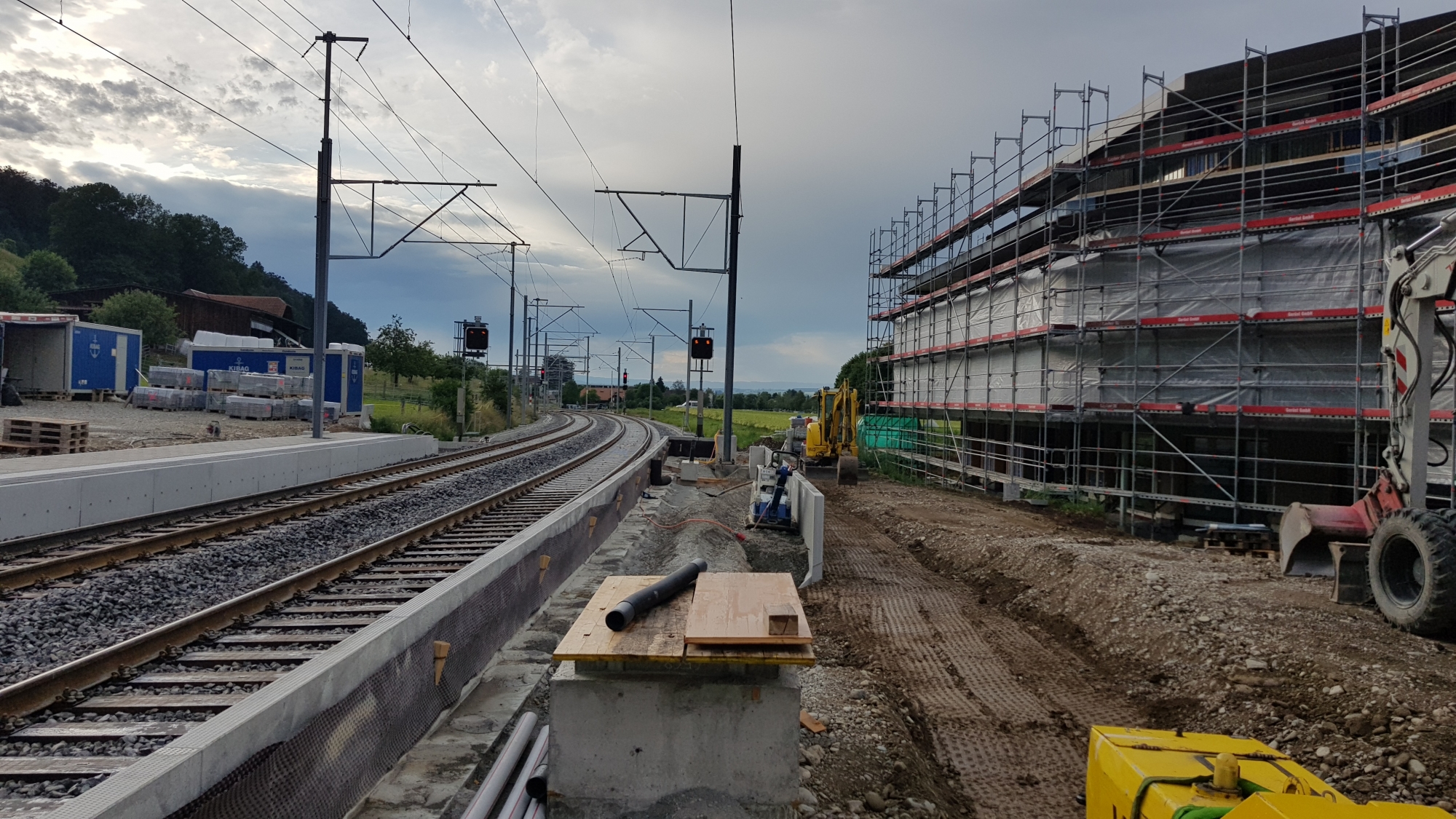

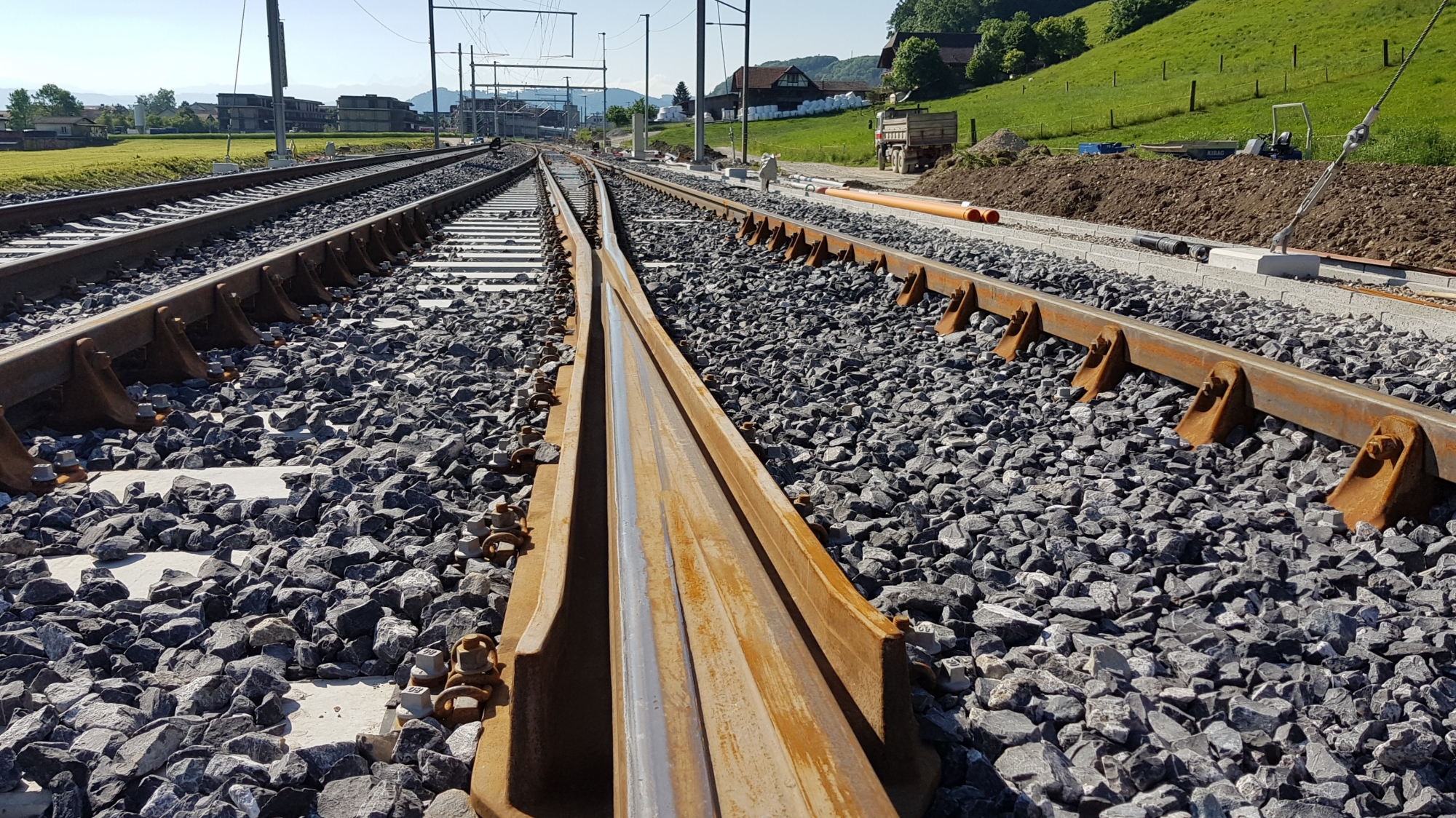

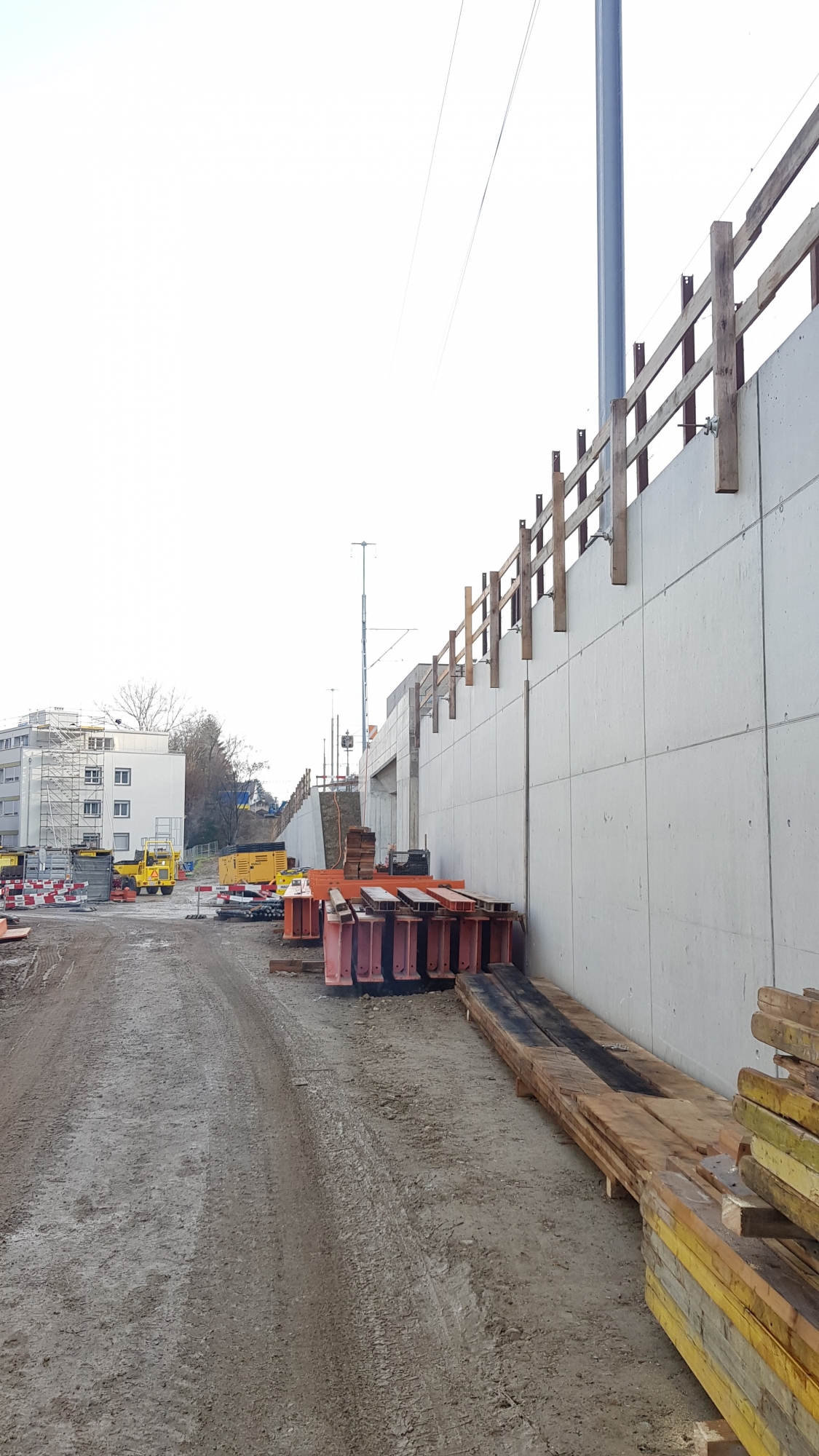

Mai 2020

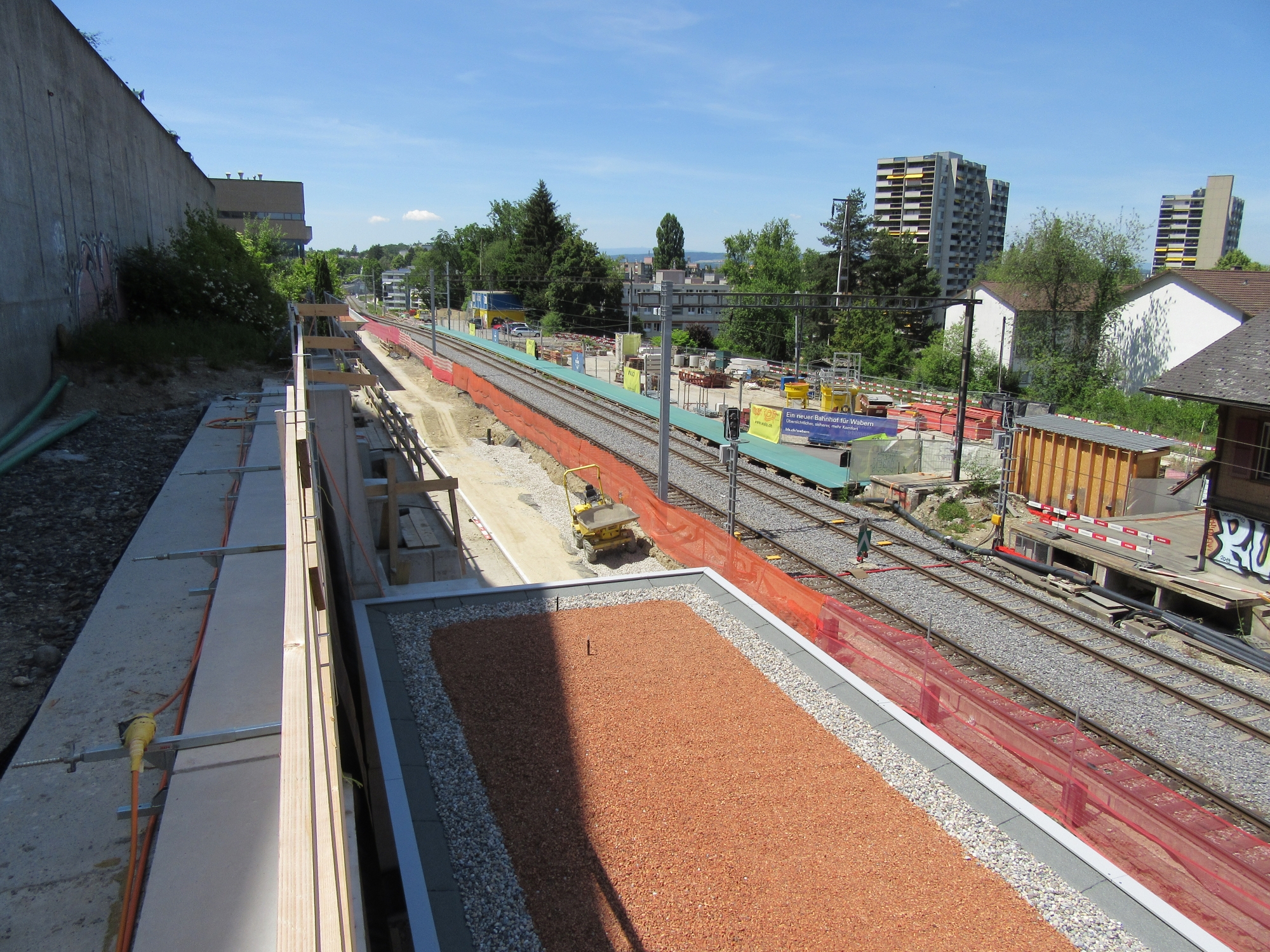

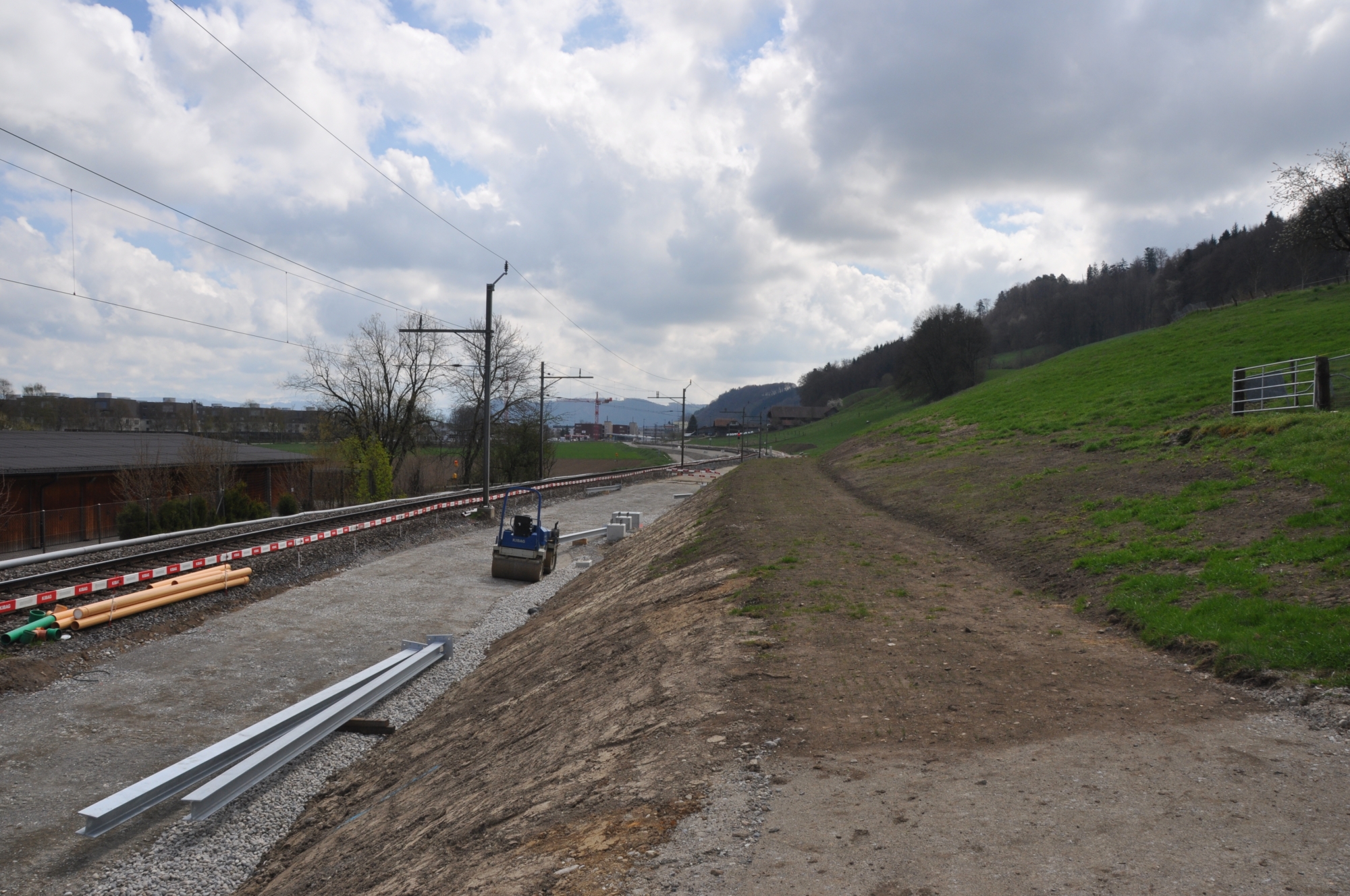

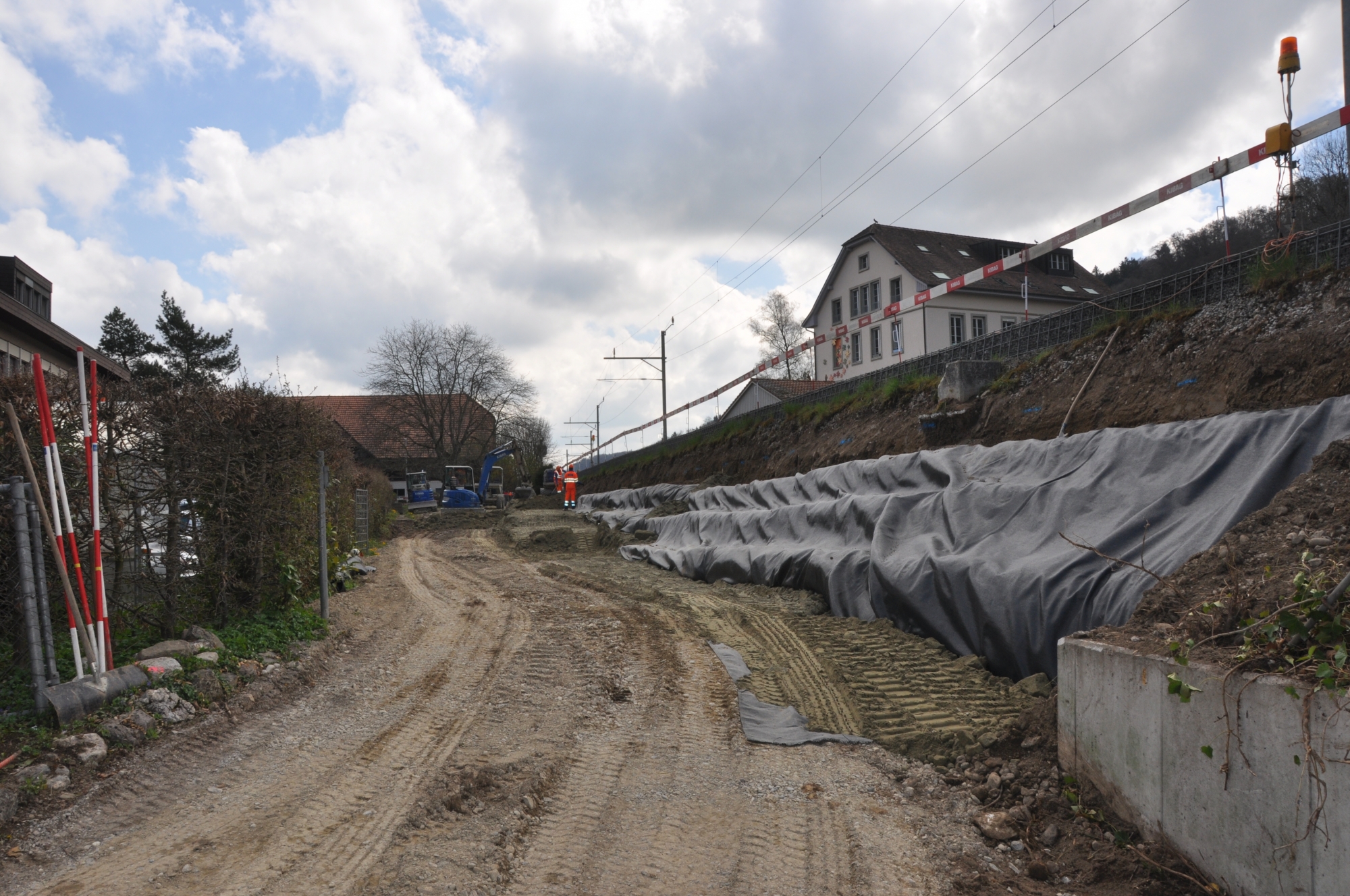

März 2020

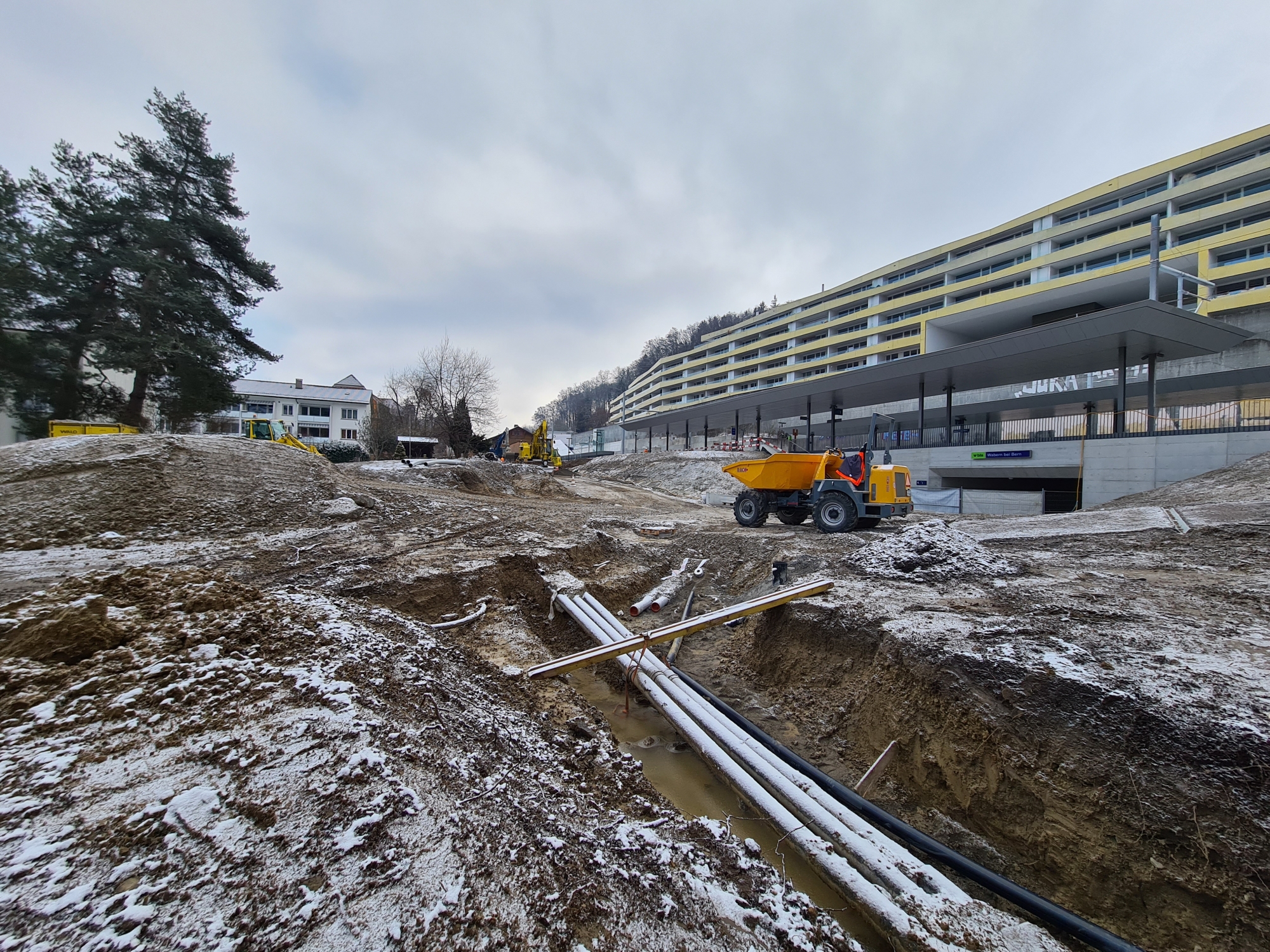

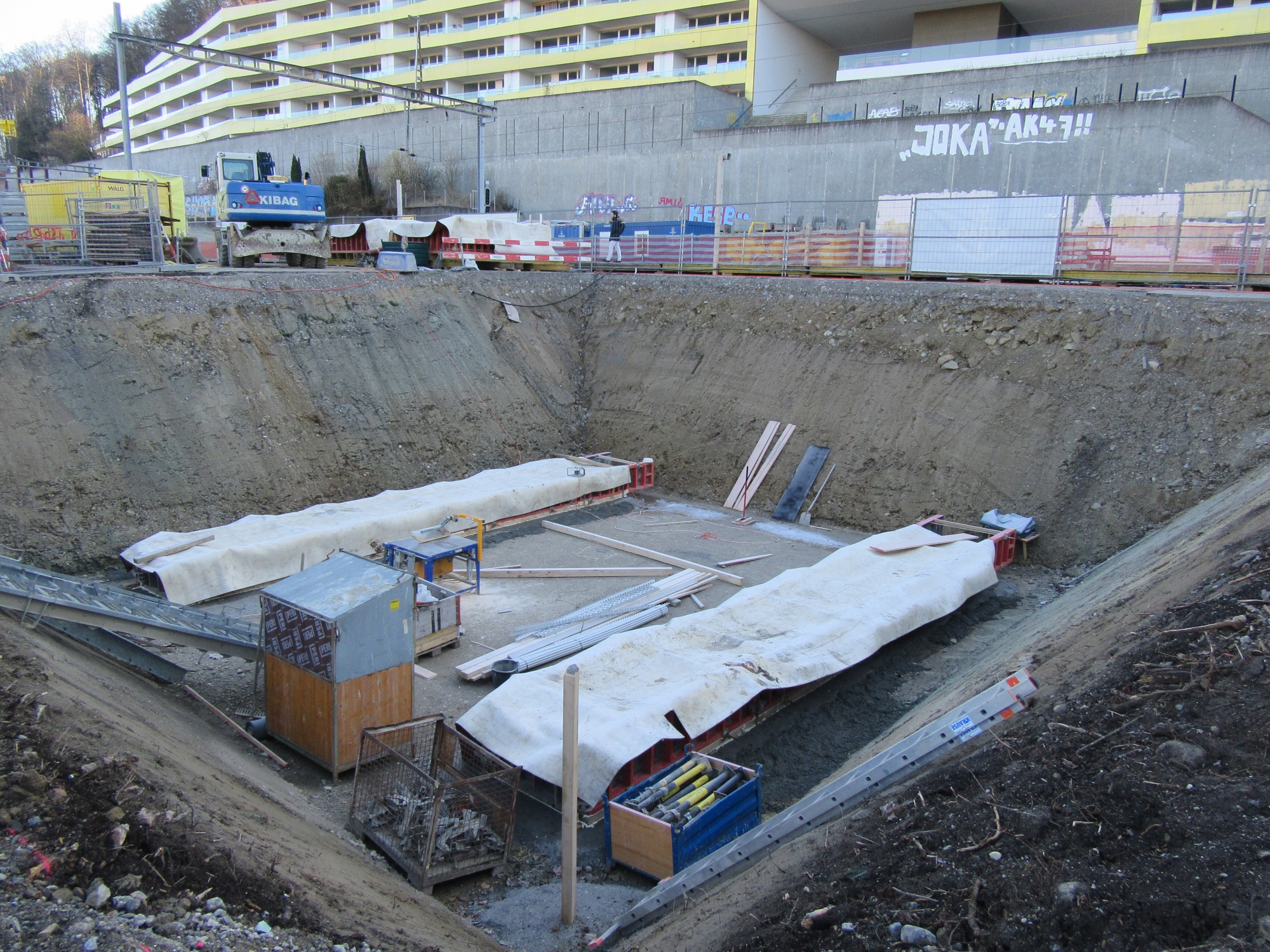

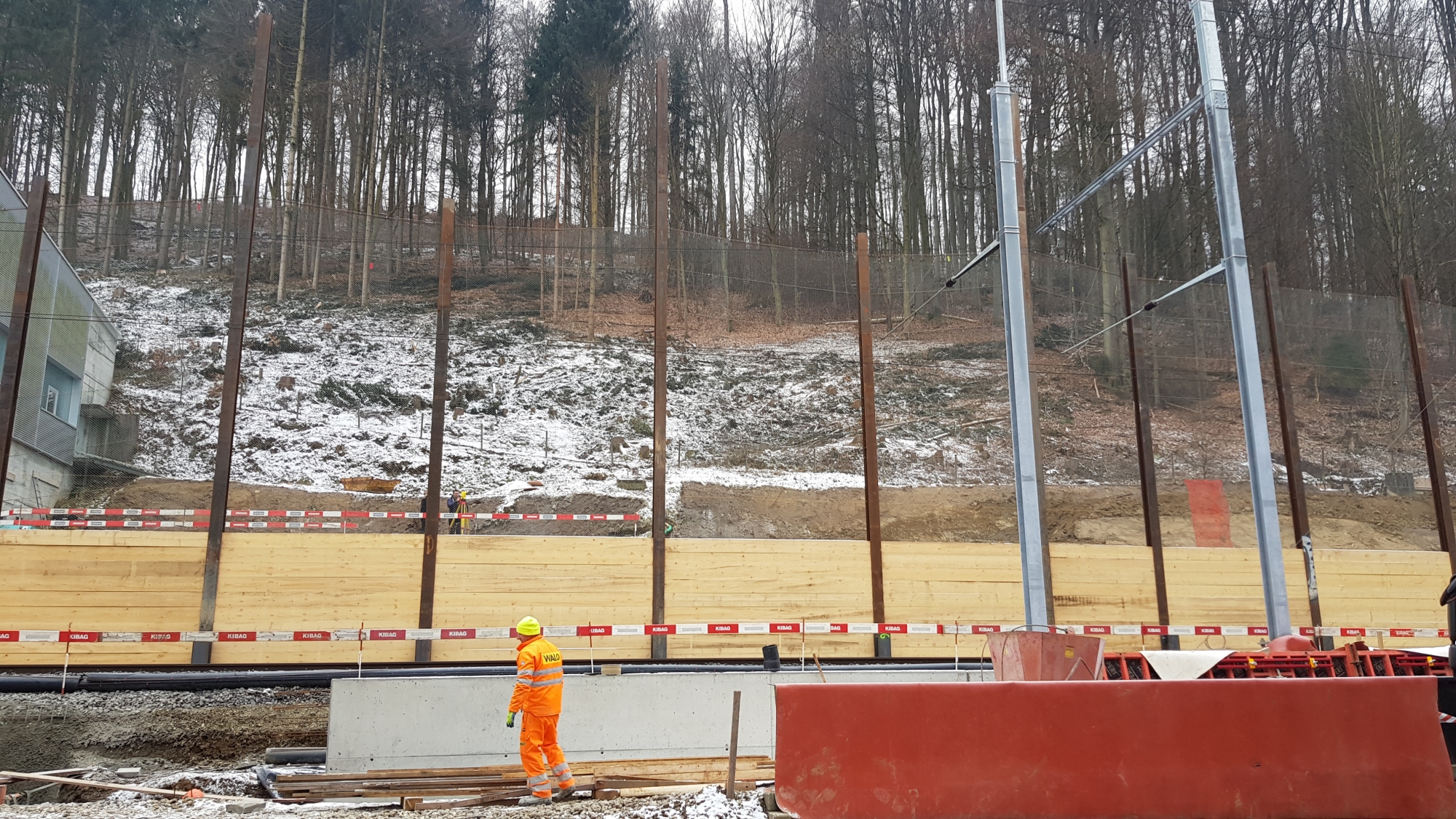

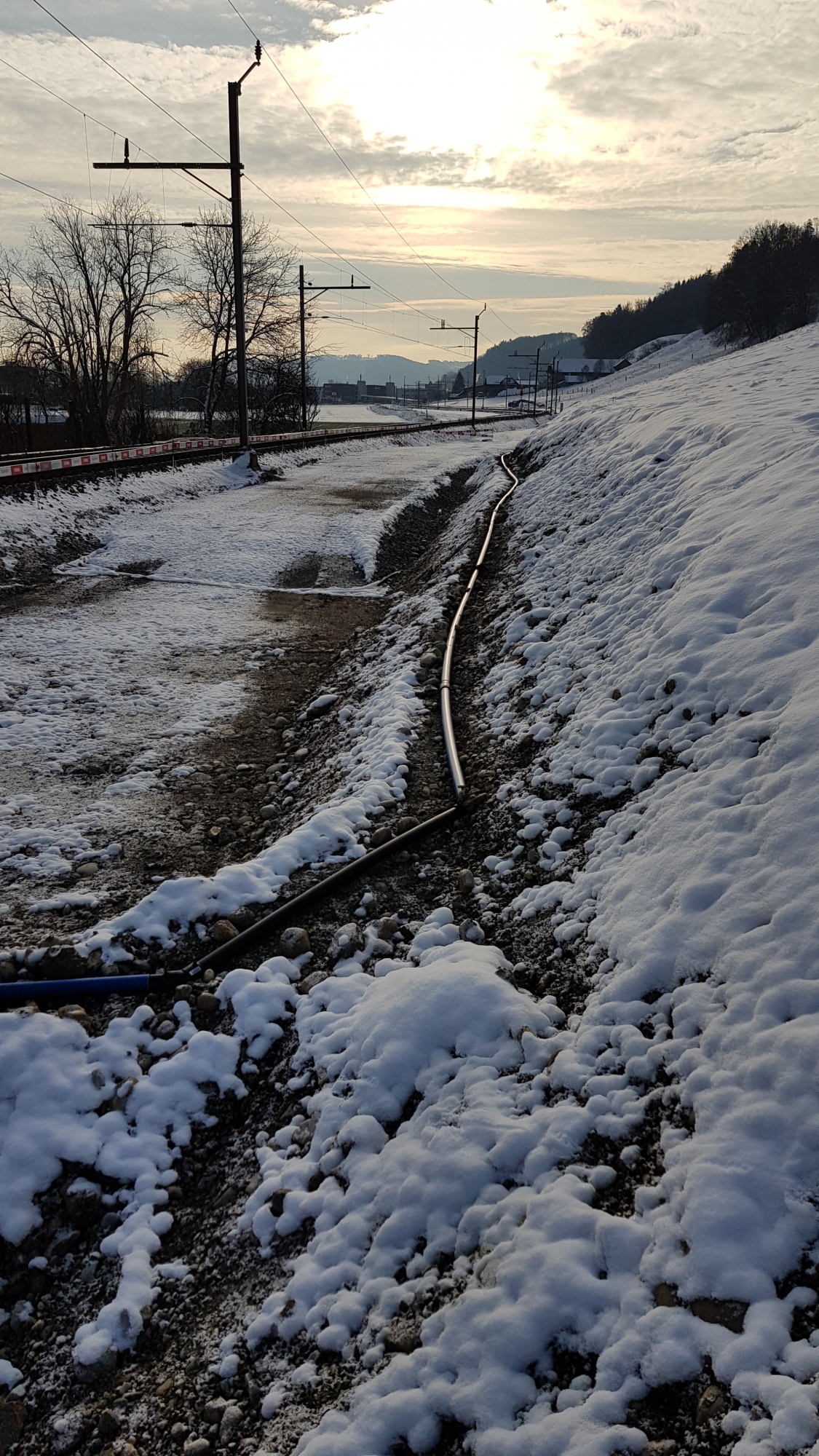

Februar 2020

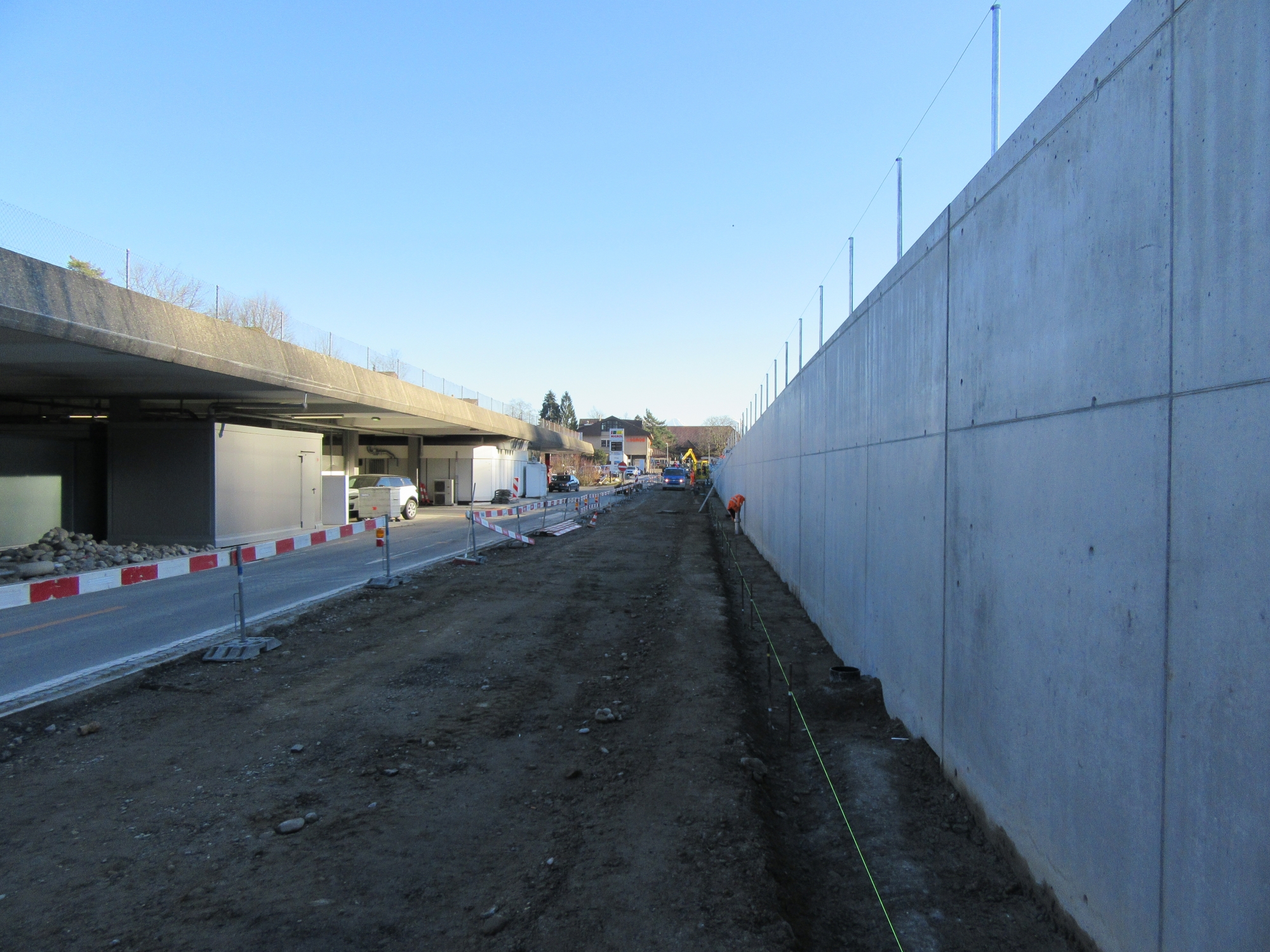

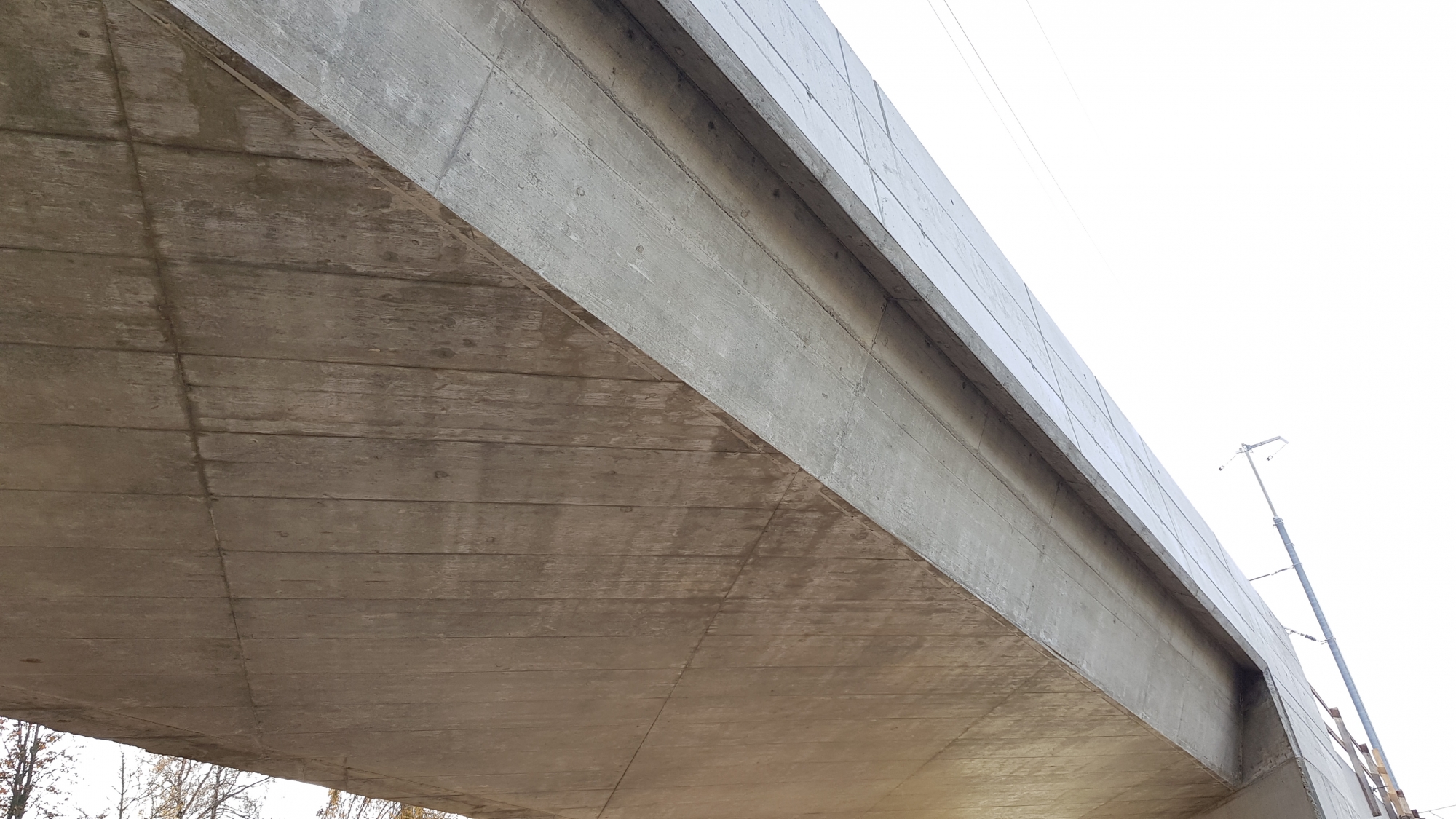

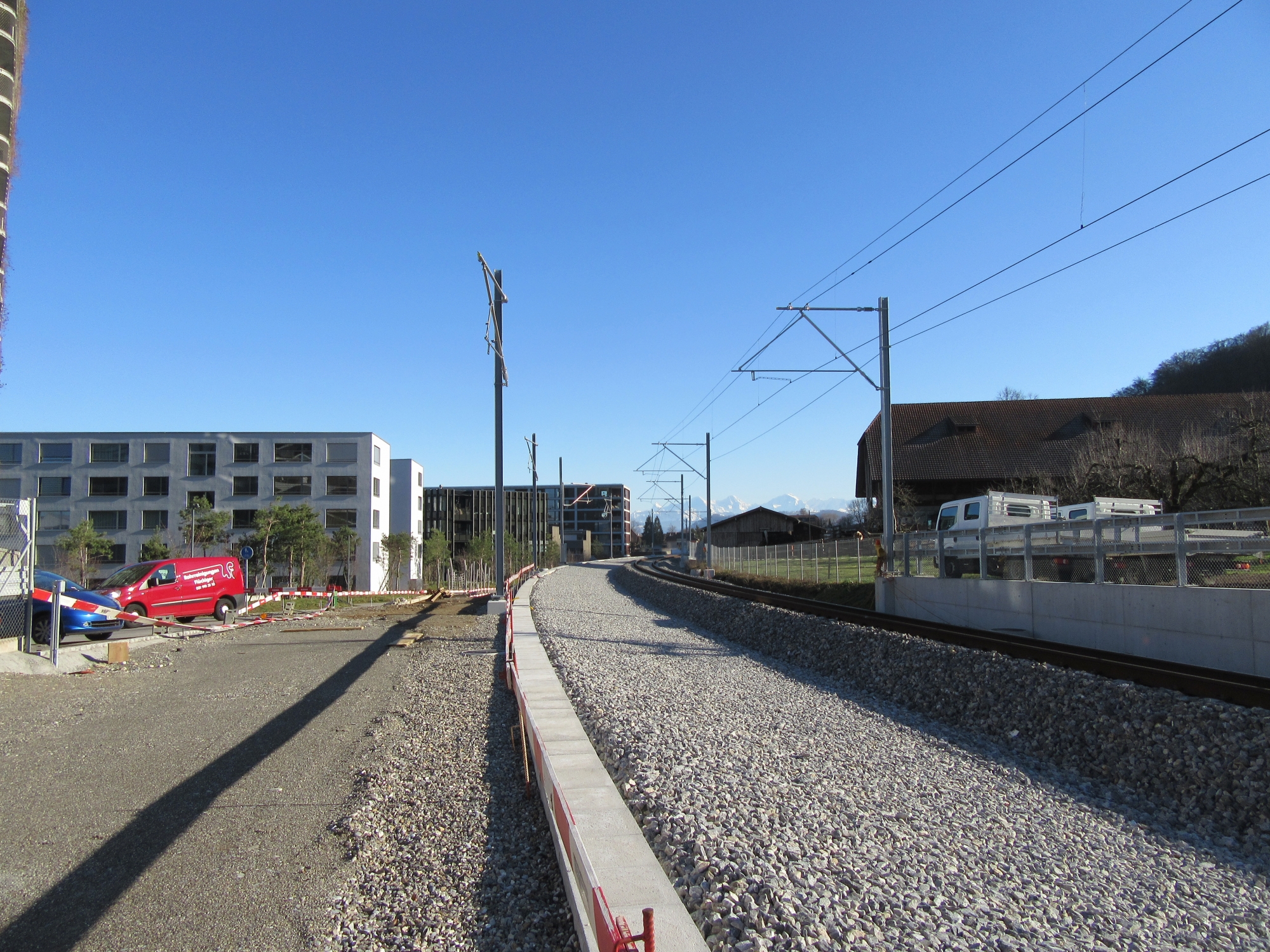

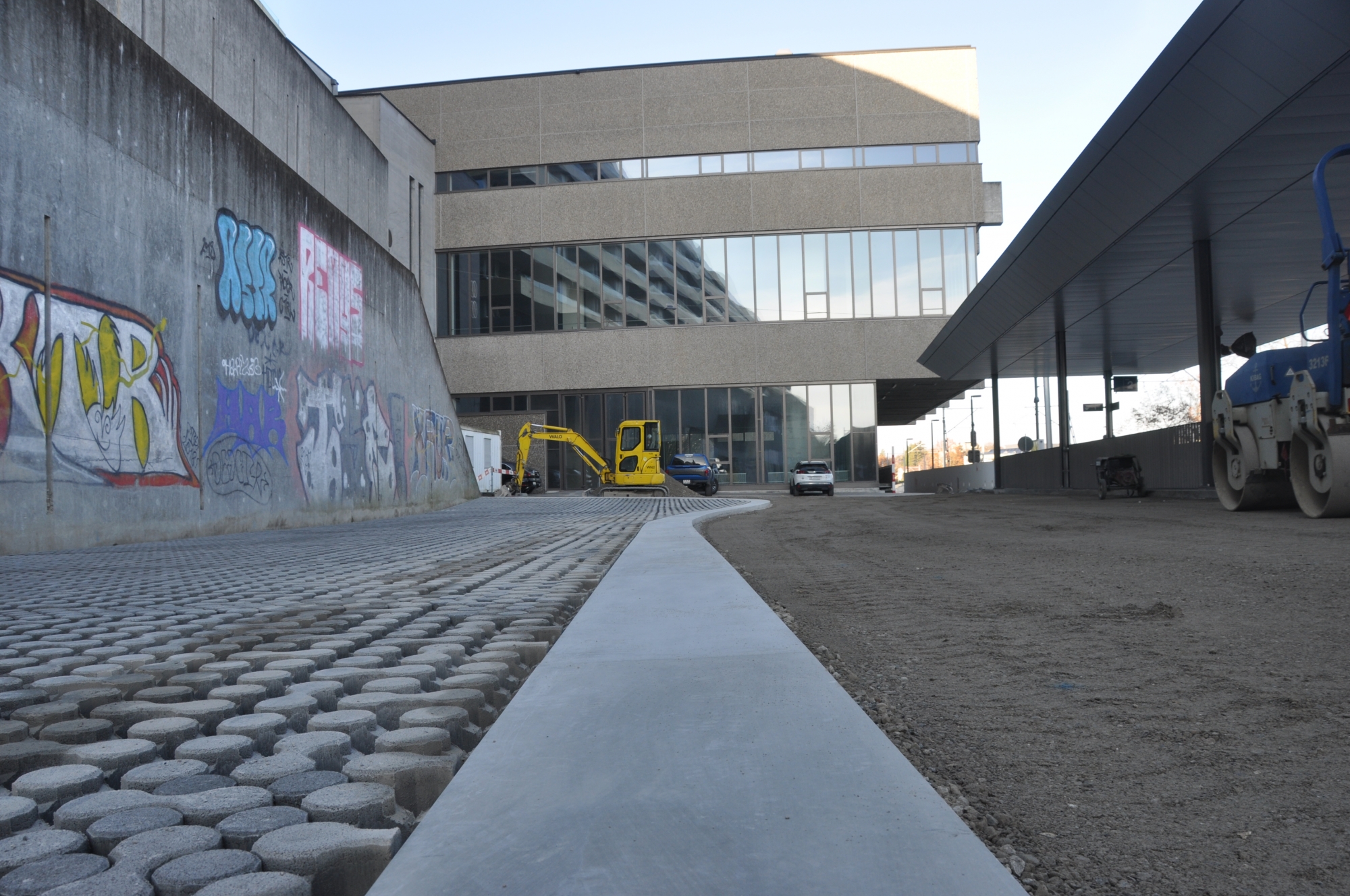

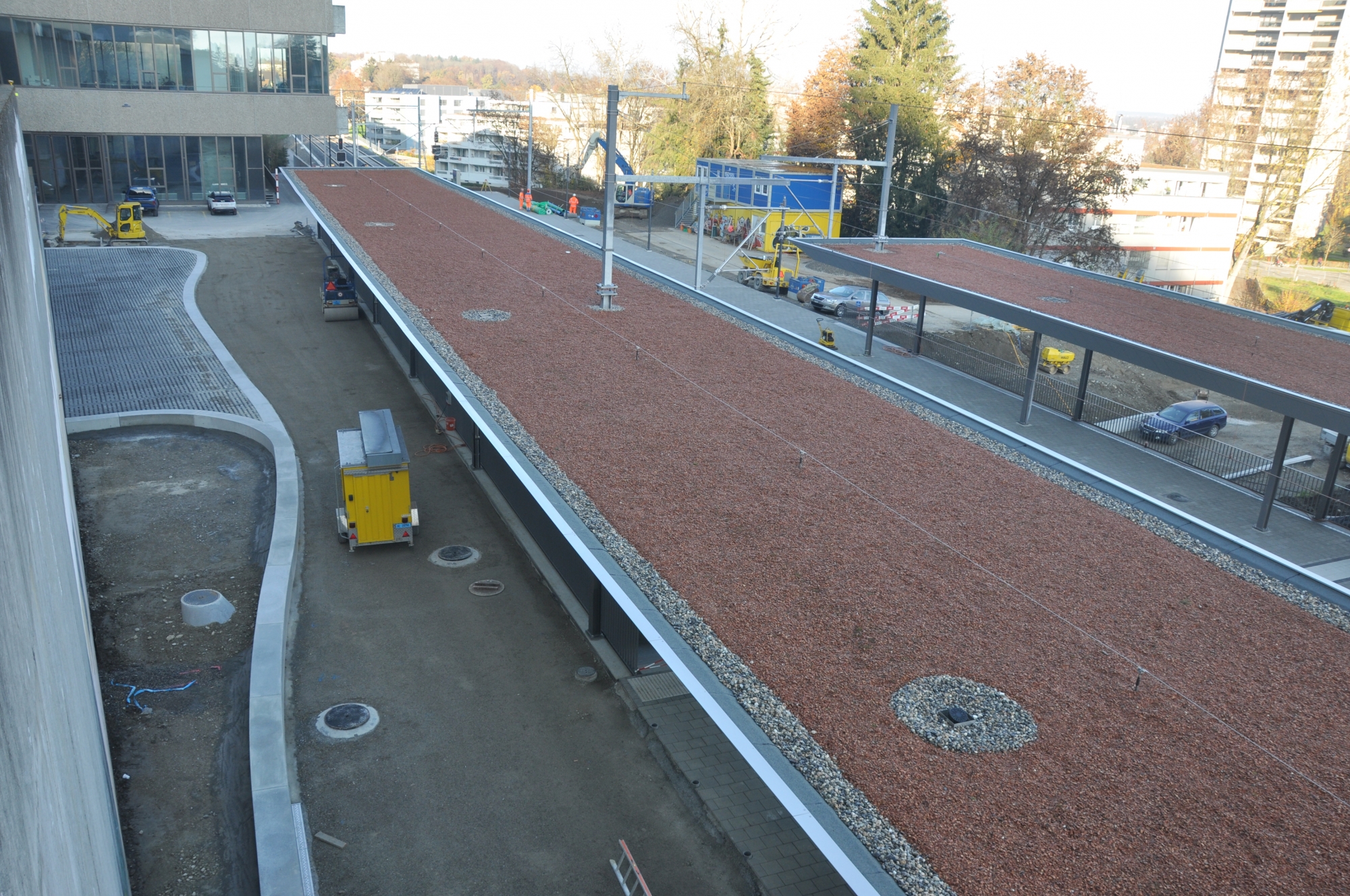

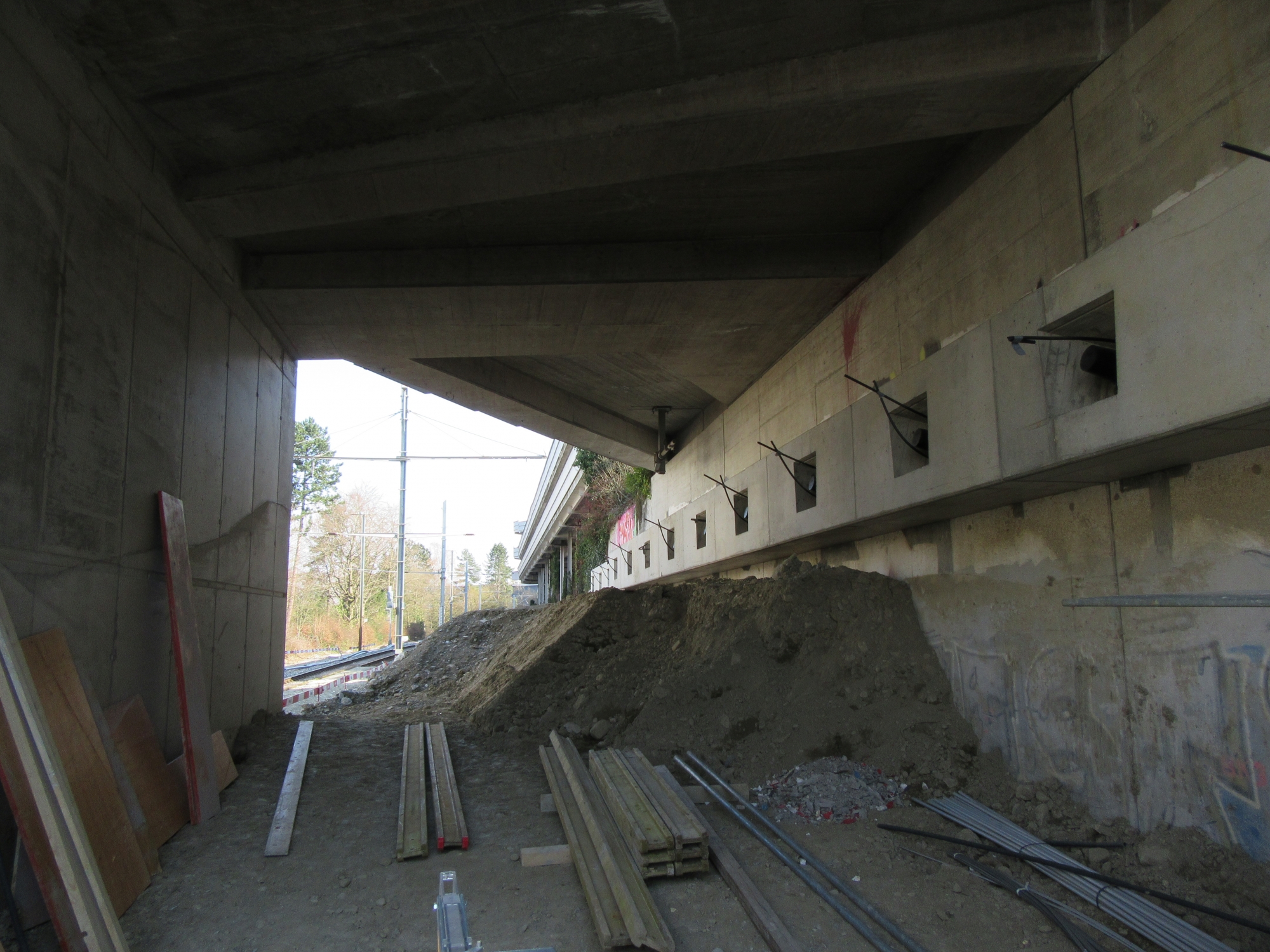

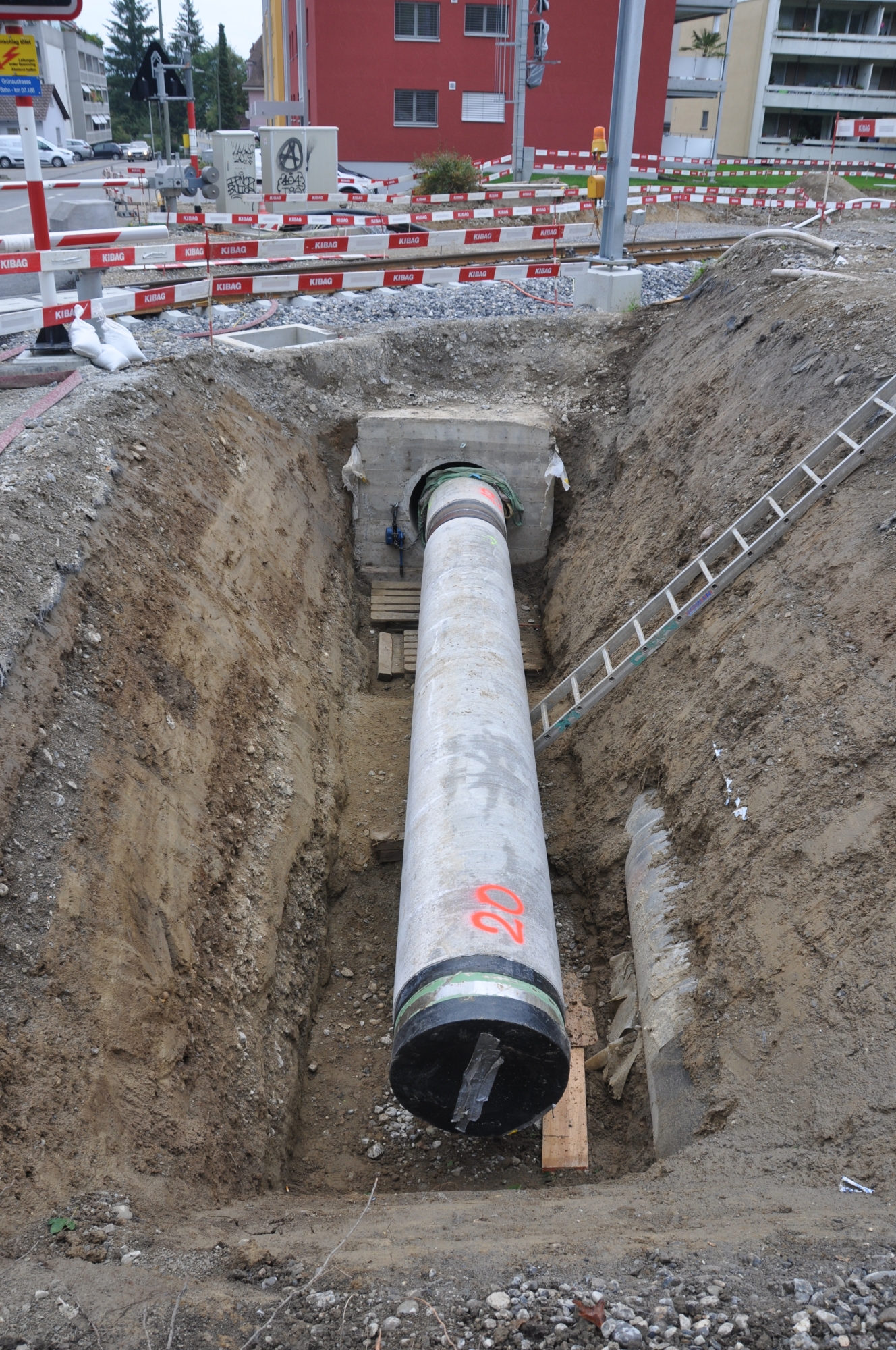

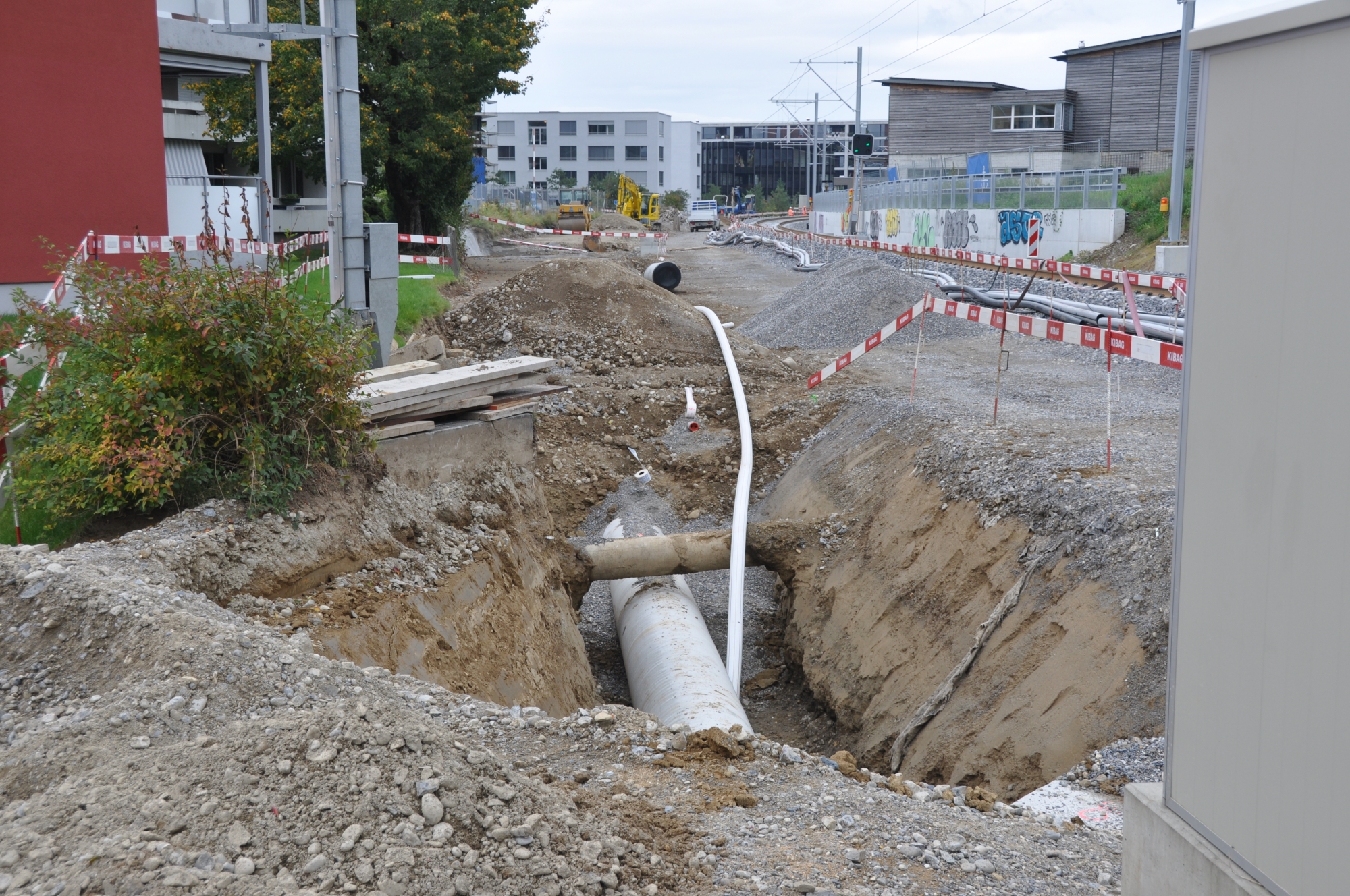

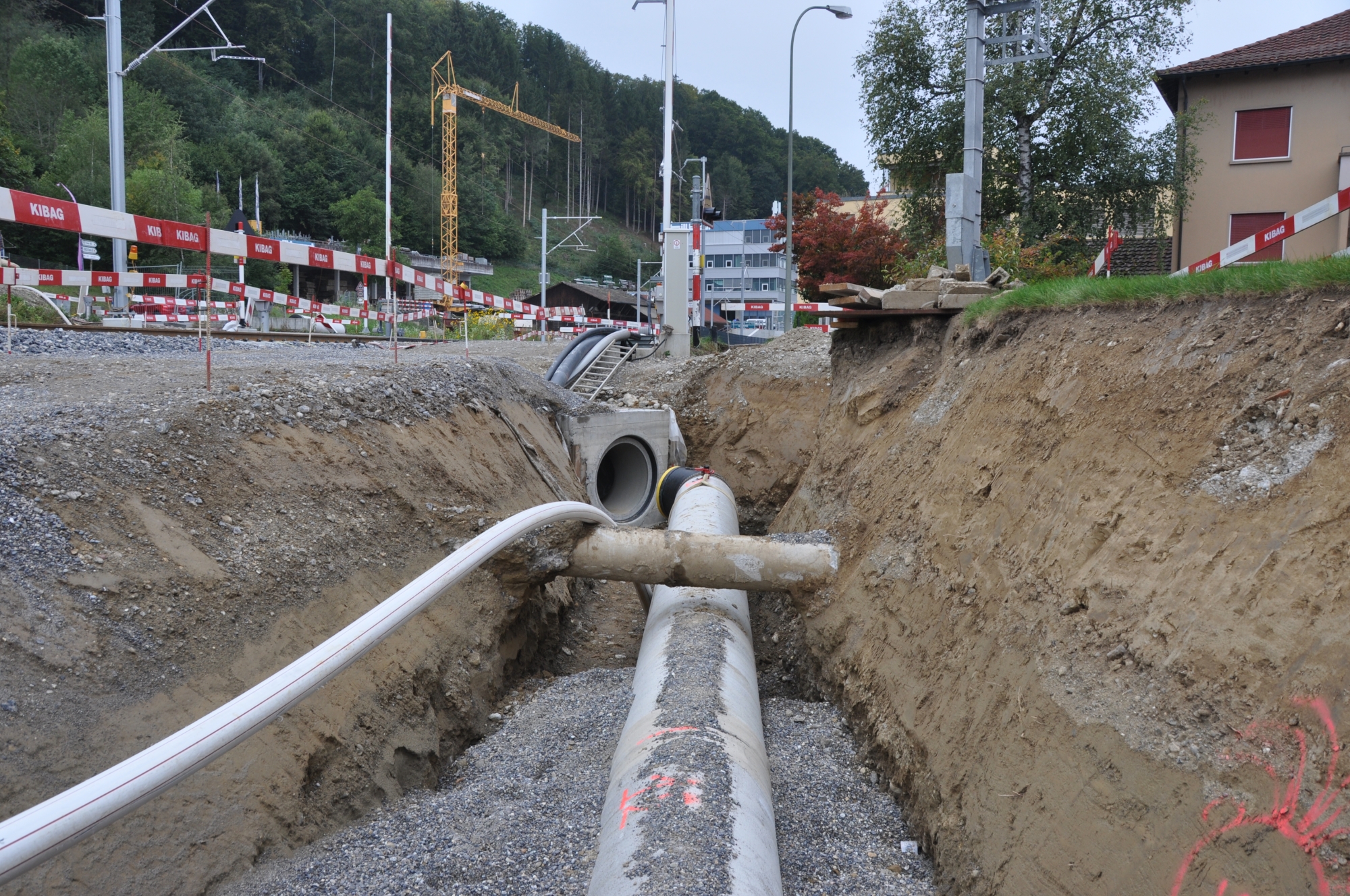

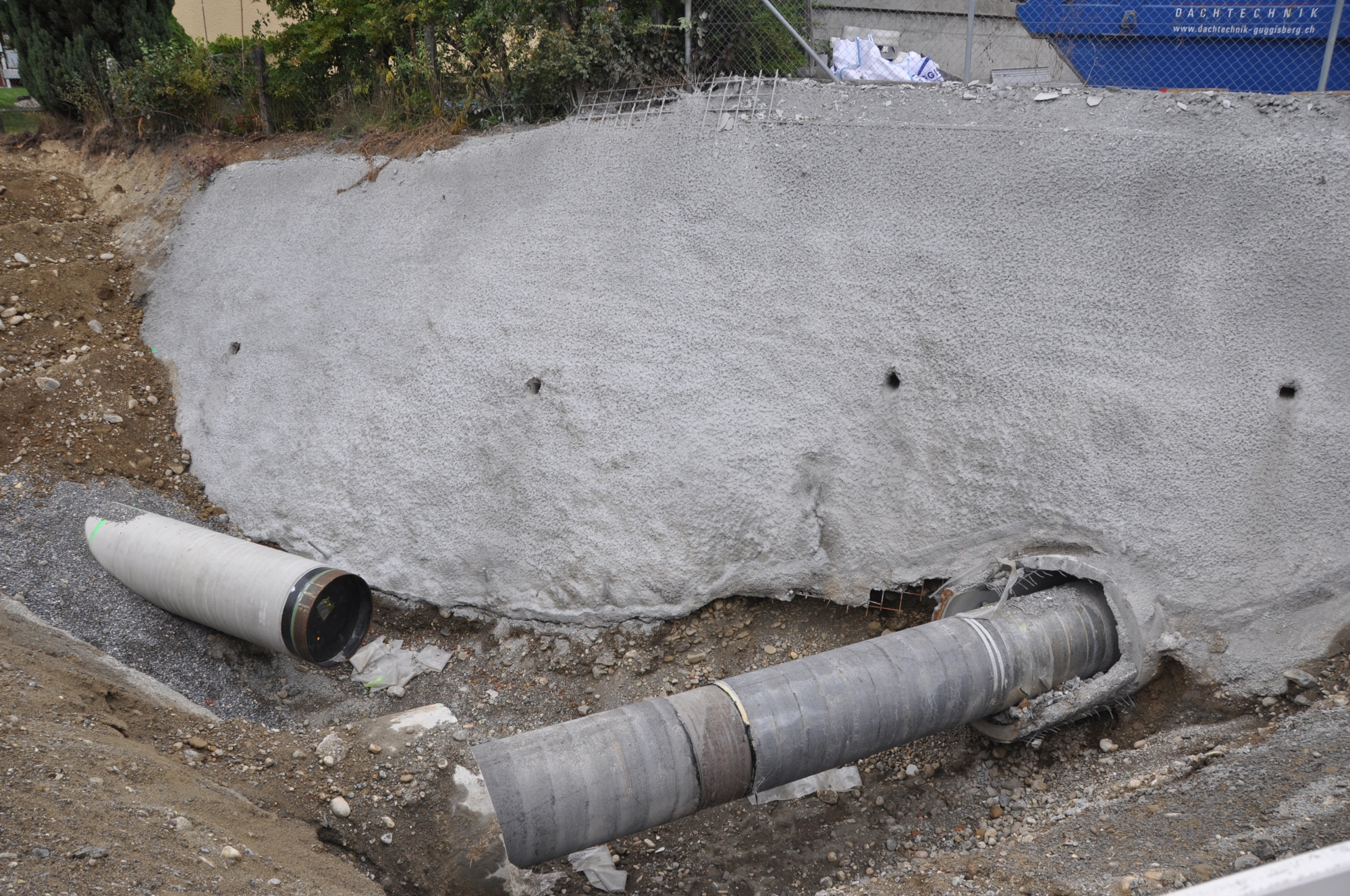

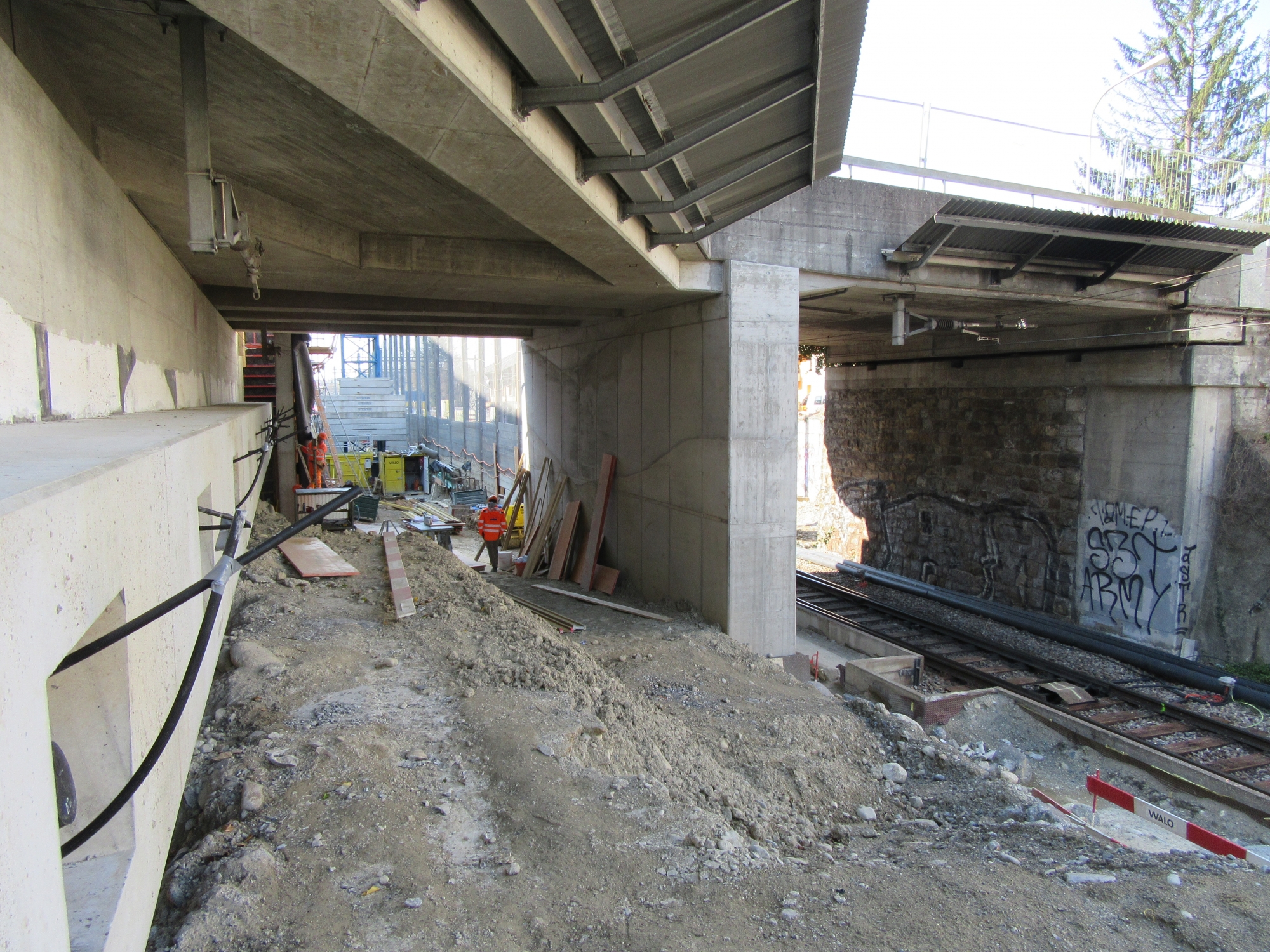

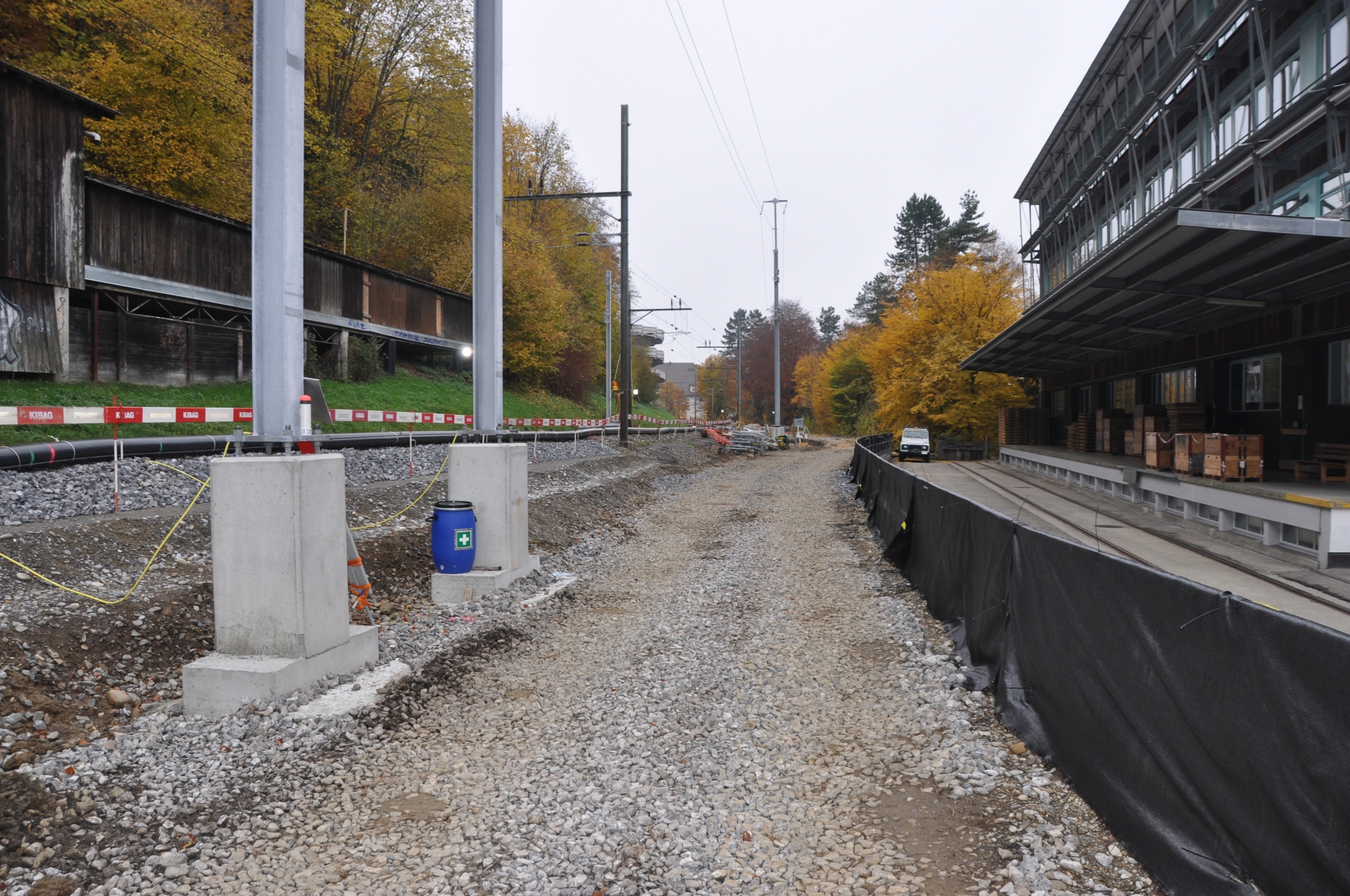

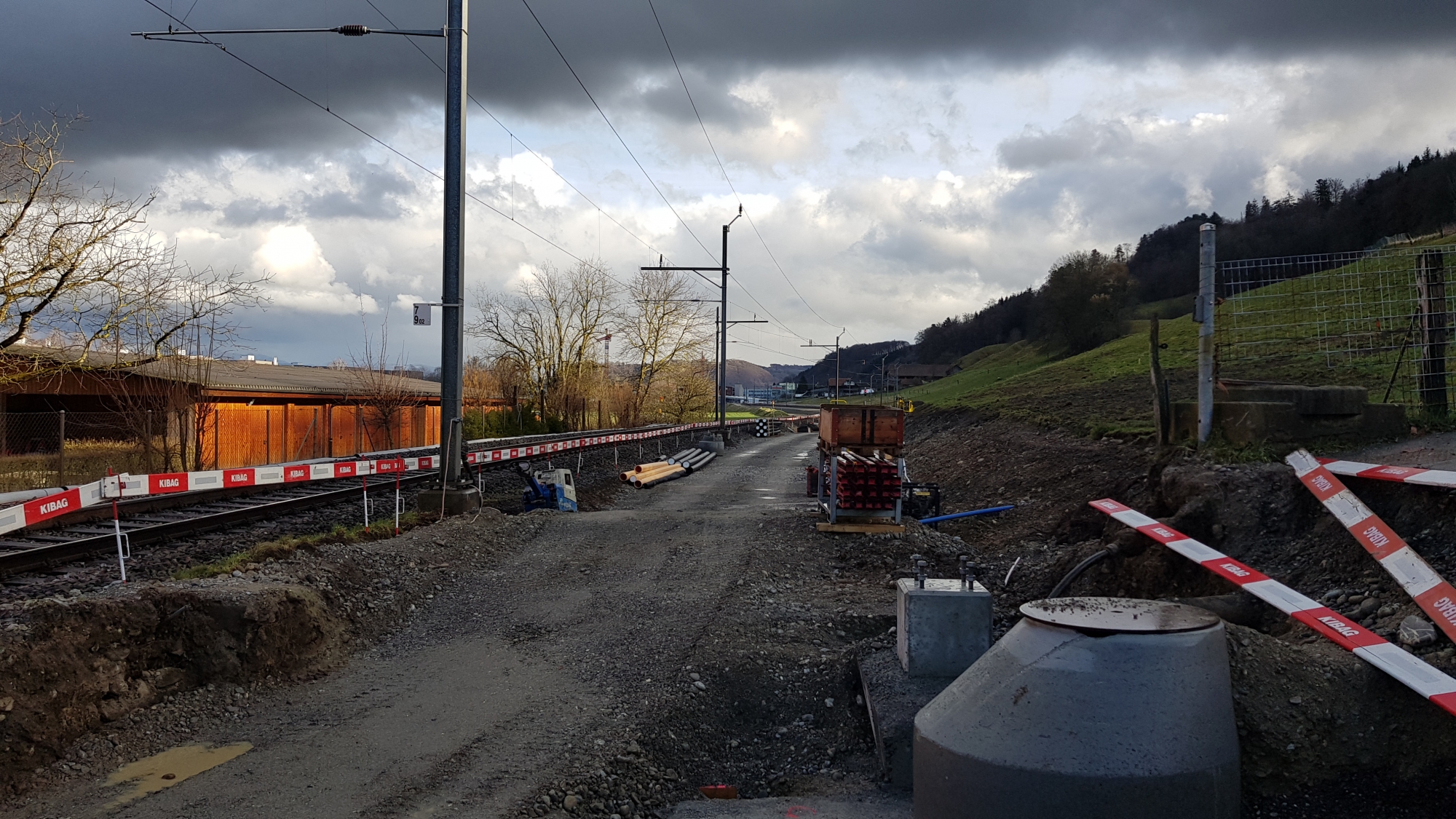

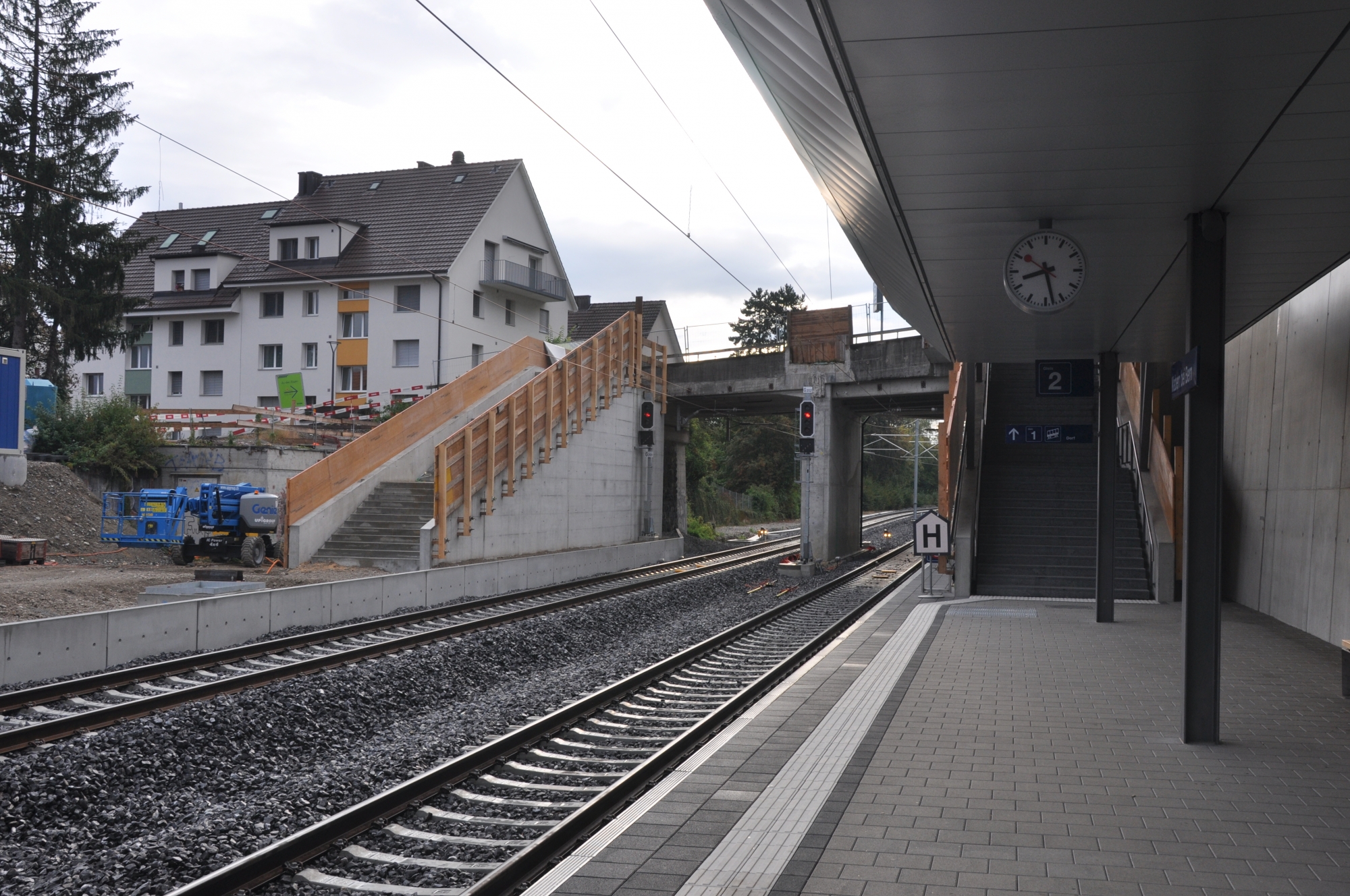

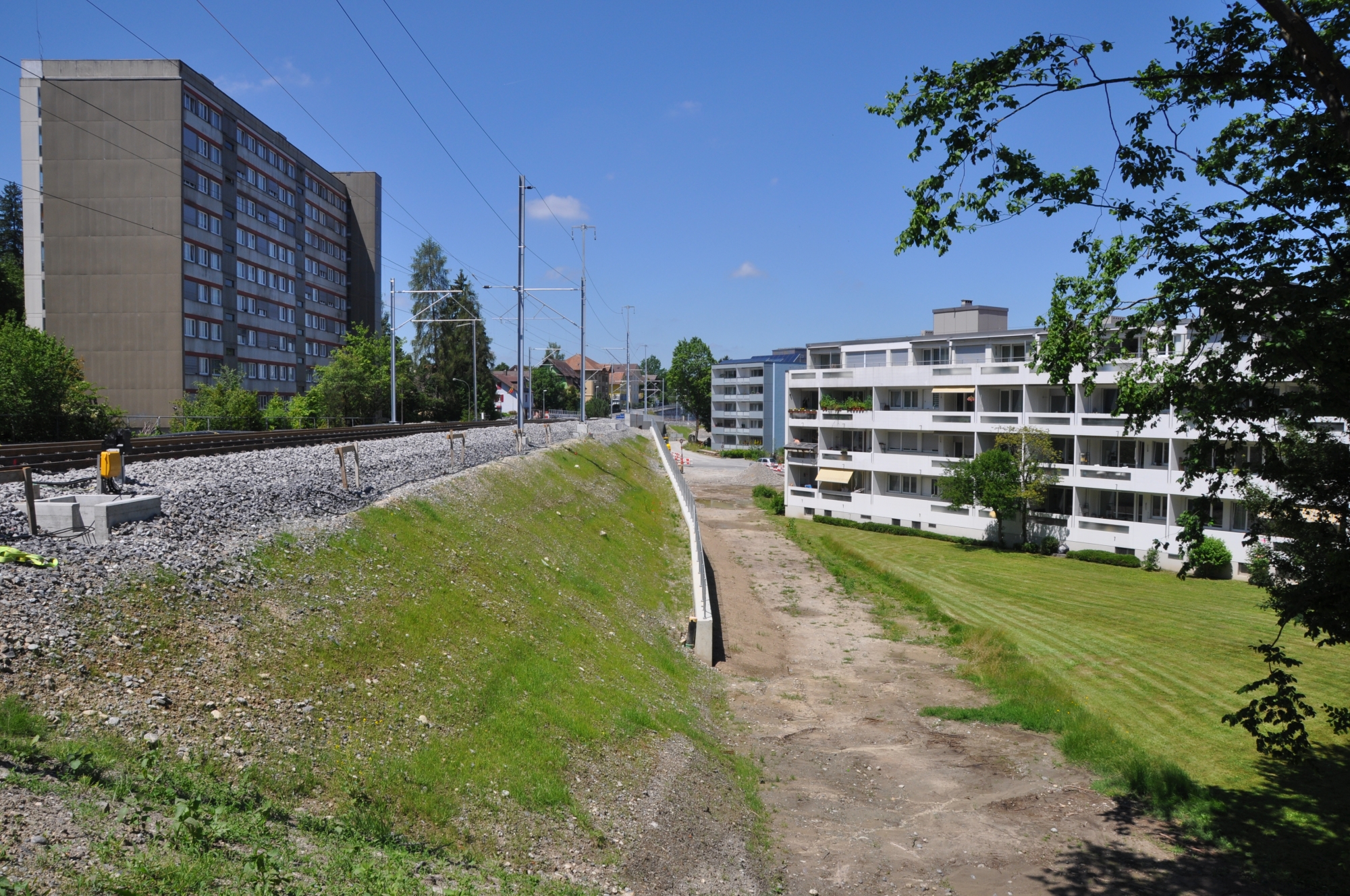

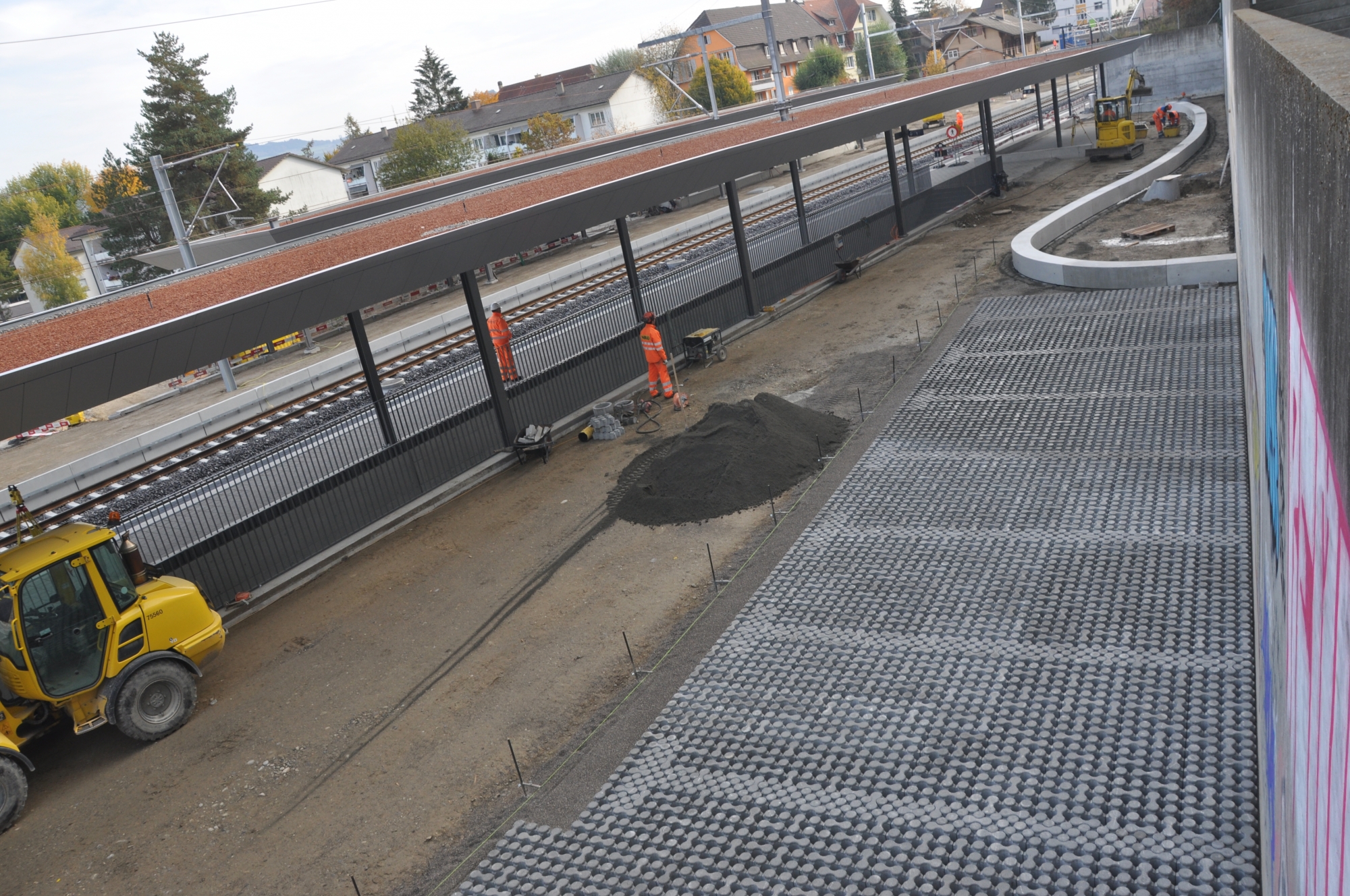

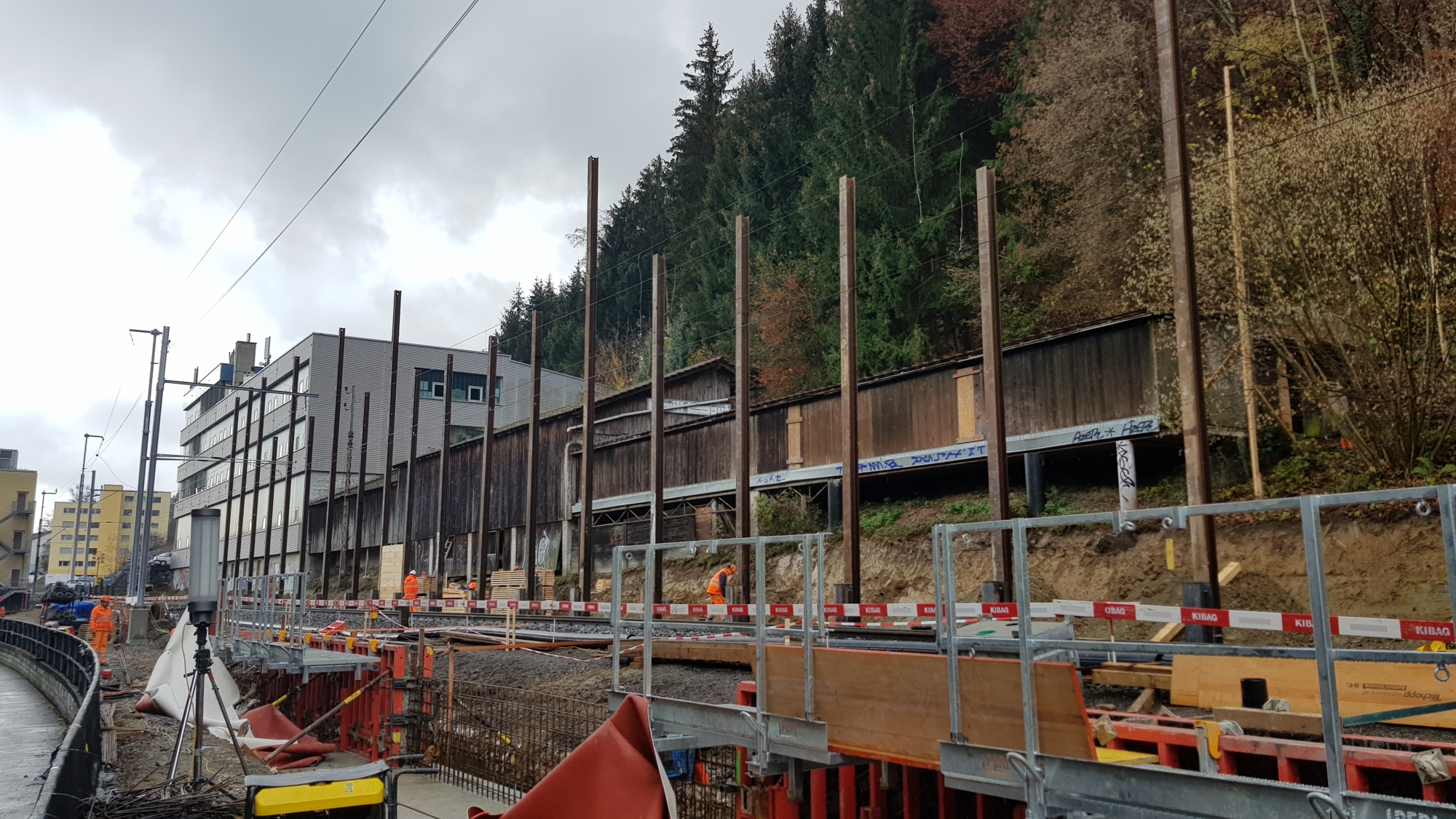

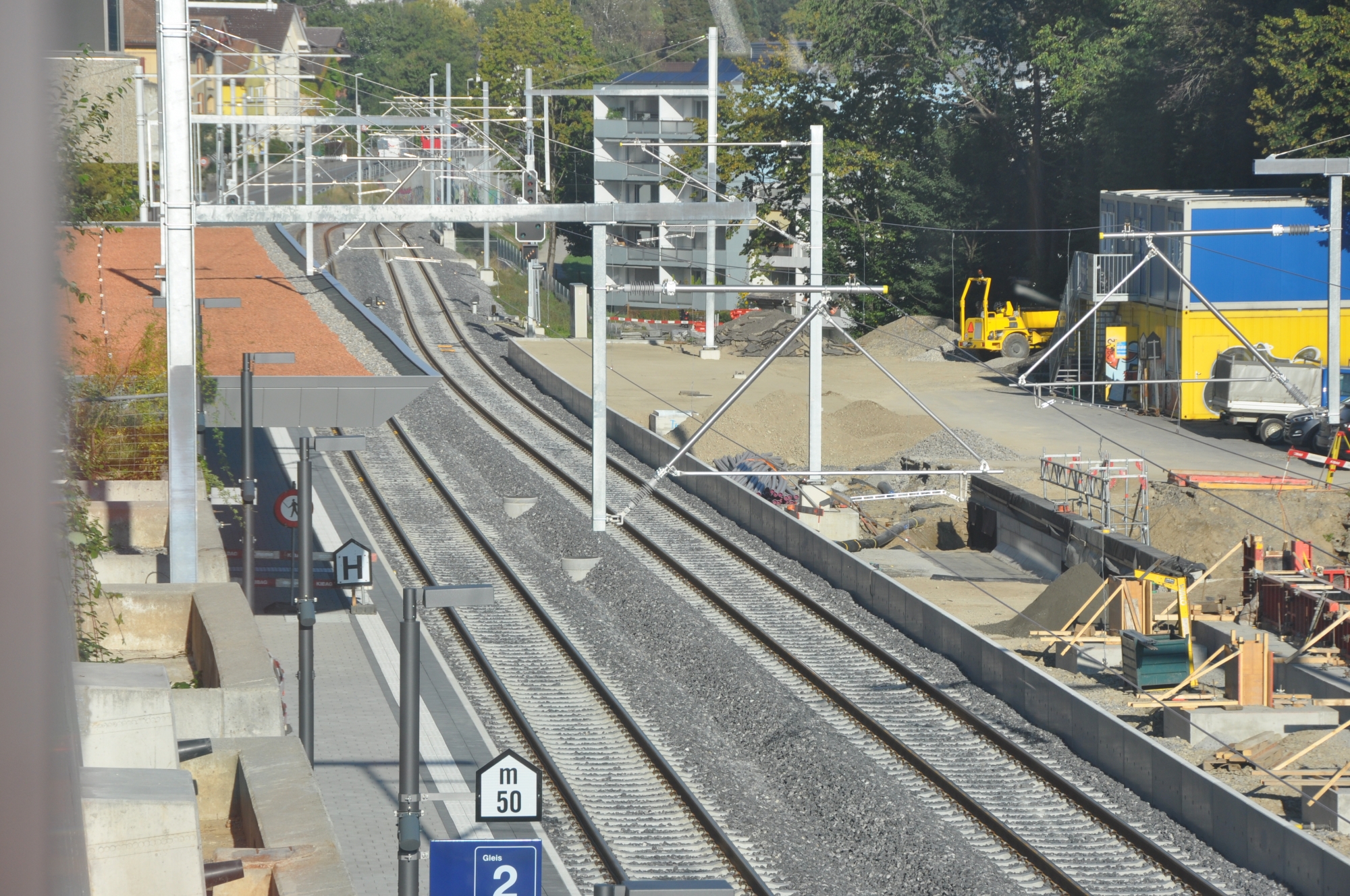

Oktober 2019

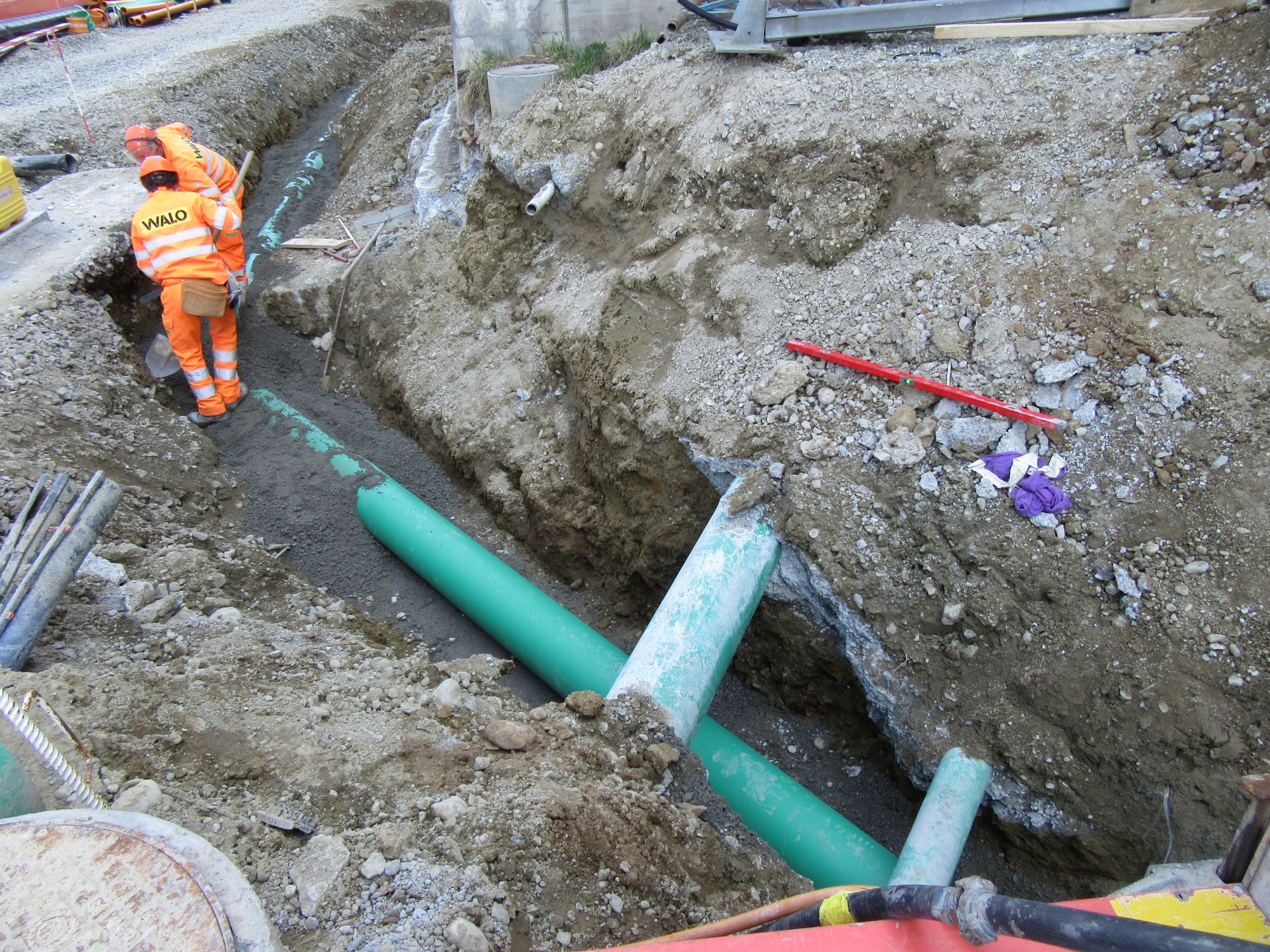

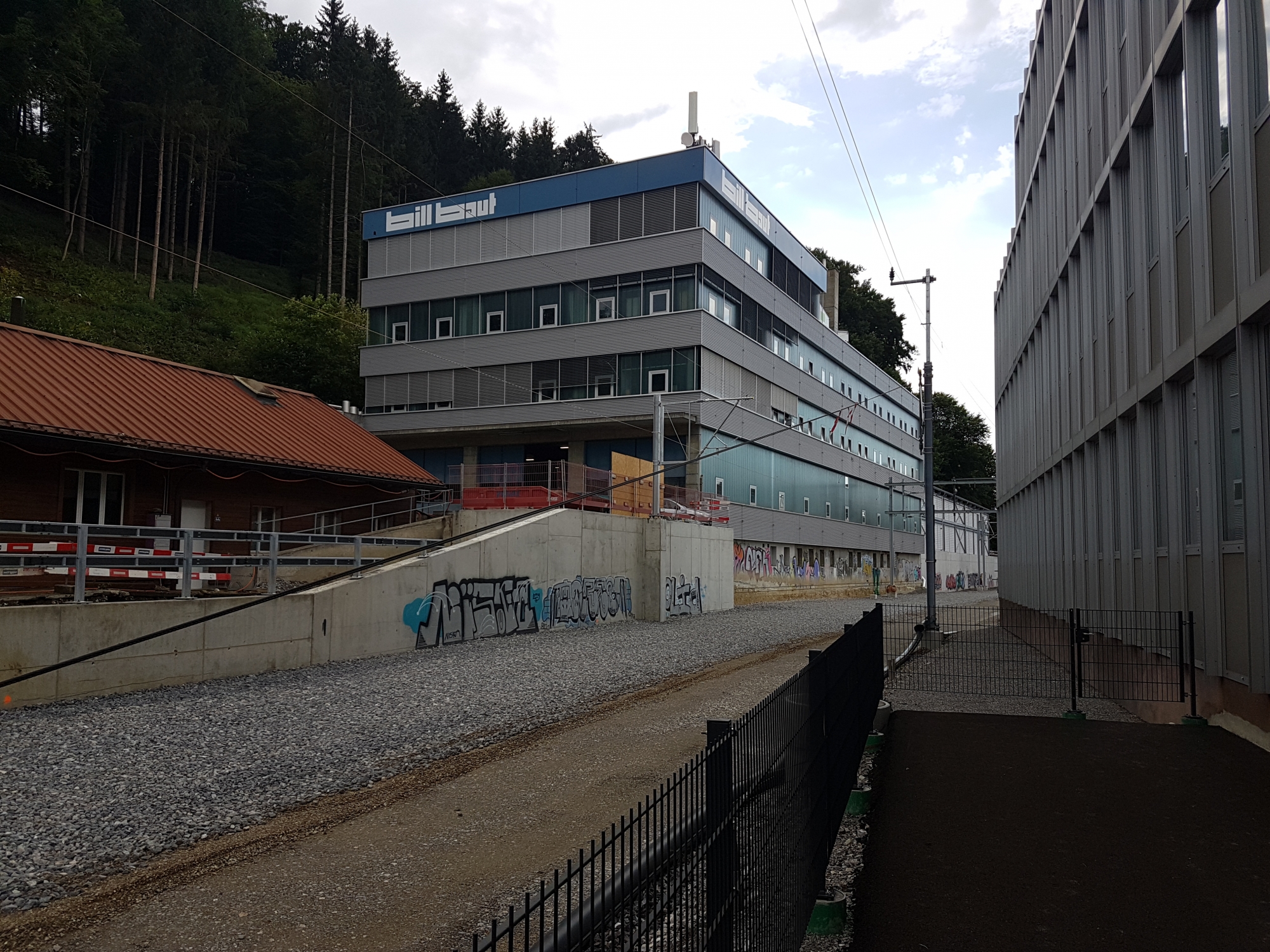

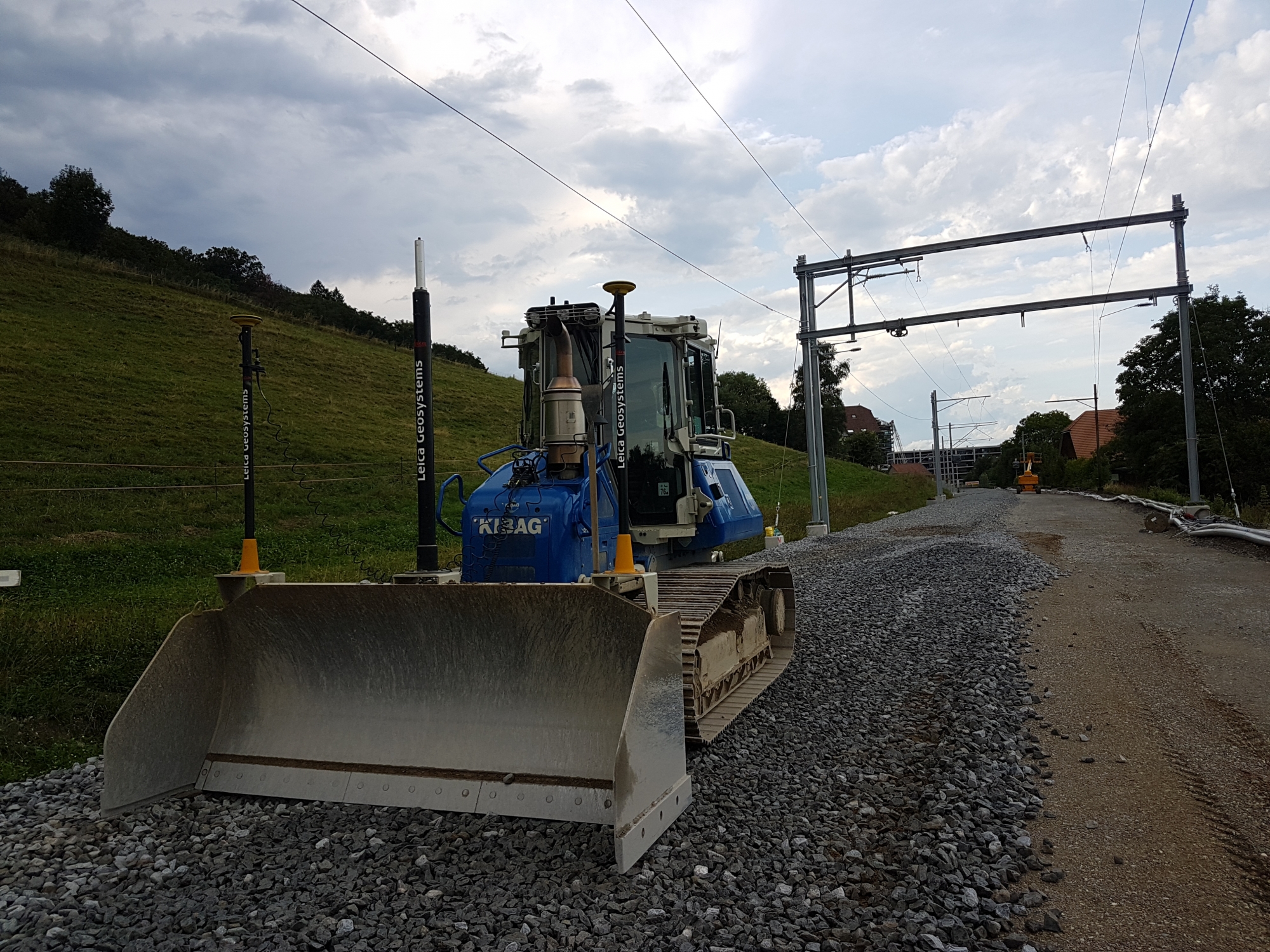

September 2019

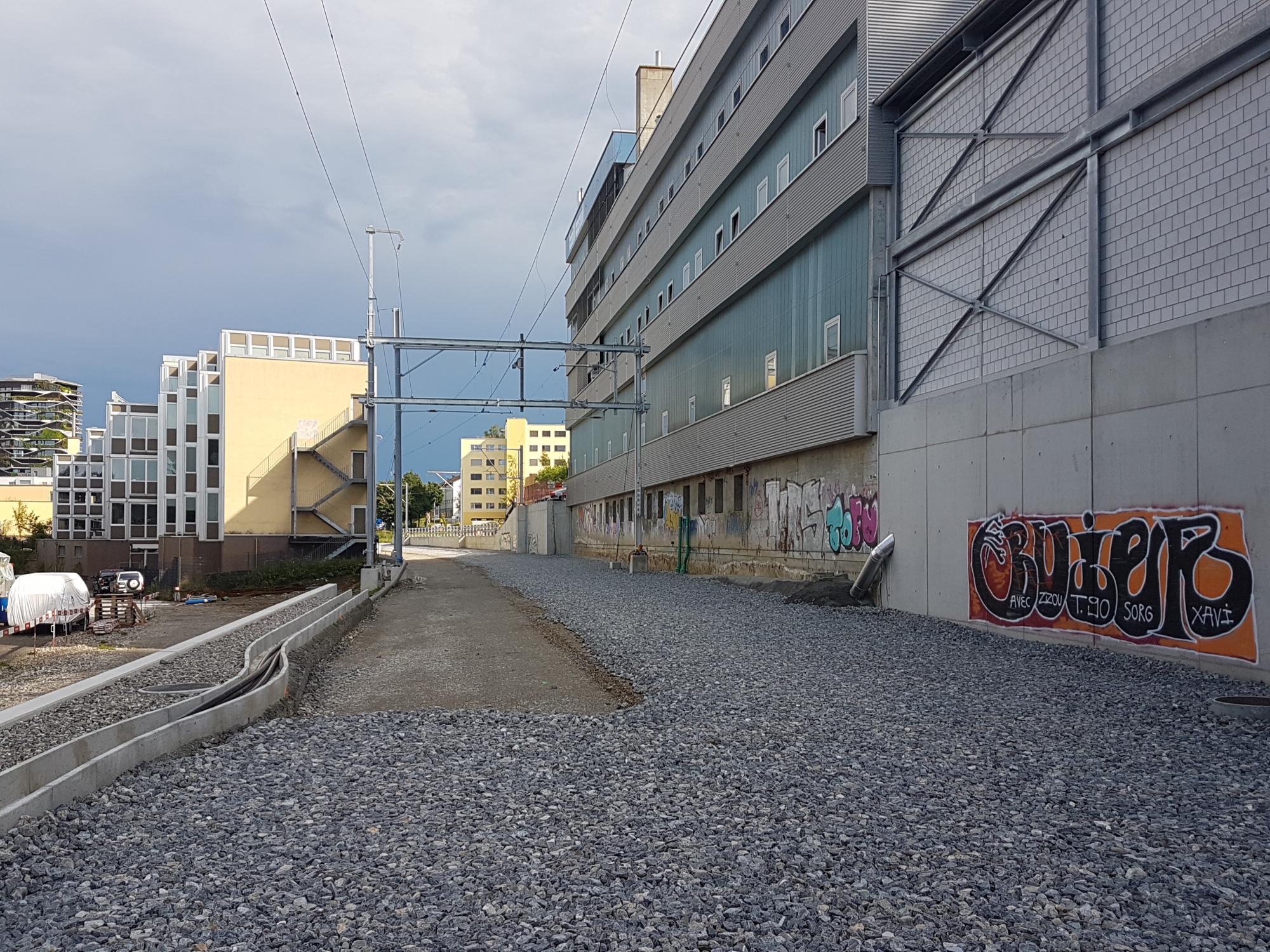

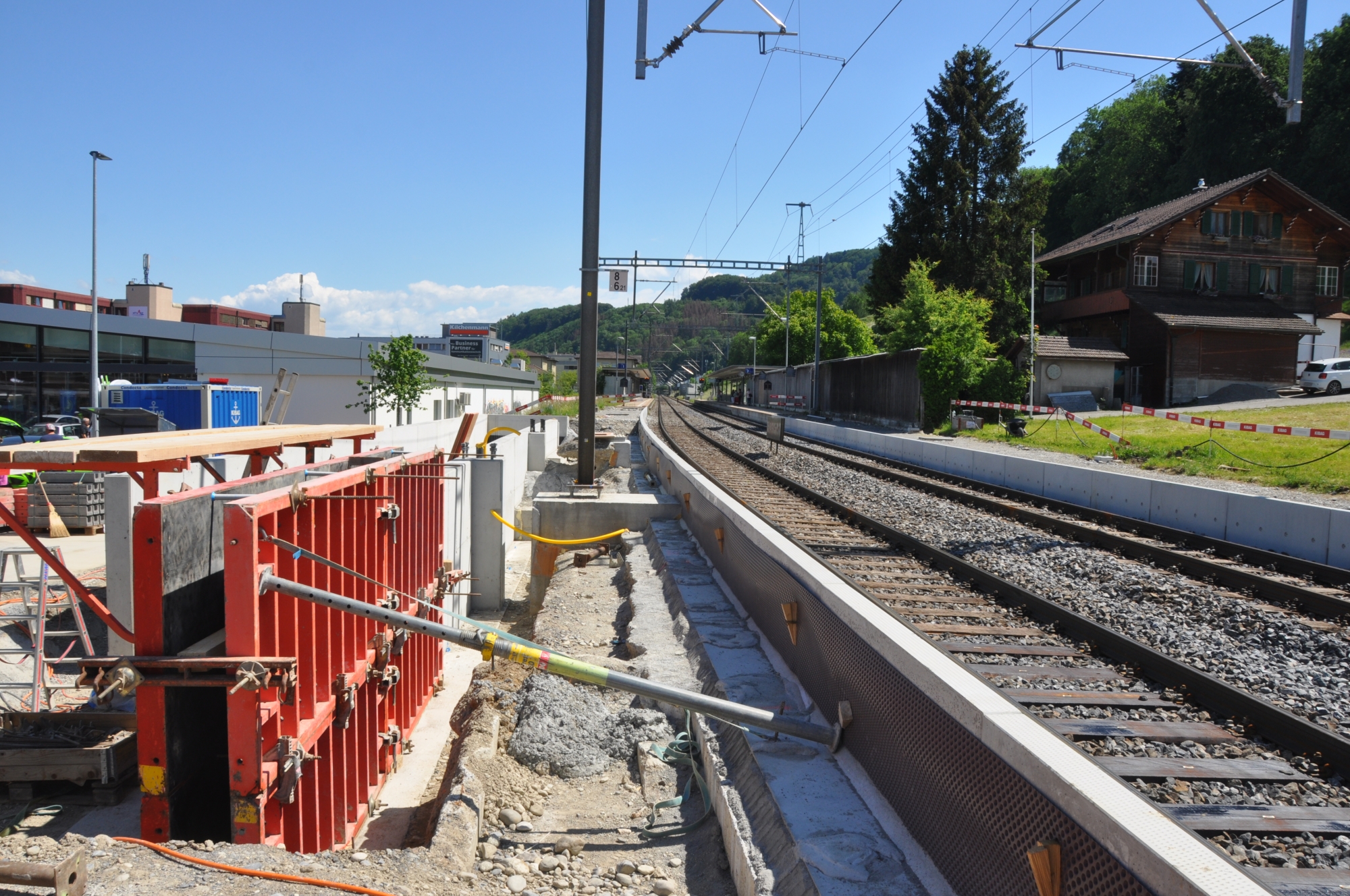

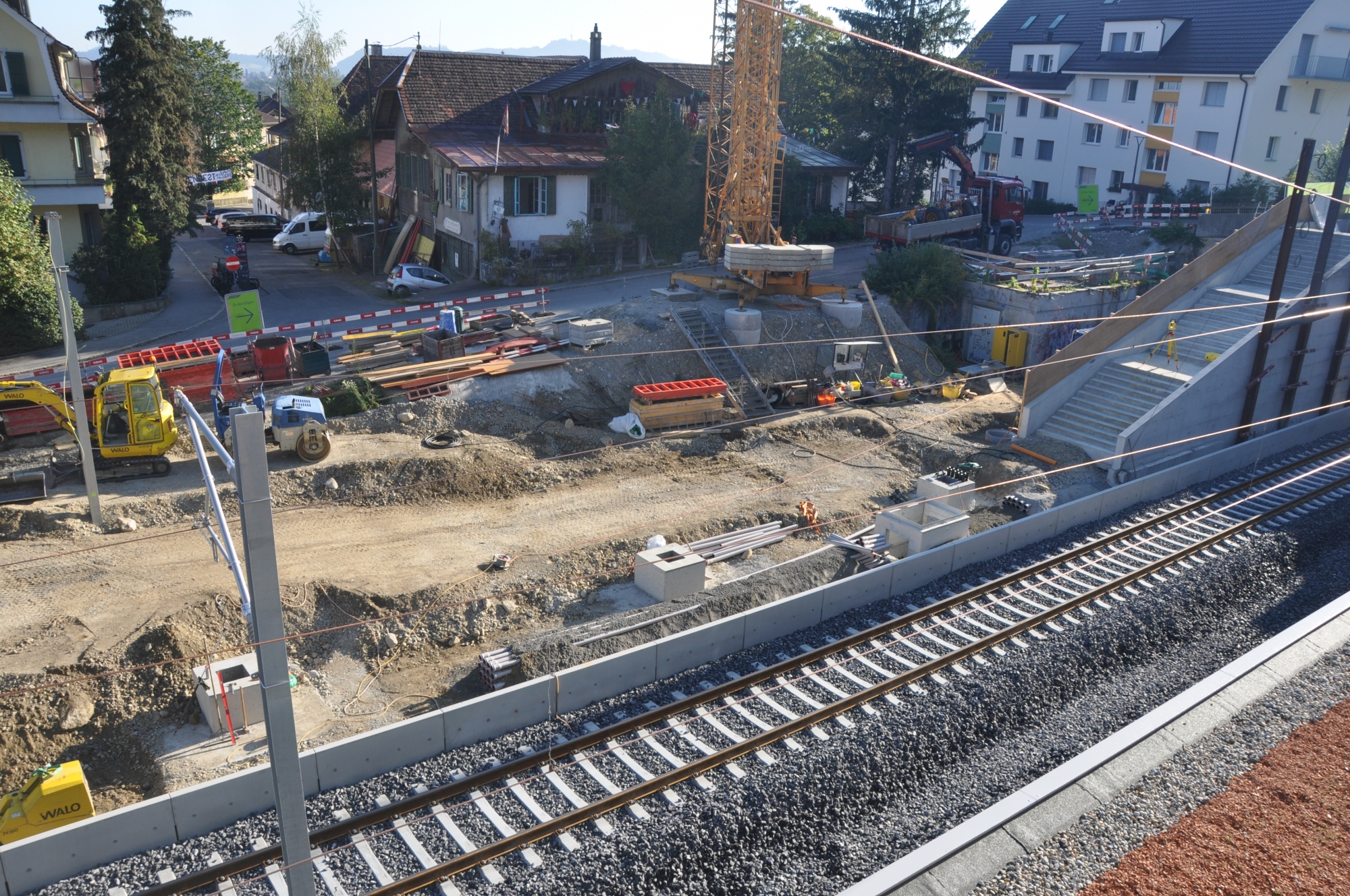

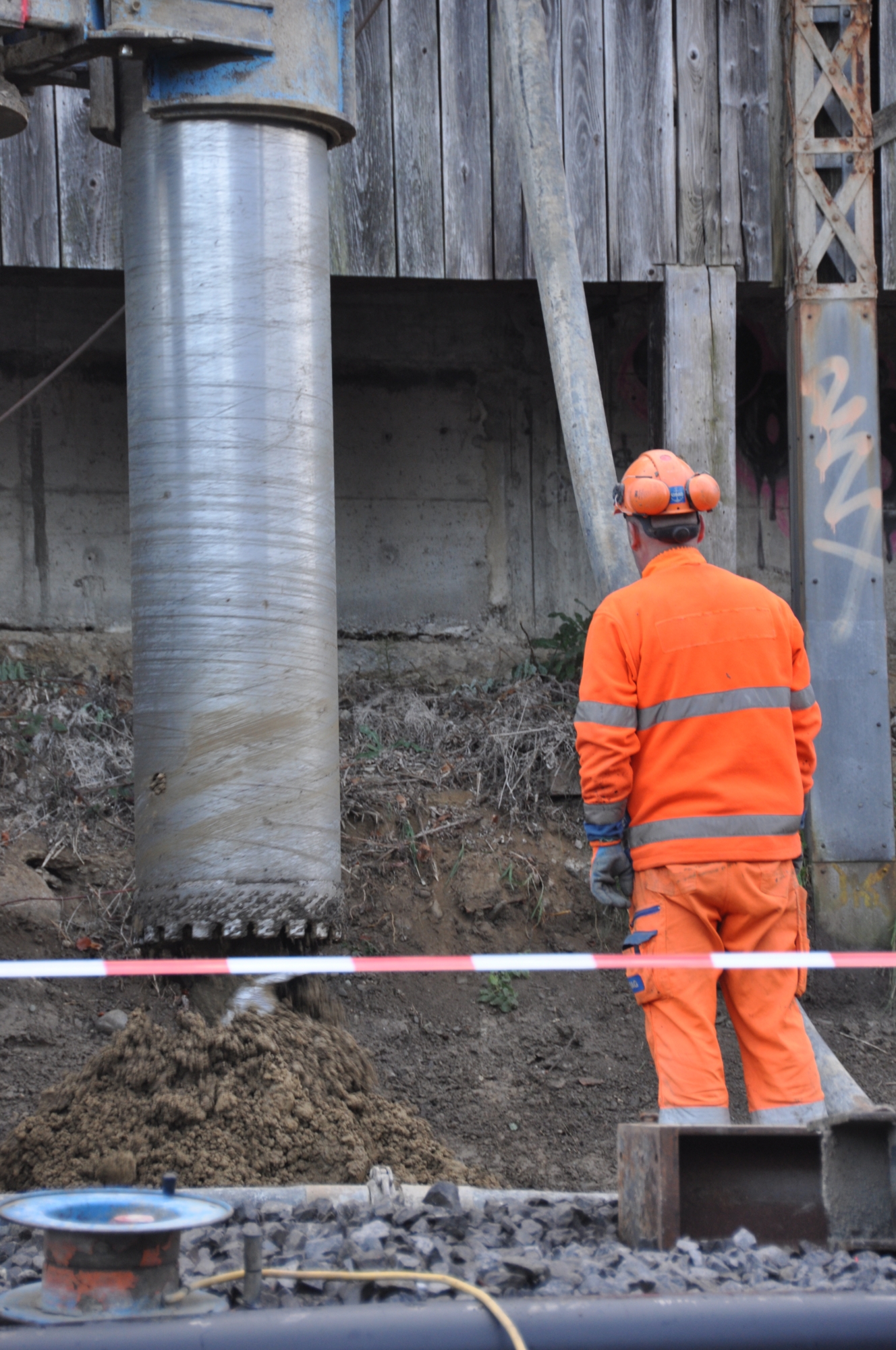

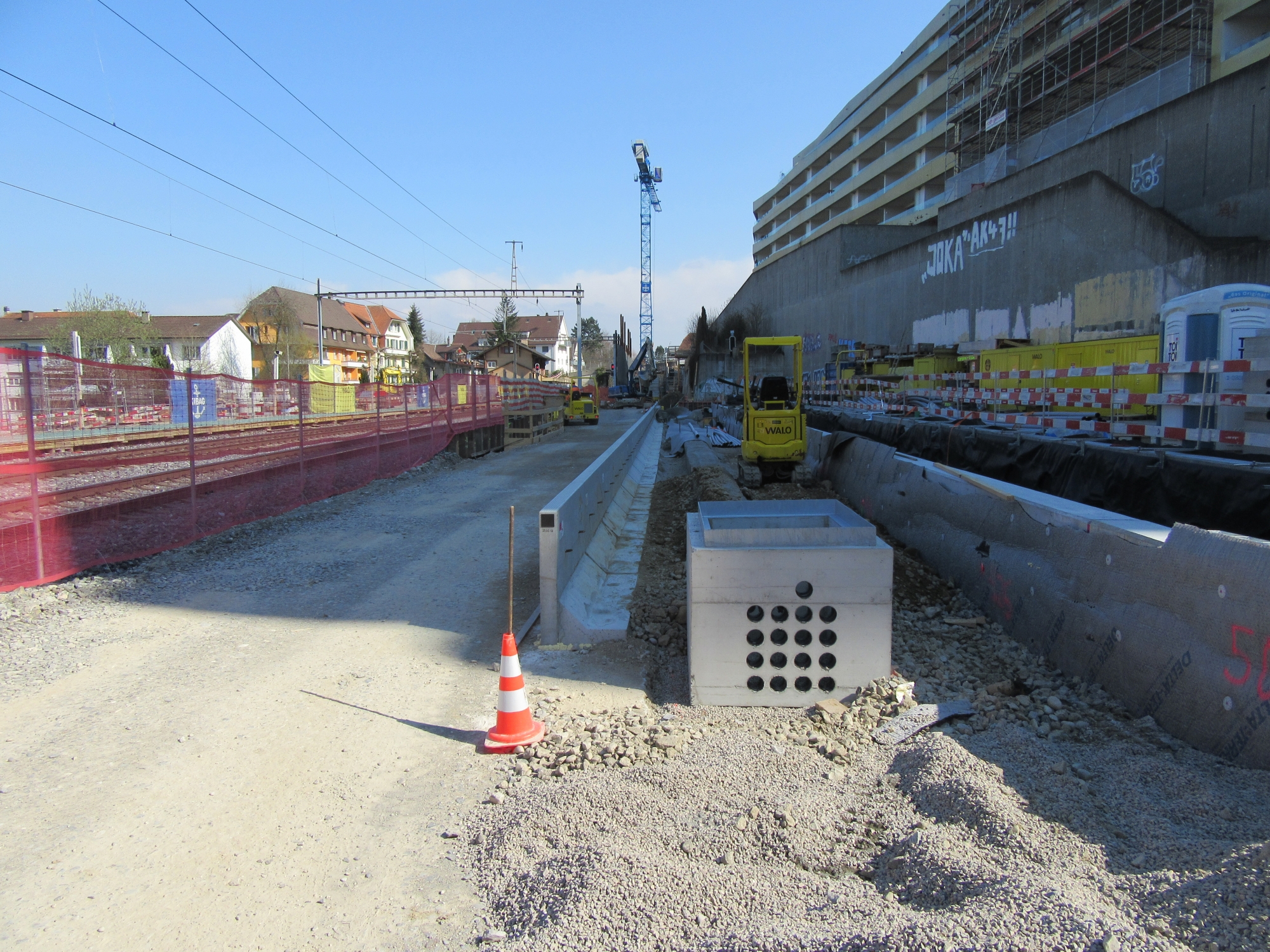

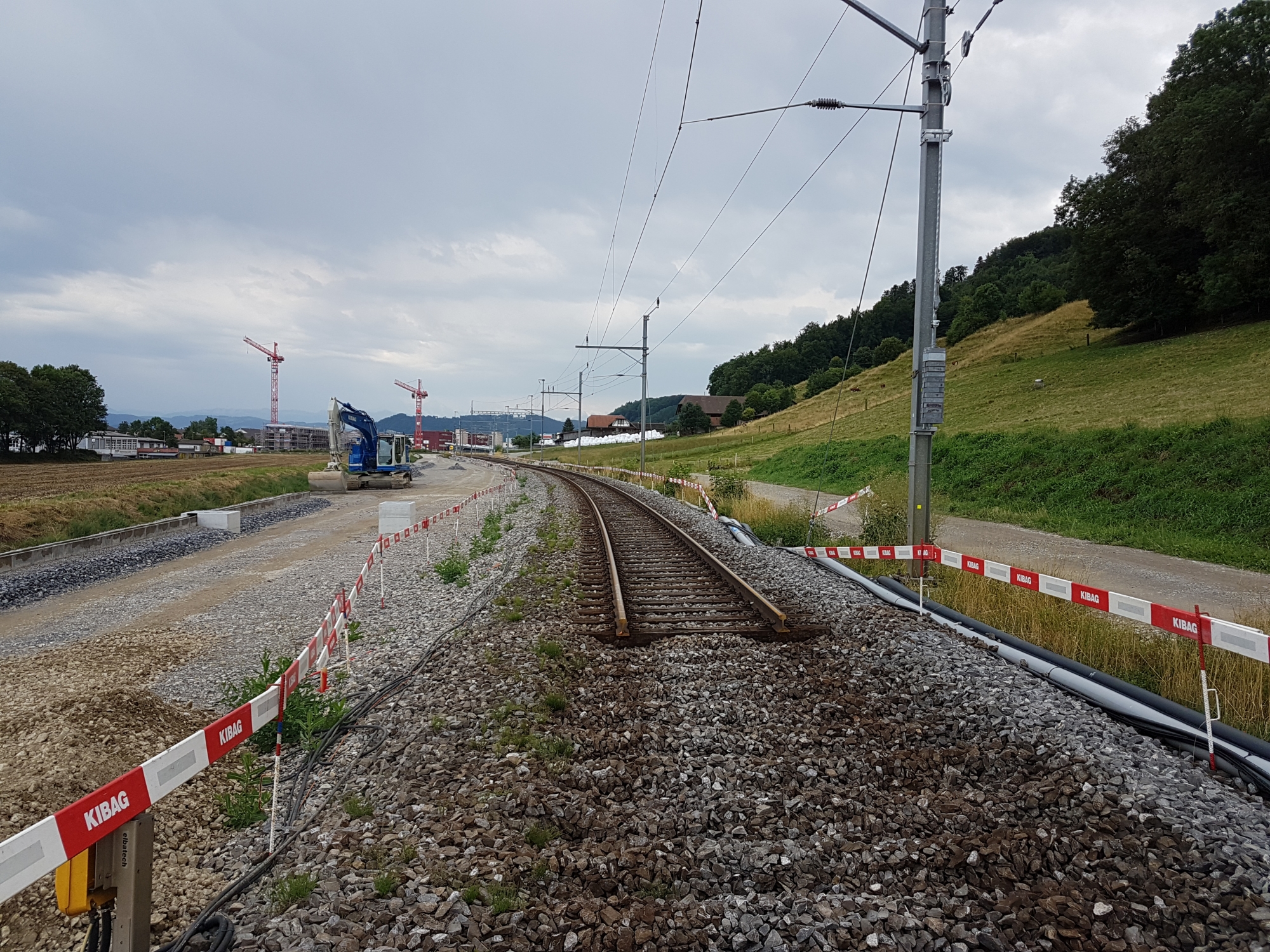

August 2019

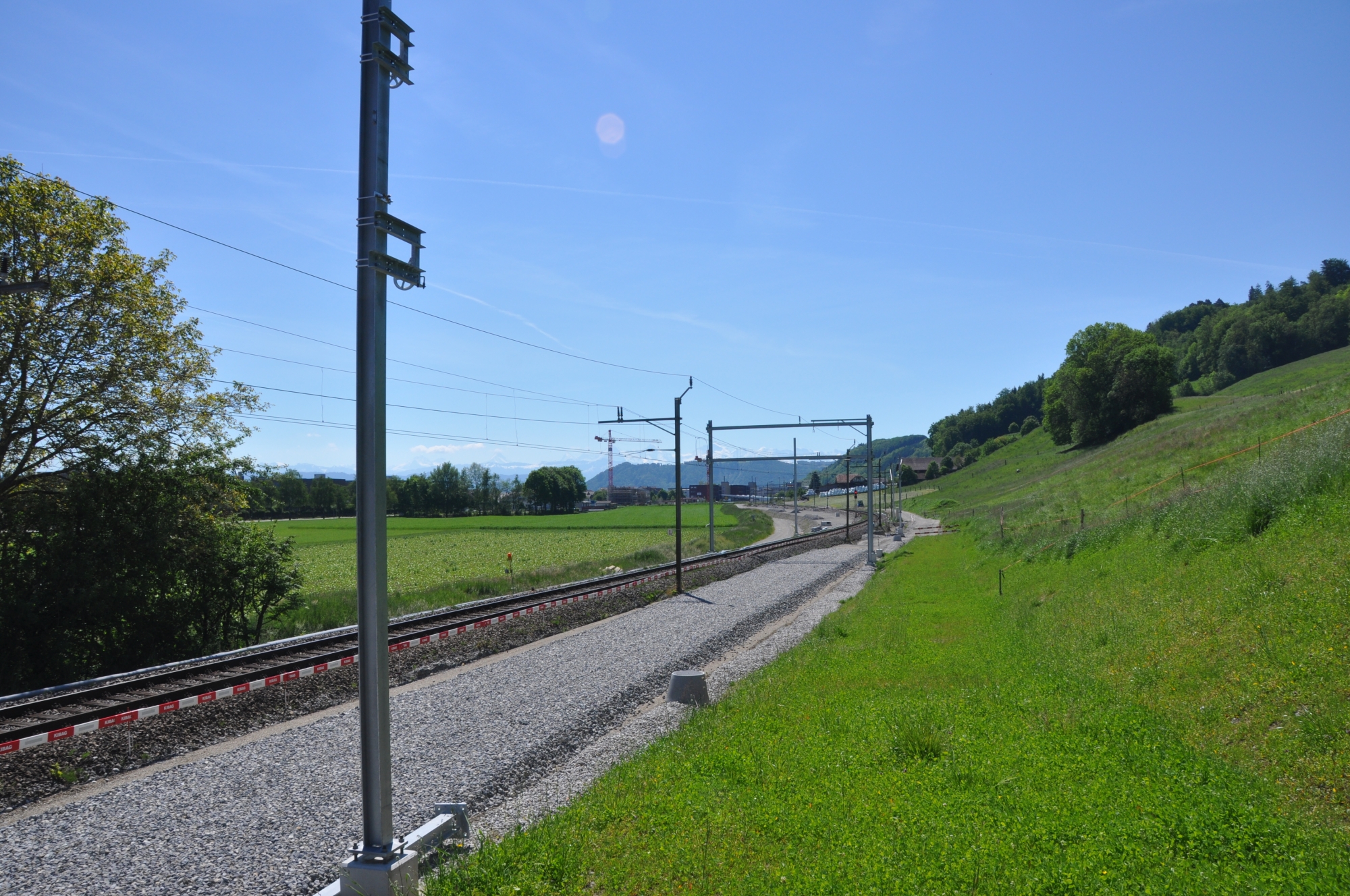

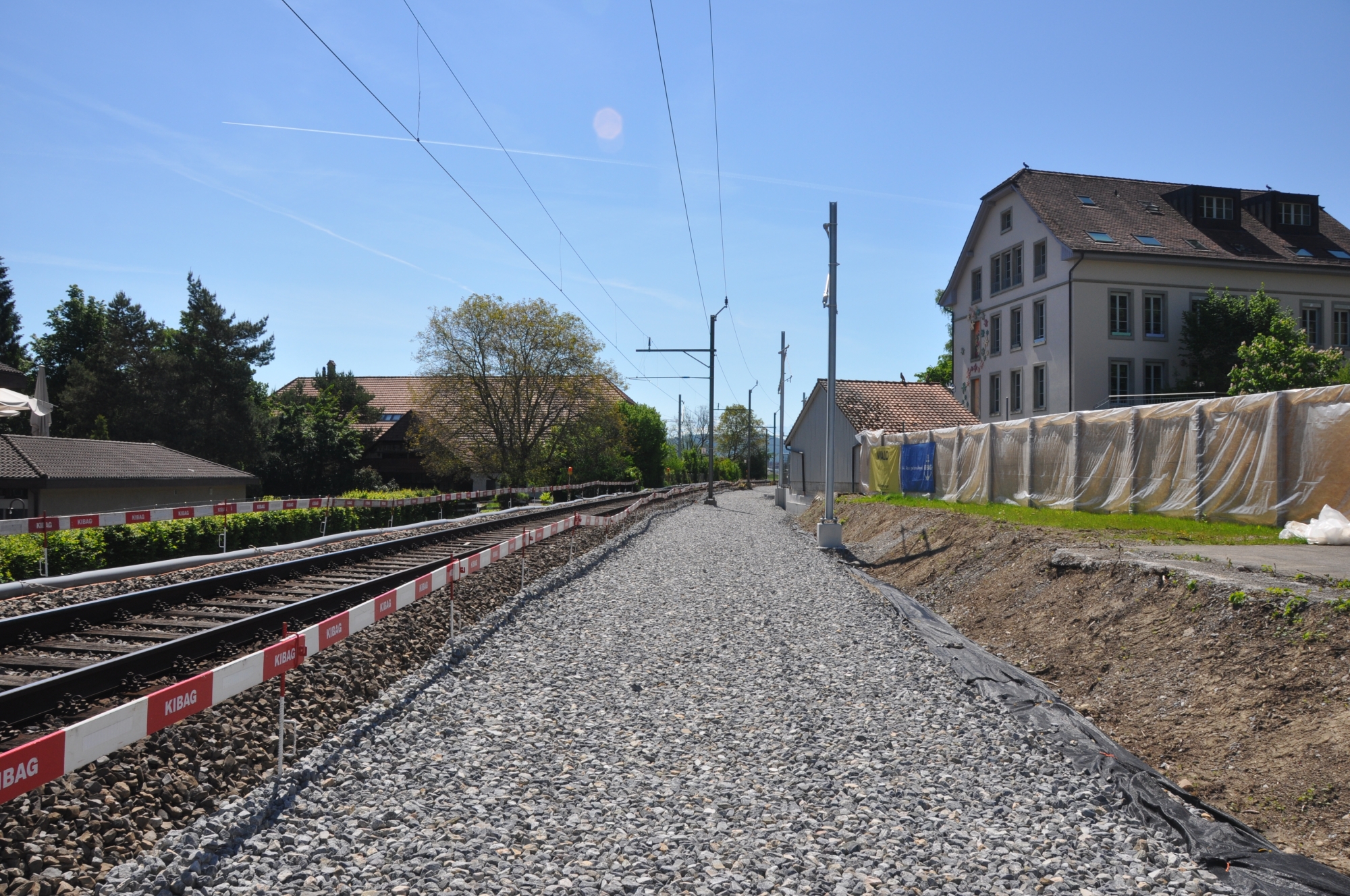

Juni 2019

Mai 2019

April 2019

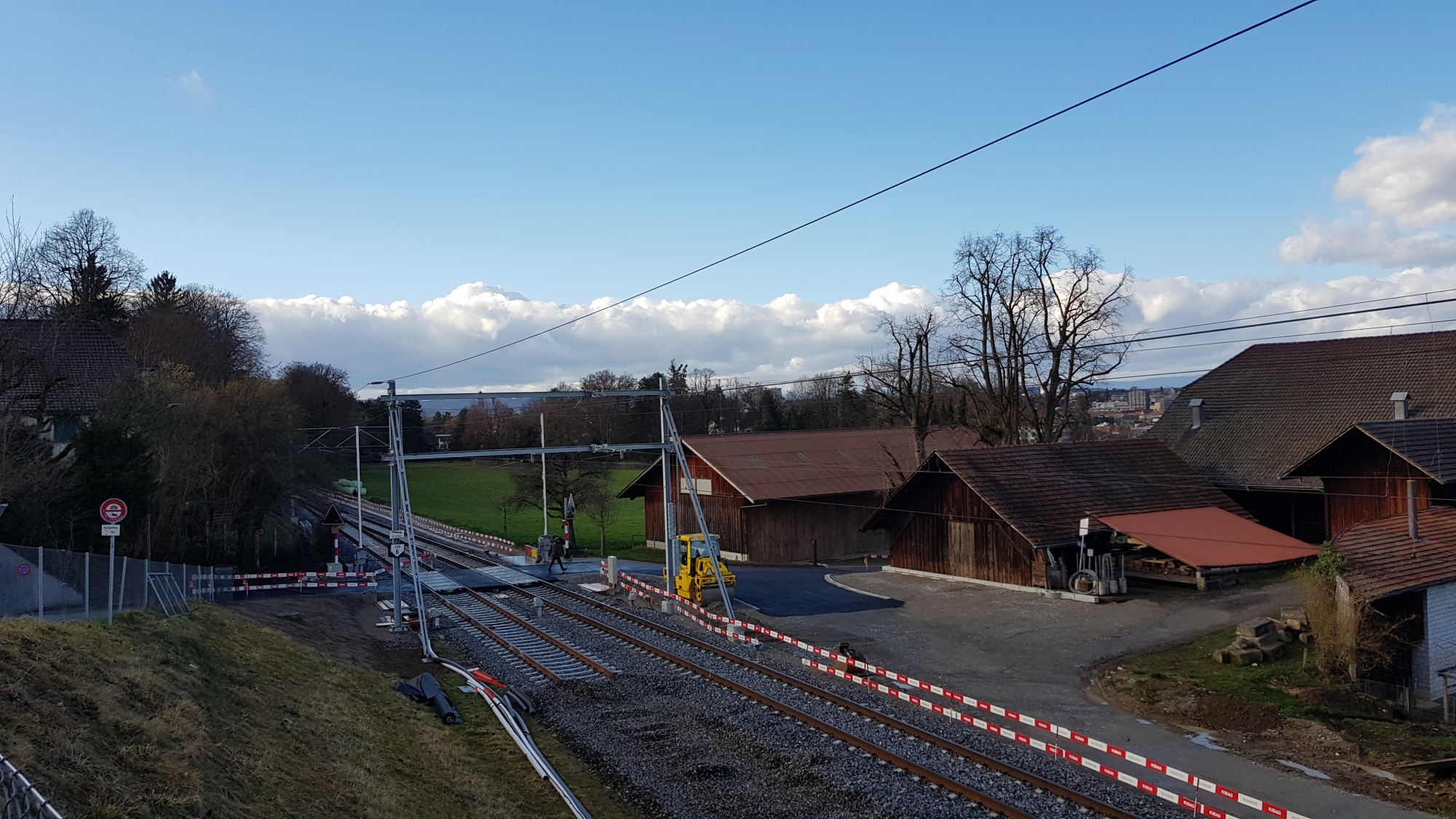

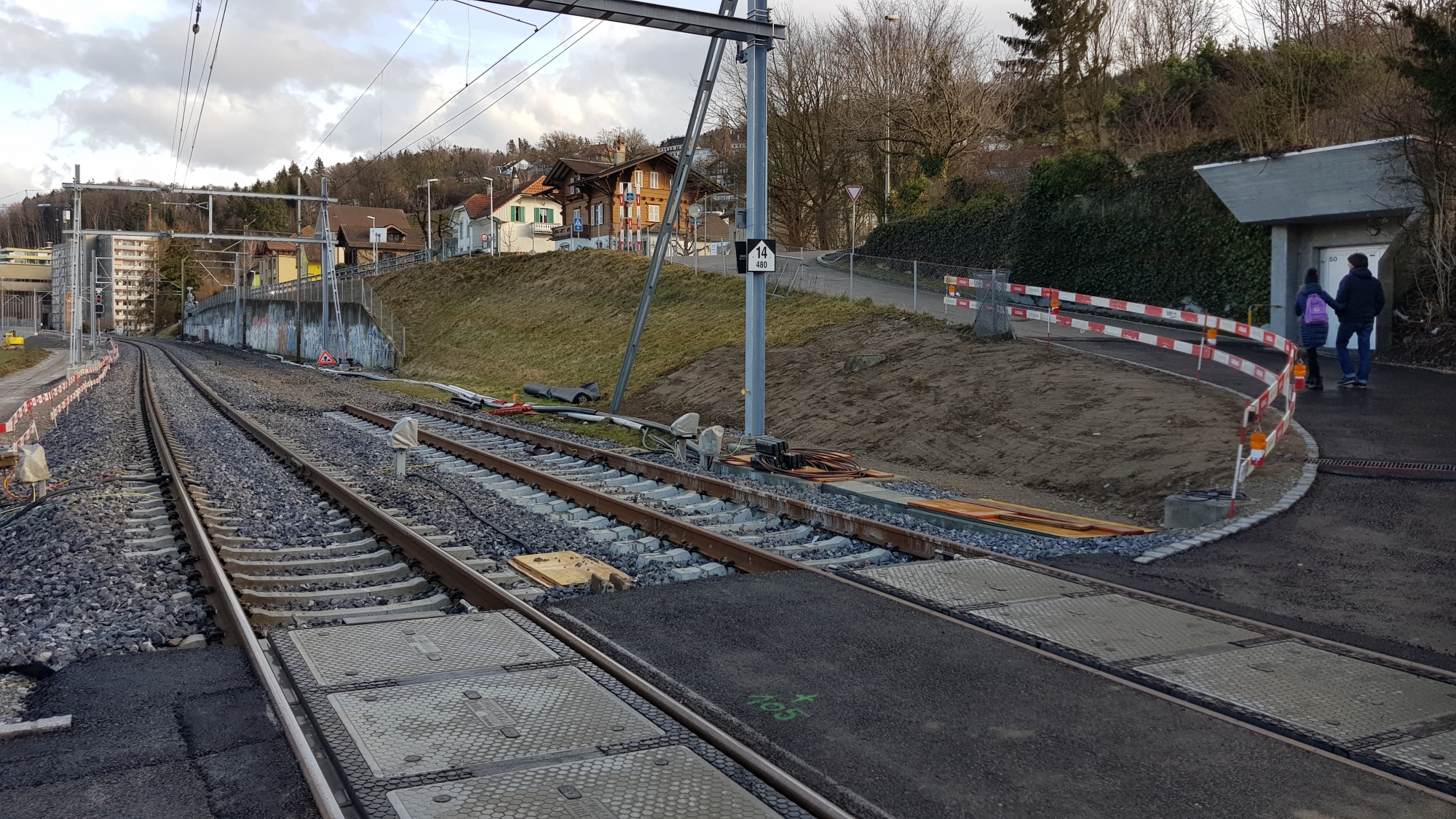

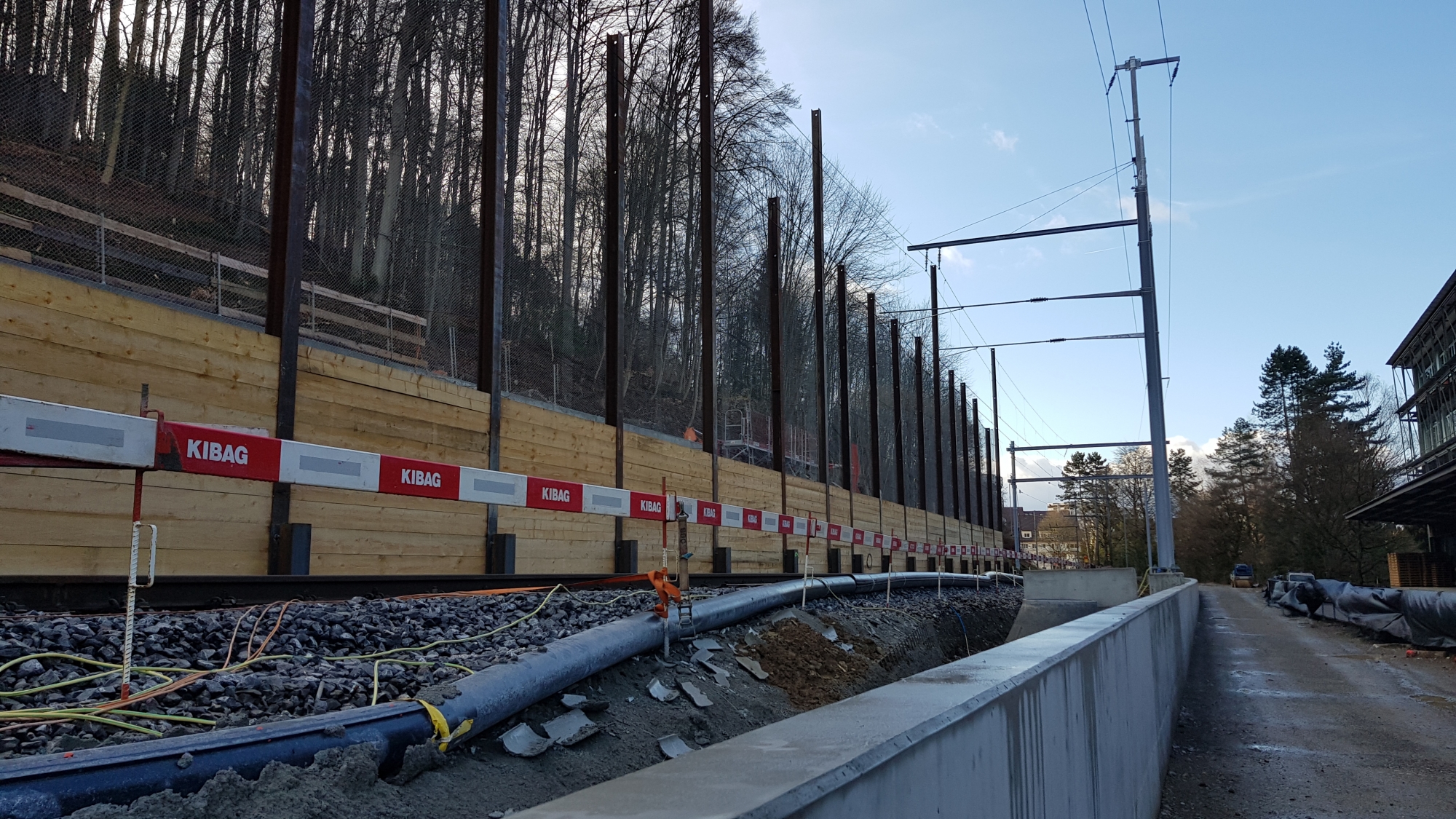

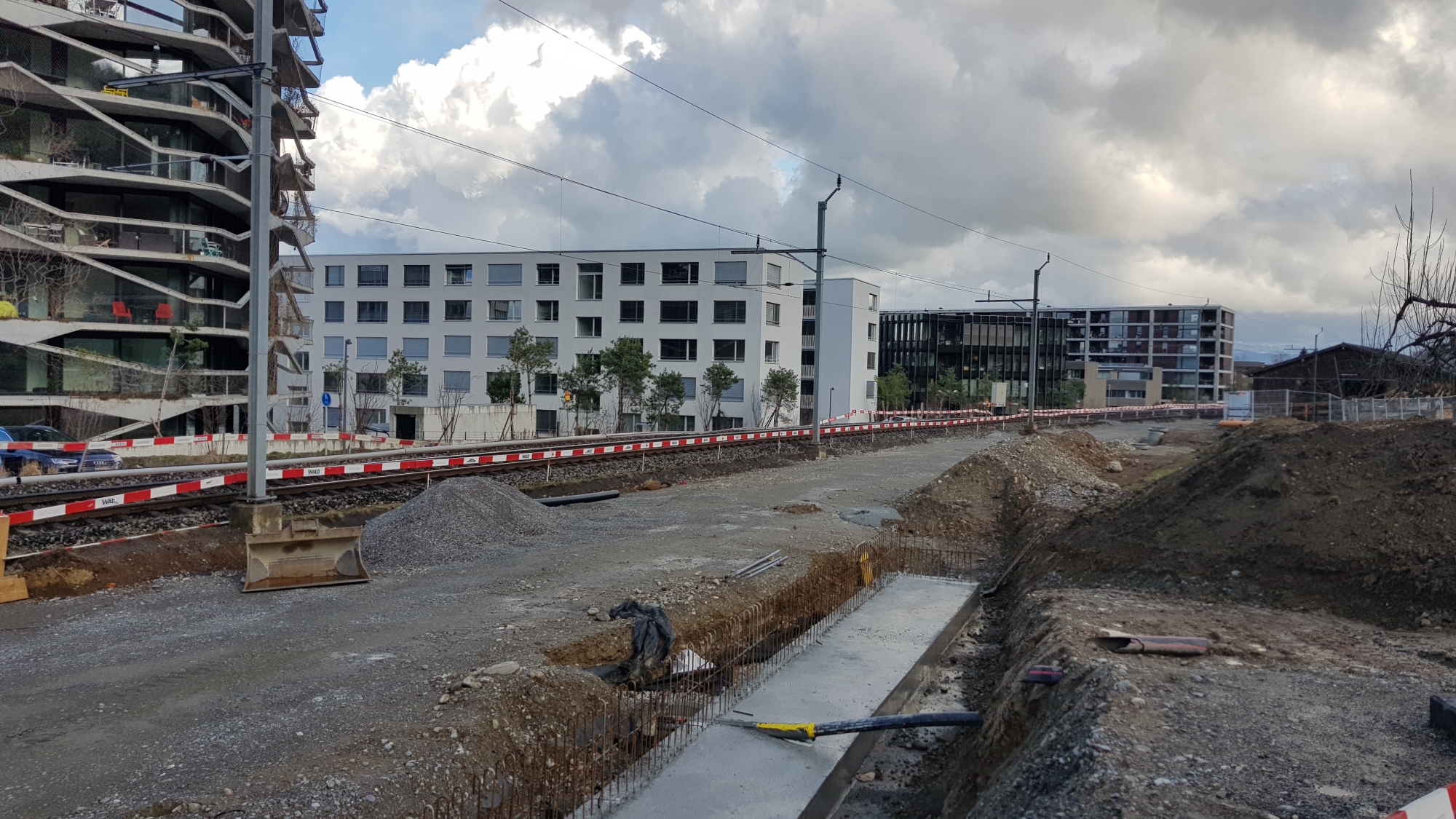

März 2019

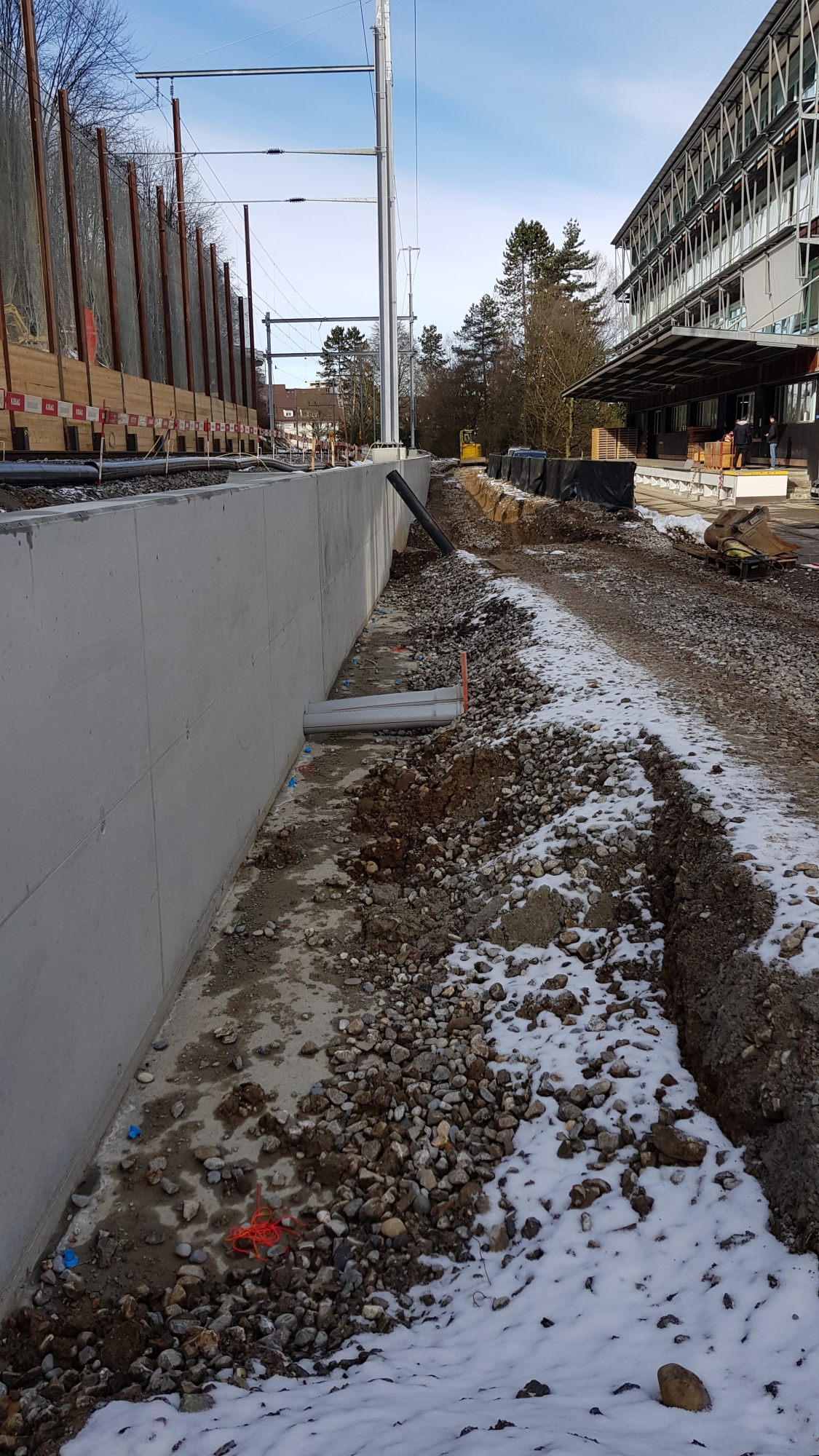

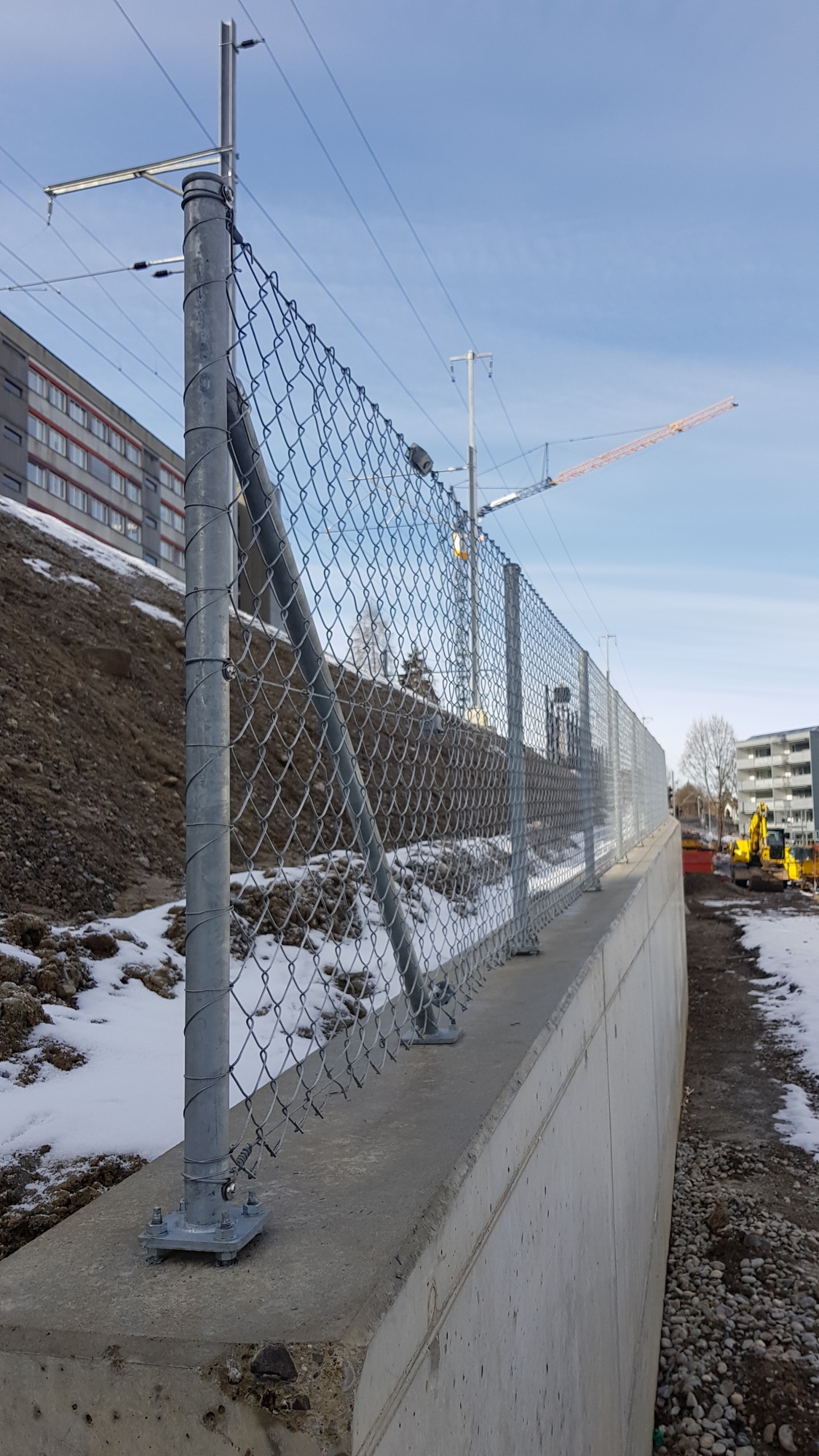

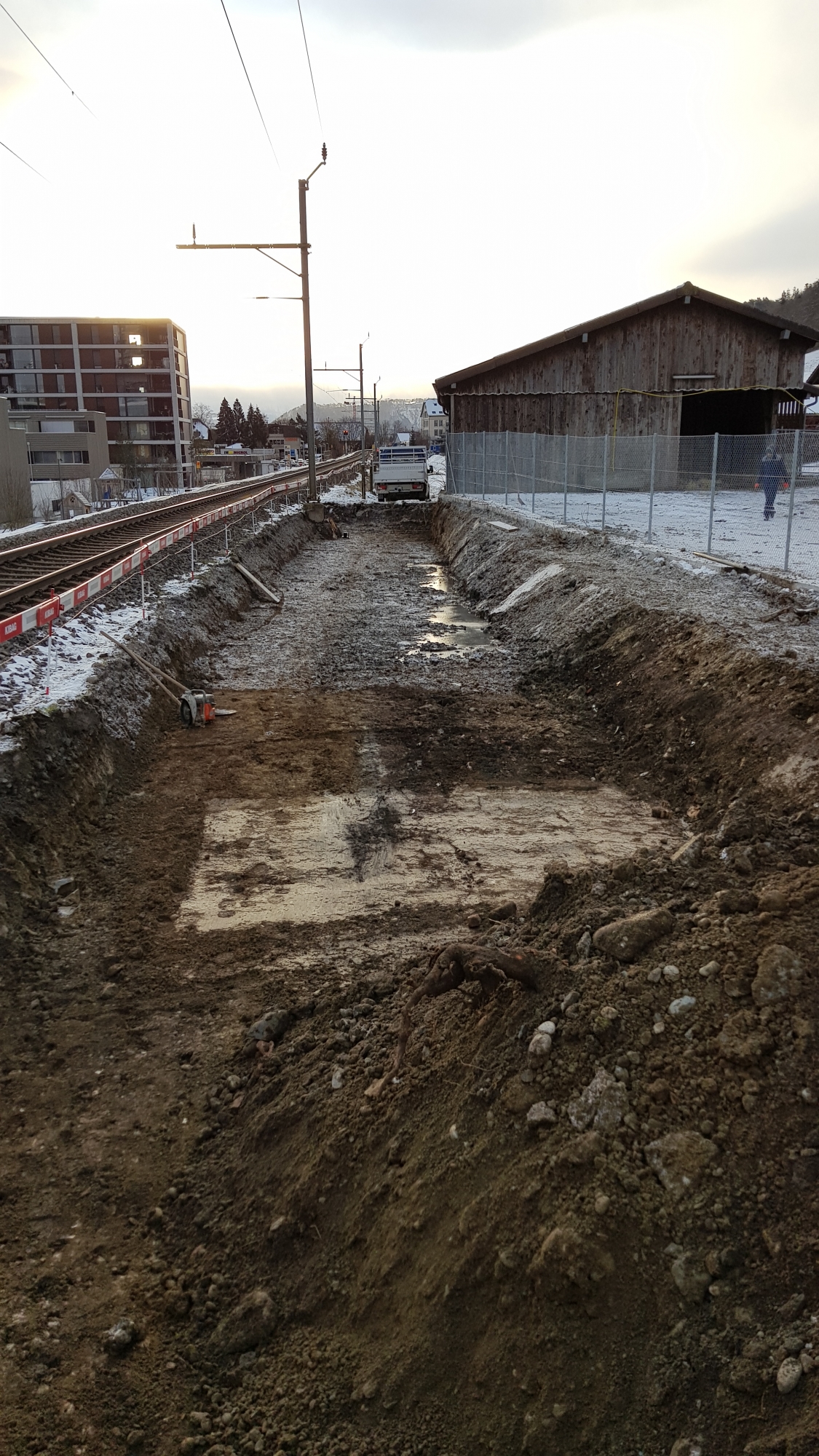

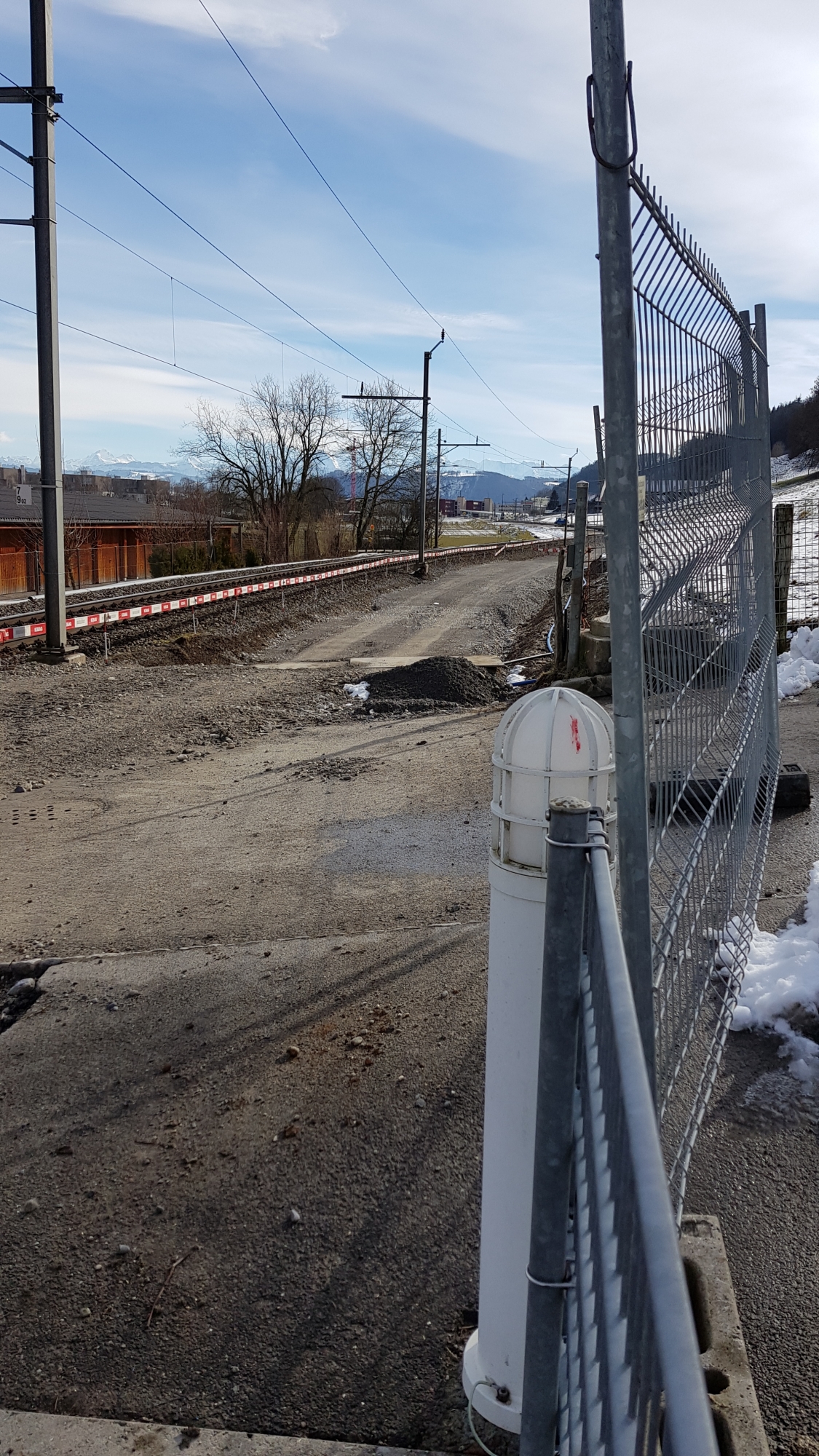

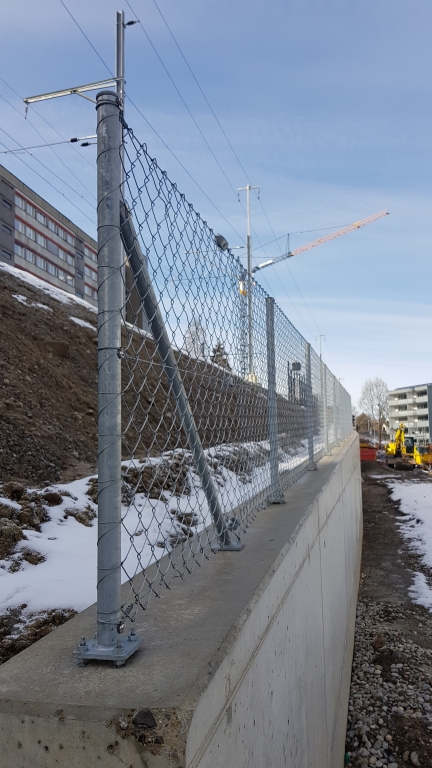

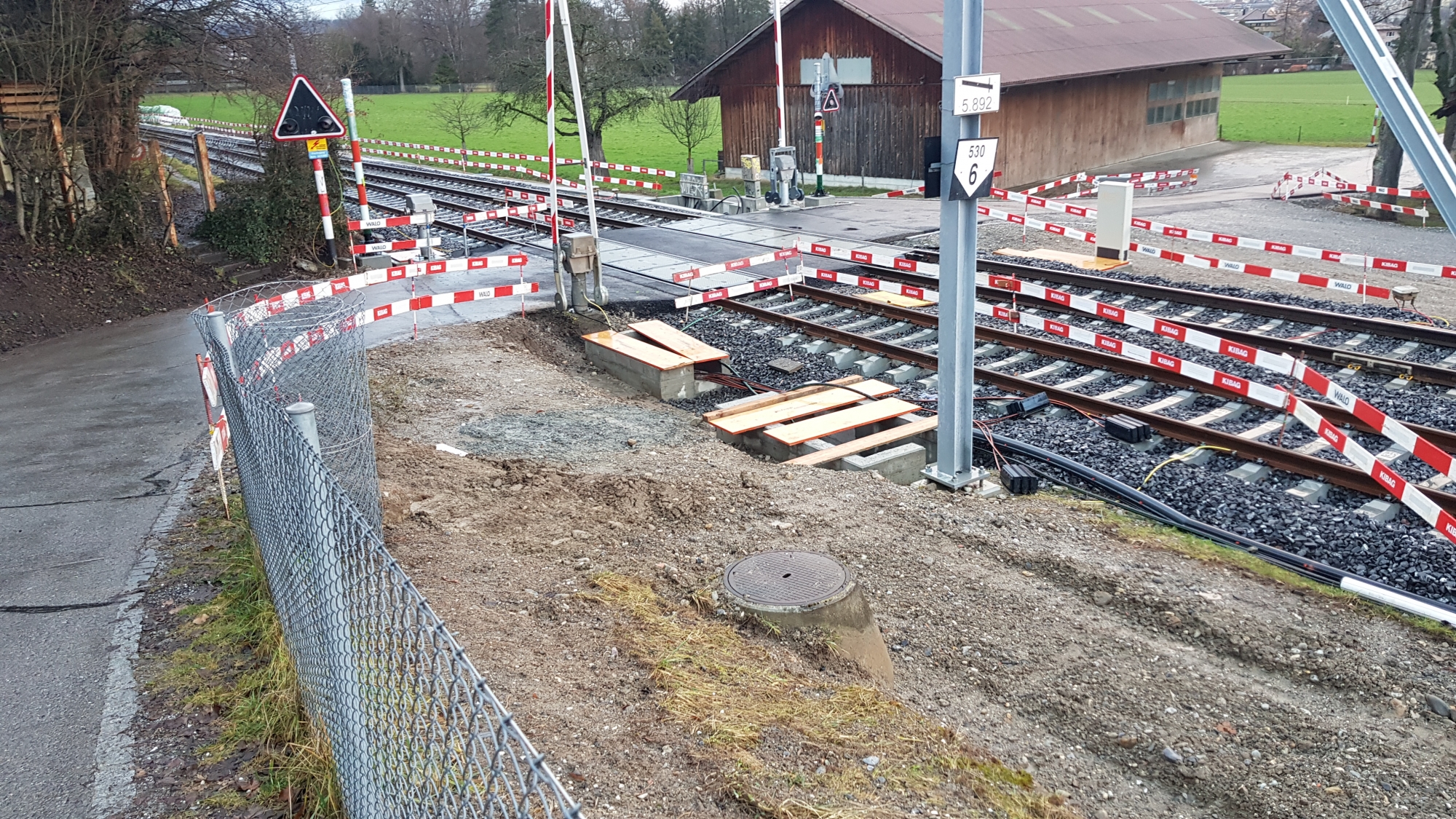

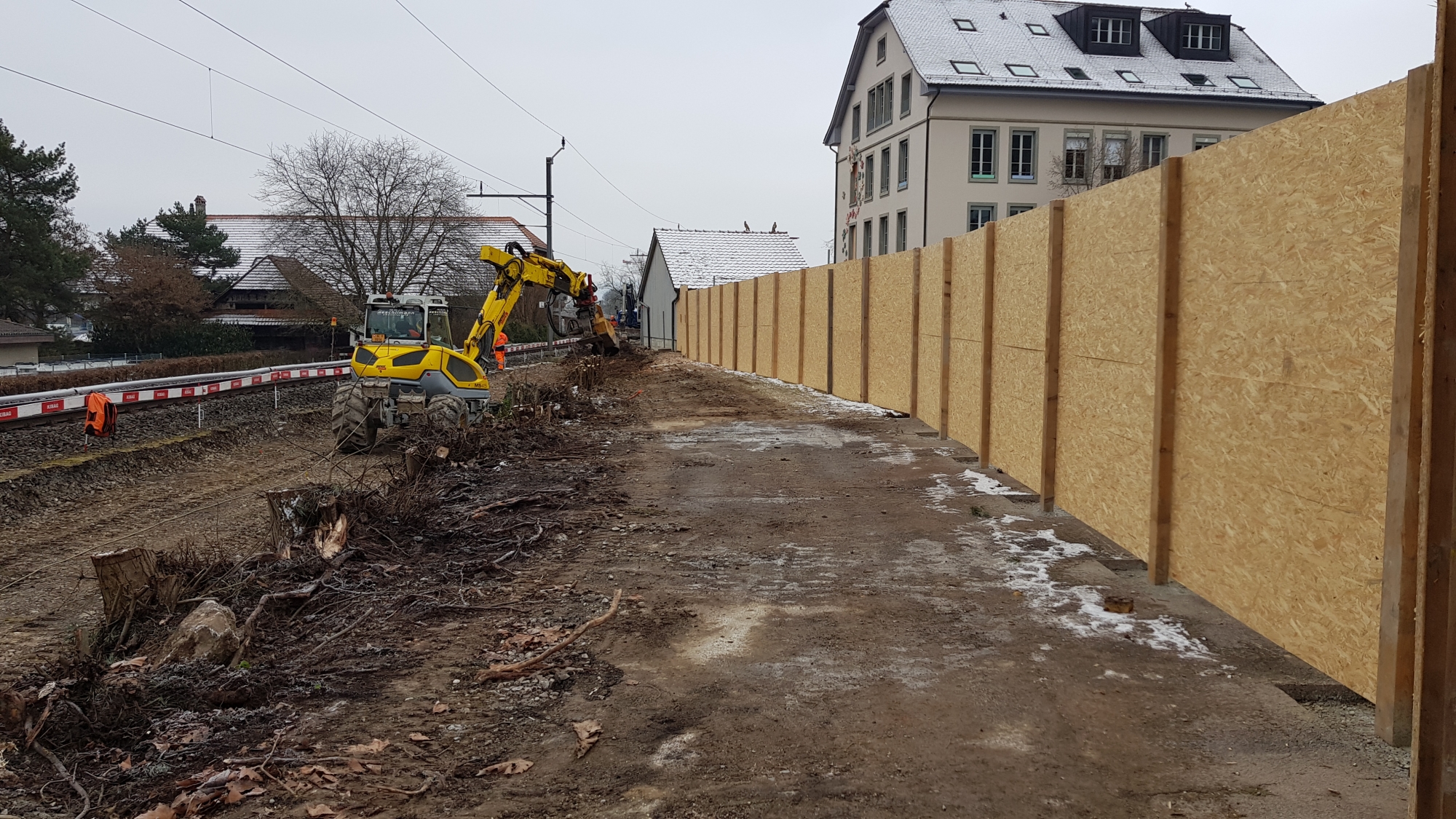

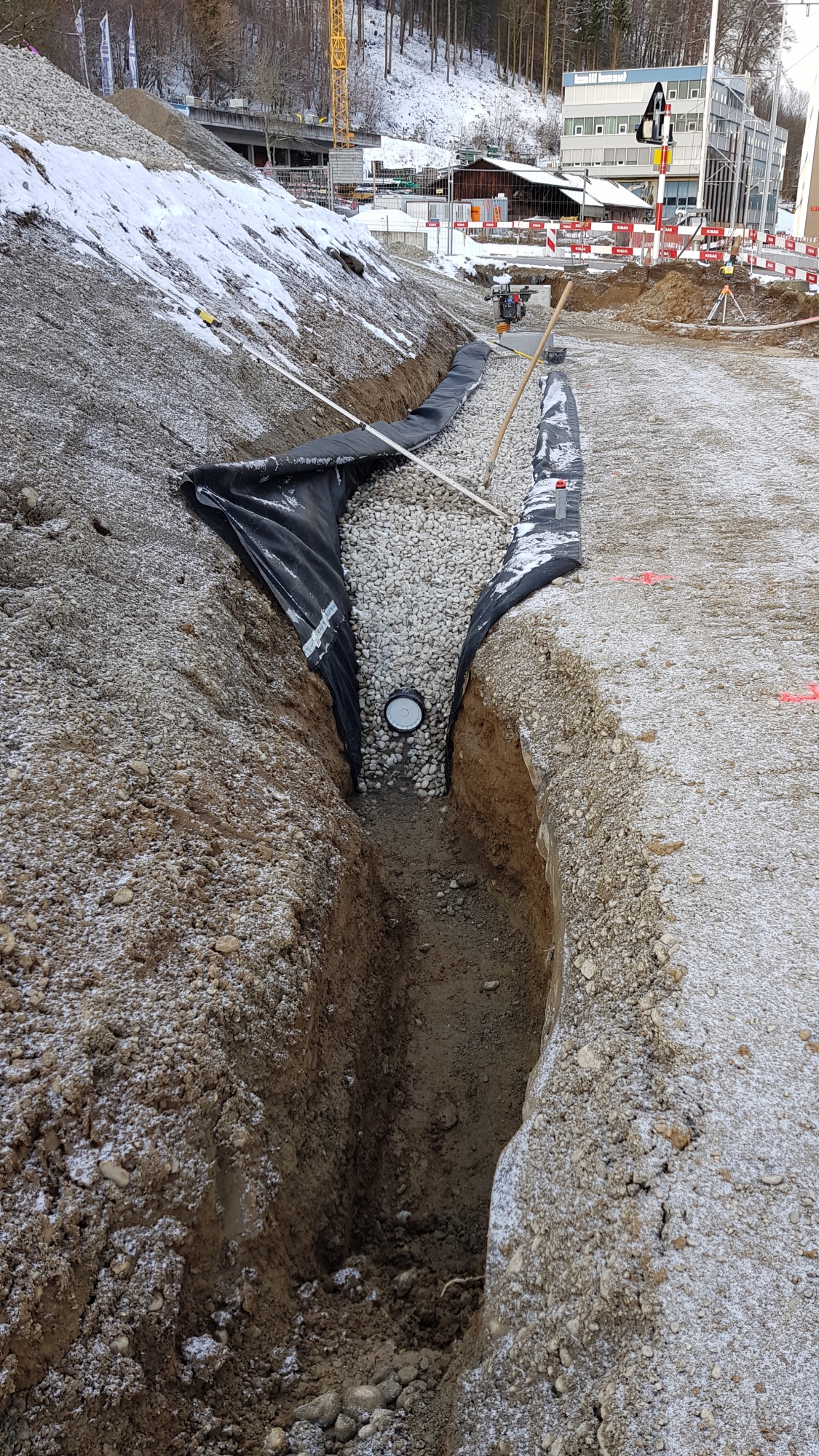

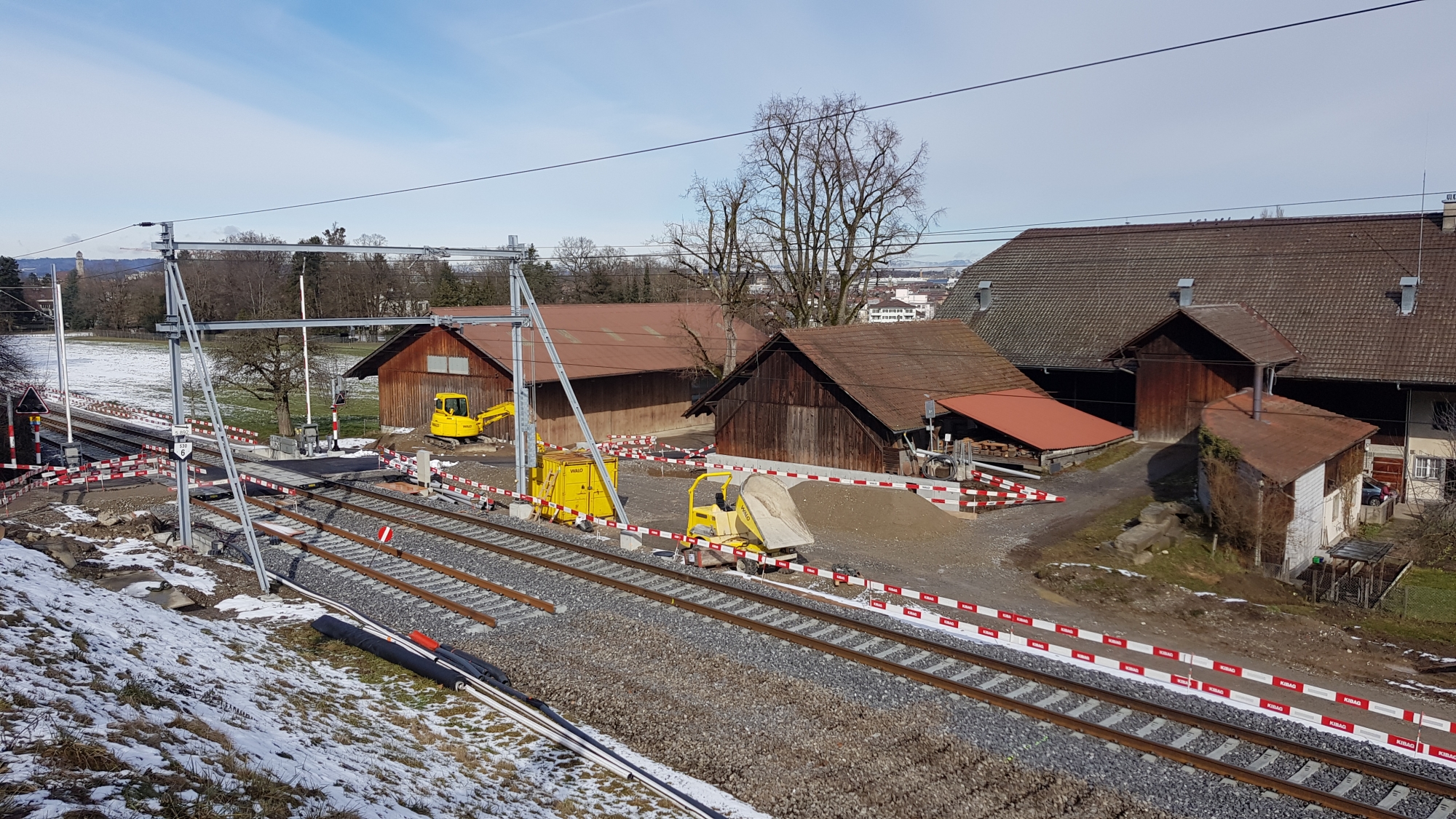

Februar 2019

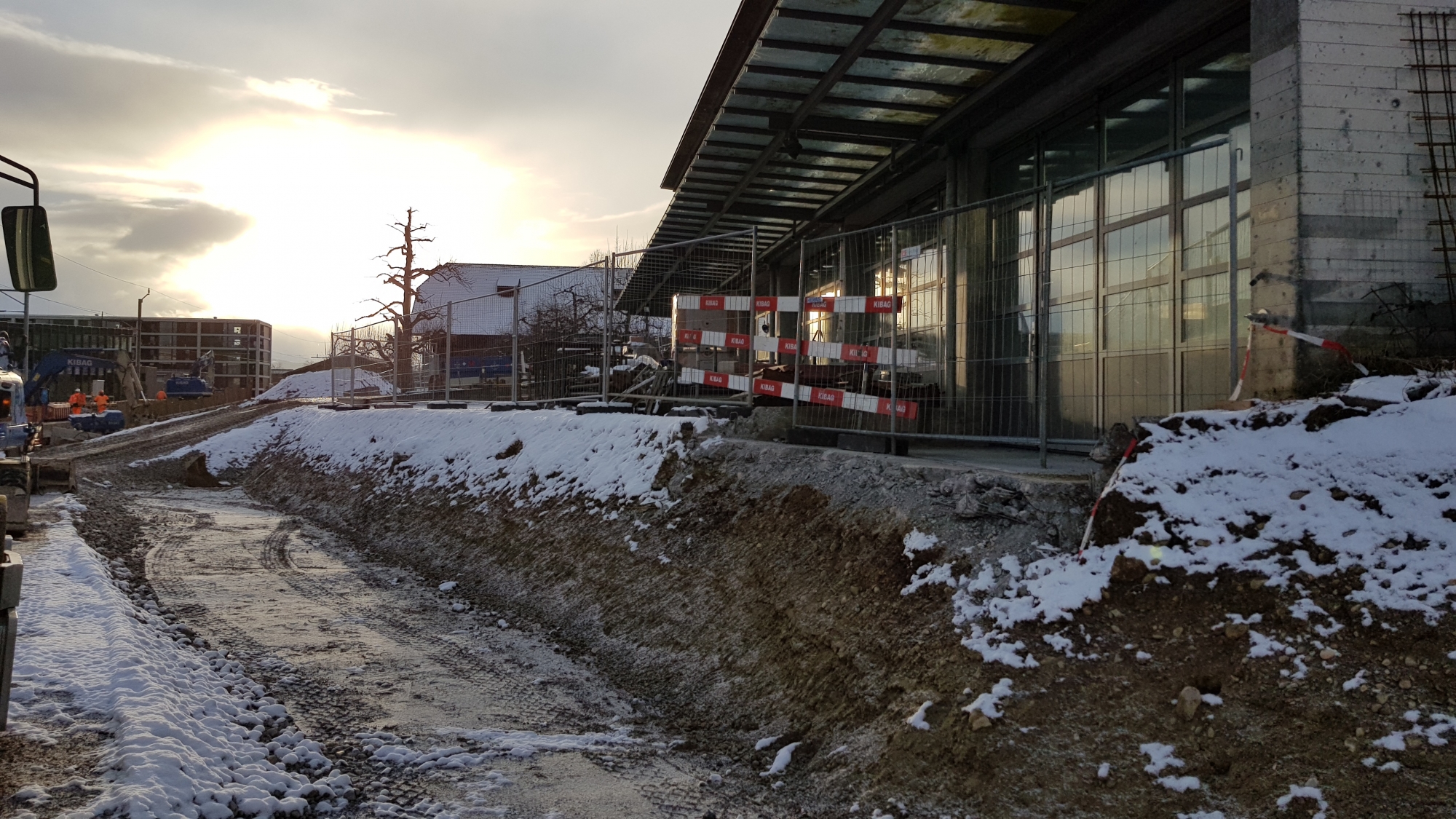

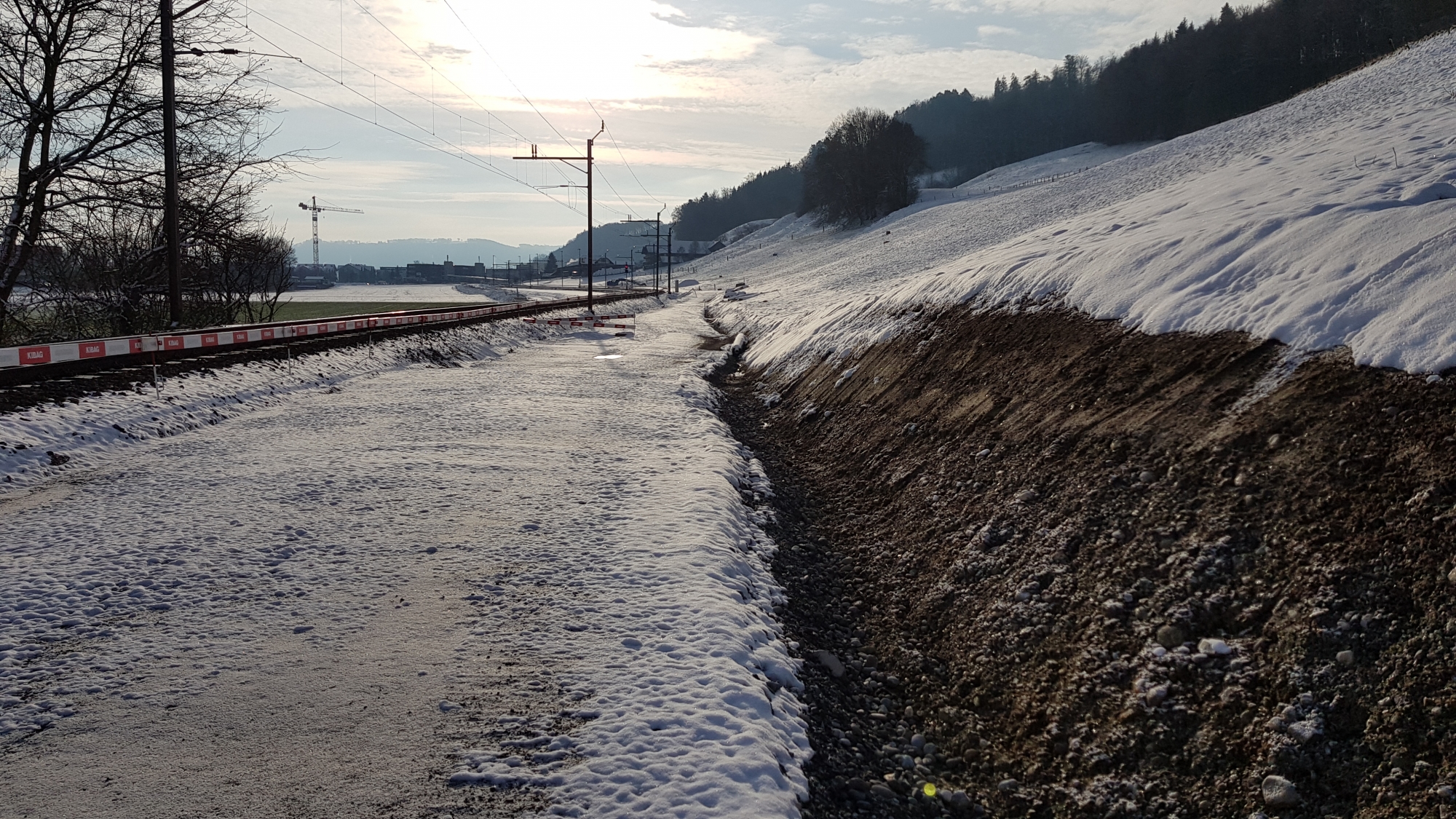

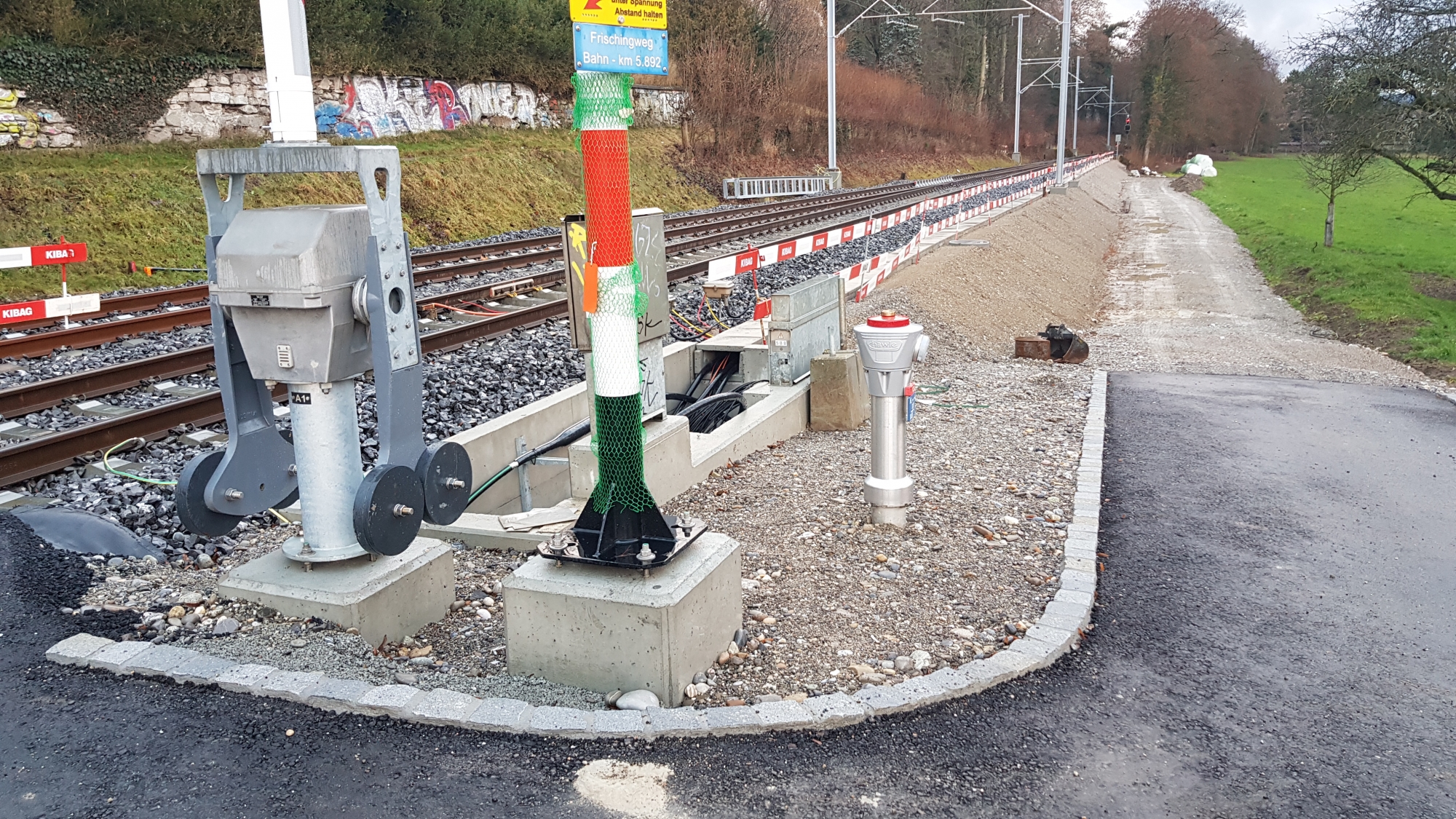

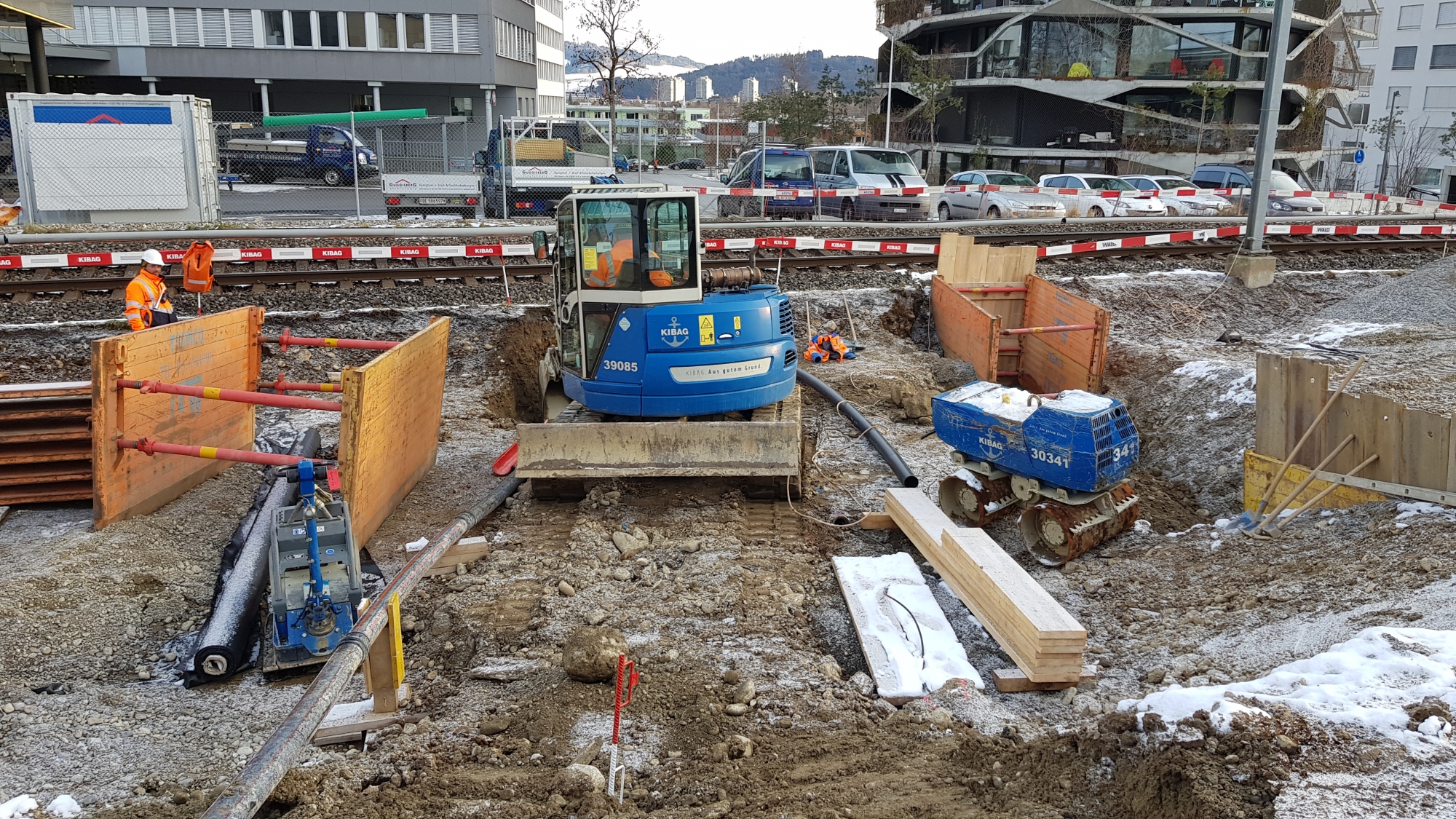

Januar 2019

Einige Eindrücke aus dem letzten Jahr

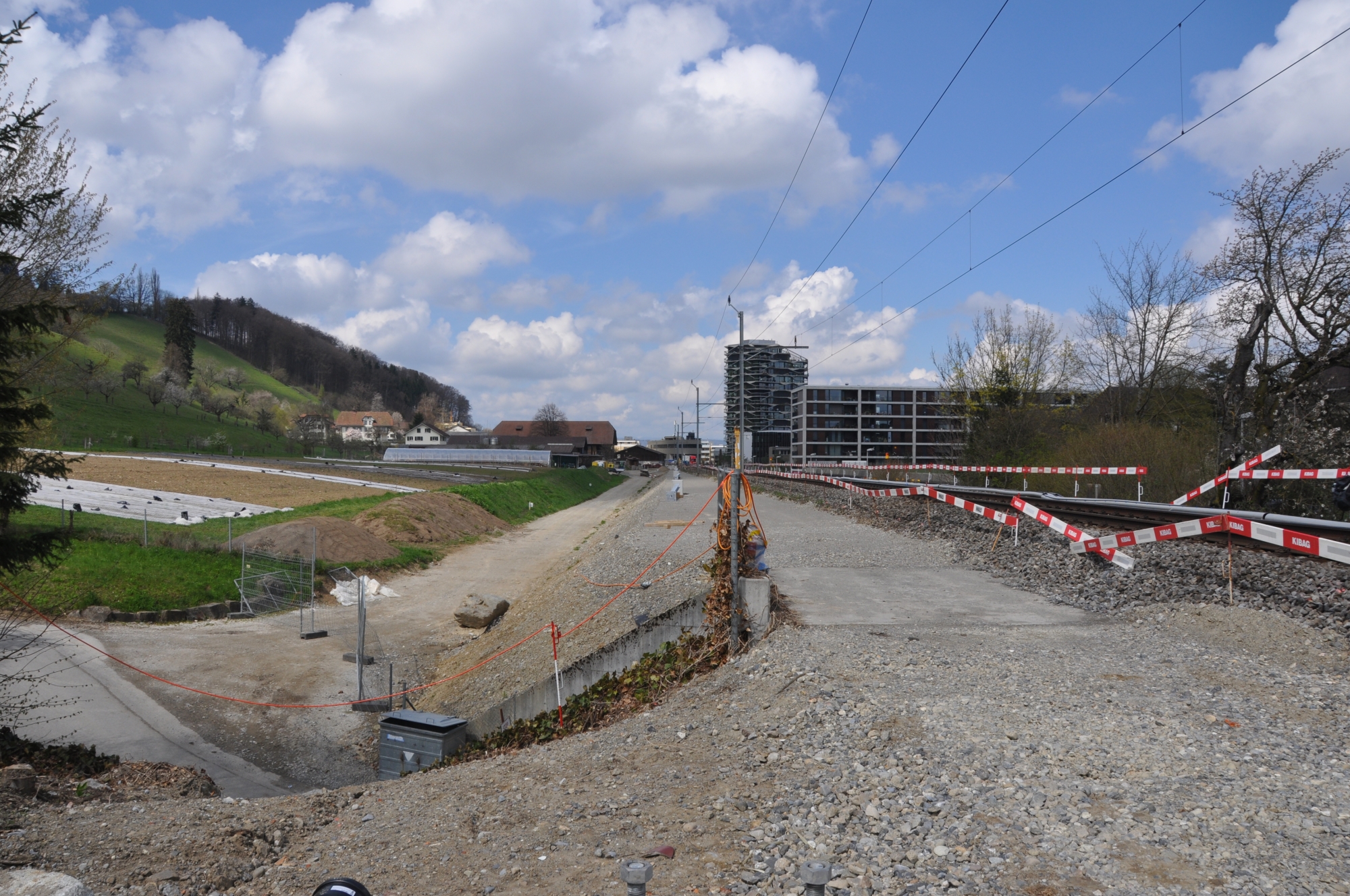

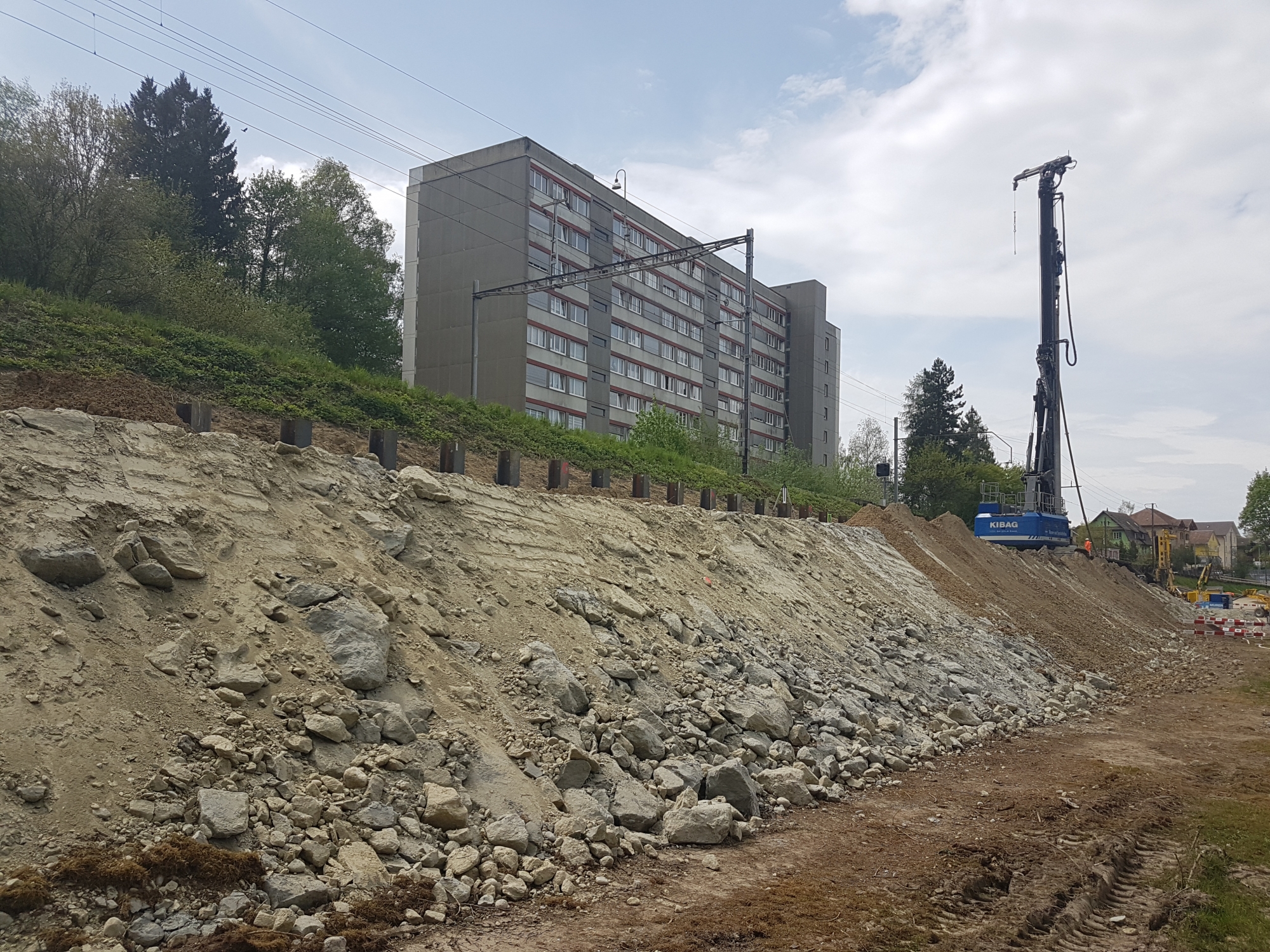

Spatenstich am 26. April 2018
Christian Burren, Gemeinderat Köniz; Daniel Wyder, BLS AG und Philipp Mäder, AÖV
Christian Burren, Gemeinderat Köniz; Daniel Wyder, BLS AG und Philipp Mäder, AÖV
Marc Wagner, K+Z AG und Roland Jakob, B&M AG mit Marco Habegger, Gesamtprojektleiter BLS
Marc Wagner, K+Z AG und Roland Jakob, B&M AG mit Marco Habegger, Gesamtprojektleiter BLS
