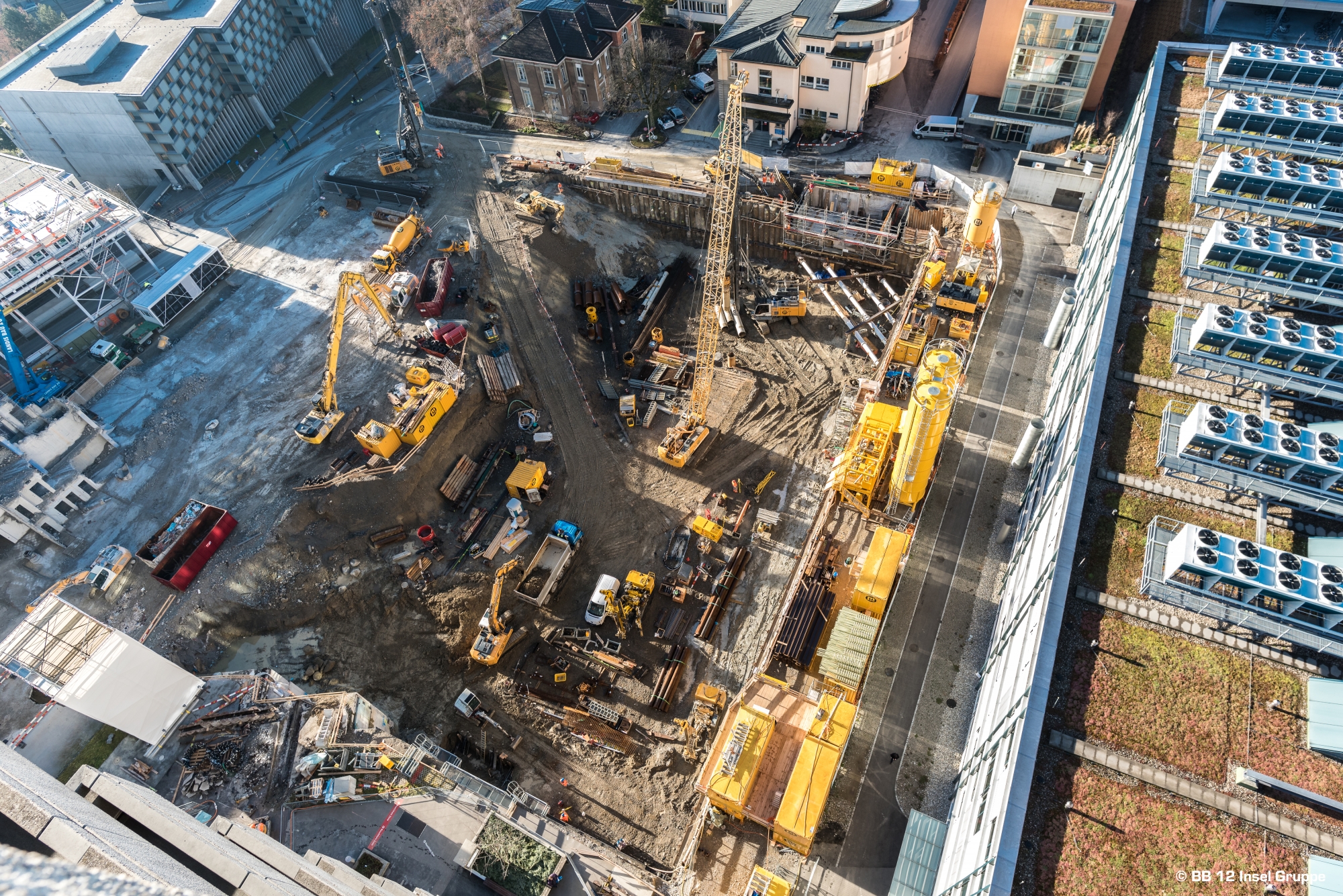

Projektbeschrieb

Der Neubau des Spitalgebäudes auf dem Baubereich 12 des Inselspitals umfasst zwei unterirdische und 16 oberirdische Geschosse, eine Bruttogeschossfläche von rund 84'000 Quadratmeter, drei unterirdische Anbindungen und fünf Passerellen zu Bestandesbauten. Der nach der Methode des Building Information Modelling (BIM) bearbeitete Bau wird das Bettenhochaus ersetzen, das Schweizerische Herz- und Gefässzentrum beherbergen, diverse Fachkliniken beheimaten und den neuen Hauptempfang des Inselspitals bereitstellen.

  • Generalplanerteam mit ca. 40 verschiedenen Planer, Spezialplaner und Experten.

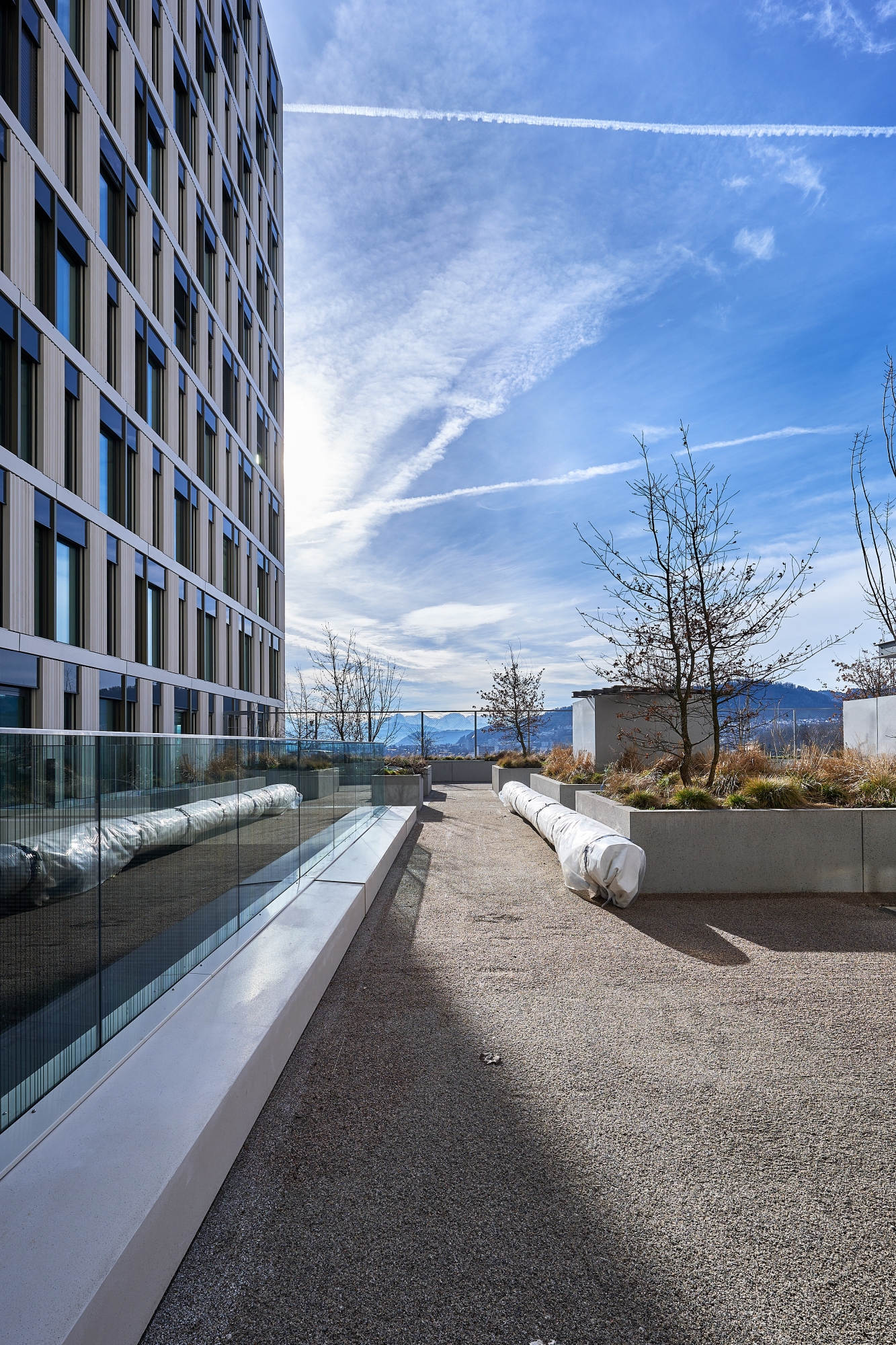

  • Stellvertretende Gesamtleitung des Generalplaners und Bearbeitung der Bereiche Tragkonstruktion (Rohbau), Baugrube, Strassen- und Werkleitungsbau, Verkehrsplanung, Baulogistik.

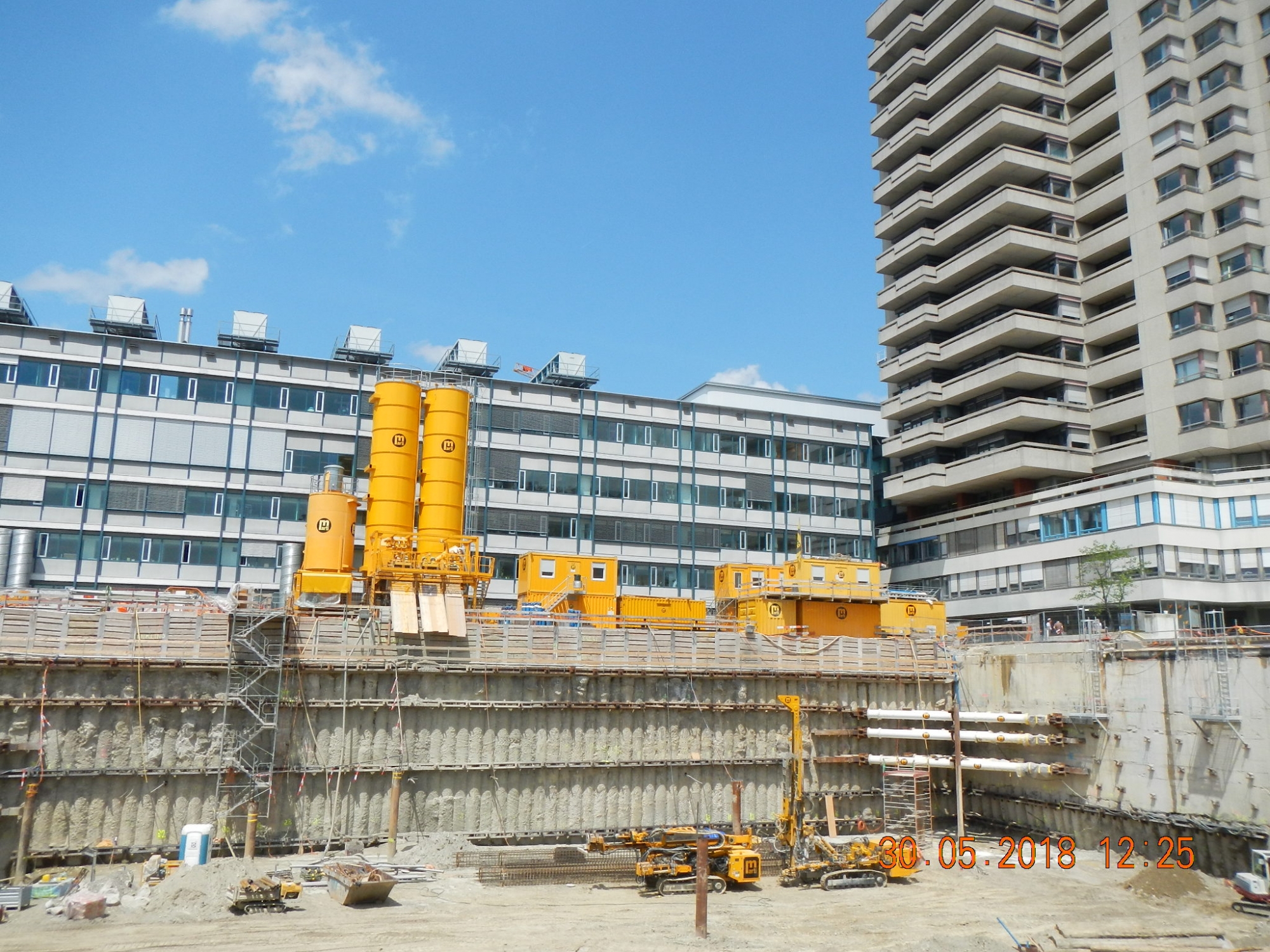

  • Bauen in komplexem innerstädtischen Raum und unter laufendem Spitalbetrieb.
  • Geringe logistische Kapazitäten (Verkehrsbelastung, Belegung externer Warteräume, begrenzte räumliche Verhältnisse).
  • State of the Art Anwendung von BIM in der Planung, BIM to Market (Ausschreibung), BIM to Field (Realisierung) und BIM to FM (Betrieb)

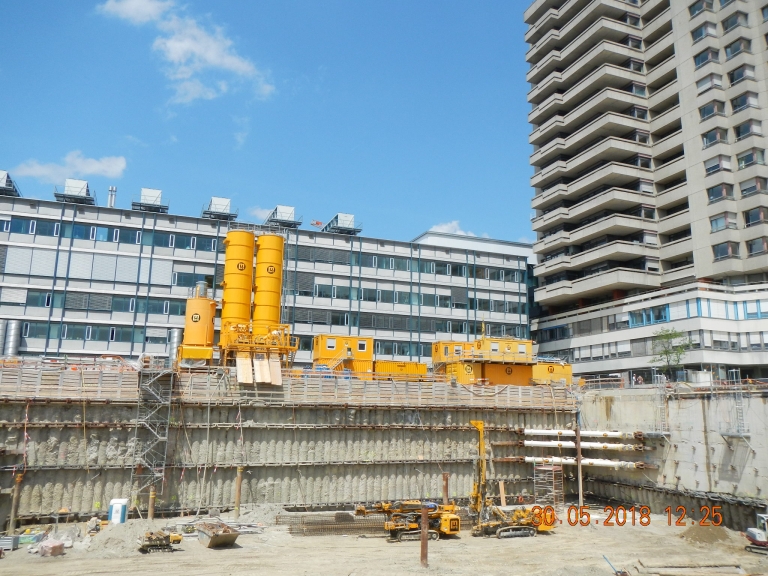

  • Erstes Spitalgebäude der Schweiz nach neu entwickeltem Minergie P-Eco-Standard
  • Baustellenerschliessung mit einseitig befahrenem Ringverkehr mit neuen Stichstrassen (LKW-Warteräume).
  • Überdeckung Freiburgstrasse mittels einer Plattform (Stahl-Tragkonstruktion) für Containerdörfer und Installationsflächen.

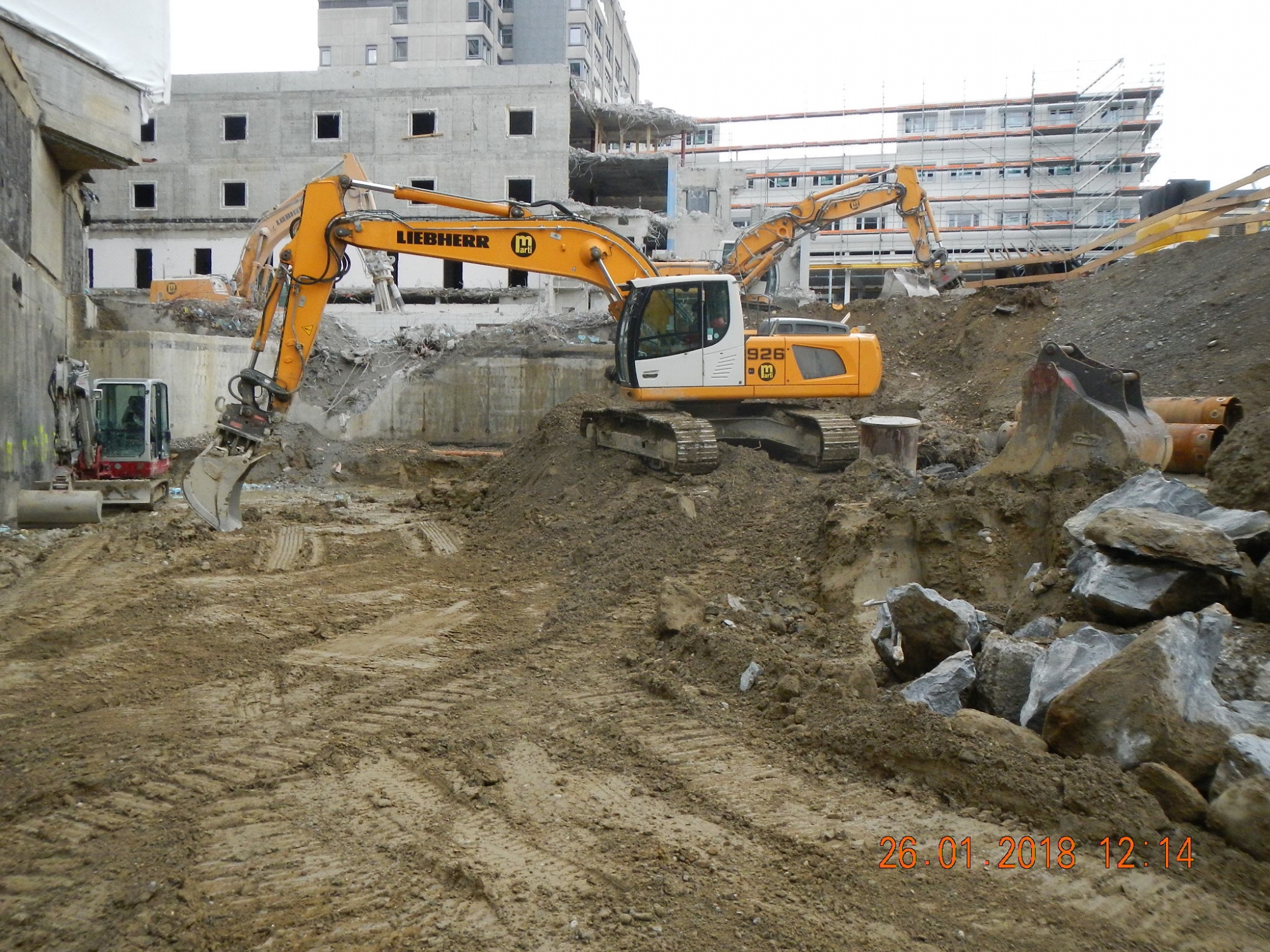

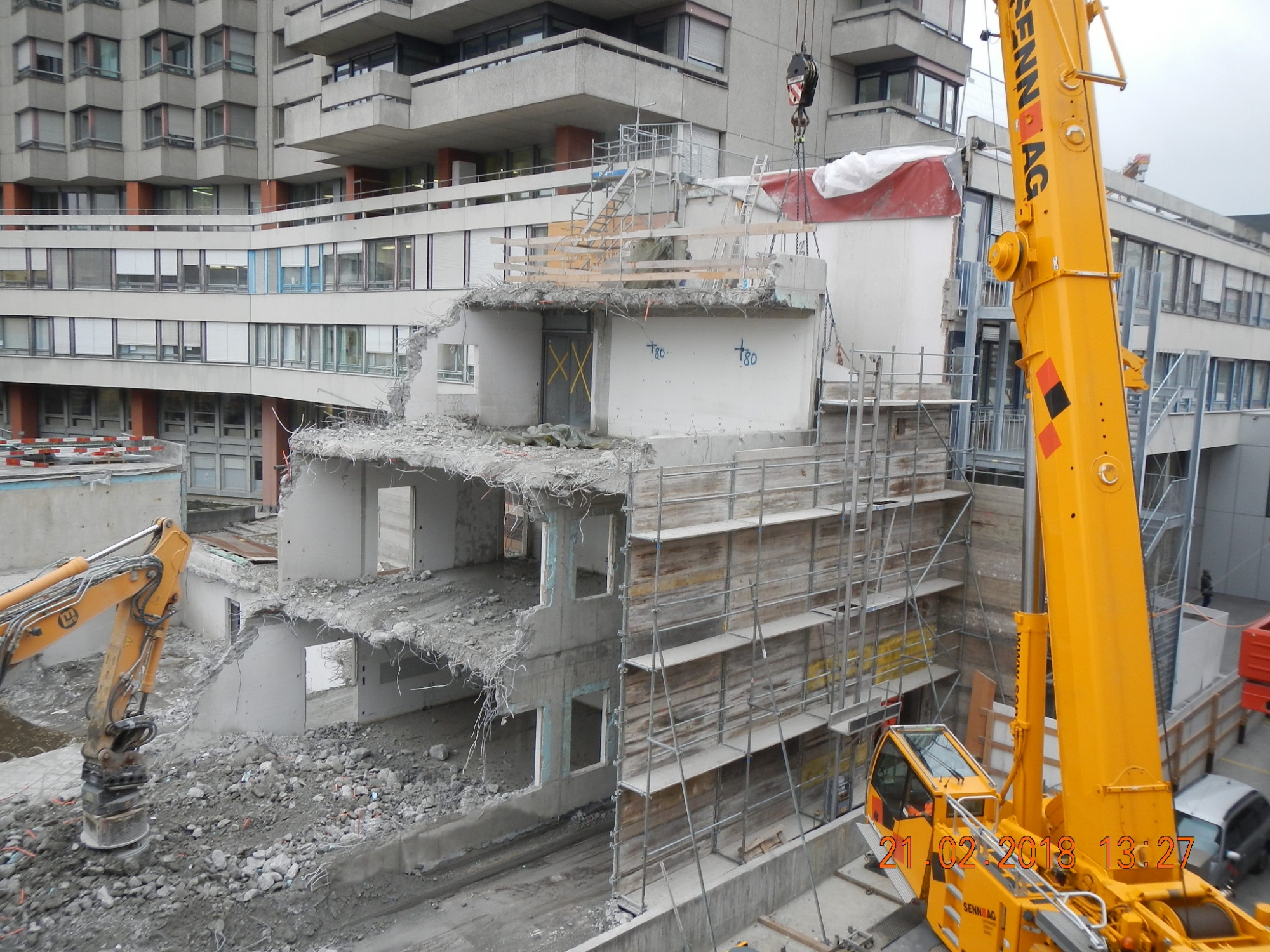

  • Vorgängige Abbrüche des Ludwig-Hallerhauses und des Polikliniktraktes PKT II.

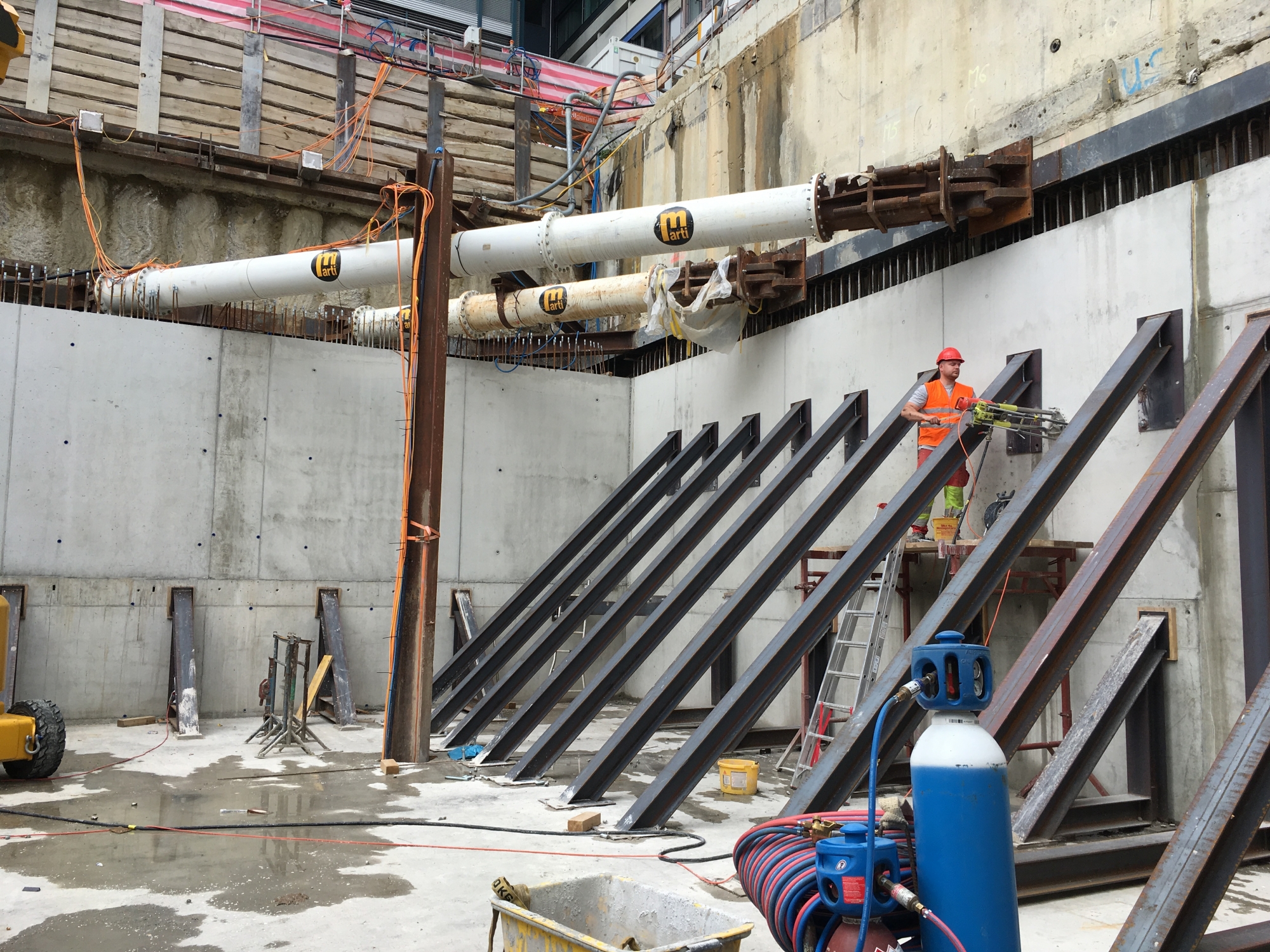

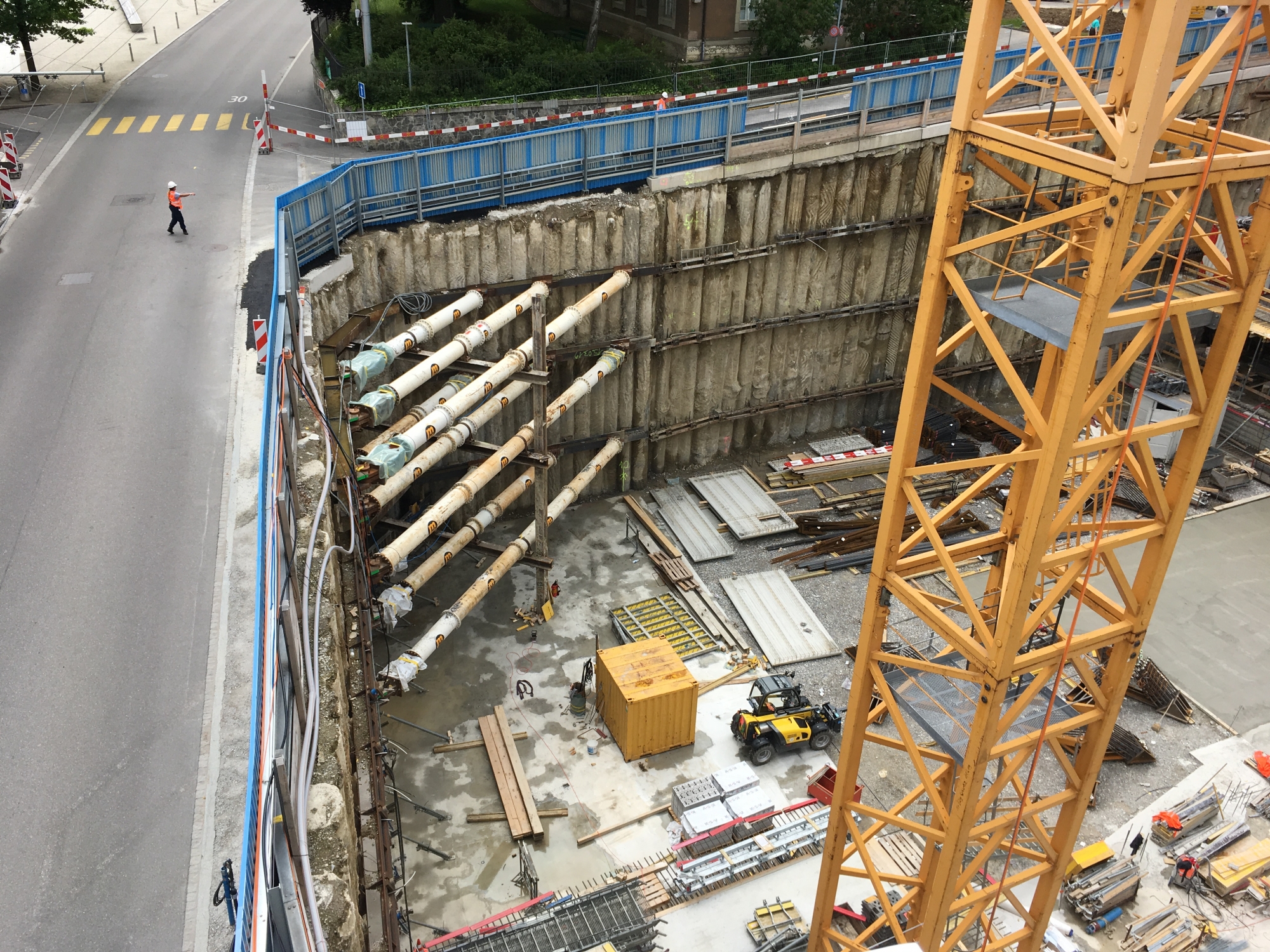

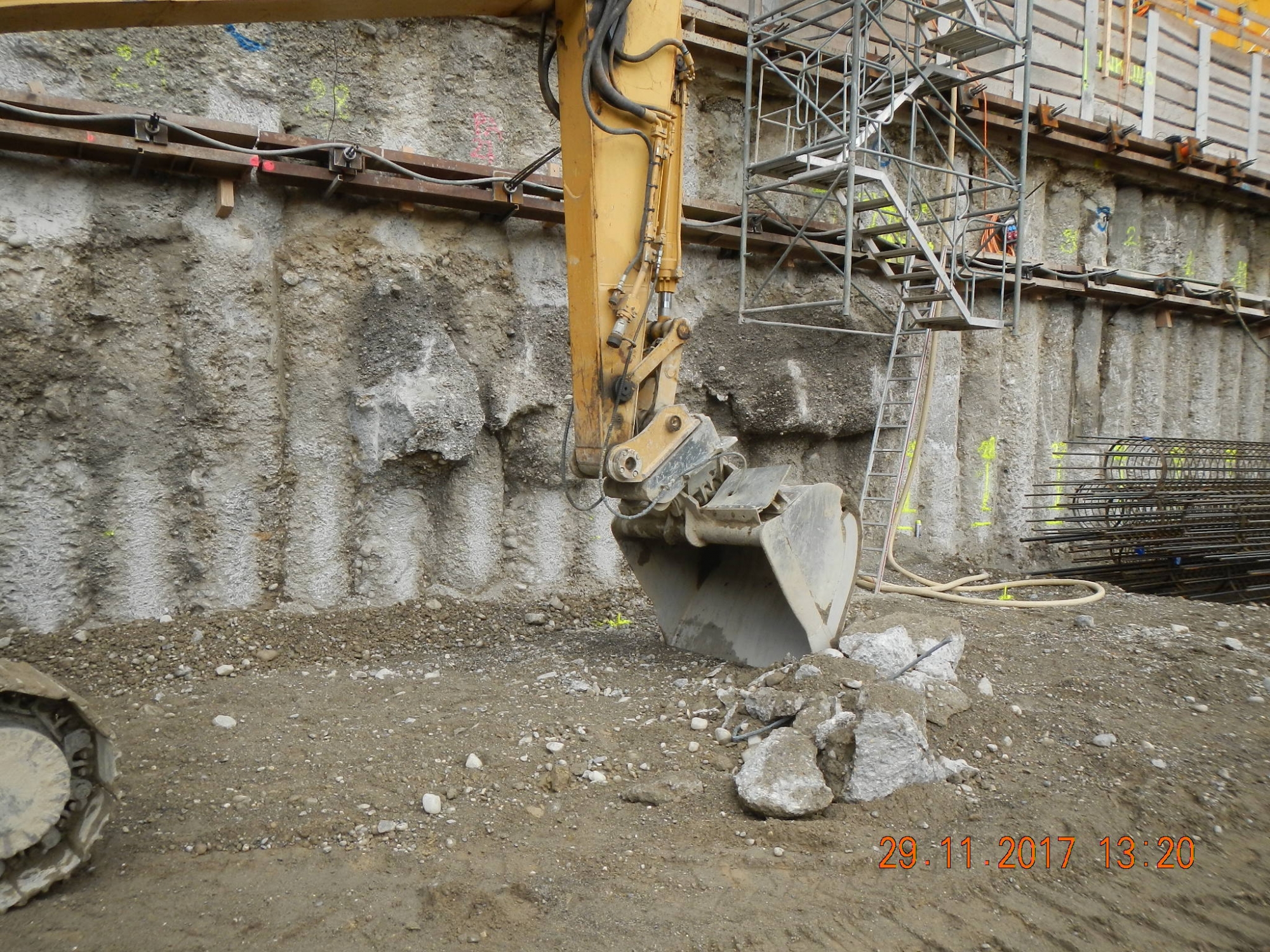

  • Vertikaler Baugrubenabschluss mit rückverankerter Rühlwand (vorgespannte Anker) und überschnittener Bohrpfahlwand.
  • Unterfangung der bestehende Lüftungszentrale des Bettenhochhauses.
  • Tragwerk in Massivbauweise und Stahlfachwerk. Ortbetonflachdecken mit integrierter Durchstanzbewehrung, Schrägstützen oder «Stützenscheiben», Flachfundation (Bodenplattenstärke 1,7 m, integrierte Stahlpilze, druckfeste Perimeterdämmung), aussteifende Kerne.
  • Diverse Strassenanpassungen, Werkleitungsumlegungen und Umgebungsgestaltung.

Bilder: Insel Gruppe AG, Fotograf Pascal Gugler

Bauherr

Inselgruppe Inselspital, Universitätsspital Bern Direktion Infrastruktur

Bausumme

CHF 600 Mio.

Planung + Bauleitung

Stv. Gesamtleiter, Planergemeinschaft Archipel (Generalplaner), SIA 31 - 53

Termine

  • Planung: 2015 - 2018
  • Ausschreibung: 2017 - 2023
  • Aktueller Stand: Ausführung
  • Inbetriebnahme: 2023/2024

Projektfortschritt

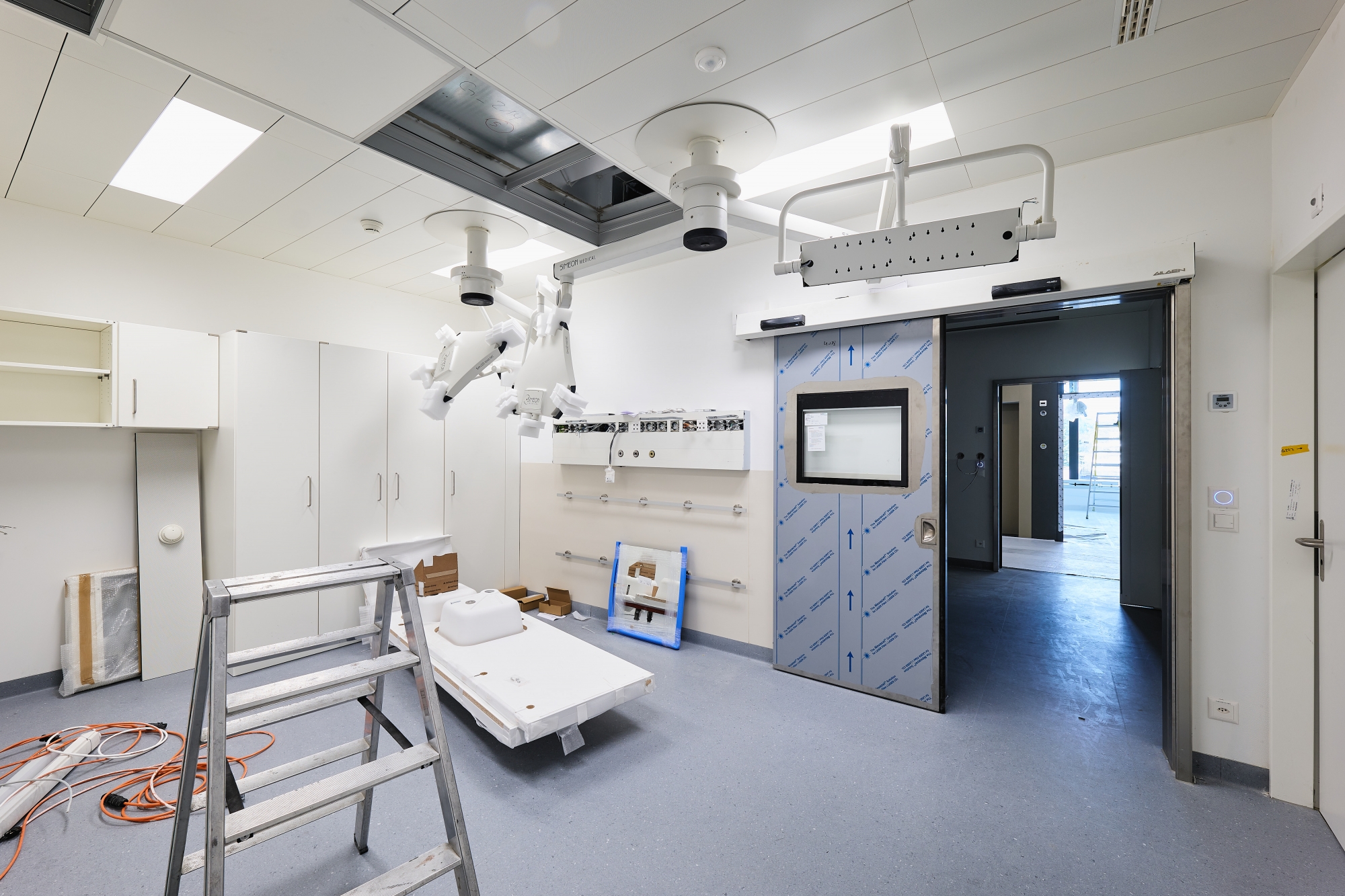

Rückblick auf das 2. Quartal 2023

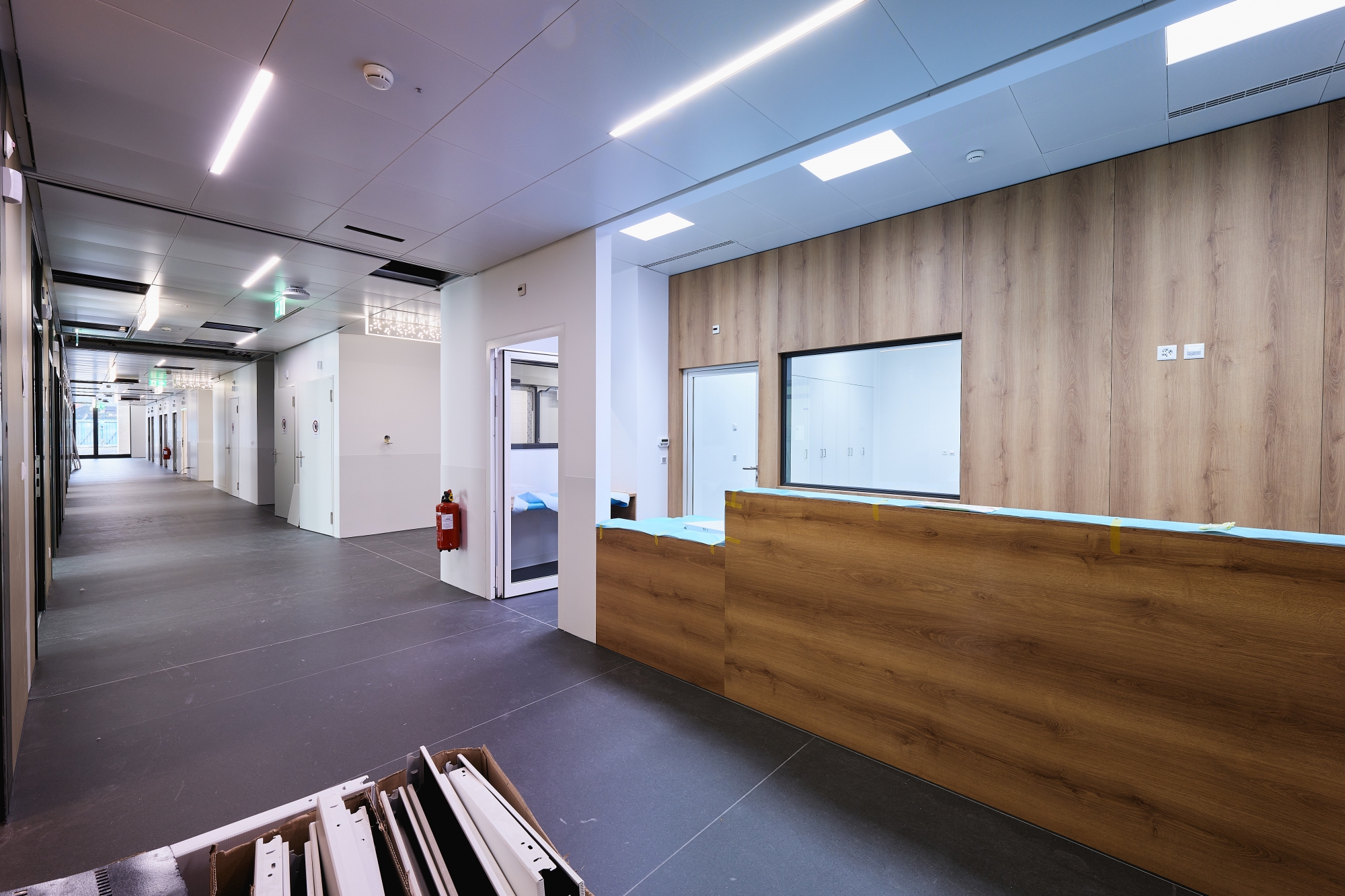

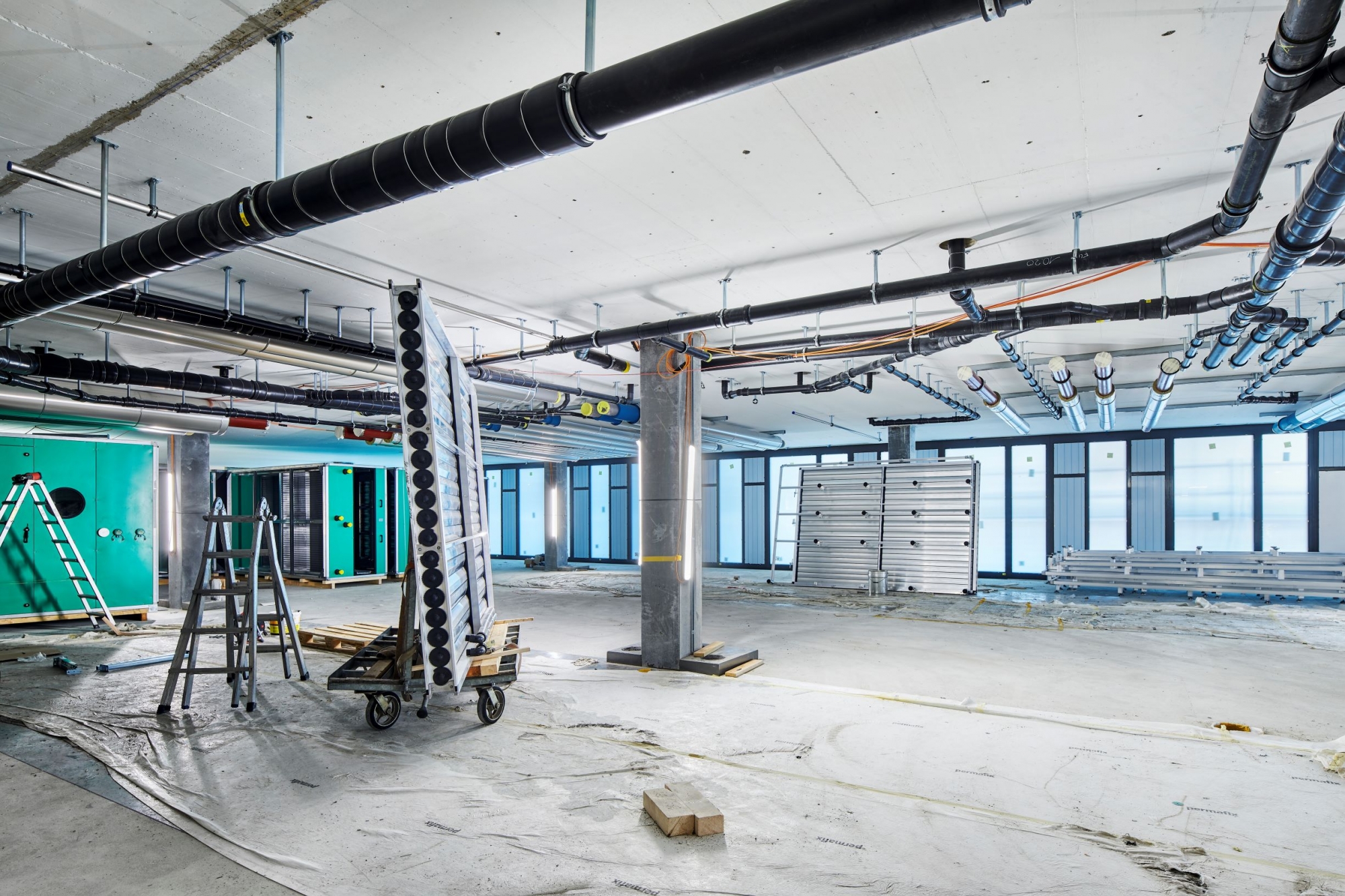

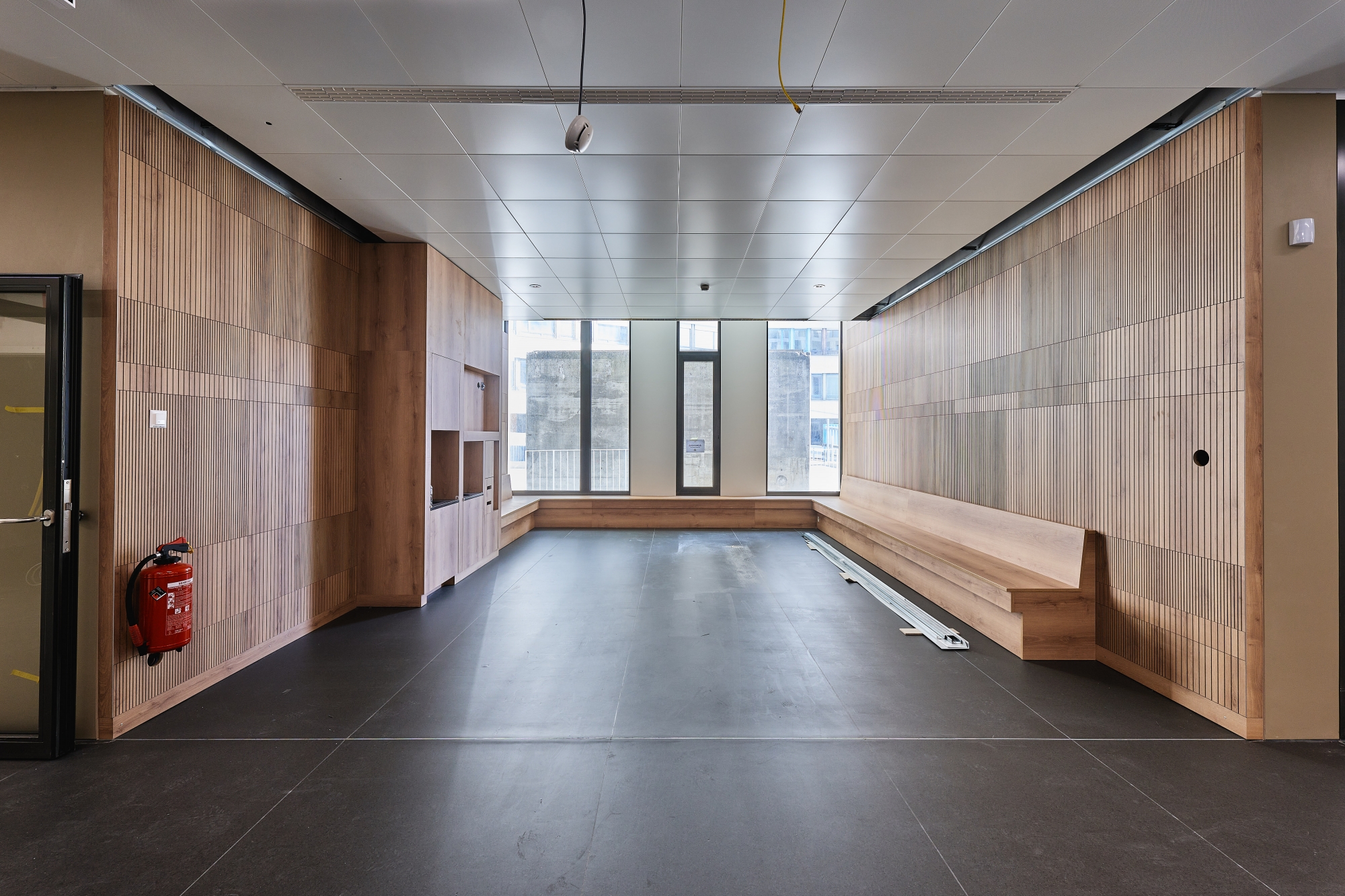

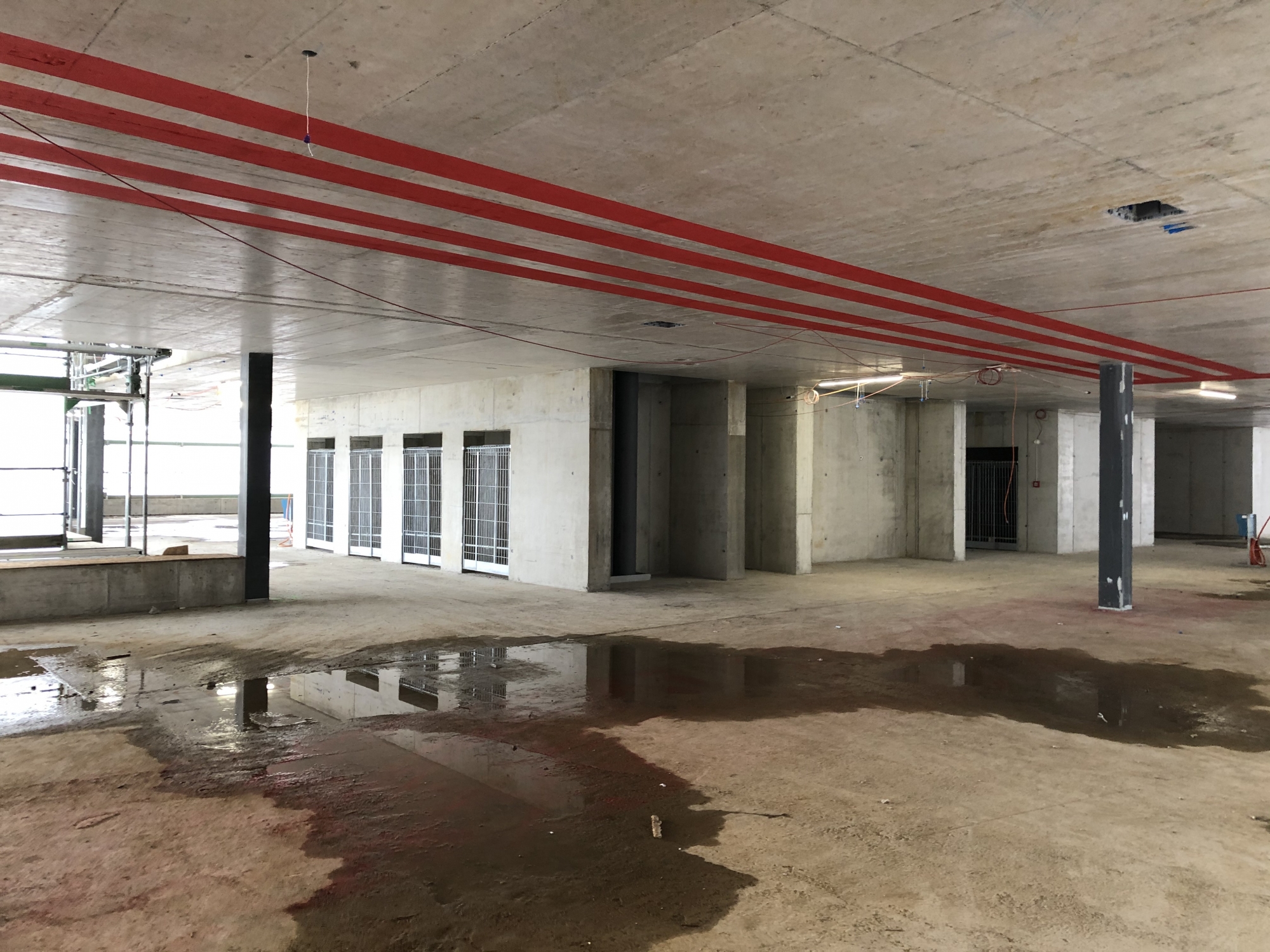

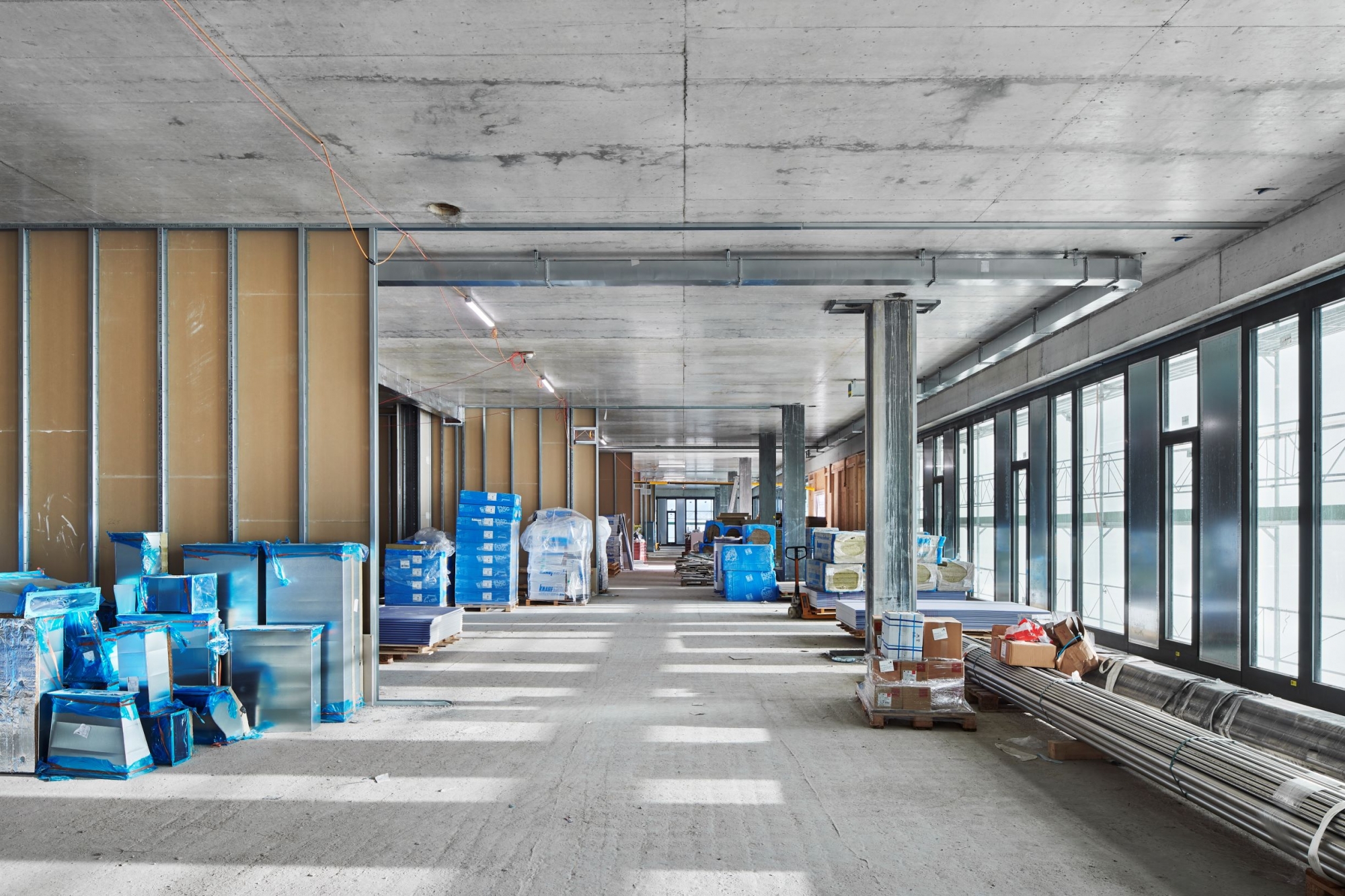

Alle Unternehmerleistungen wurden beschafft, wobei keine Beschwerden hängig sind. Die Fassade befindet sich im Endzustand. Die Terrassen wurden fertiggestellt. Die Tiefbauarbeiten der Umgebung befinden sich in der Fertigstellung. Die letzten Signalisationen werden angebracht. Die letzten Deinstallations- und Wiederherstellungsarbeten haben begonnen. Die Funktionskontrollen und Abnahmeprüfungen sind grundsätzlich abgeschlossen. Sämtliche Geschosse, ausser Q, befinden sich in der Fertigstellung resp. Mängelerledigung. Angesichts der Grösse und Komplexität des Gebäudes gibt es relativ wenige und durchwegs unwesentliche Mängel. Die behördlichen, integralen Tests und die Nutzertests sind abgeschlossen. Die Begehungen der Endnutzer dauern noch an. Dasselbe gilt für den planmässigen Einbau der letzten Medizintechnik. Die betrieblichen Erstausstattungen haben begonnen. Die Kunst am Bau wird kurzum fertiggestellt. Die Bauendreinigung läuft. Das Gebäude wird per 16. August 2023 an die Bauherrschaft übergeben.

Rückblick auf das 1. Quartal 2023

Die Lüftungsanlagen sind mittlerweile alle in Betrieb. Die Funktionskontrollen, Abnahmenprüfungen und integralen Vortests für die behördlichen Abnahmen wurden durchgeführt. Die Nutzerschulungen haben begonnen. Sämtliche Geschosse, ausser Q, befinden sich in der Fertigstellung und/ oder Mängelerledigung. Die Bauarbeiten im Geschoss Q, dessen Ausbau erst nachträglich bestellt worden ist, werden bis Ende Juli 2023 abgeschlossen sein, sodass dann die Lüftung final in Betrieb genommen werden kann. Der Einbau der Medizintechnik läuft auf Hochtouren. Dasselbe gilt für die Tiefbauarbeiten der Umgebung. Der Rückbau der Containerplattform und der «Roten Brücke» zwischen Bettenhochhaus und Kinderklinik schreitet in grossen Schritten voran und führt zu eindrücklichen, optischen Veränderungen des Strassenbildes.

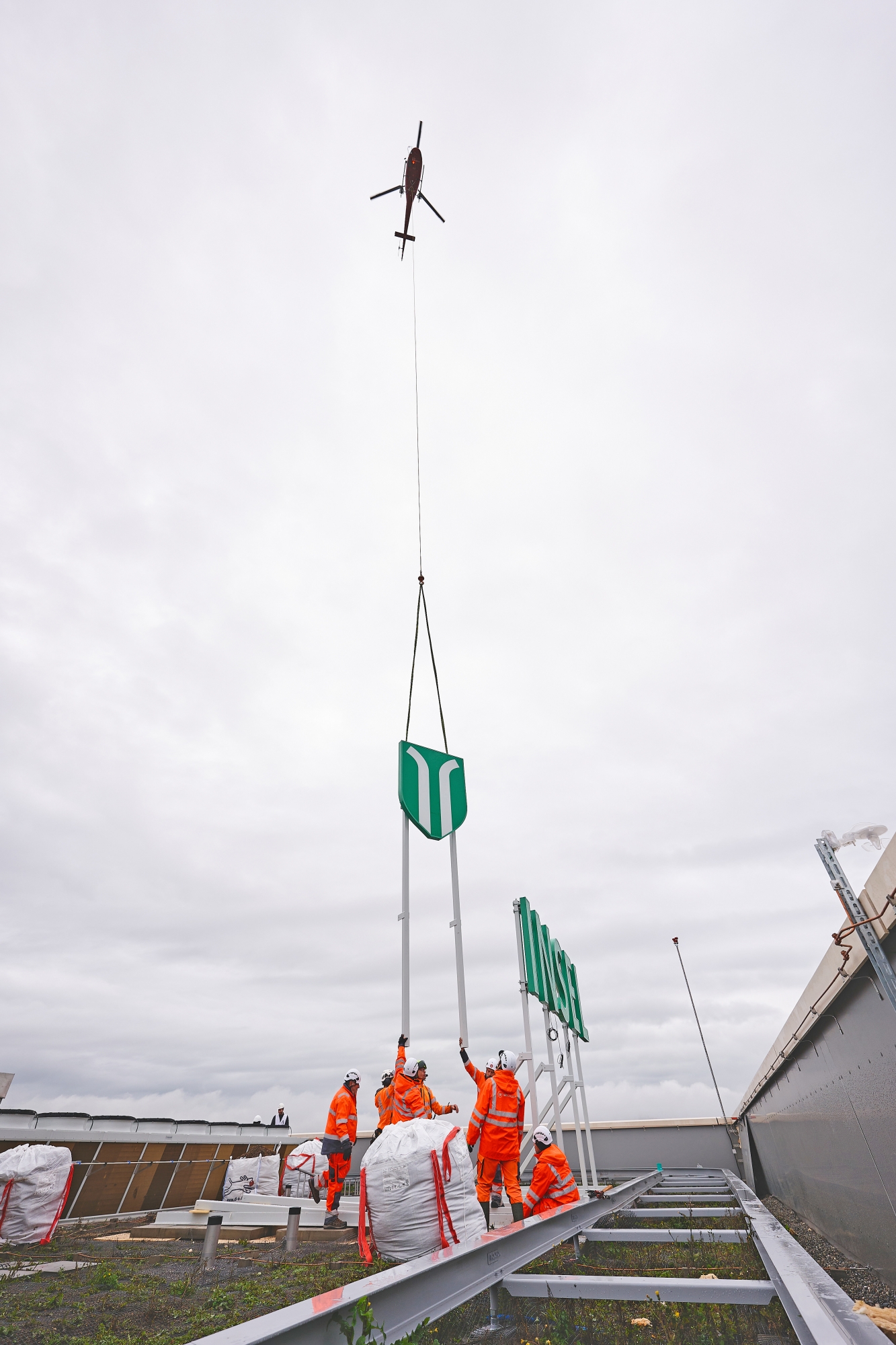

Rückblick auf das 4. Quartal 2022

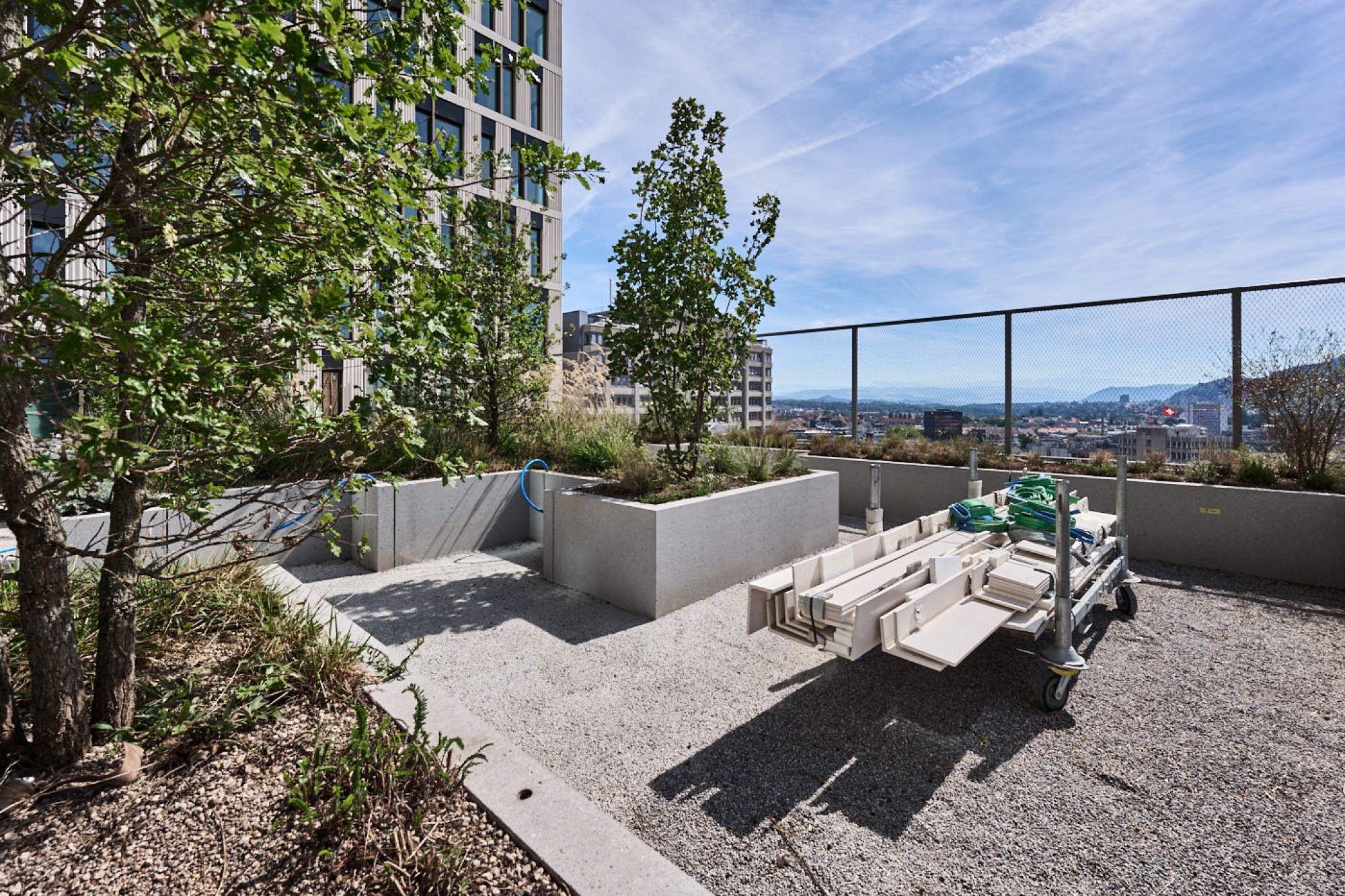

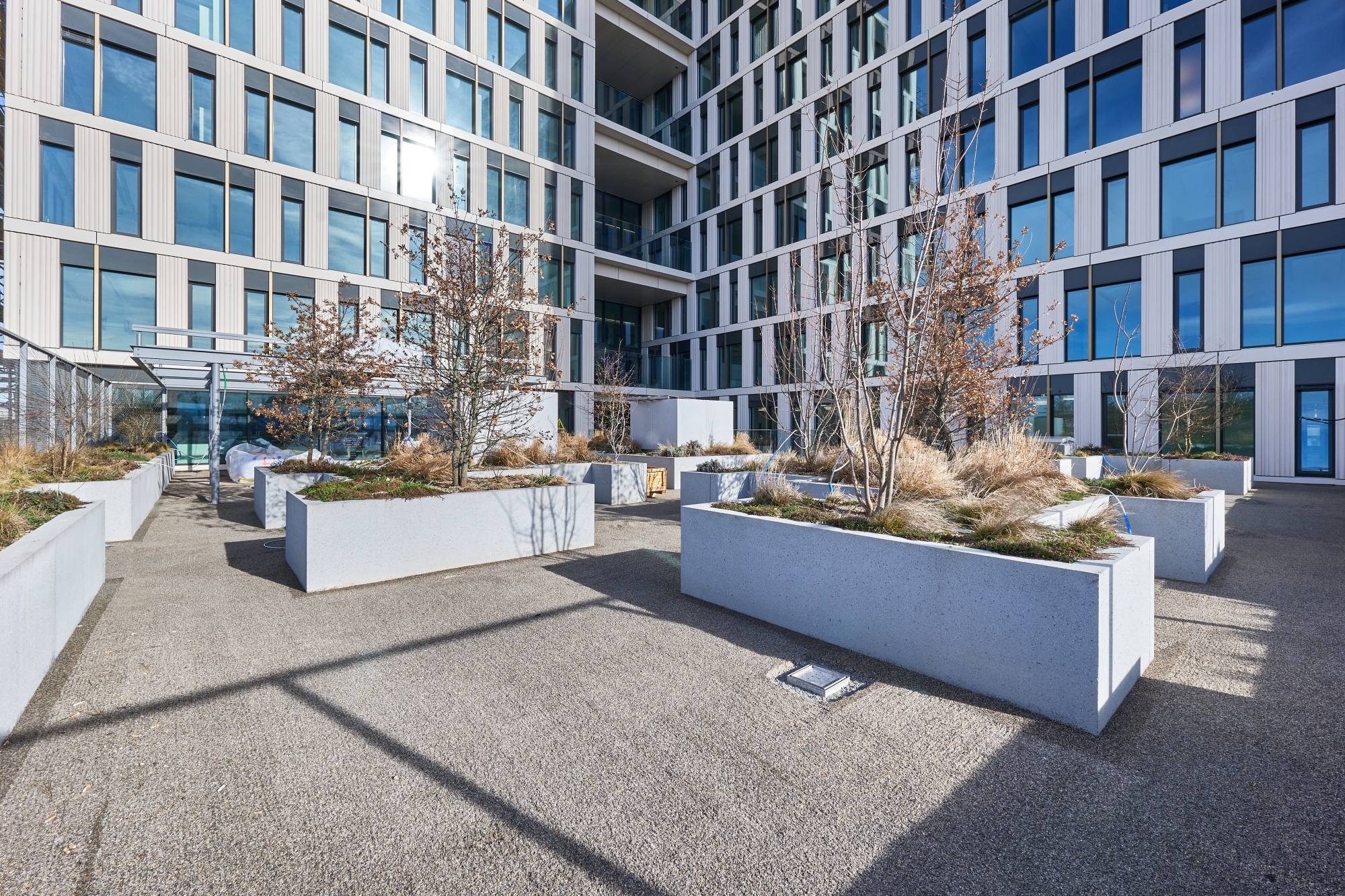

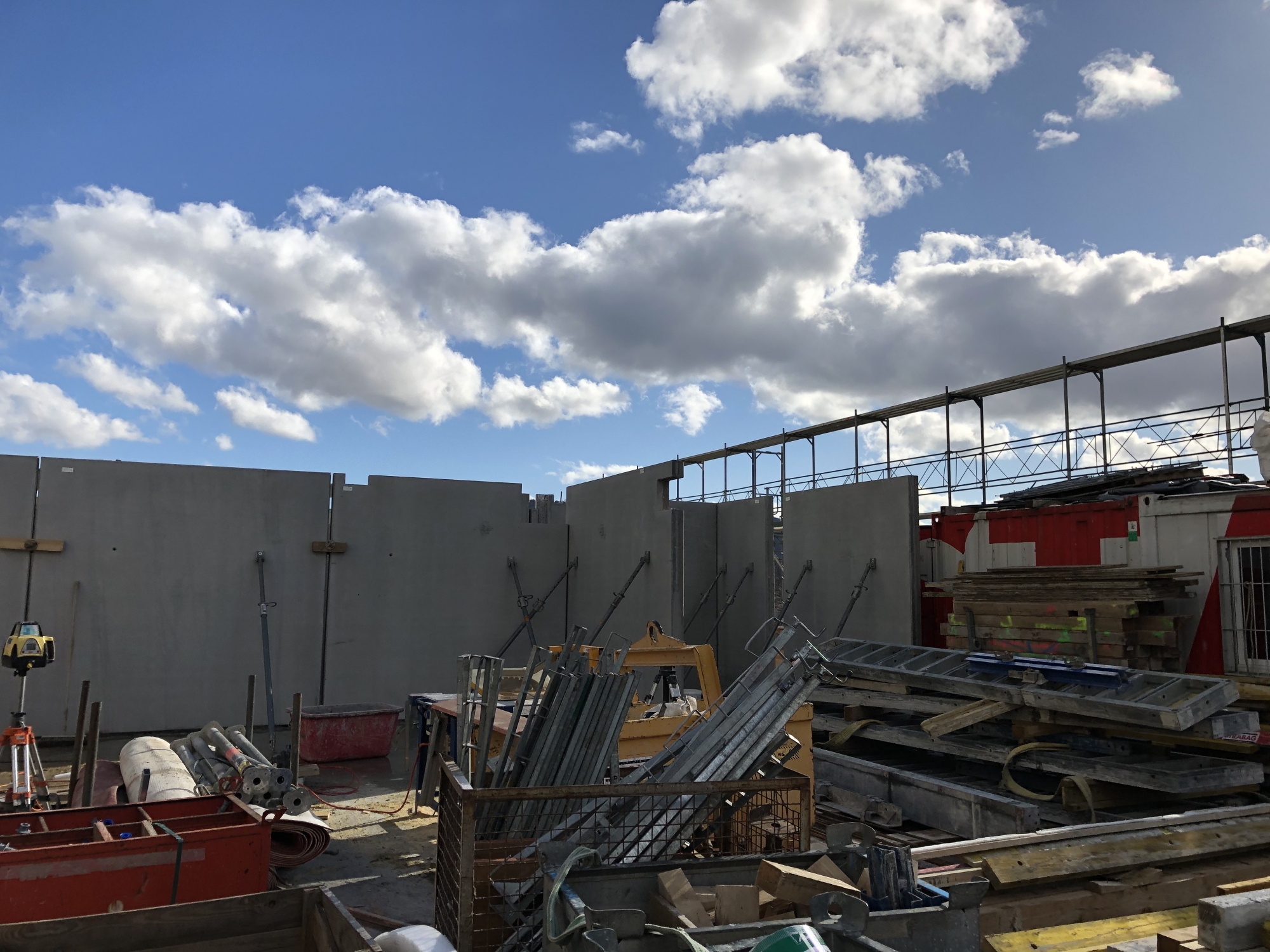

Die Dachbegrünung auf dem Geschoss TQ wurde angesät. Die Nachsaat erfolgt im Frühjahr. Die ca. 14 Tonnen schwere Fernsignalethik mit dem grossen Insel-Logo wurde installiert, feierlich eingeweiht und erfolgreich getestet. Die Lichthoffassaden sind fertiggestellt. Die Fertigstellung der Balkone ist erfolgt. Die Umgebungsarbeiten wurden im Herbst im Nordosten gestartet. Ausser Q befinden sich sämtliche Geschosse im Endausbau. Der finale Ausbau der Treppenhäuser wird abgeschlossen. Die Einstellhallenrampe wurde fertiggestellt. Der Gussasphalt ist eingebracht worden und die Einstellhallenmarkierung erfolgt. Die Montageendkontrollen laufen. Die Funktionskontrollen und die Nutzerhauptbegehungen haben begonnen.

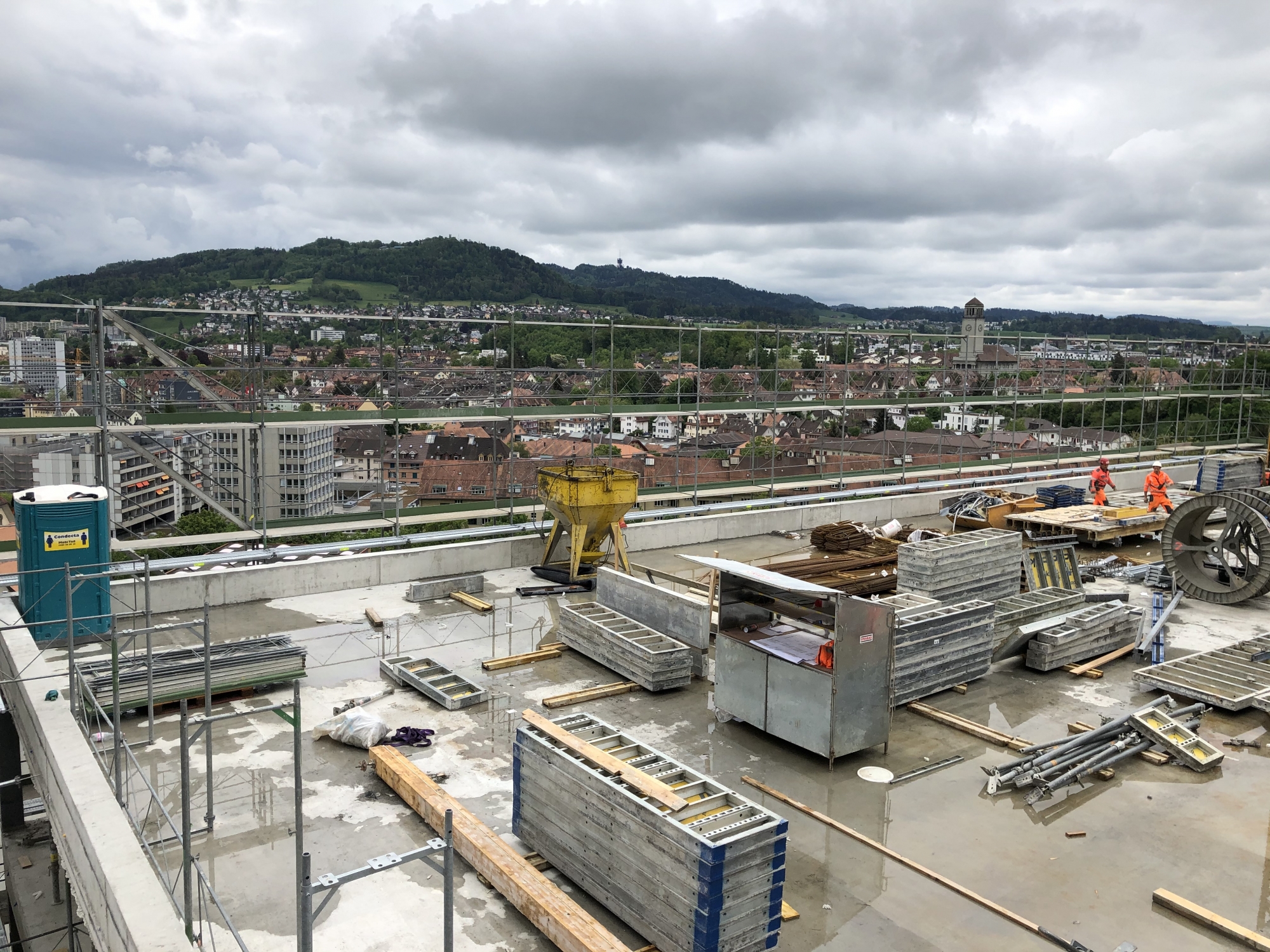

Rückblick auf das 2. und 3. Quartal 2022

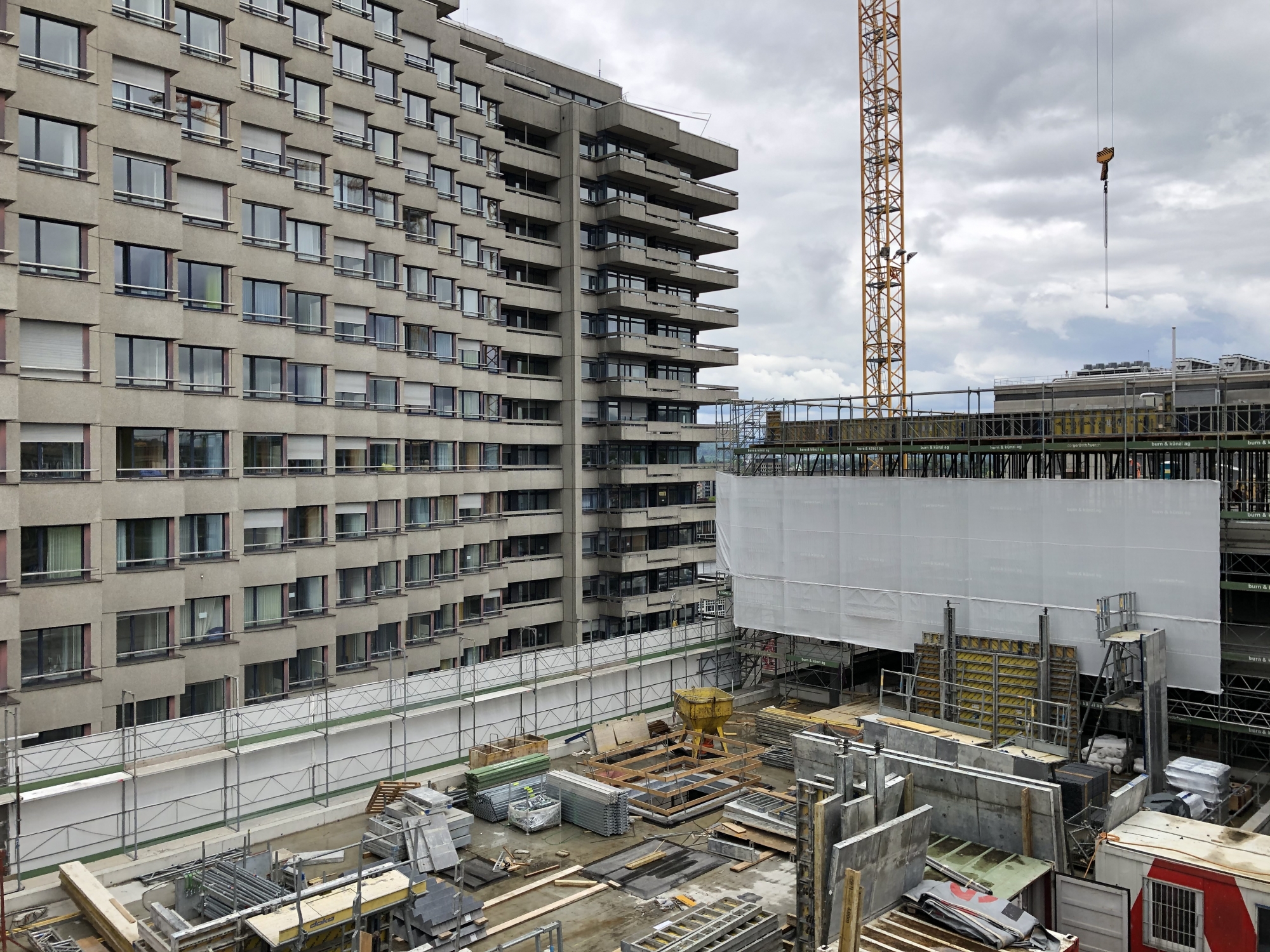

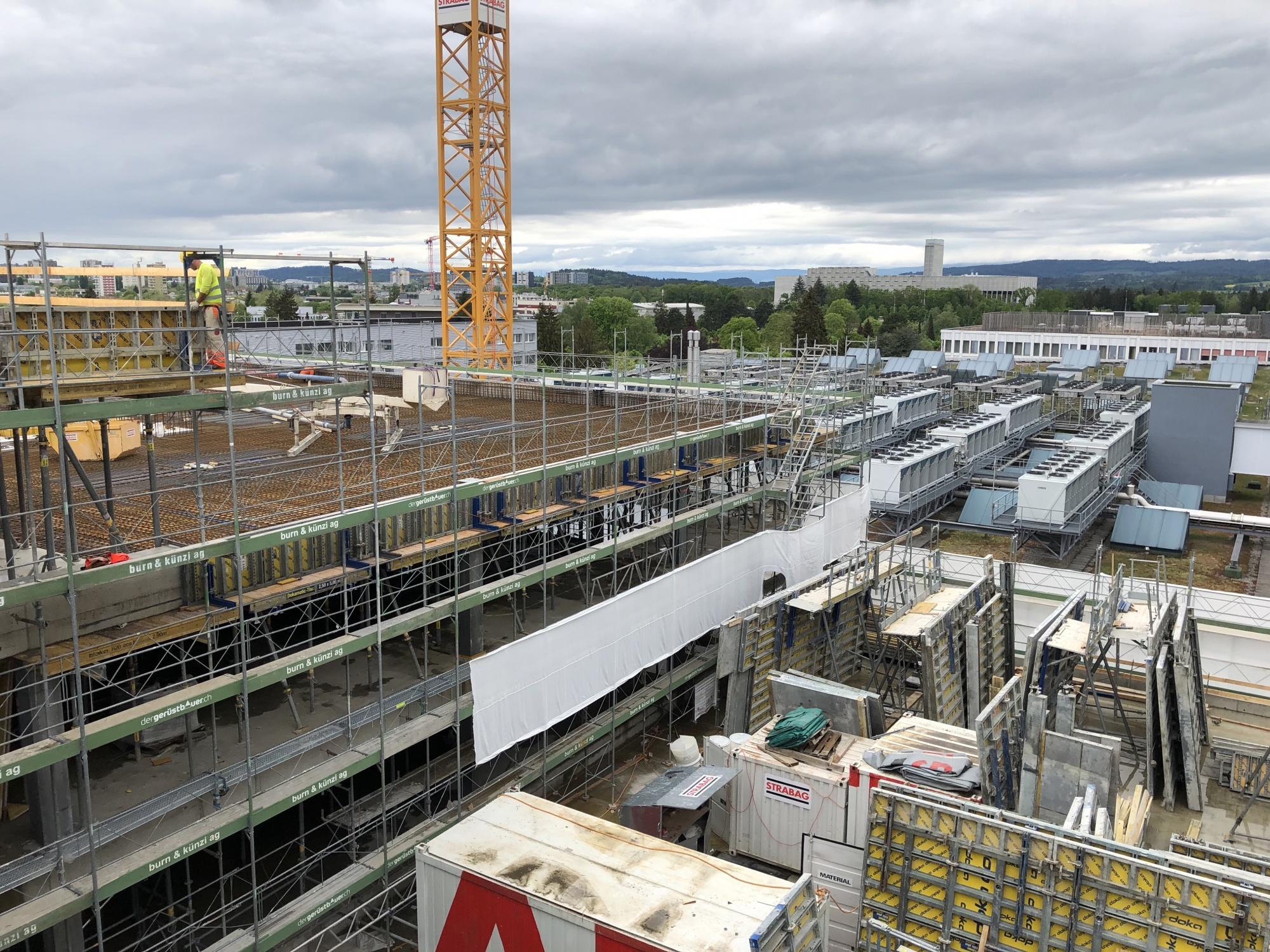

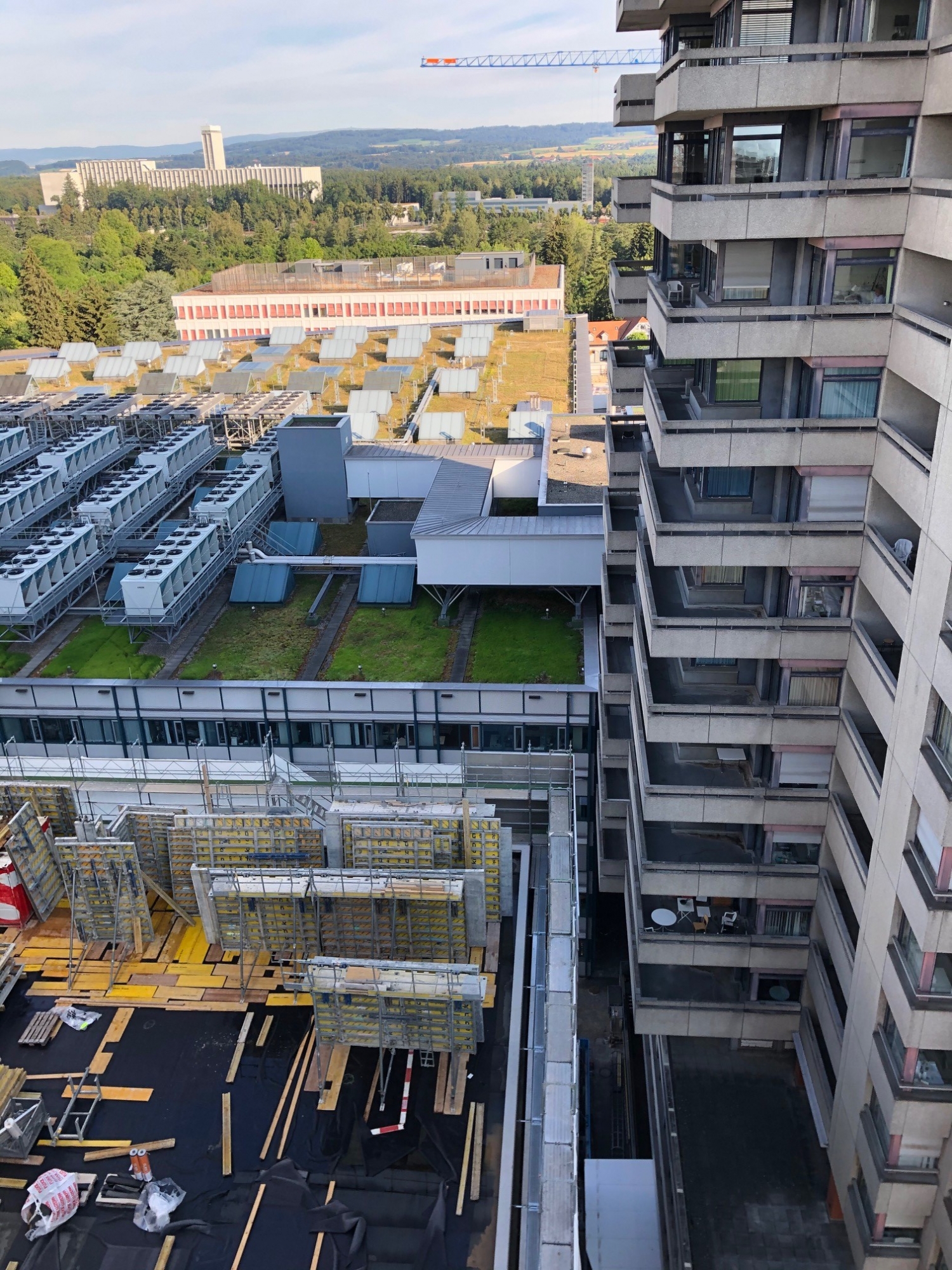

Das Gerüst des neuen Anna-Seiler-Haus ist mittlerweile verschwunden. Das Dach wurde begrünt und die Balkone, Terrassen sowie Lichthöfe sind fertiggestellt. Dasselbe gilt für die Rampe zur Einstellhalle. Der Innenausbau befindet sich bereits auf den letzten "Metern". Viele Inbetriebssetzungen sind bereits erfolgt oder in vollem Gange. Seitdem das Baustellenrestaurant feierlich geschlossen und zurückgebaut worden ist, befinden sich nun auch die Gastrobereiche im Vollausbau. Gleichzeitig hat der Ausbau des ursprünglich als strategische Freifläche geplanten, obersten Pflegegeschosses Q begonnen, damit dieses bis zur Übergabe des Gebäudes im August 2023 noch fertiggestellt werden kann. Im Hinblick auf den lückenlosen und sicheren Spitalbetrieb wurden ausserdem die beiden dieselbetriebenen Notstromgeneratoren in Betrieb genommen.

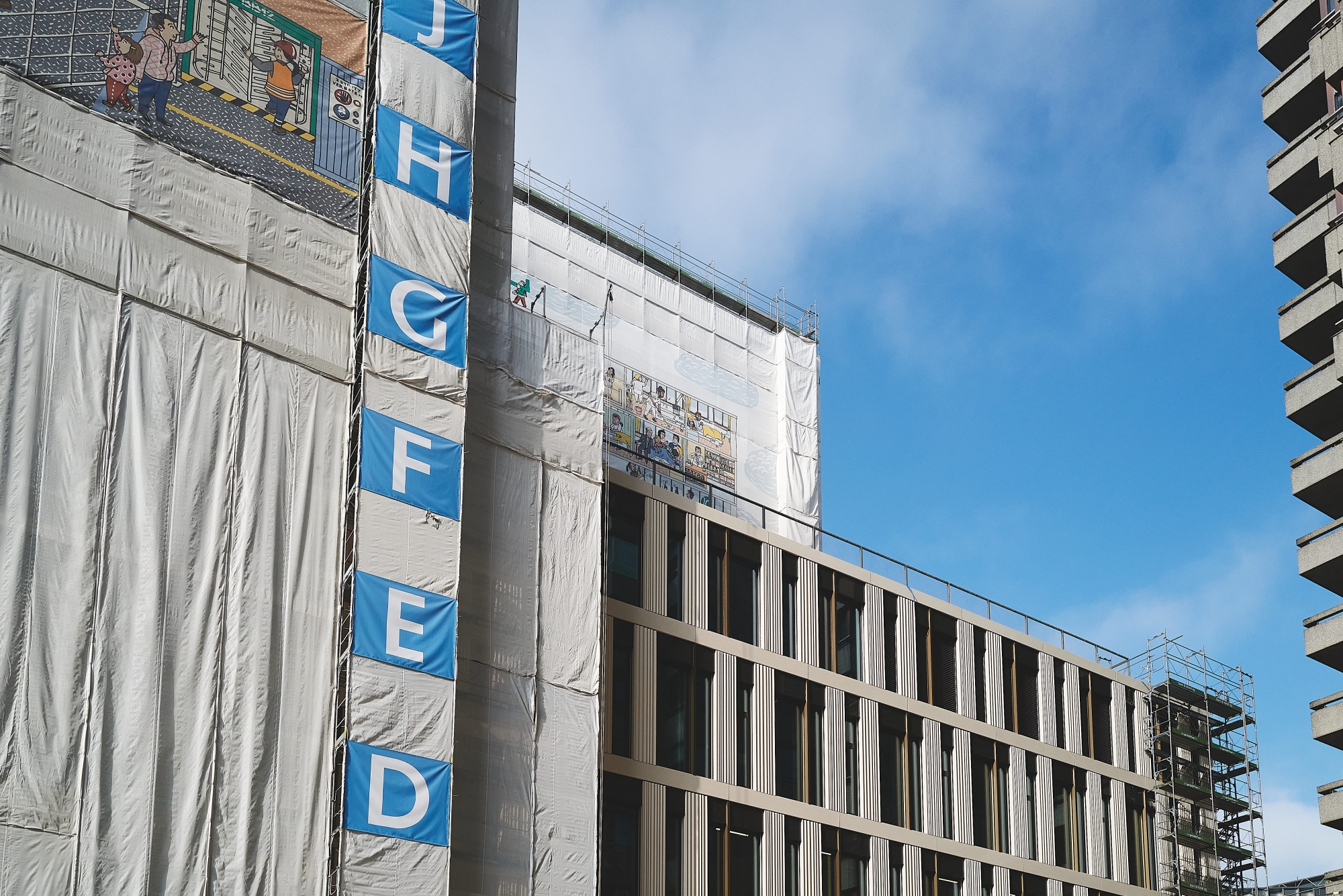

Werfen Sie einen Blick hinter die Kulissen

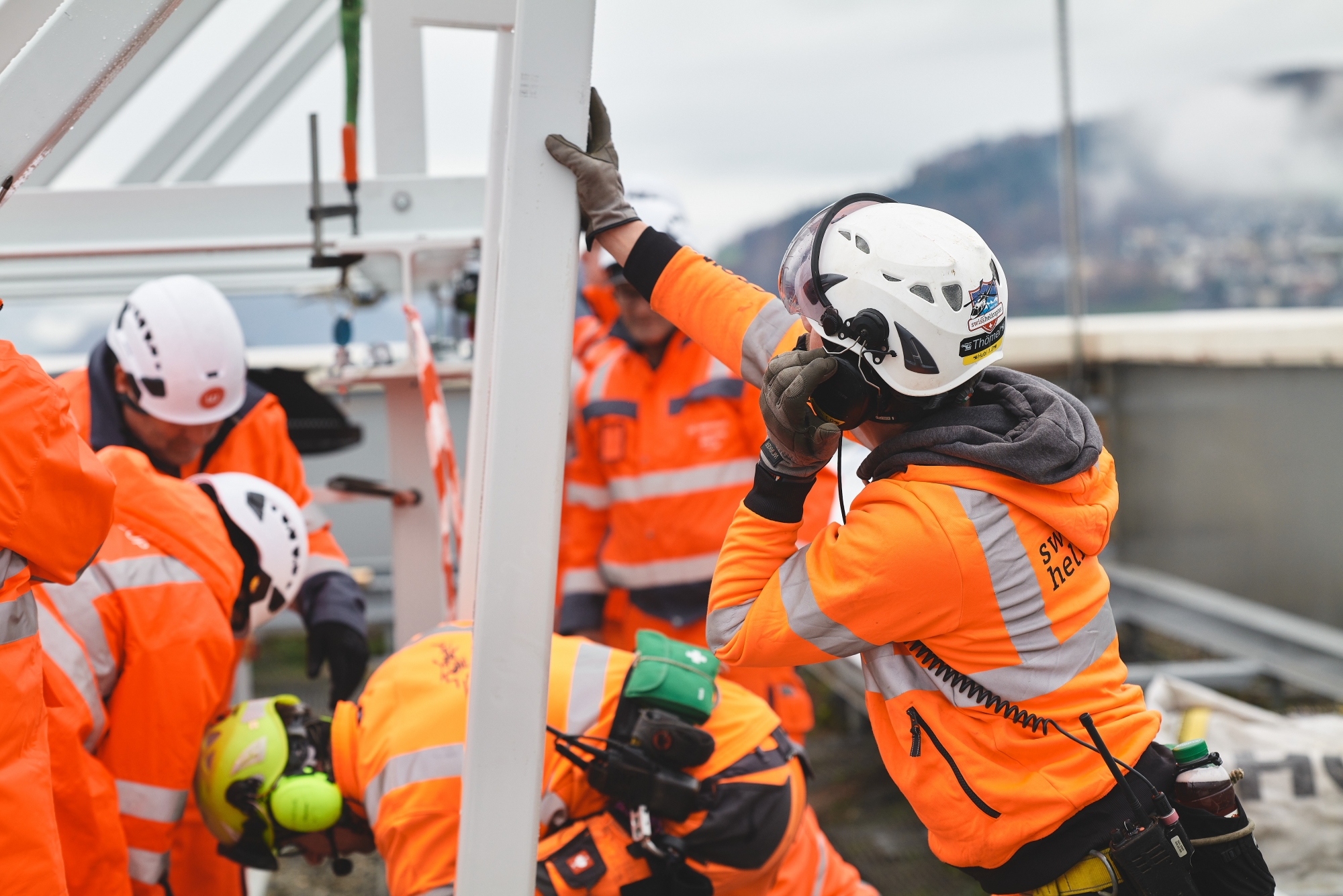

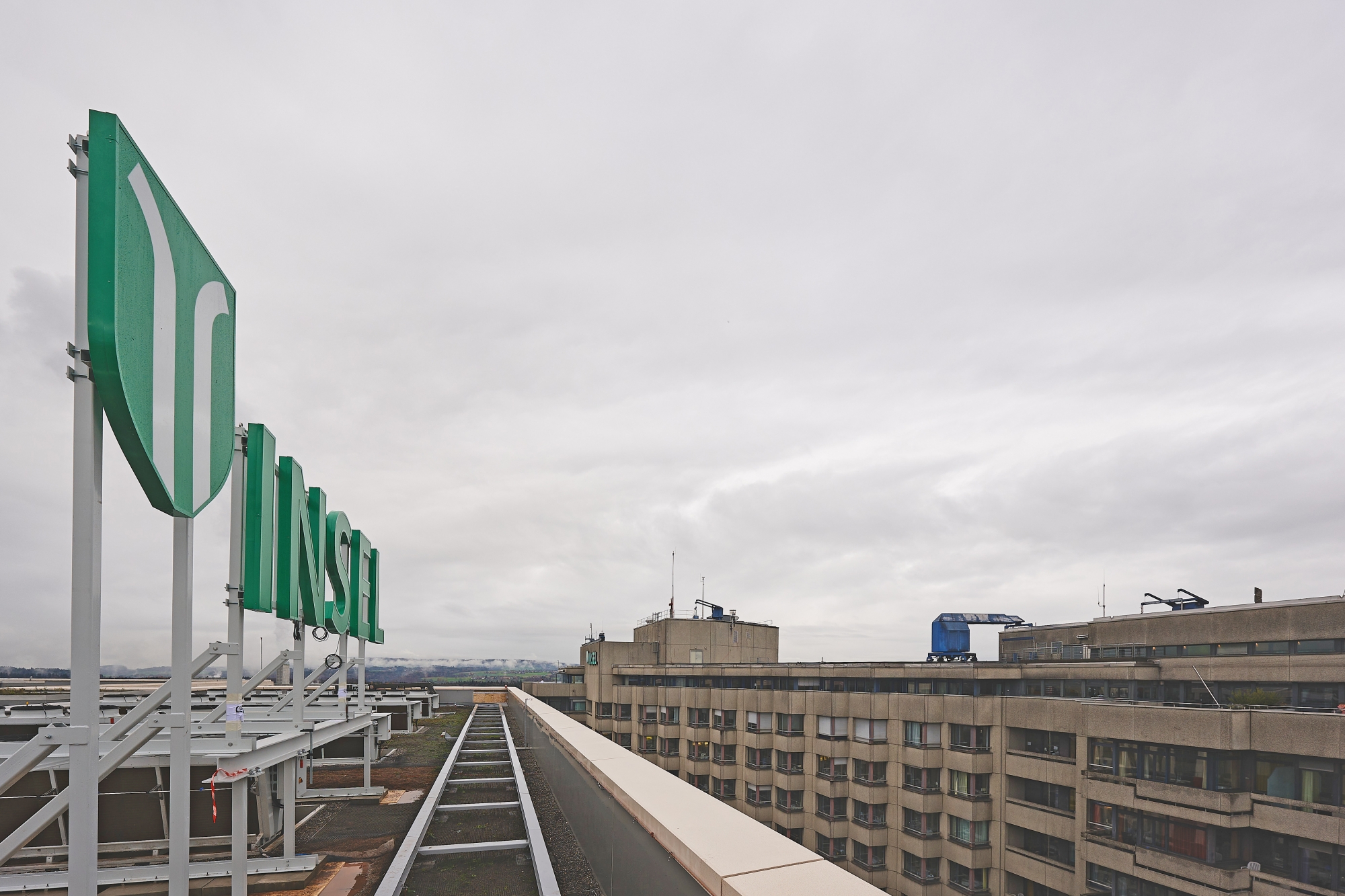

Die im Oktober 2019 gelieferten Notstromgeneratoren wurden nun in Betrieb genommen.

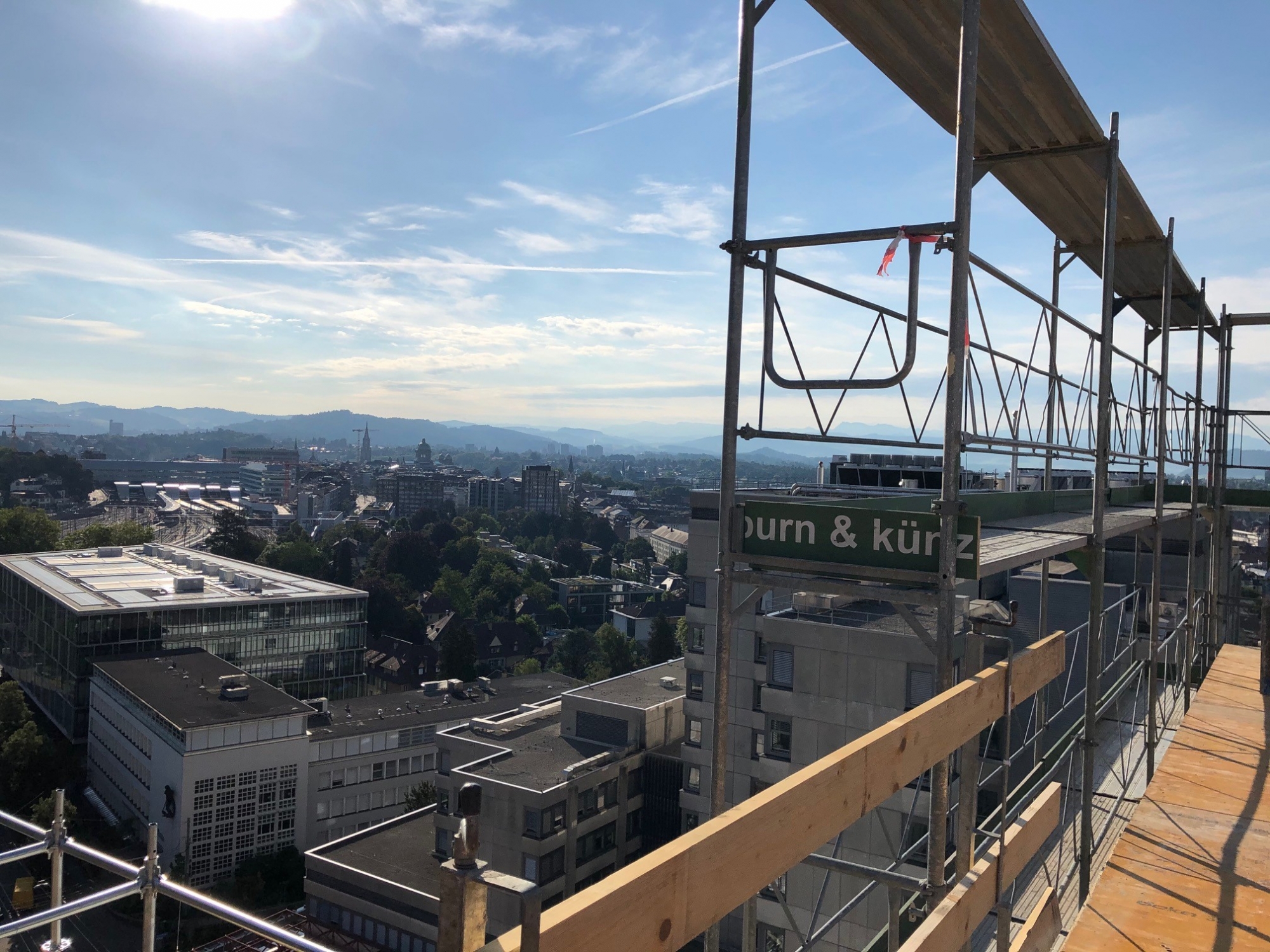

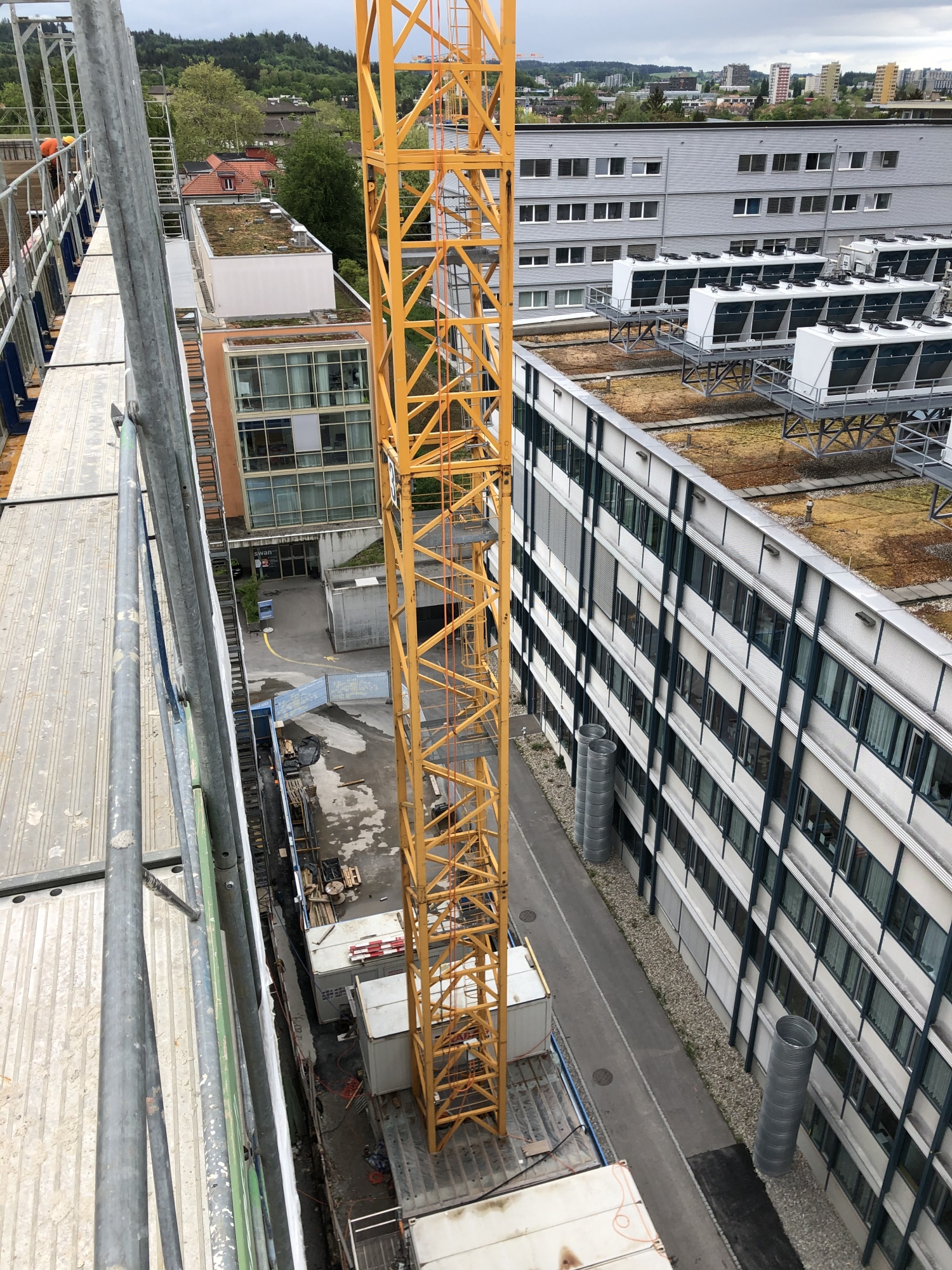

Die Stockwerke P und O sind seit September fast ausgebaut.

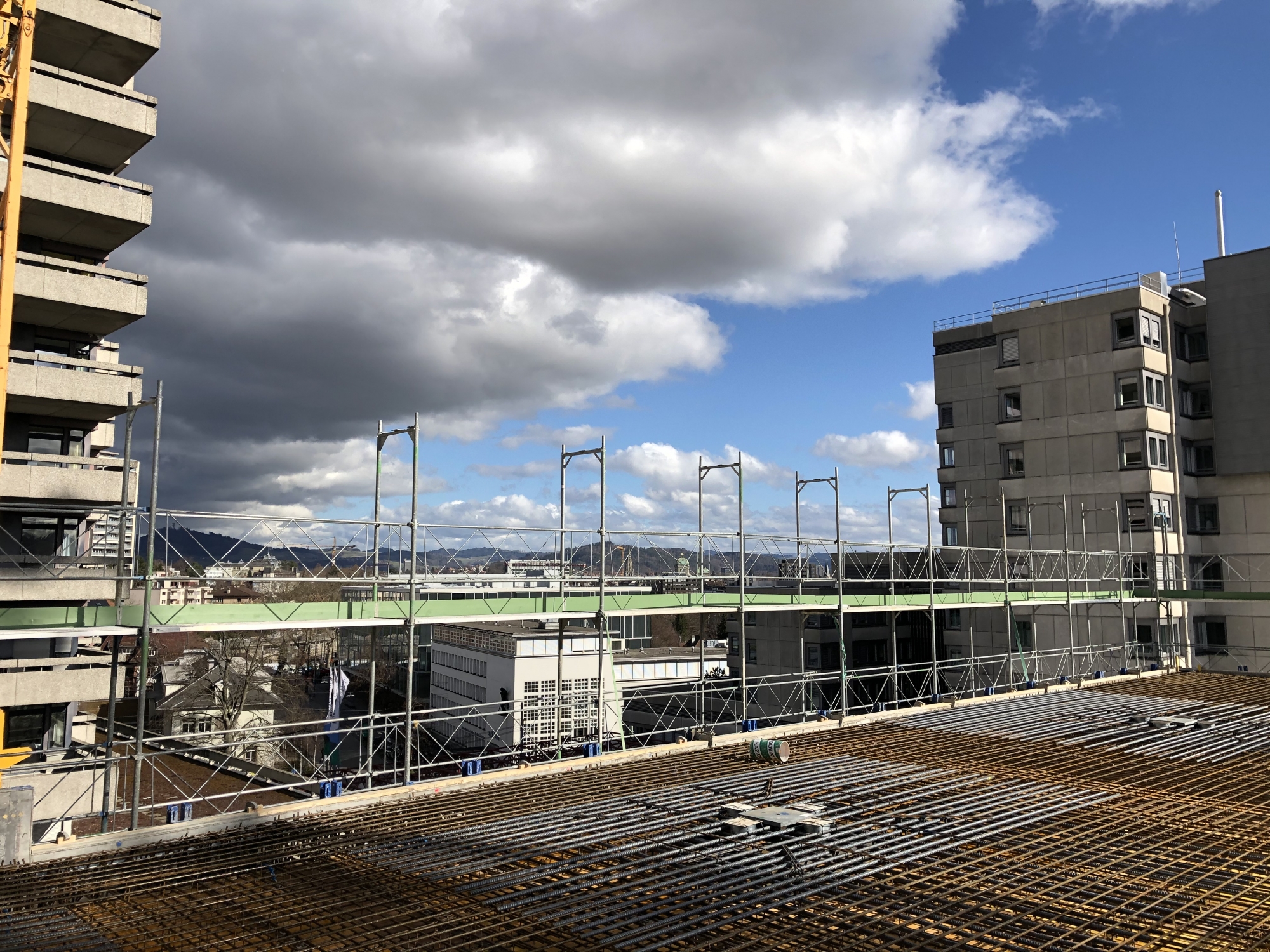

Rückblick auf das 1. Quartal 2022

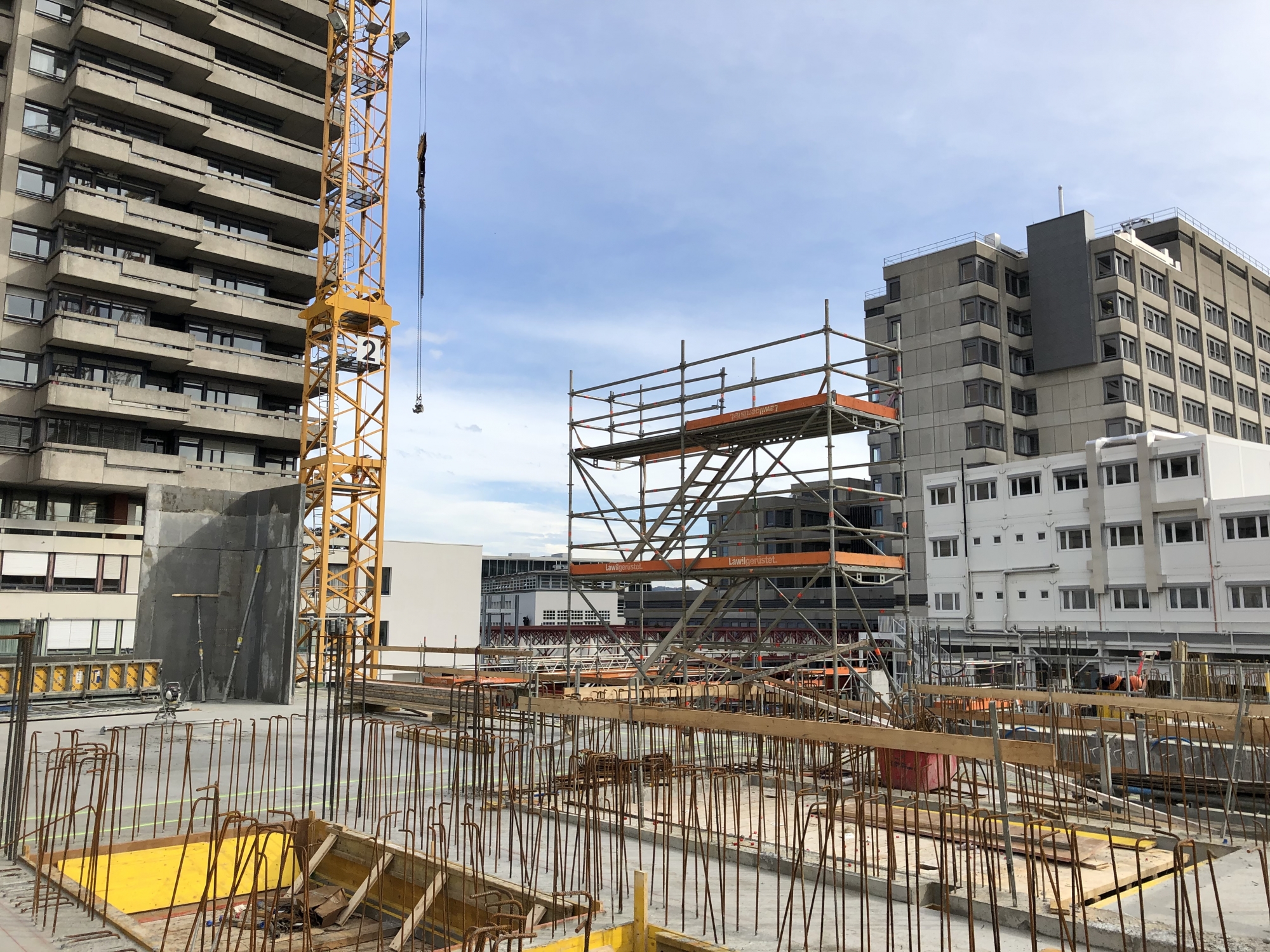

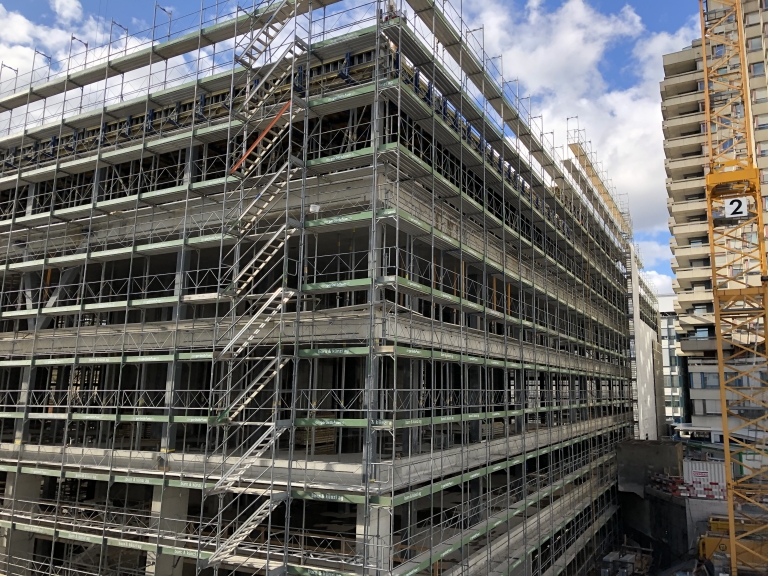

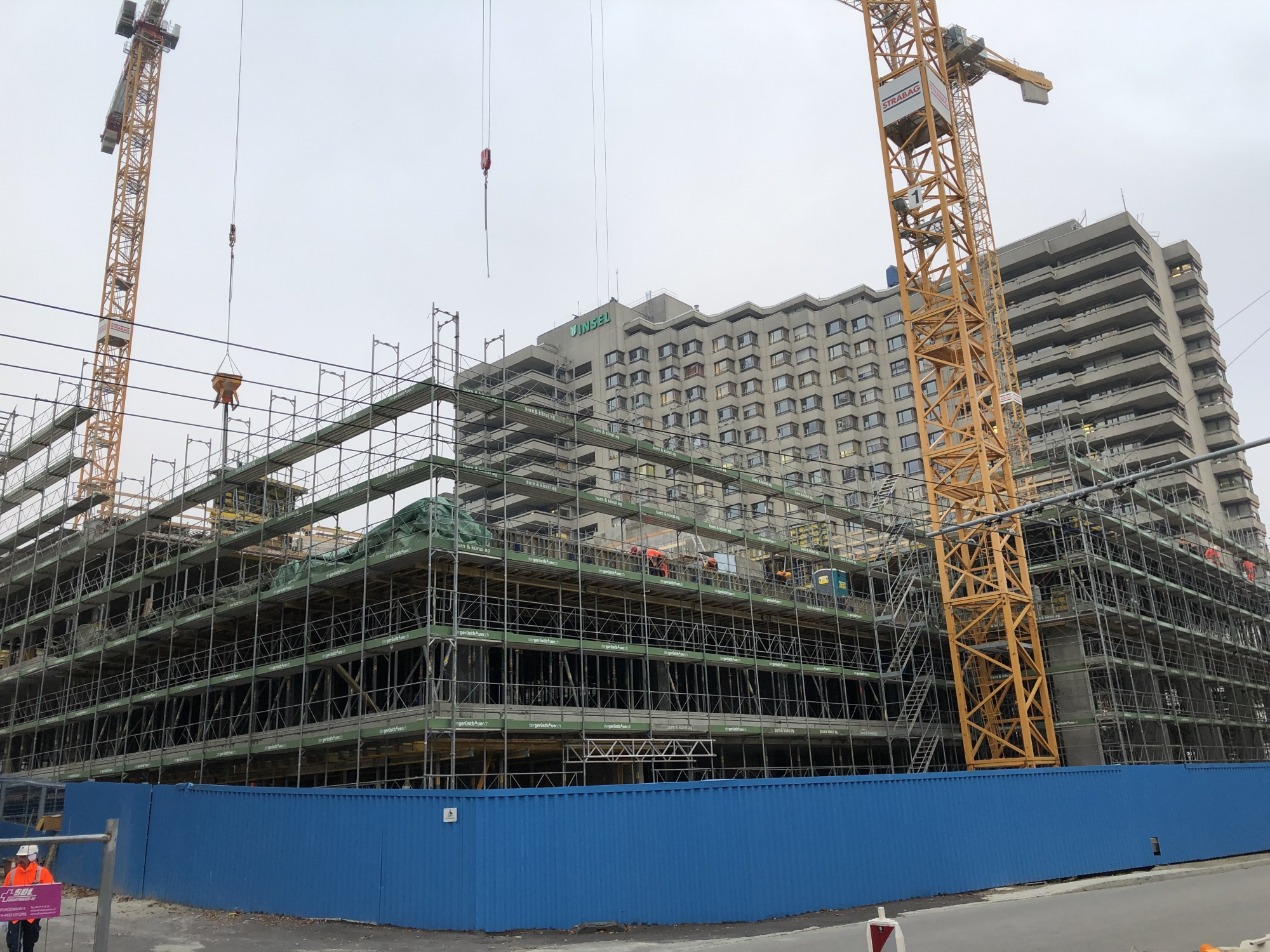

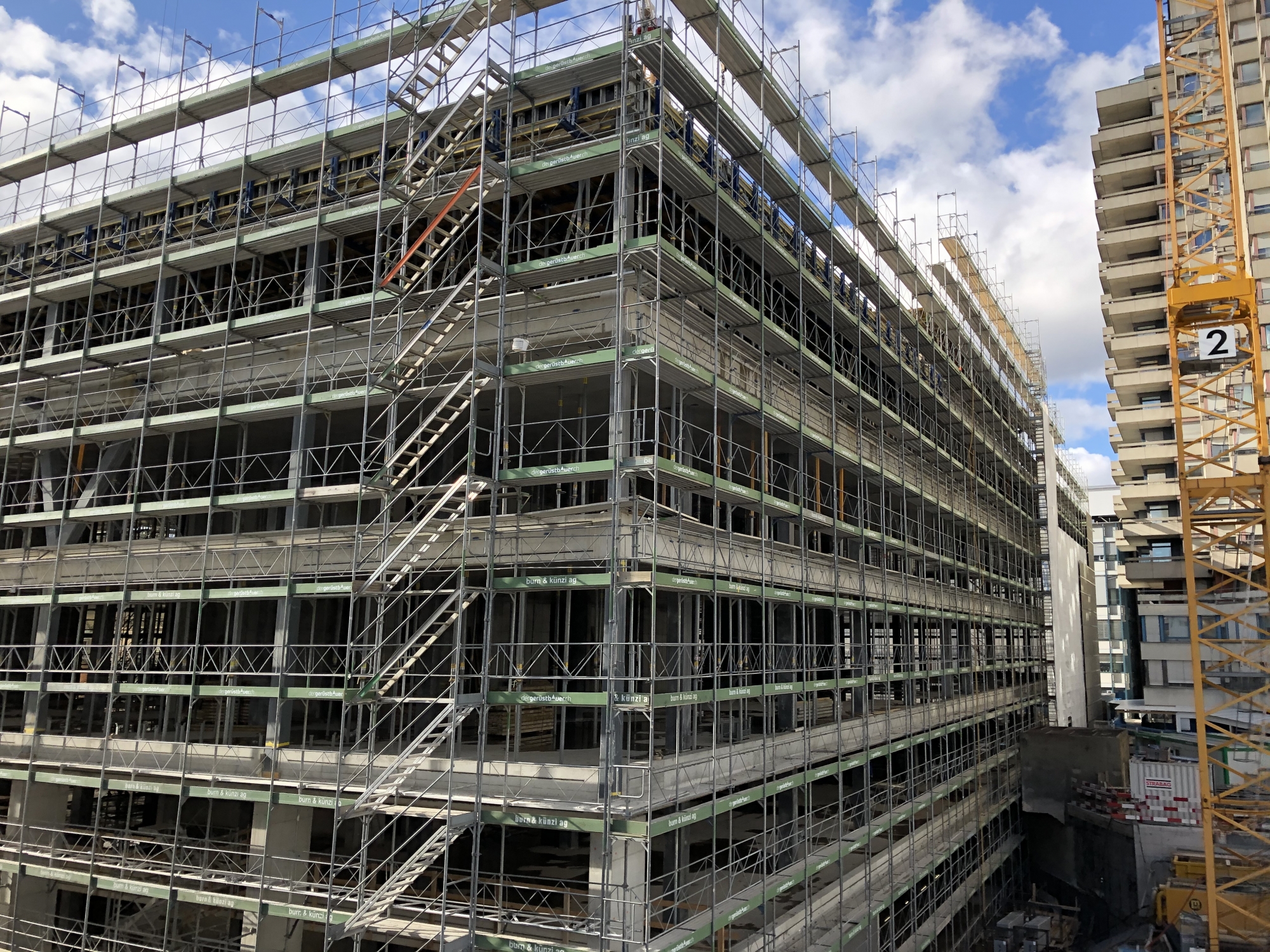

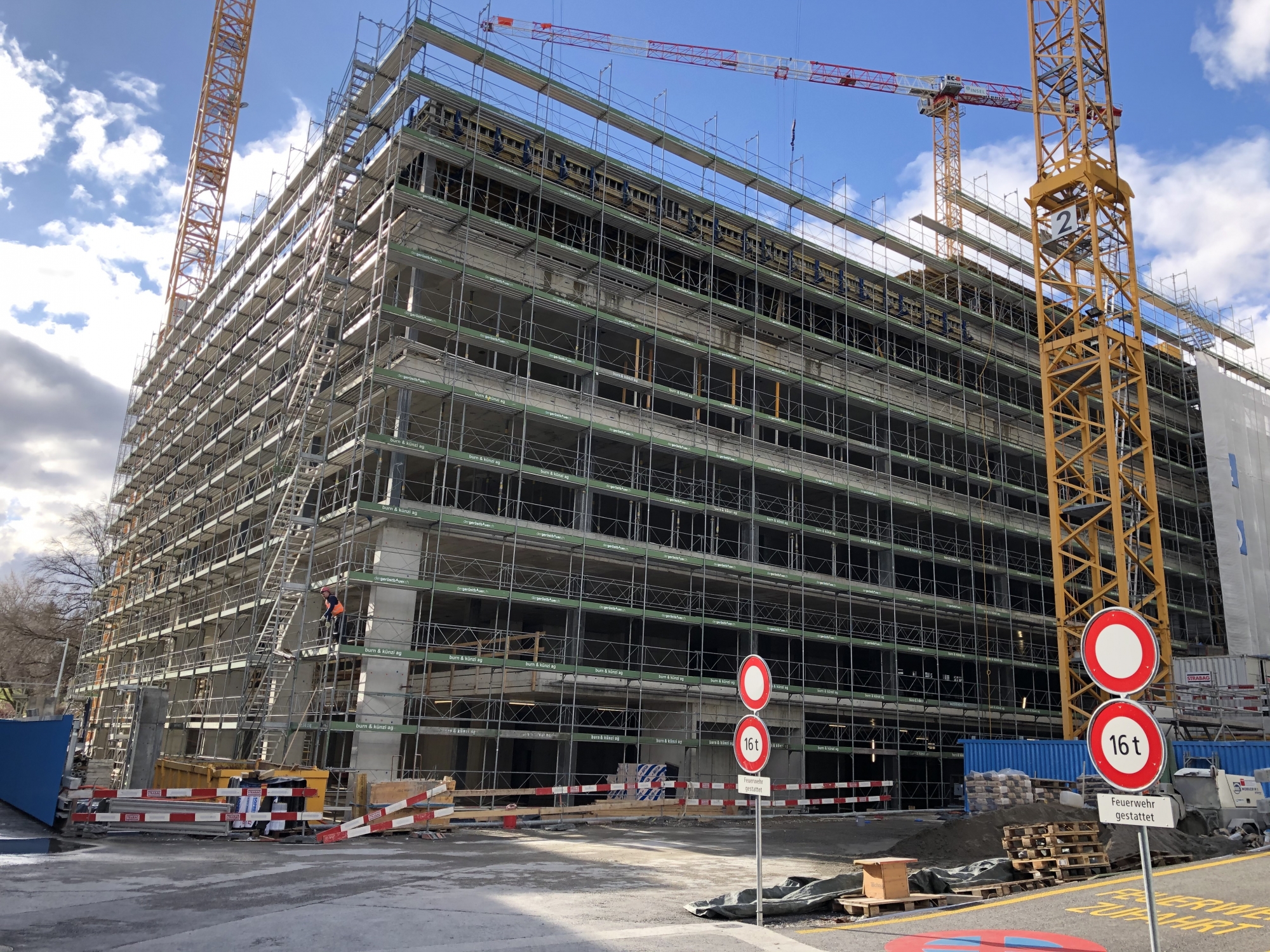

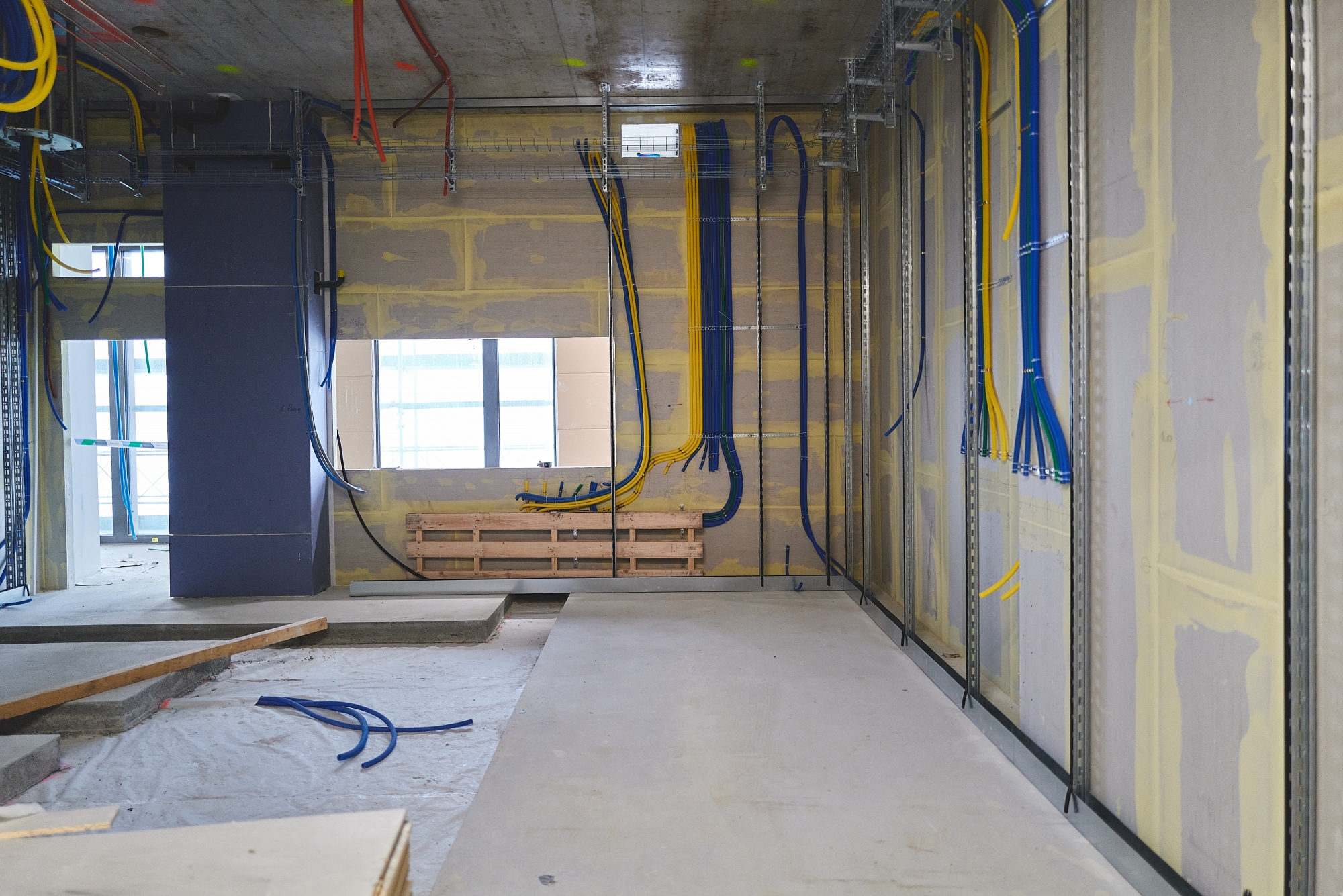

Die Fassade des nördlichen Turmes befindet sich in der Fertigstellung. Die Gerüstdemontage beim Turm Süd hat begonnen. Die Fassadenlifte B und C sind ausser Betrieb. Im Geschoss TQ sind die Verkleidungen der Aufbauten fertiggestellt und die Brüstungen in der Fertigstellung. Die Dachbegrünung erfolgt im Frühling 2022. Die Unterlagsböden sind im gesamten Gebäude eingebracht worden. Die Steigzonenverkleidungen befinden sich nach wie vor in der Erstellung. Bei den Sockelgeschossen U1, A, B, D, F sind die Wände geschlossen. In den Geschossen F und B sind die Unterkonstruktionen und Randwinkel der Abhangdecken montiert. Deren Elektroräume wurden an den Elektrounternehmer übergeben. Die Brandschutz-Schiebetore in den Geschossen B und D sind montiert. Dasselbe gilt für die Brandschutz-Vorhänge auf den Geschossen U1, B, D, E. Auf dem Geschoss D sind die OP-Scheiben fertiggestellt. Derzeitig befinden sich bis zu 600 Bauarbeiter*innen auf der Baustelle.

«Intime» Einblicke in das neue Anna-Seiler-Haus des Inselspitals!

Begleiten Sie uns auf dem virtuellen Baustellenrundgang durch das neue Hauptgebäude!

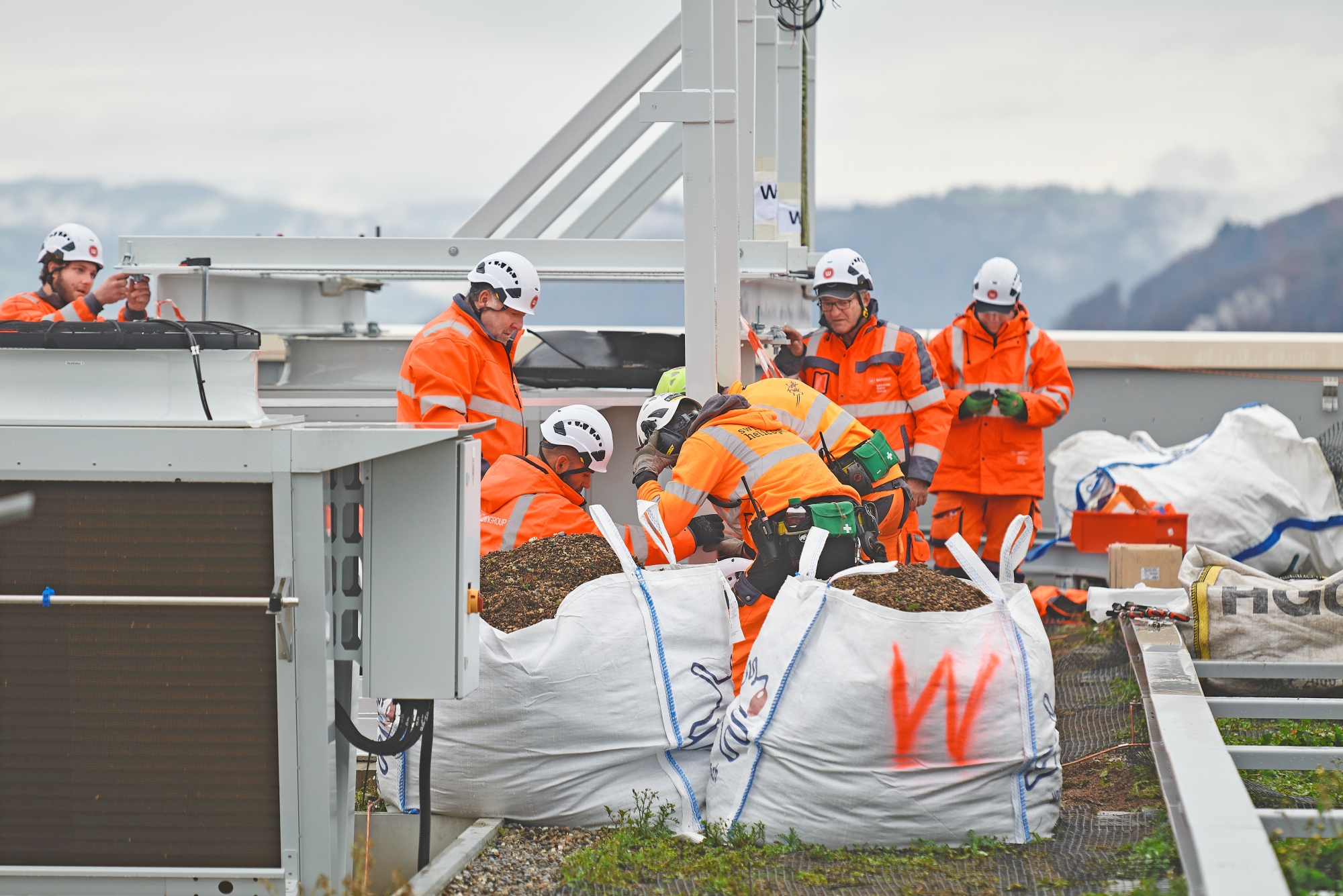

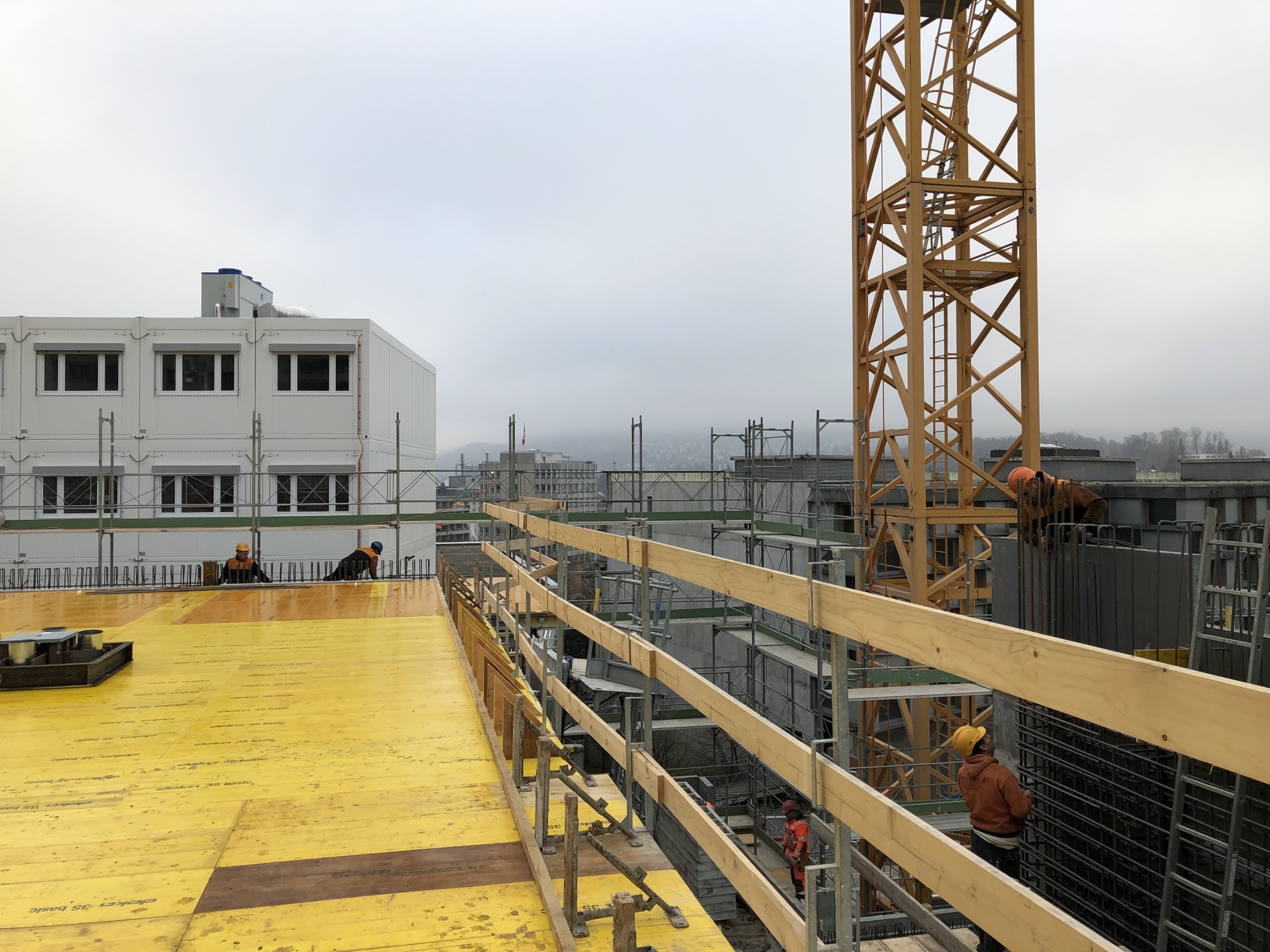

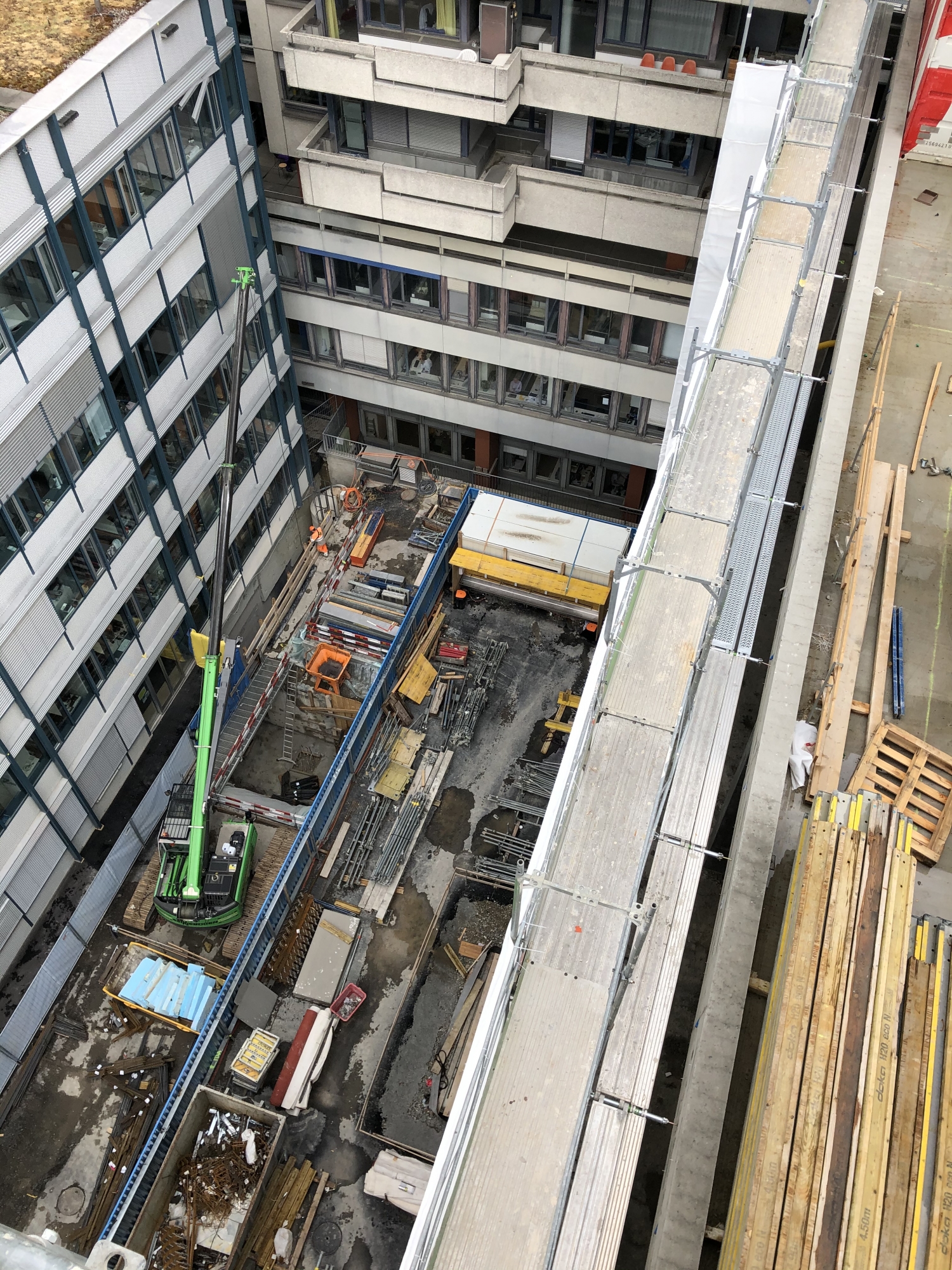

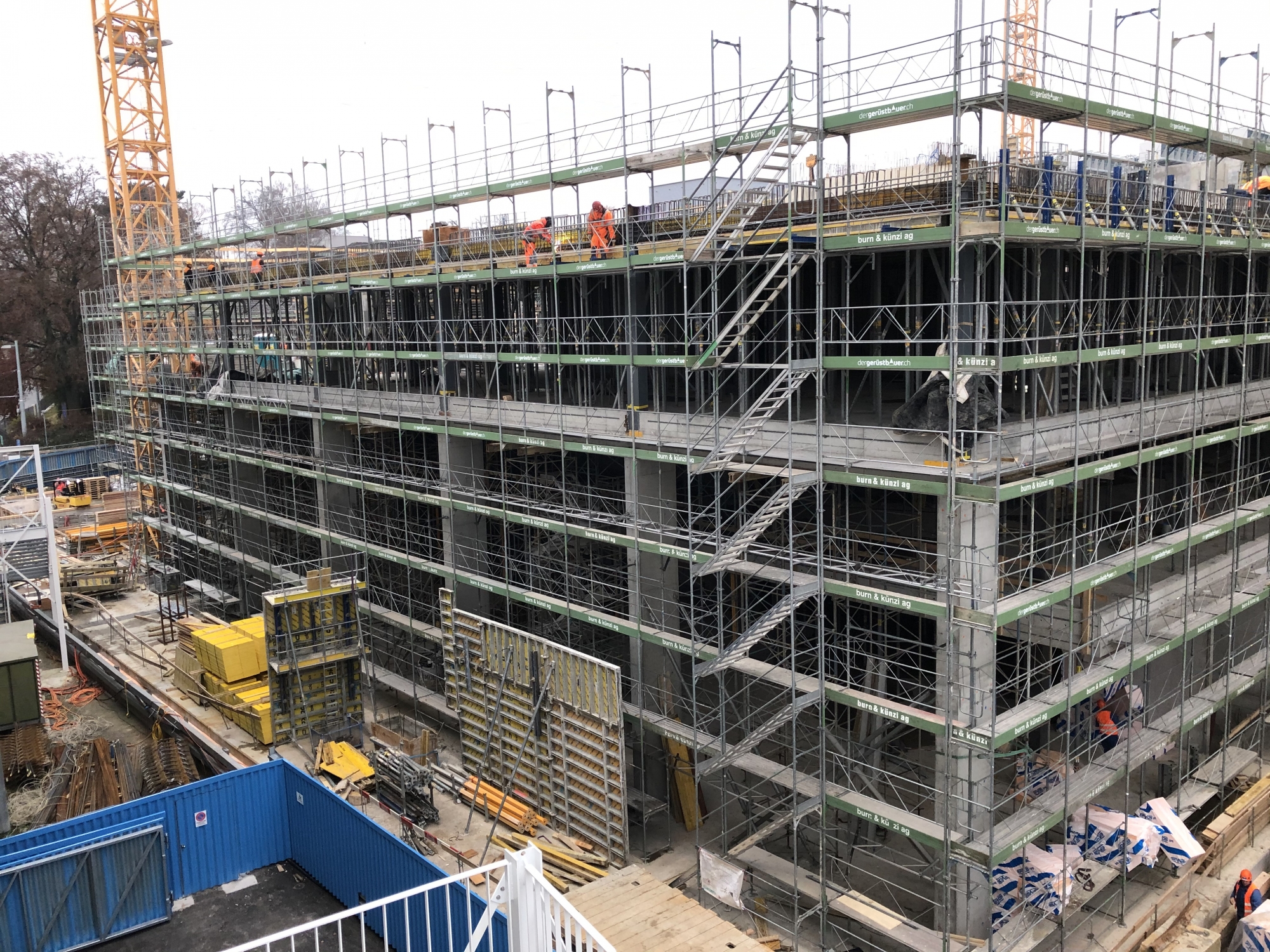

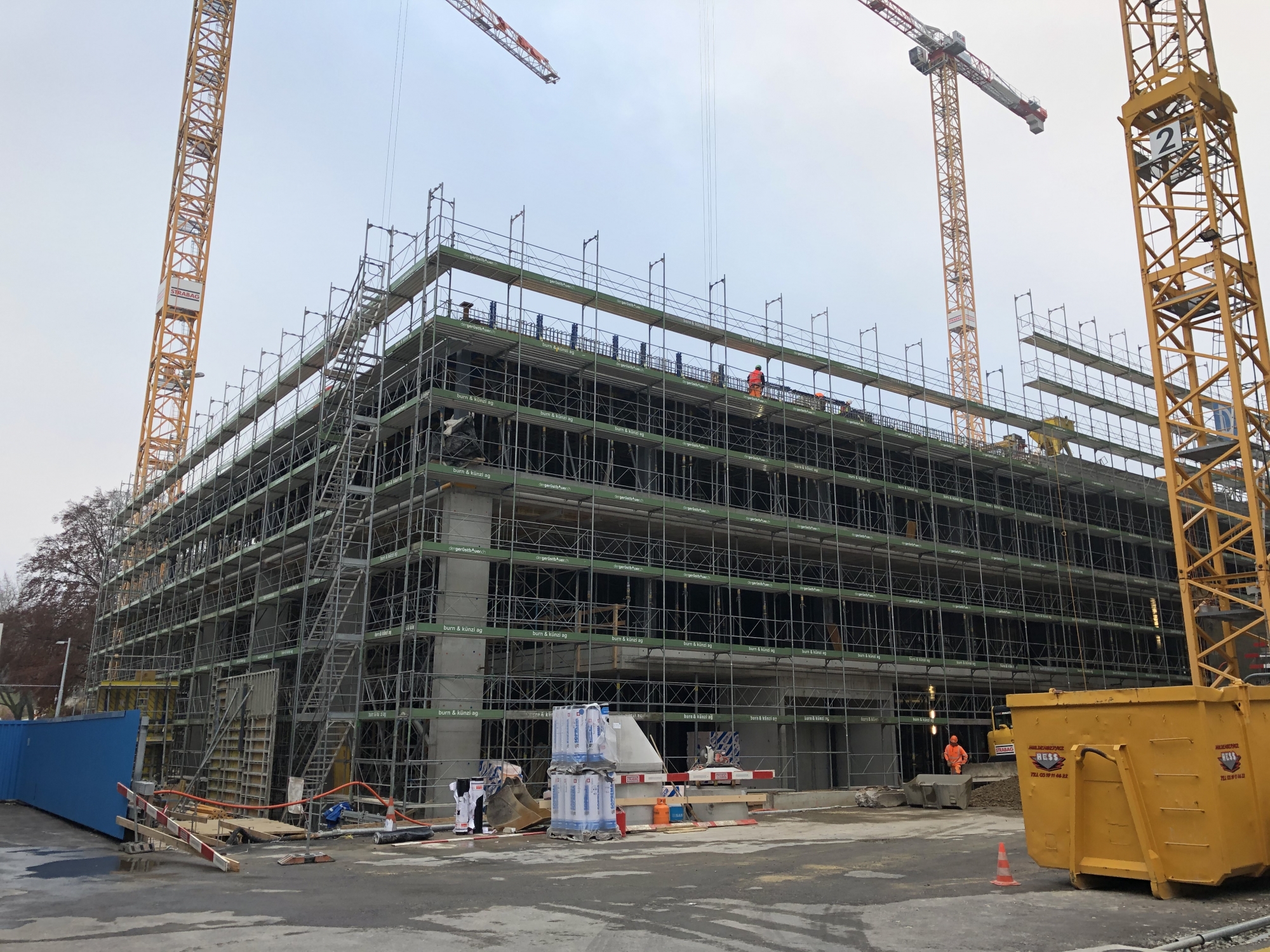

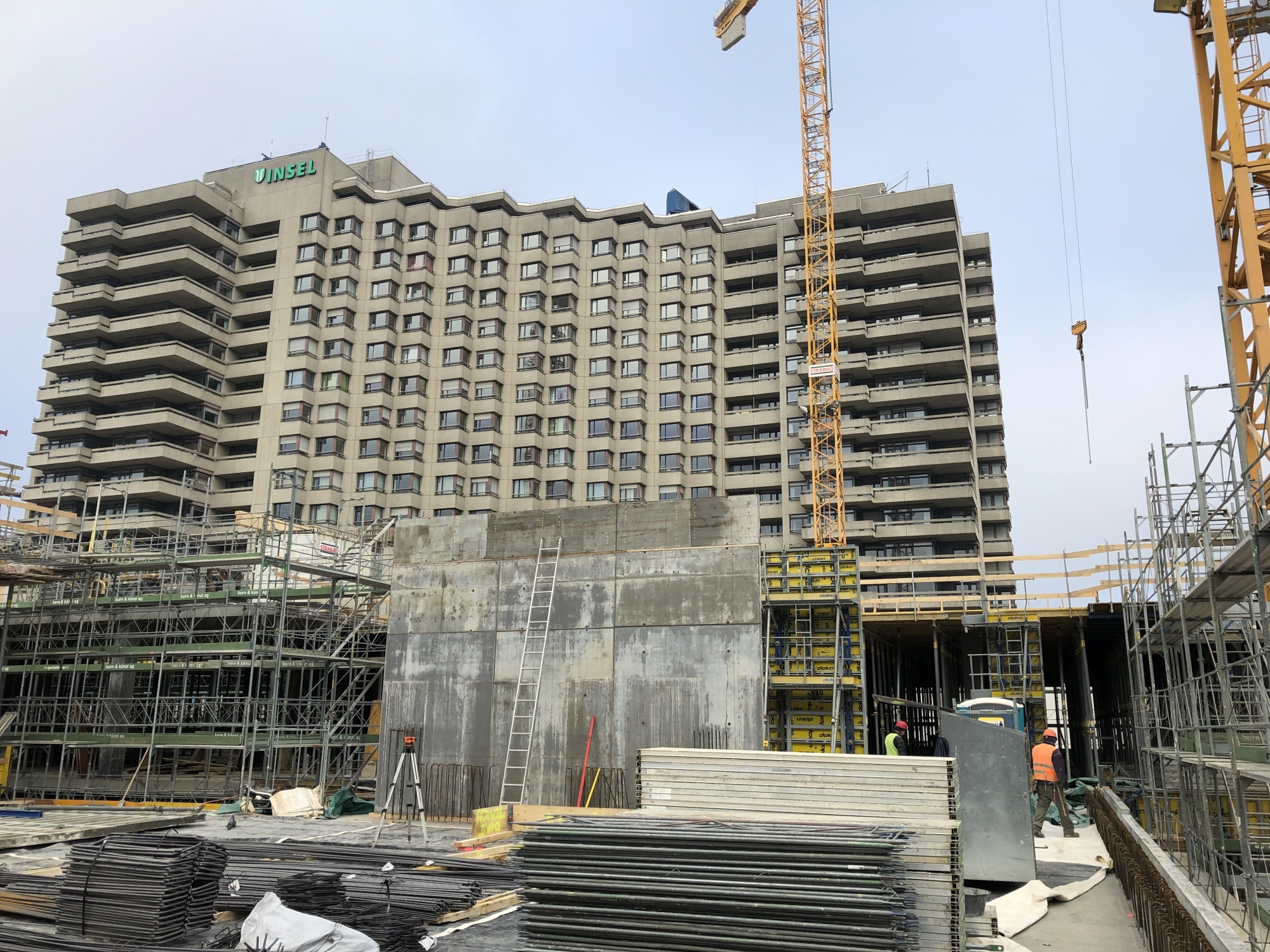

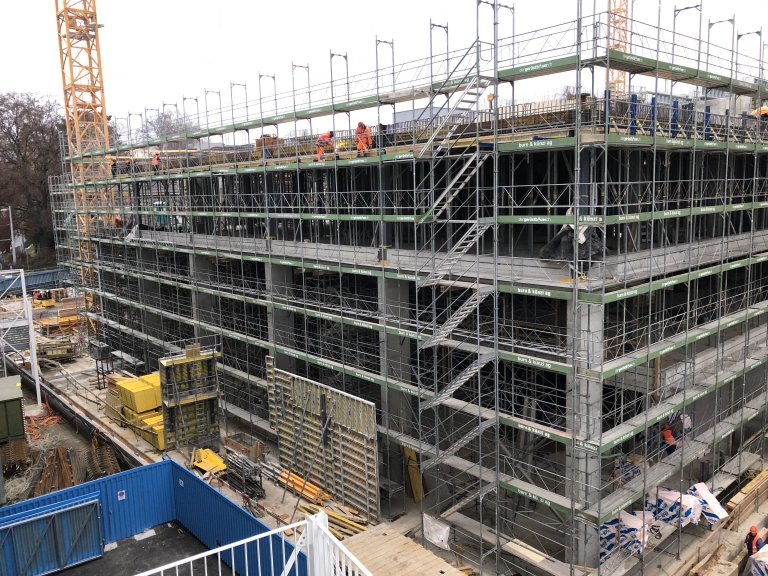

Rückblick auf das 4. Quartal 2021

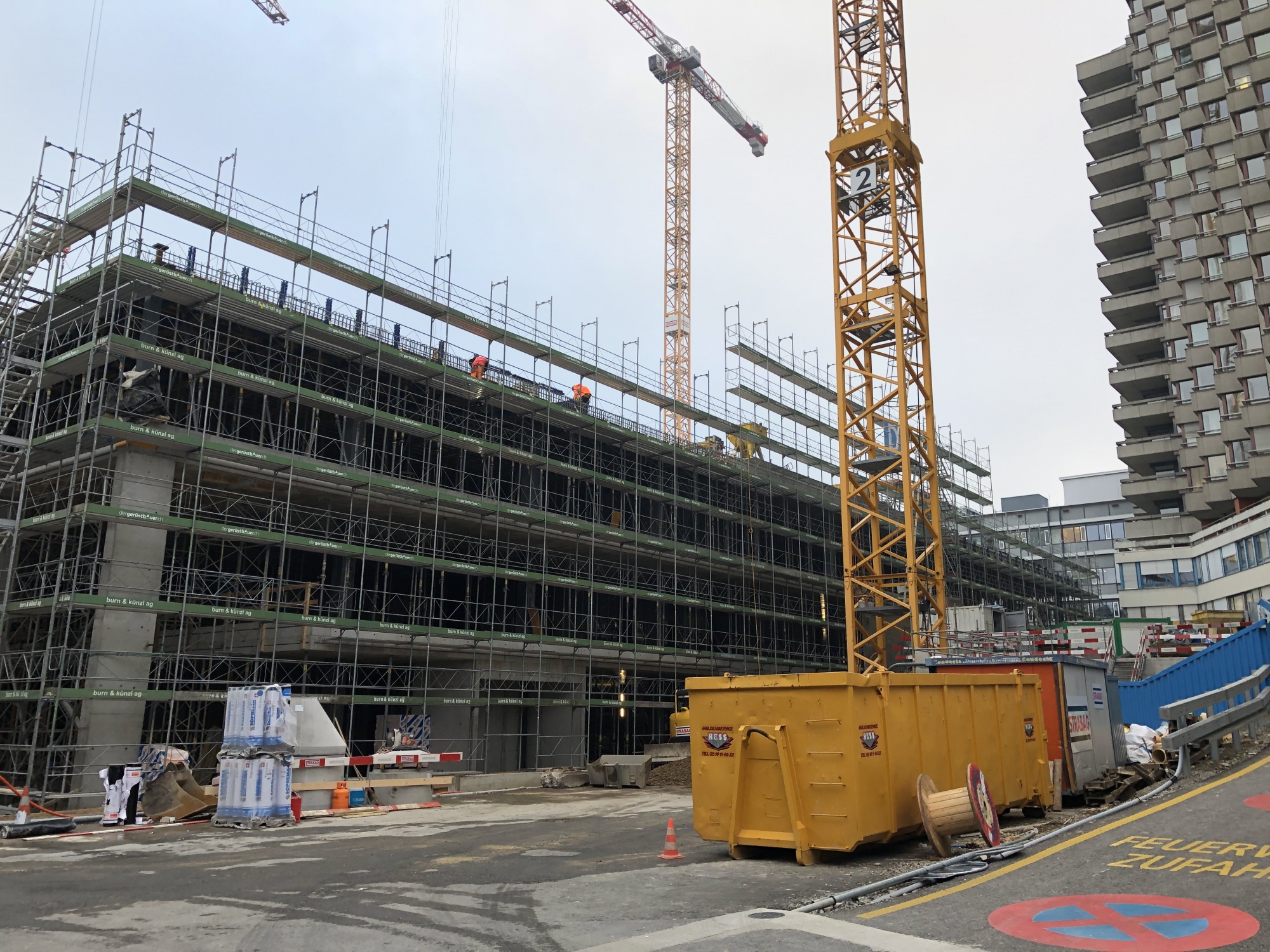

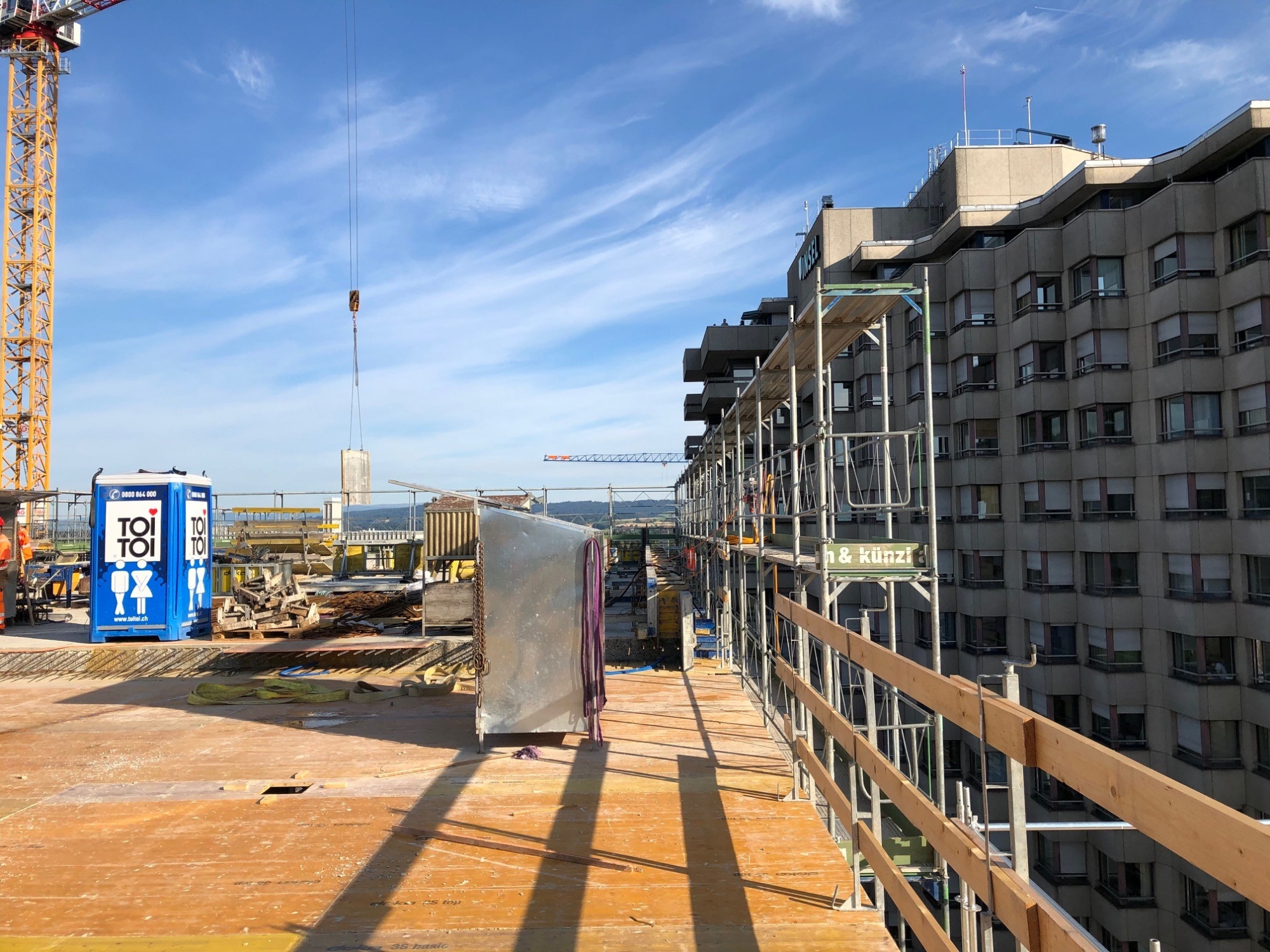

Aktuelle arbeiten bis zu 800 Handwerker auf der Baustelle. Die Fassadenarbeiten sind weitestgehend abgeschlossen. Die Gerüste werden zurückgebaut. Alle Drehkräne sind mittlerweile abgebaut. Die Baustellenzulieferungen erfolgen über Innenlifte. Mittlerweile befinden sich alle Geschosse im Innenausbau. Die Unterlagsböden wurden im ganzen Gebäude eingebracht  Die Sockelgeschosse sind weitgehend bereits ausgerüstet. Die Pflanztröge der beiden Terrassen auf dem Geschoss G sind angepflanzt. Die Absturzsicherungen wurden montiert. Die Aufbauten sind erstellt. Die Brüstungen und die Verkleidungen der Aufbauten auf dem Geschoss TQ befinden sich in der Fertigstellung. Die Fassaden der beiden Lichtinnenhöfe sind ausgerüstet. Die Steigzonenverkleidungen befinden sich in der Erstellung. Der finale Ausbau der Treppenhäuser läuft. Der Einbau der Aufzüge wurde abgeschlossen. Die Wände auf den Sockelgeschossen F, E (IMC), D und B sind geschlossen und wurden gestrichen. Die Anschlussarbeiten für die Böden und Decken wurden gestartet. Weiter wurden die ersten Abschlüsse für die Türen versetzt. Die Operationssäle befinden sich nach wie vor im Ausbau. Zurzeit werden die OP-Scheiben und Schwerlastdecken eingesetzt. Die grosse Passerelle zur Kinderklinik vermochte erfolgreich fertiggestellt werden.

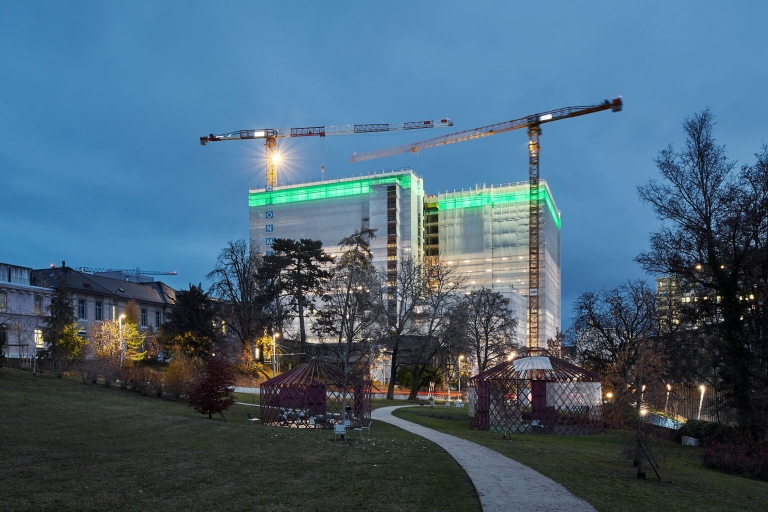

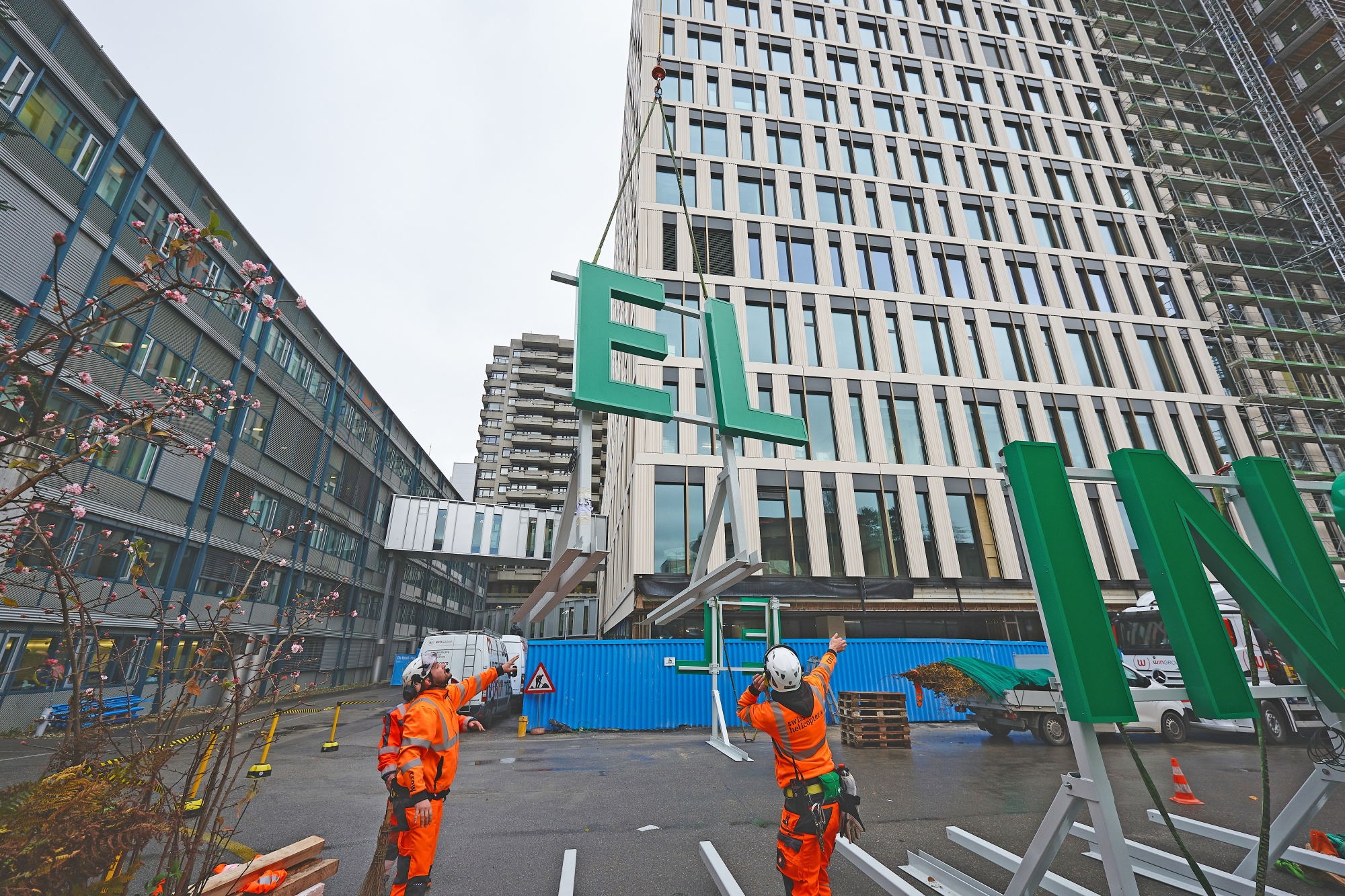

September 2021

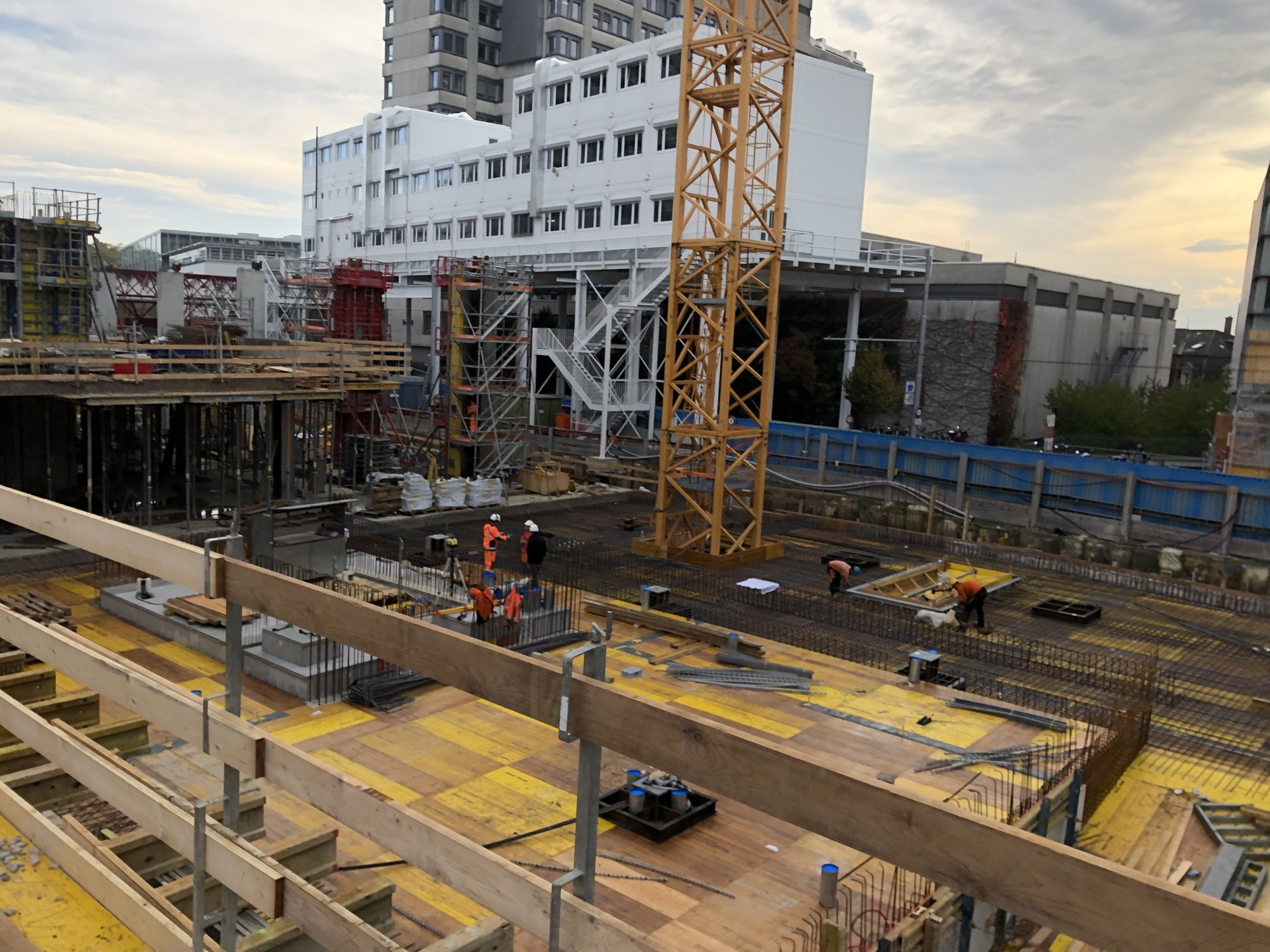

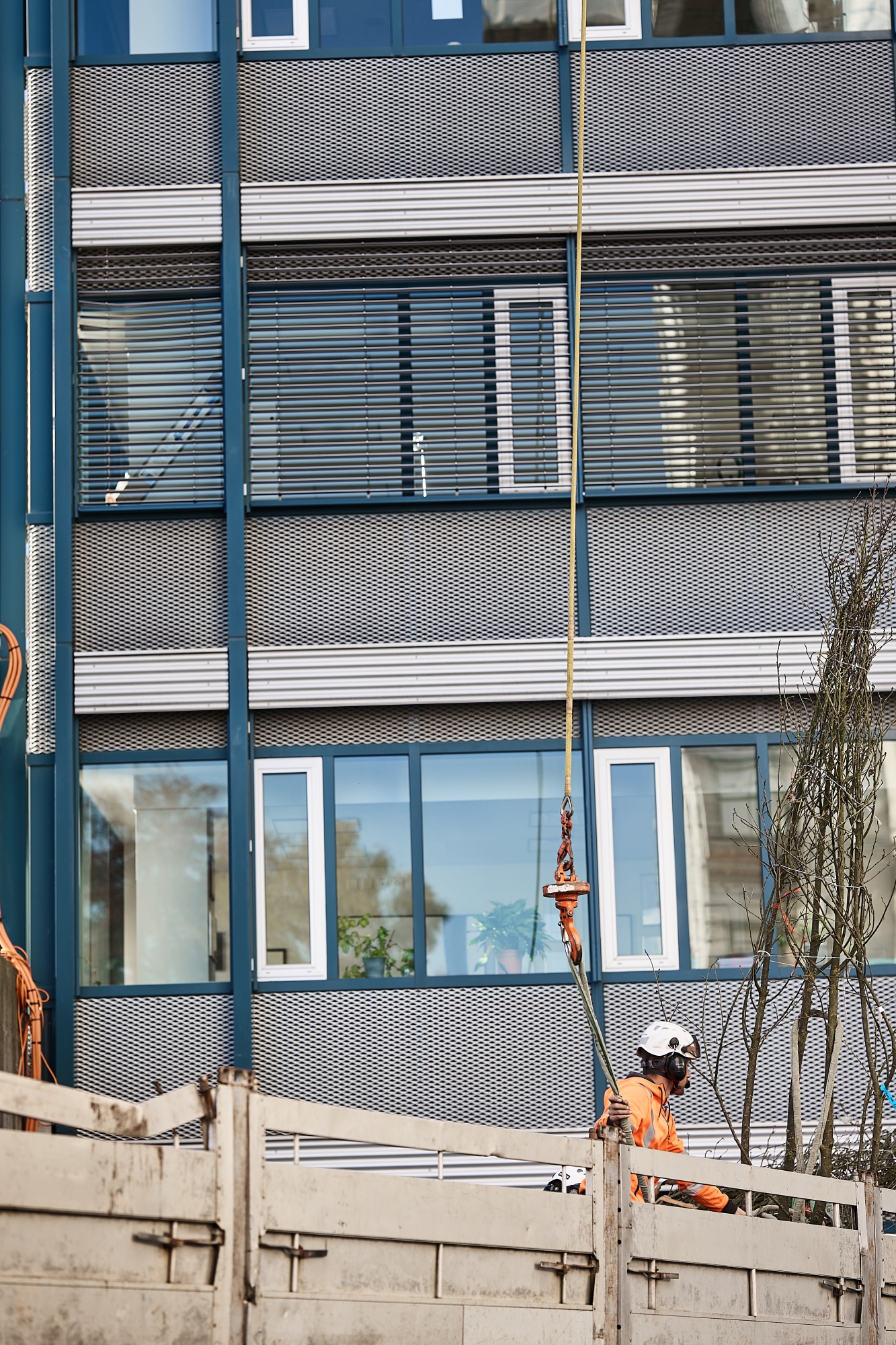

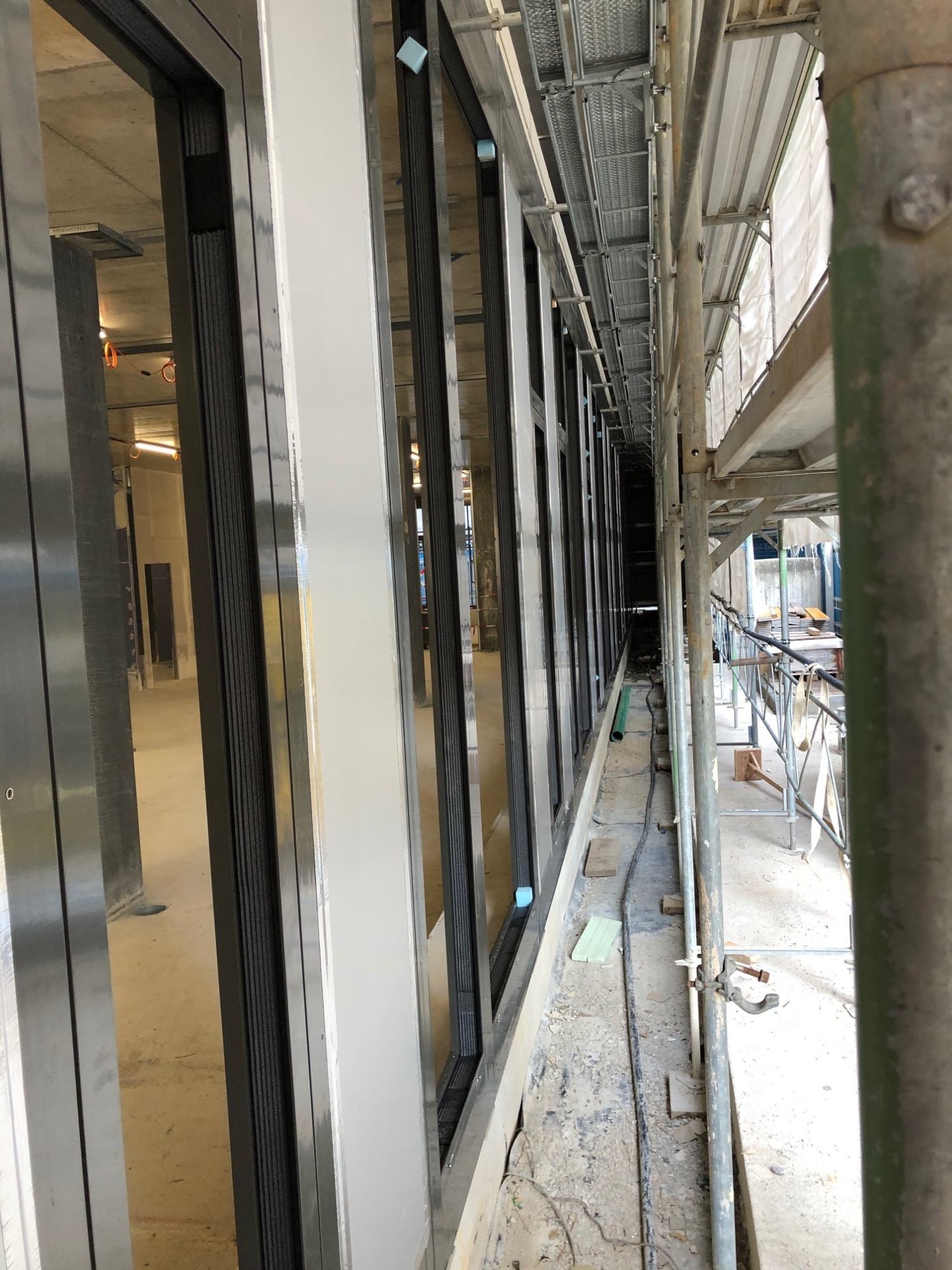

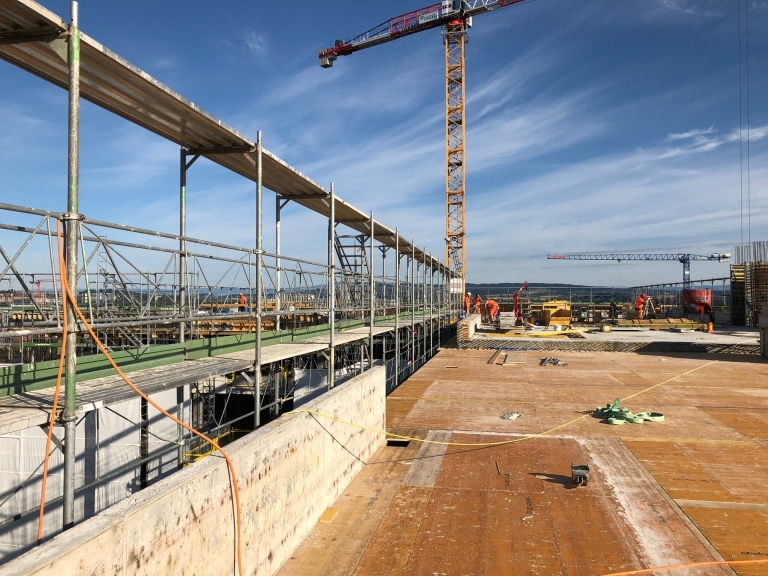

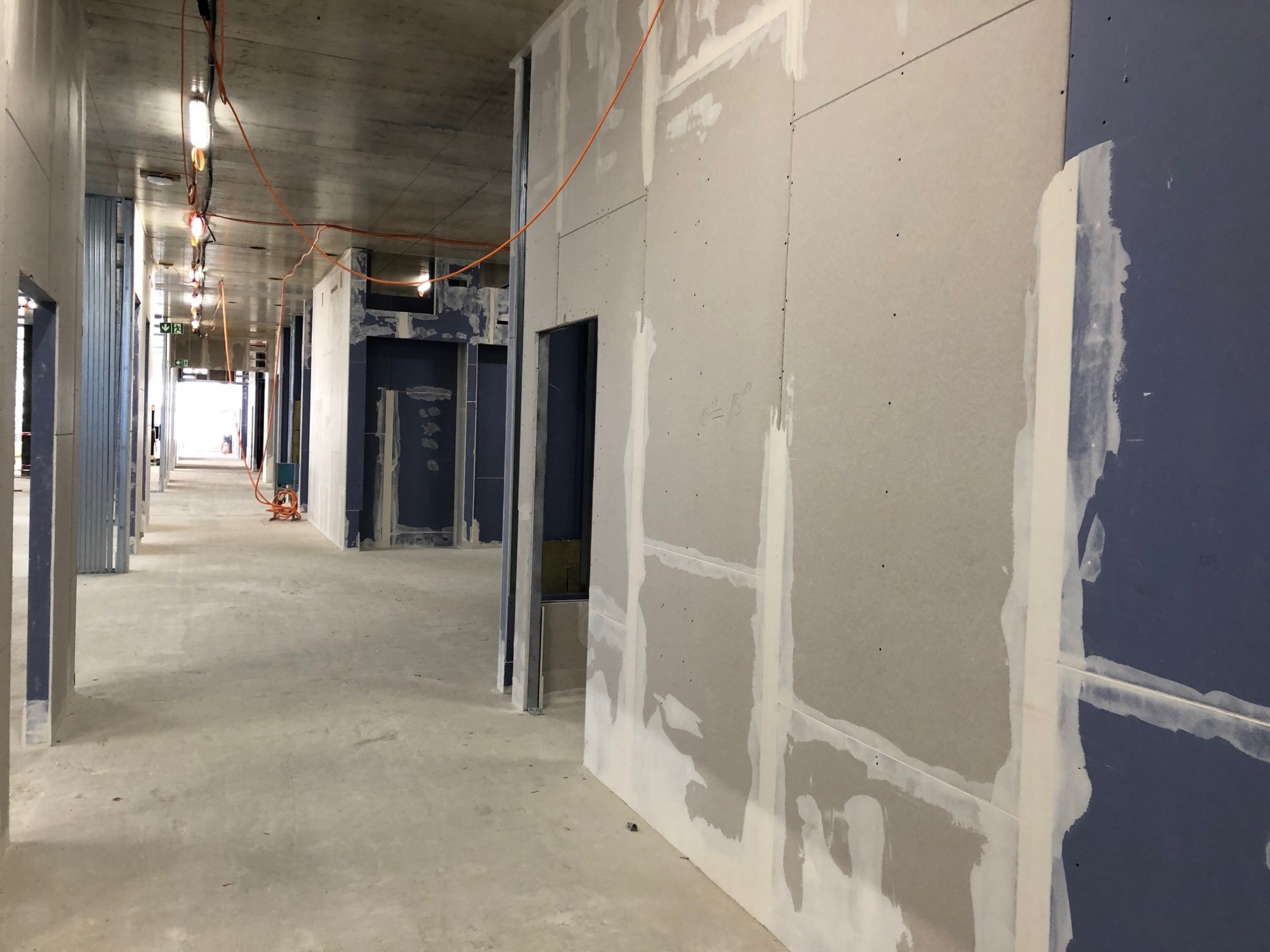

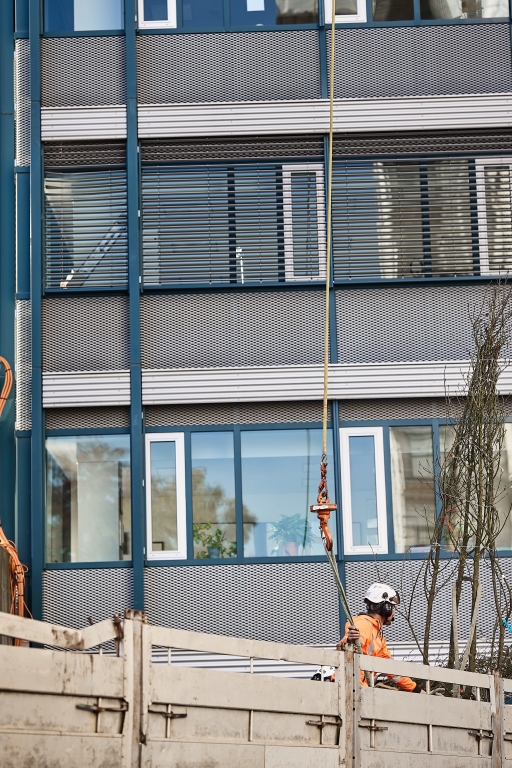

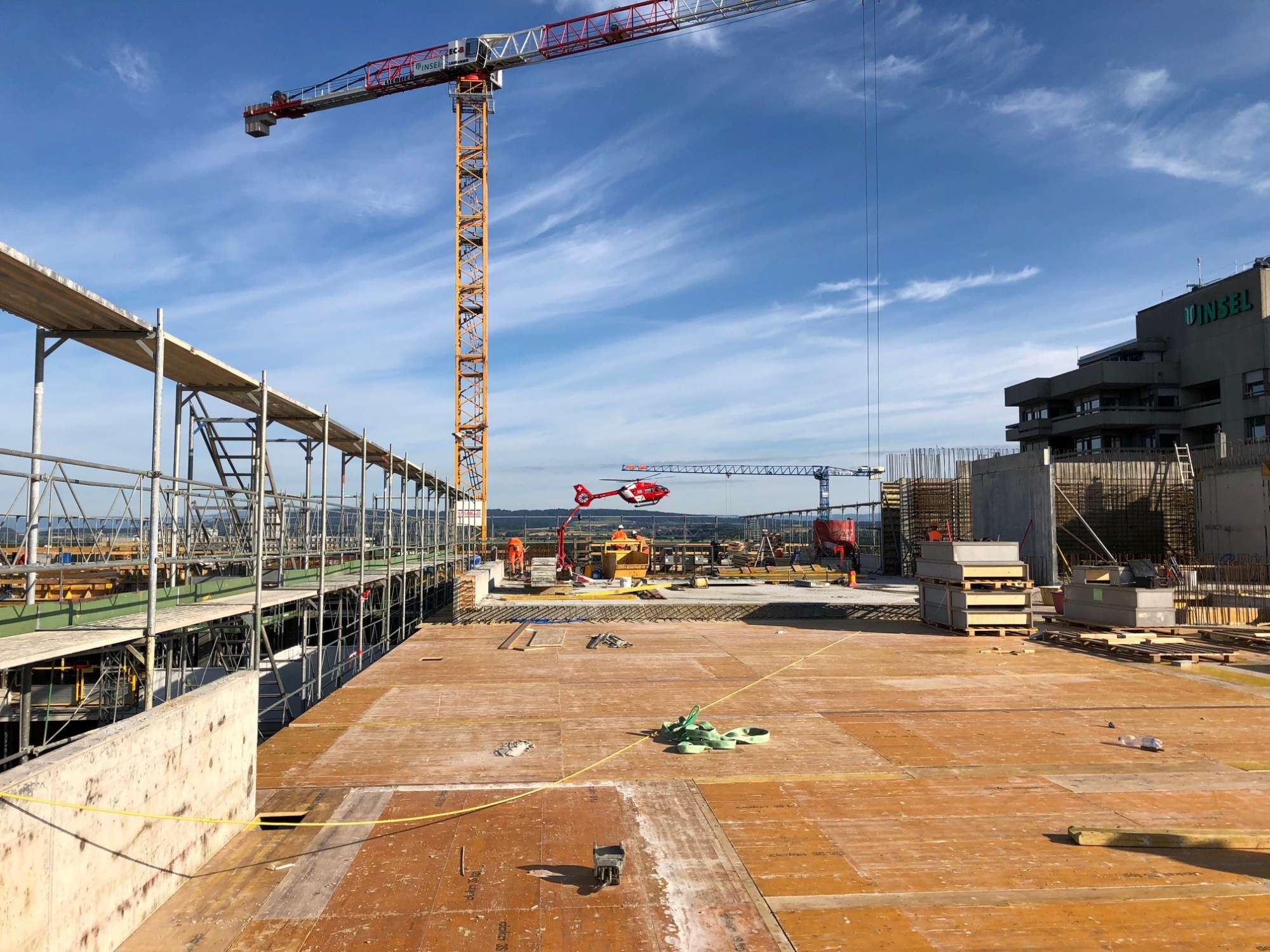

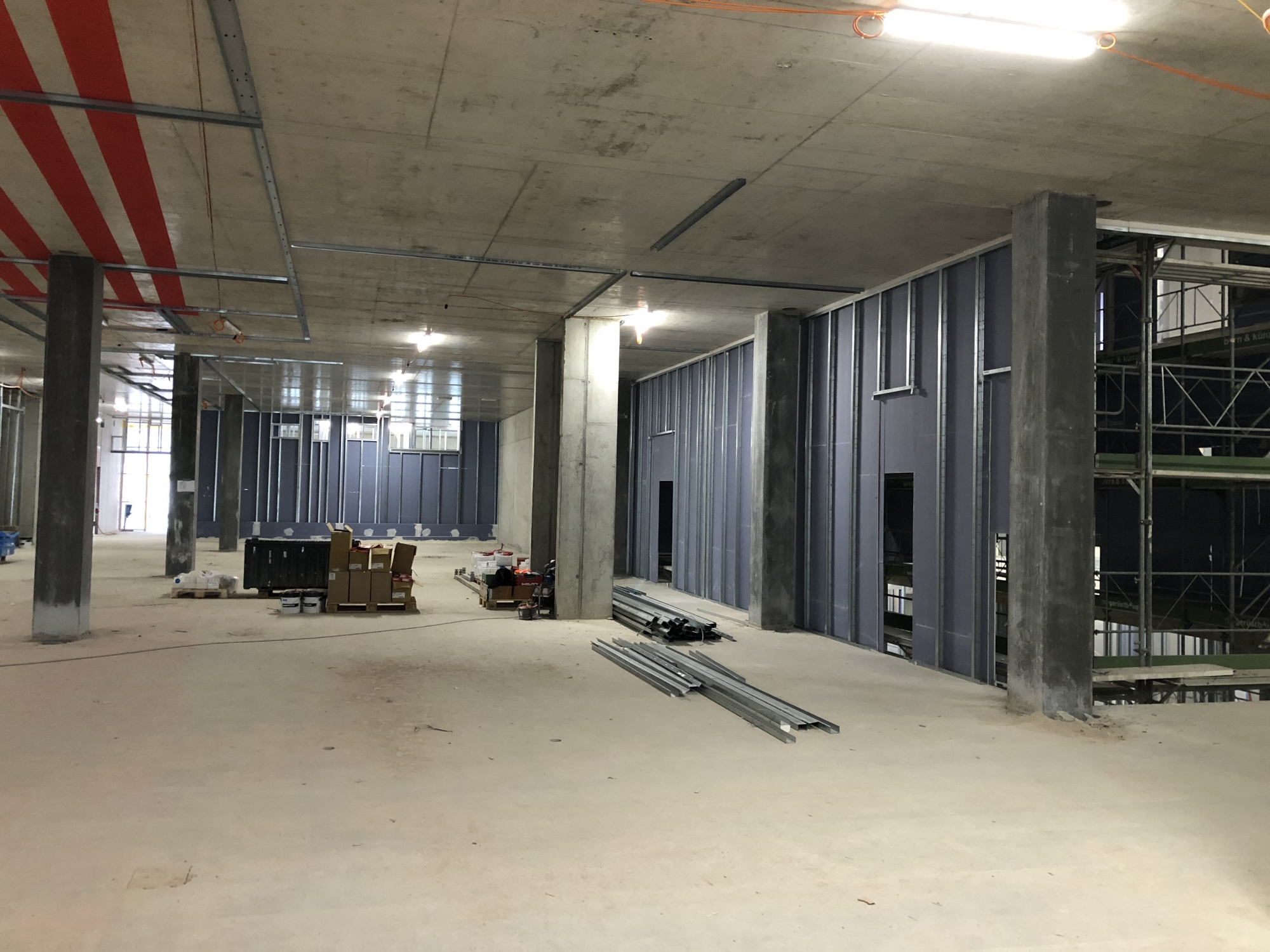

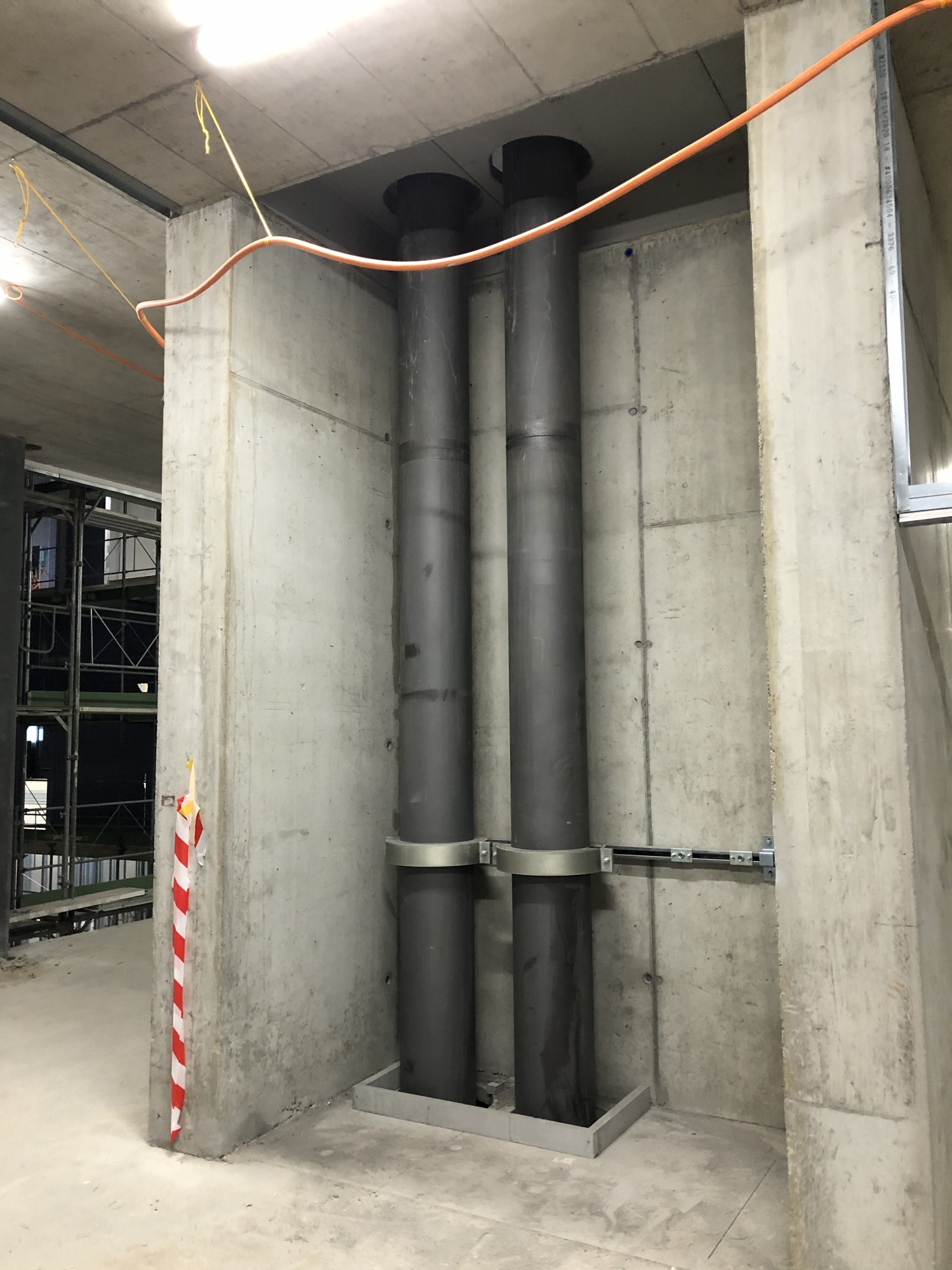

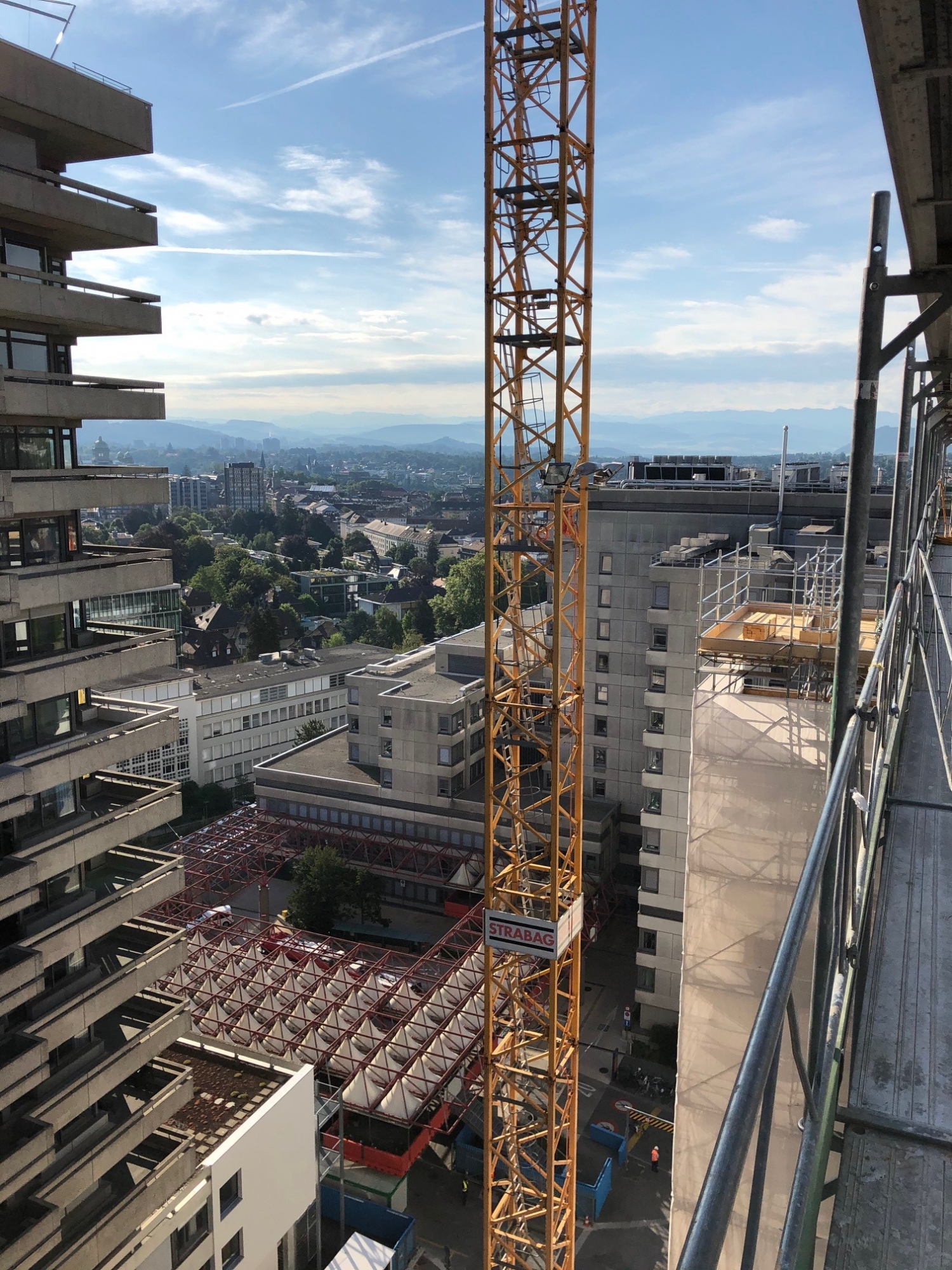

Als Hommage an die Gründerin des Inselspitals, die Geschichte schrieb, als dies noch kaum einer Frau möglich war, wurde das zukünftige Hauptgebäude in einer feierlichen Zeremonie als Anna-Seiler-Haus, ASH, getauft. Kurz davor konnte für die Mitarbeiterinnen und Mitarbeiter des Inselspitals und deren Familien der Tag der offenen Baustelle erfolgreich durchgeführt werden. Die Fassade ist weitgehend dicht und die Montage deren Elemente planmässig forgeschritten. Die Steigzonen sind weitgehend installiert. In den Geschossen U1 bis F und K bis P sind die haustechnischen Installationen in der Umsetzung. In den Sockelgeschossen ist der Innenausbau grösstenteils am Laufen. Die ersten OP-Wände (UK) sind montiert. Die Unterlagsböden wurden bis auf die Geschosse G, H und J eingebracht. Die beiden Lichthofinnenfassaden wurden fertiggestellt. Das Fassadengerüst wurde abgebaut. Der Trockenbau in den Turmgeschossen schreitet voran. Je zwei Patientenmusterzimmer wurden als Rohling, resp. im Endausbau fertiggestellt. Im Geschoss TQ sind auf den Flachdächern die Verkleidungen der Aufbauten und der Brüstungen in Bearbeitung. Ausserdem werden die haustechnischen Installationen erstellt. Auf dem Geschoss G werden die Pflanztröge ausgekleidet und die Absturzsicherungen montiert. Bis auf wenige Schlussarbeiten ist der Einbau der Passerellen INO erfolgt. Die Erstellung der Passerelle KKL verläuft planmässig.

März 2021

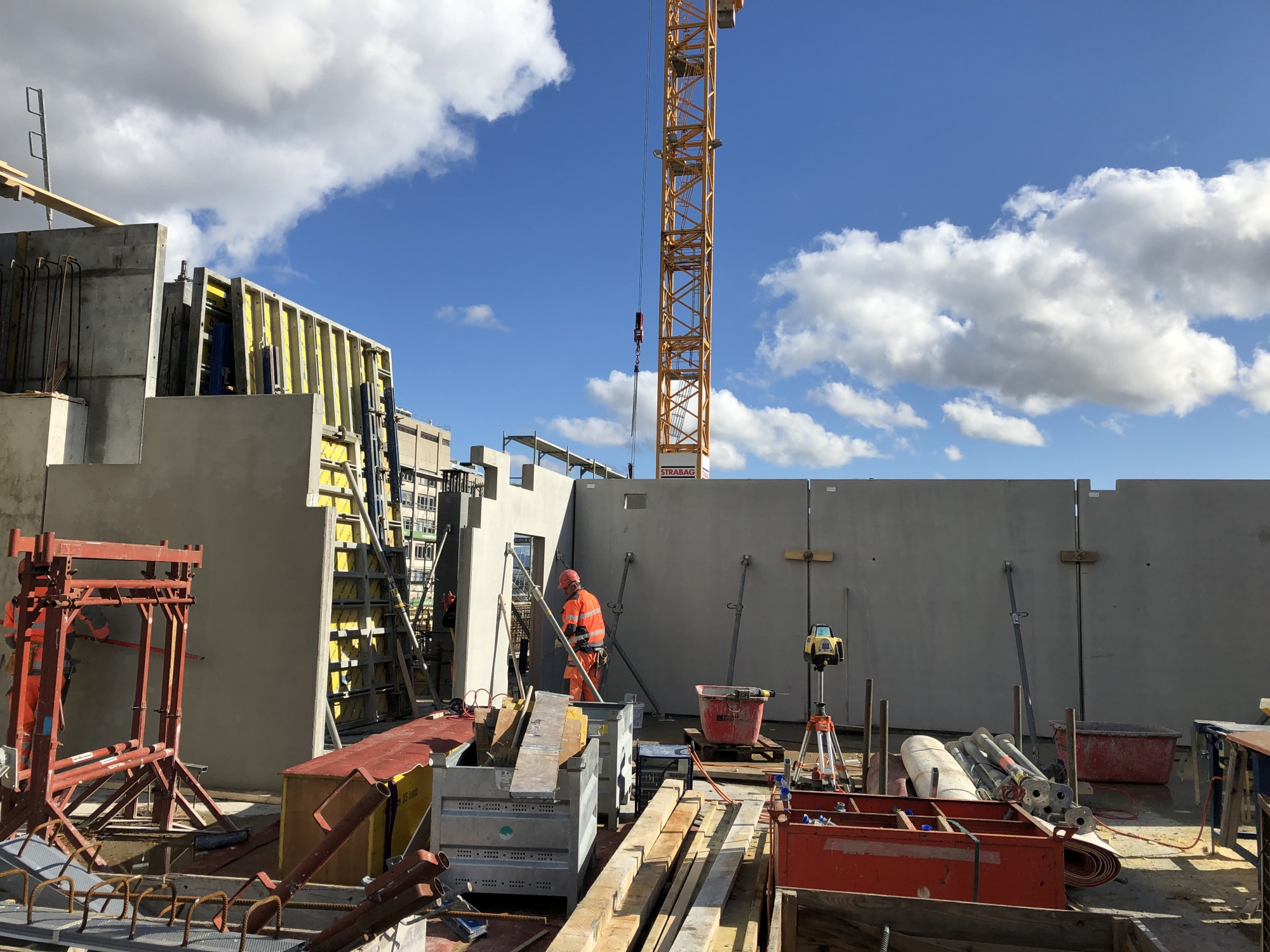

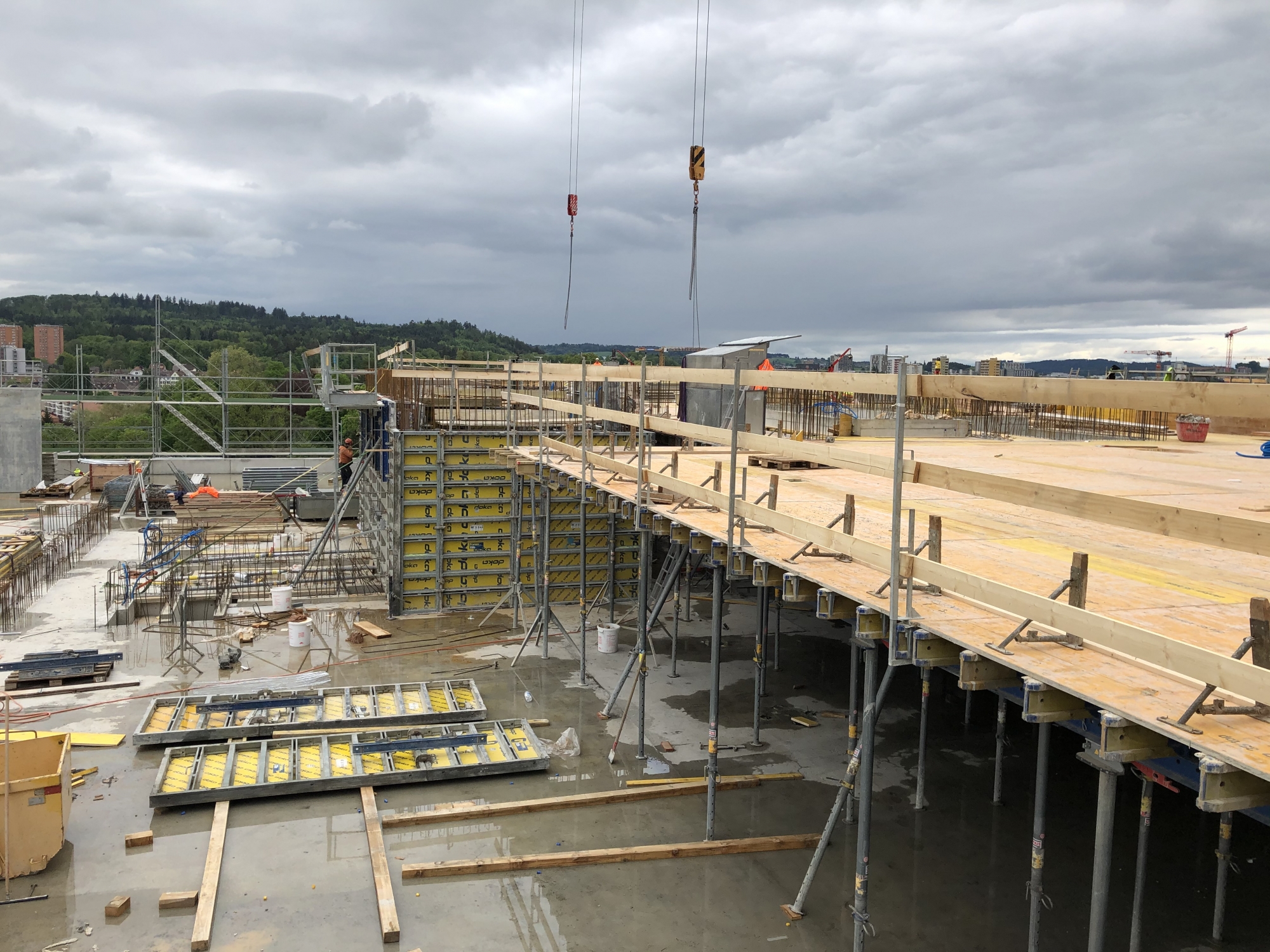

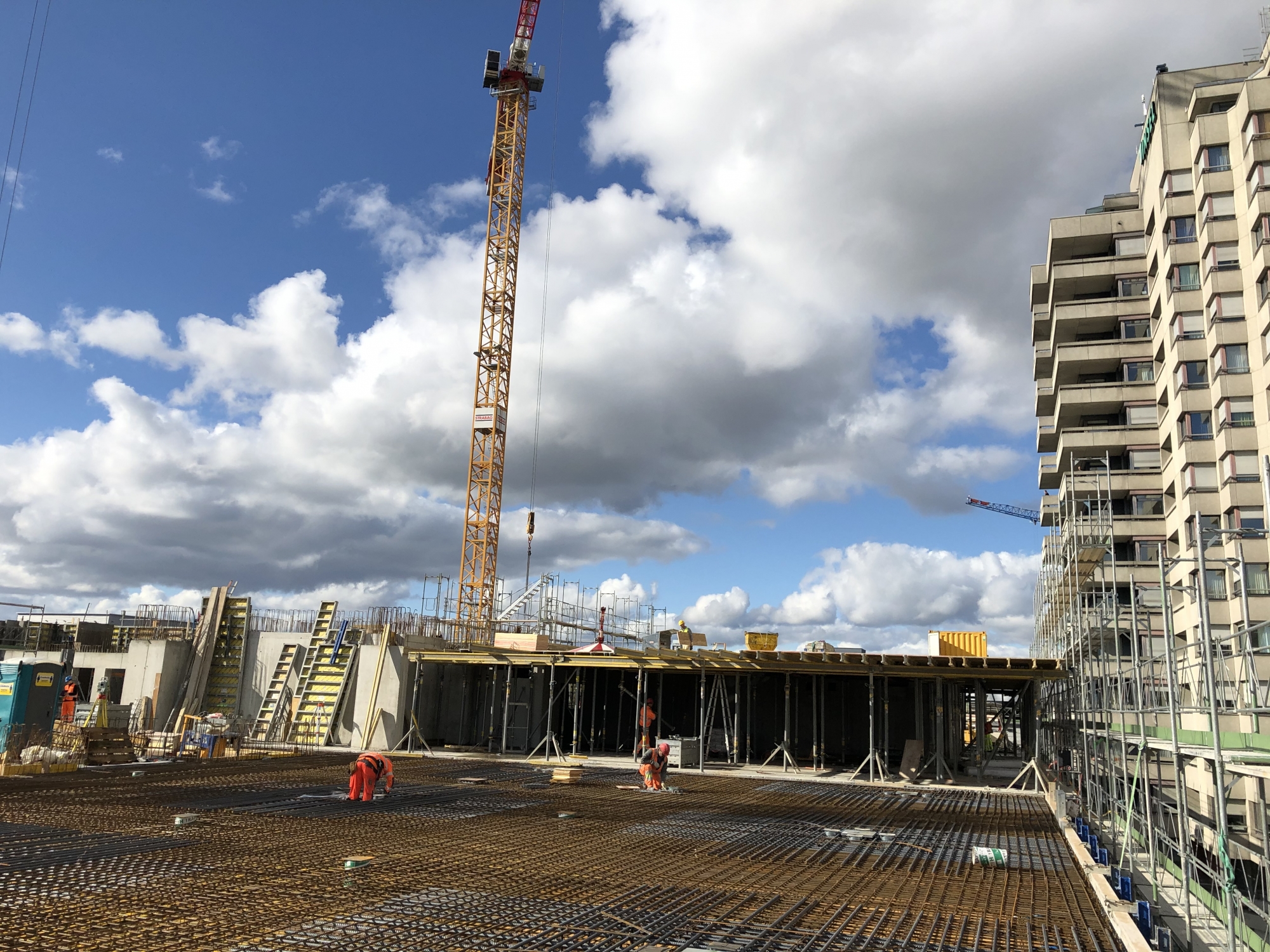

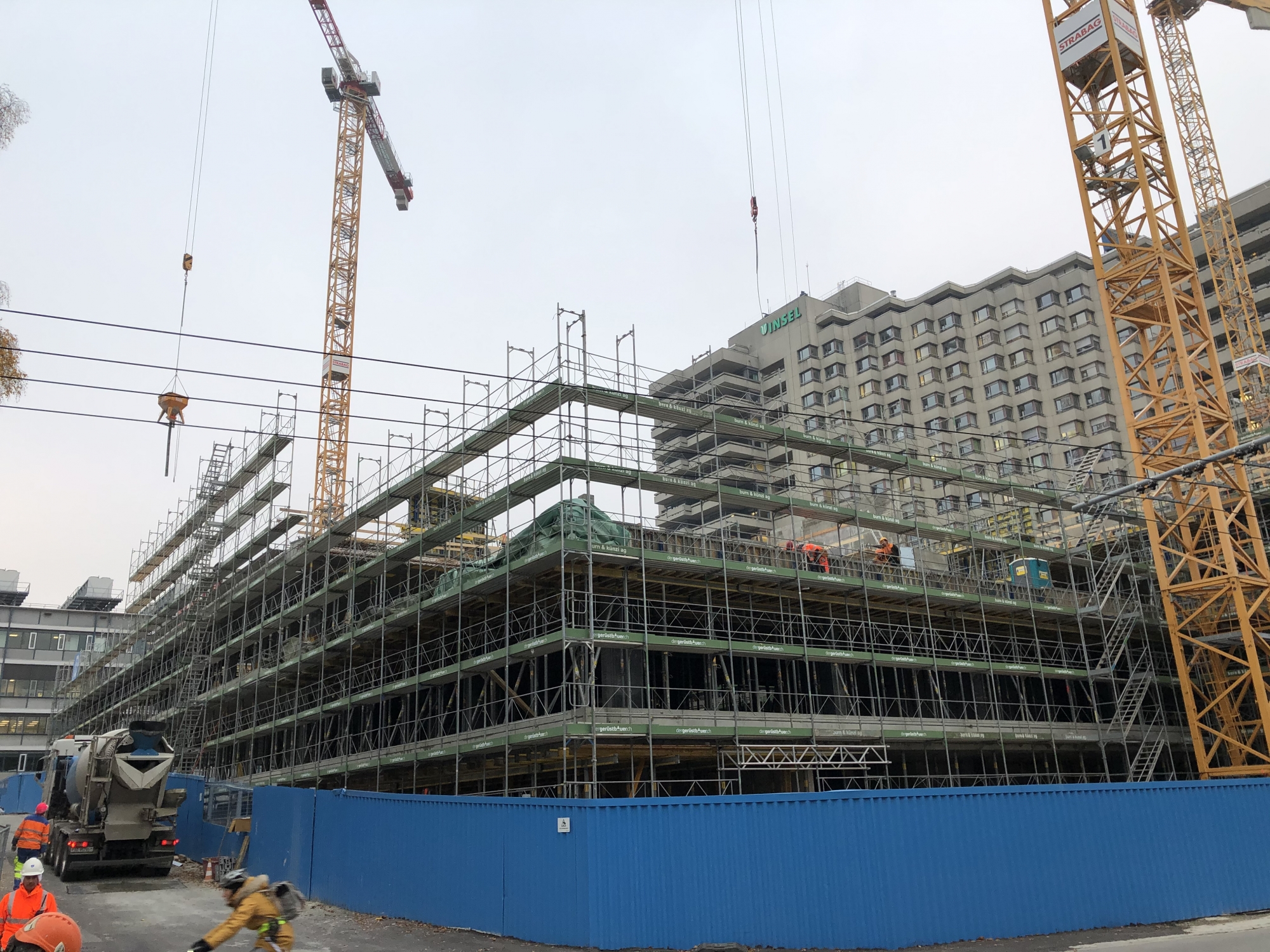

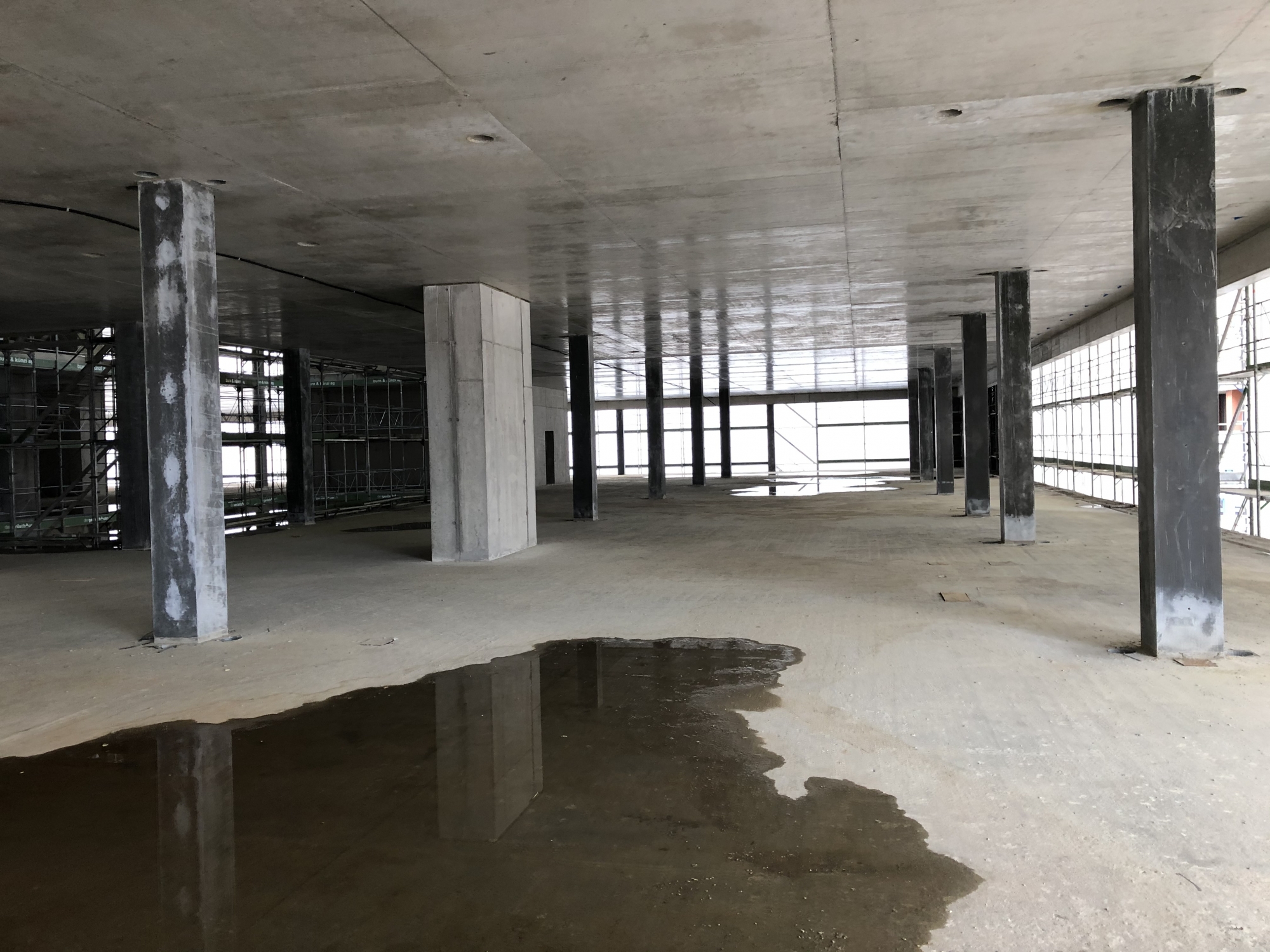

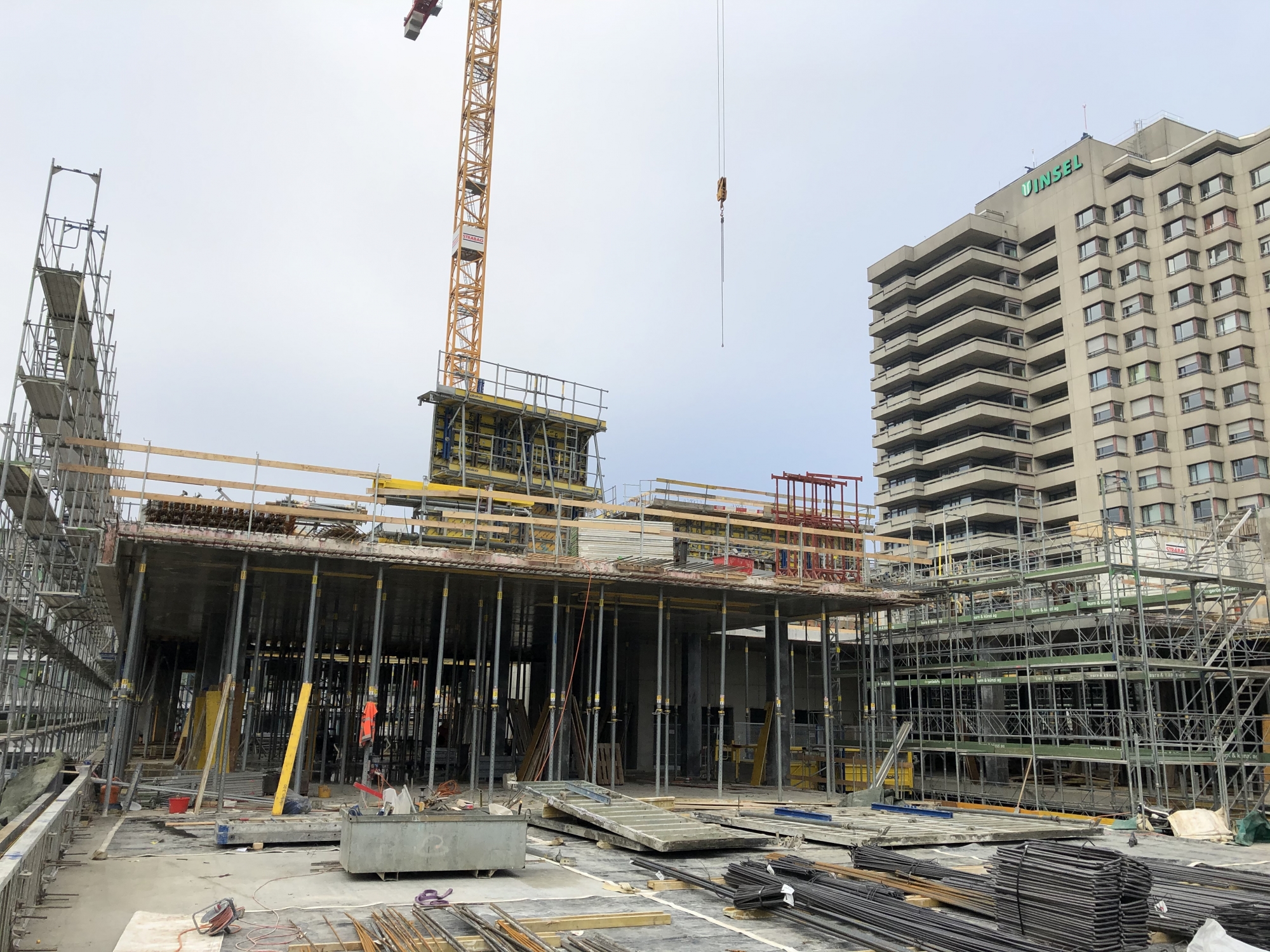

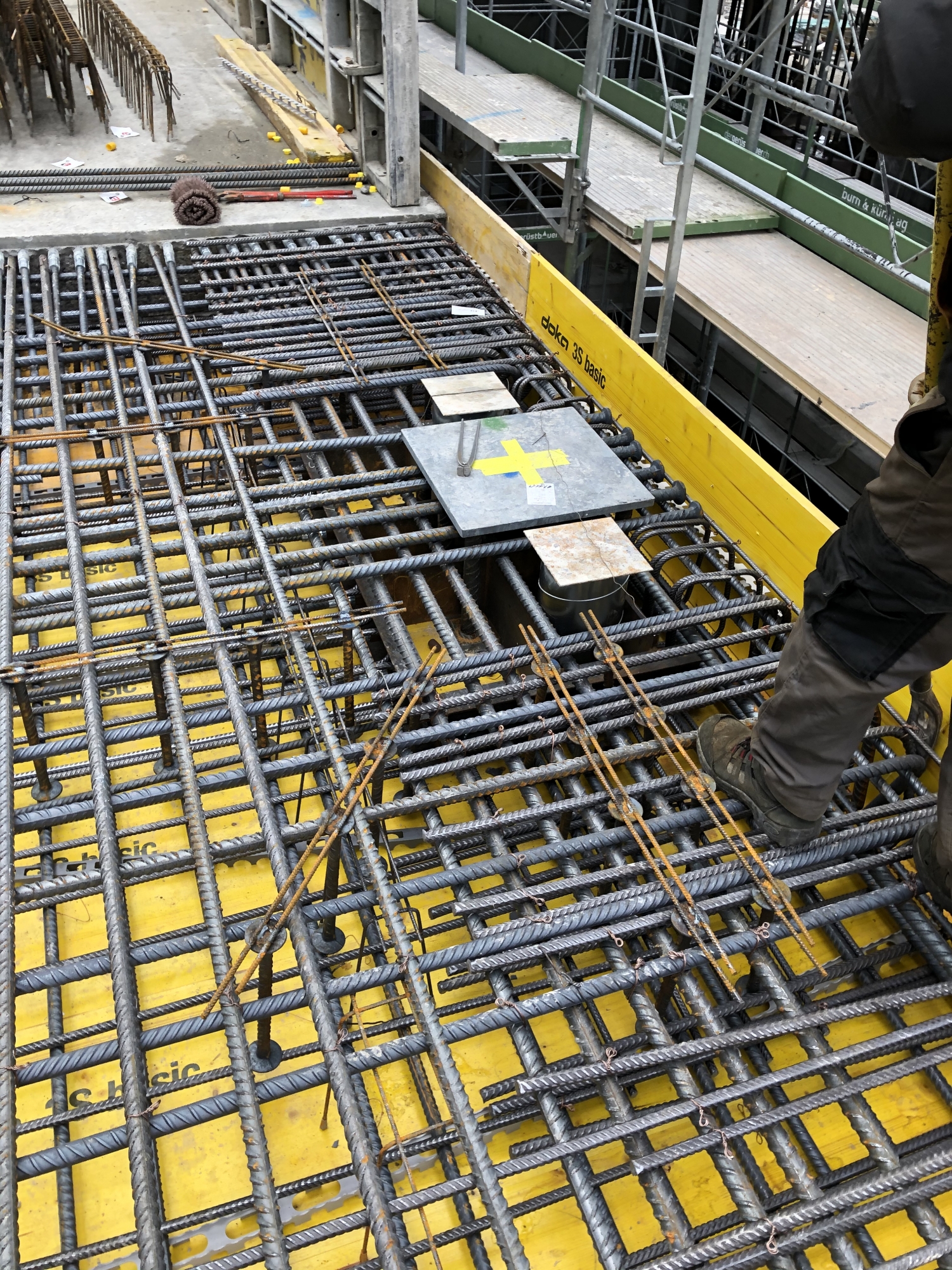

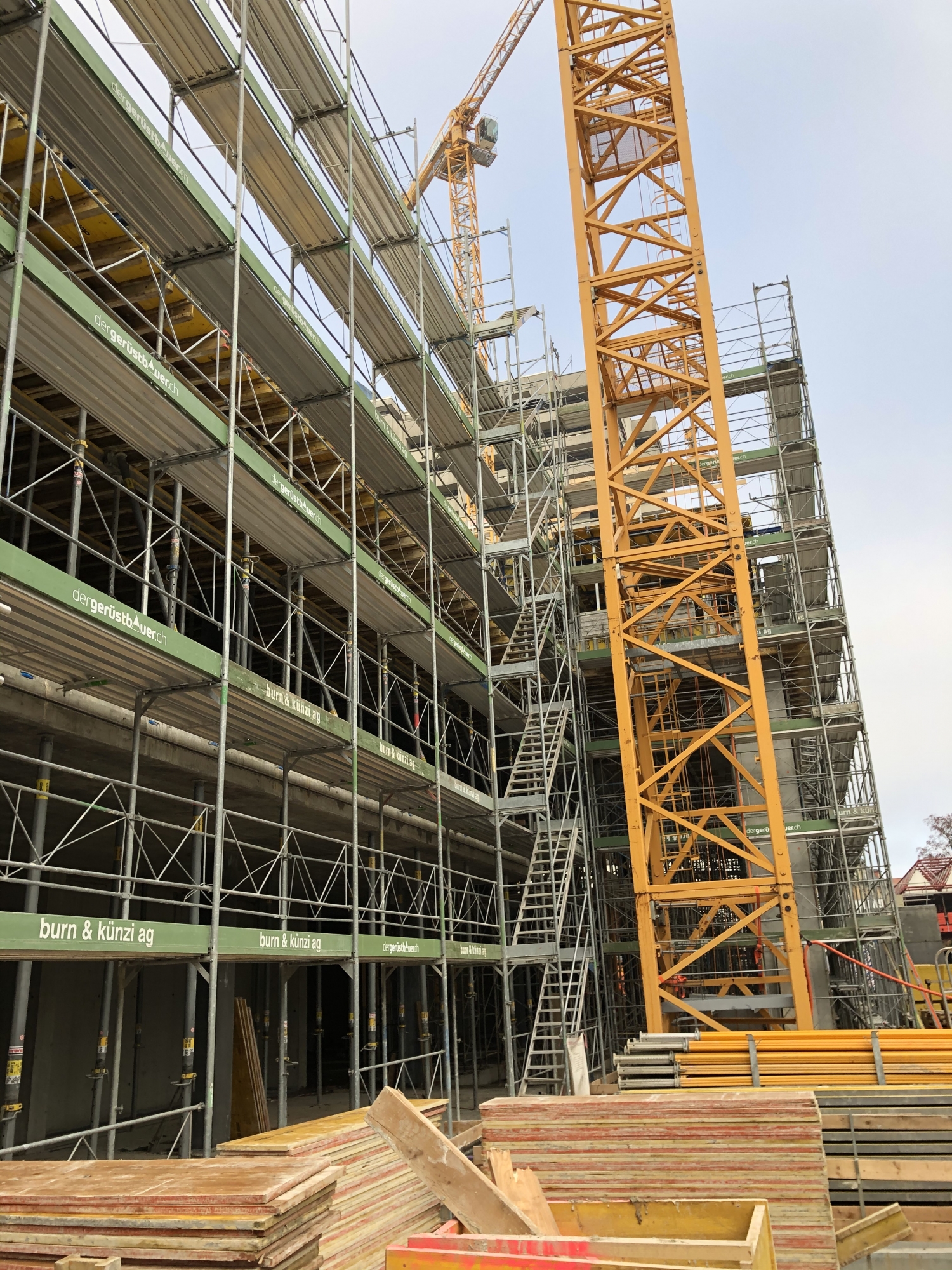

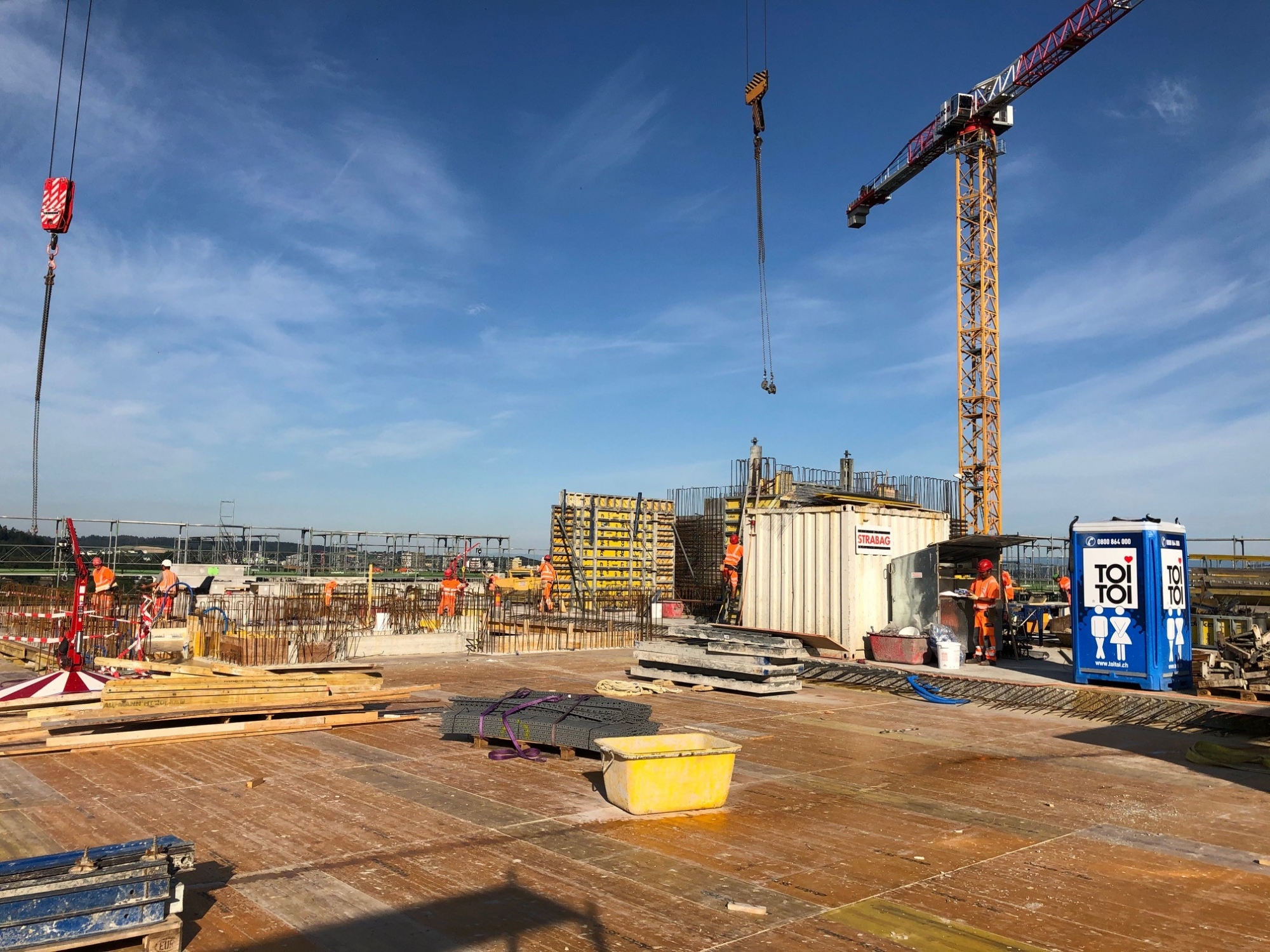

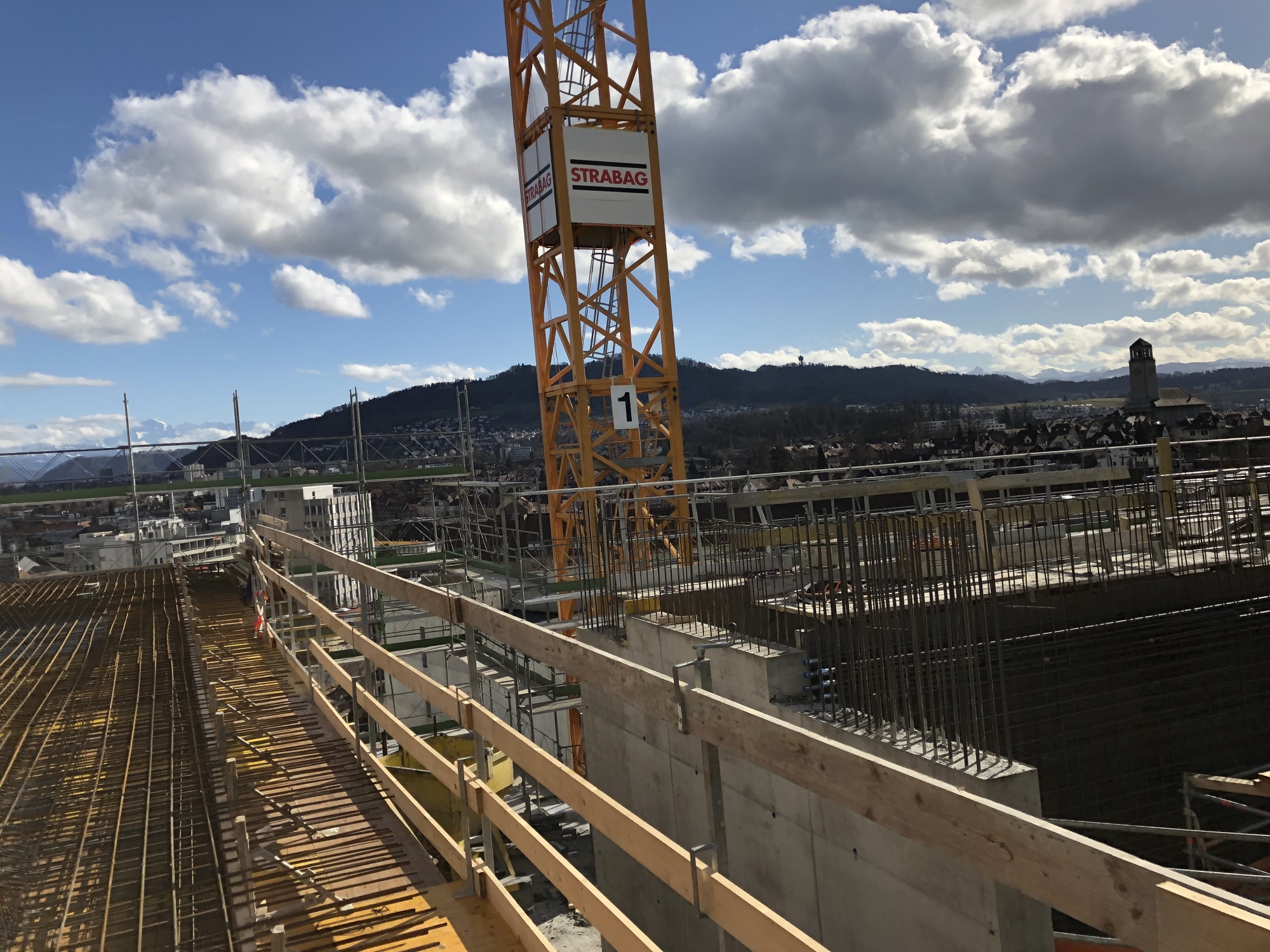

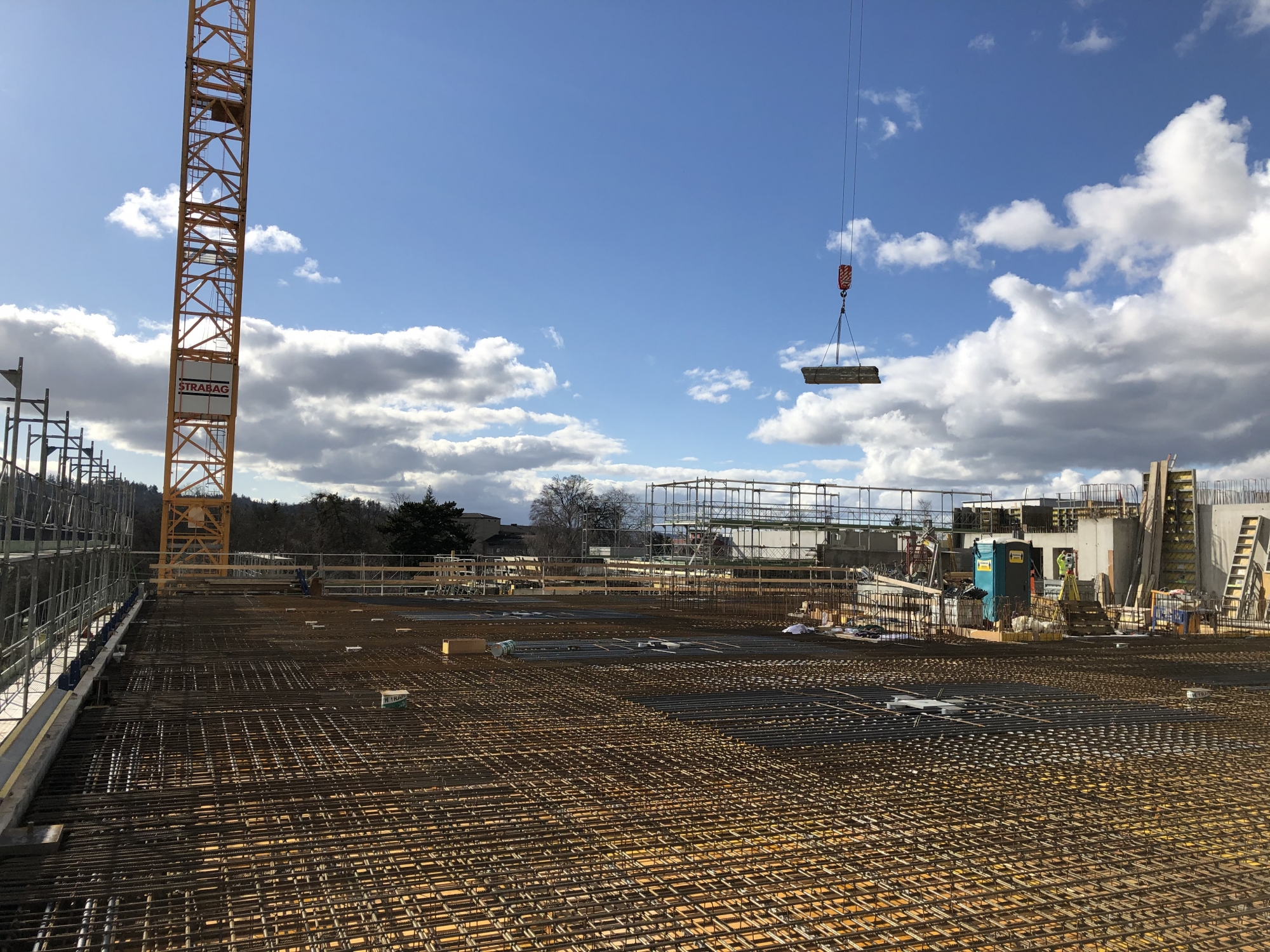

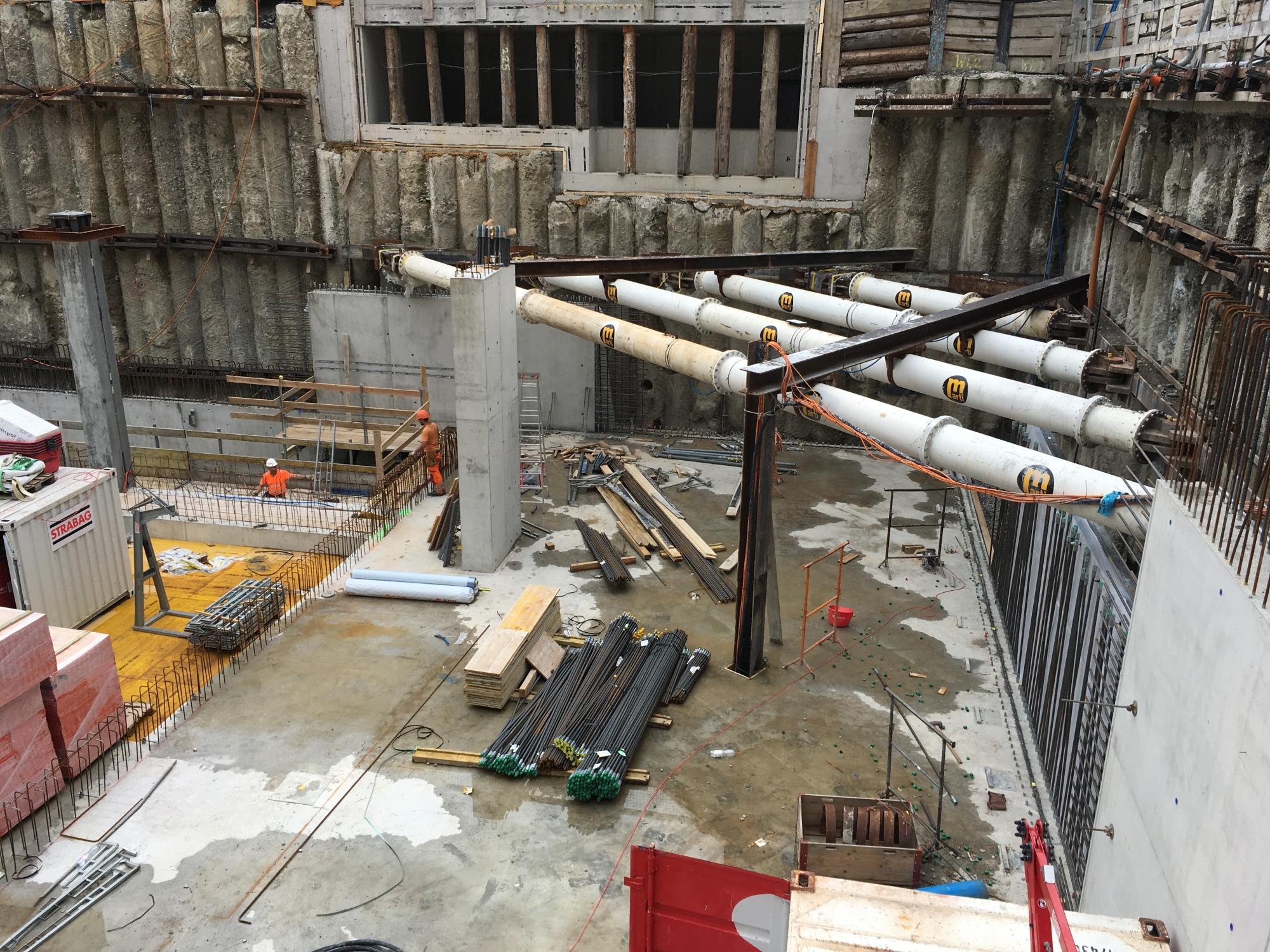

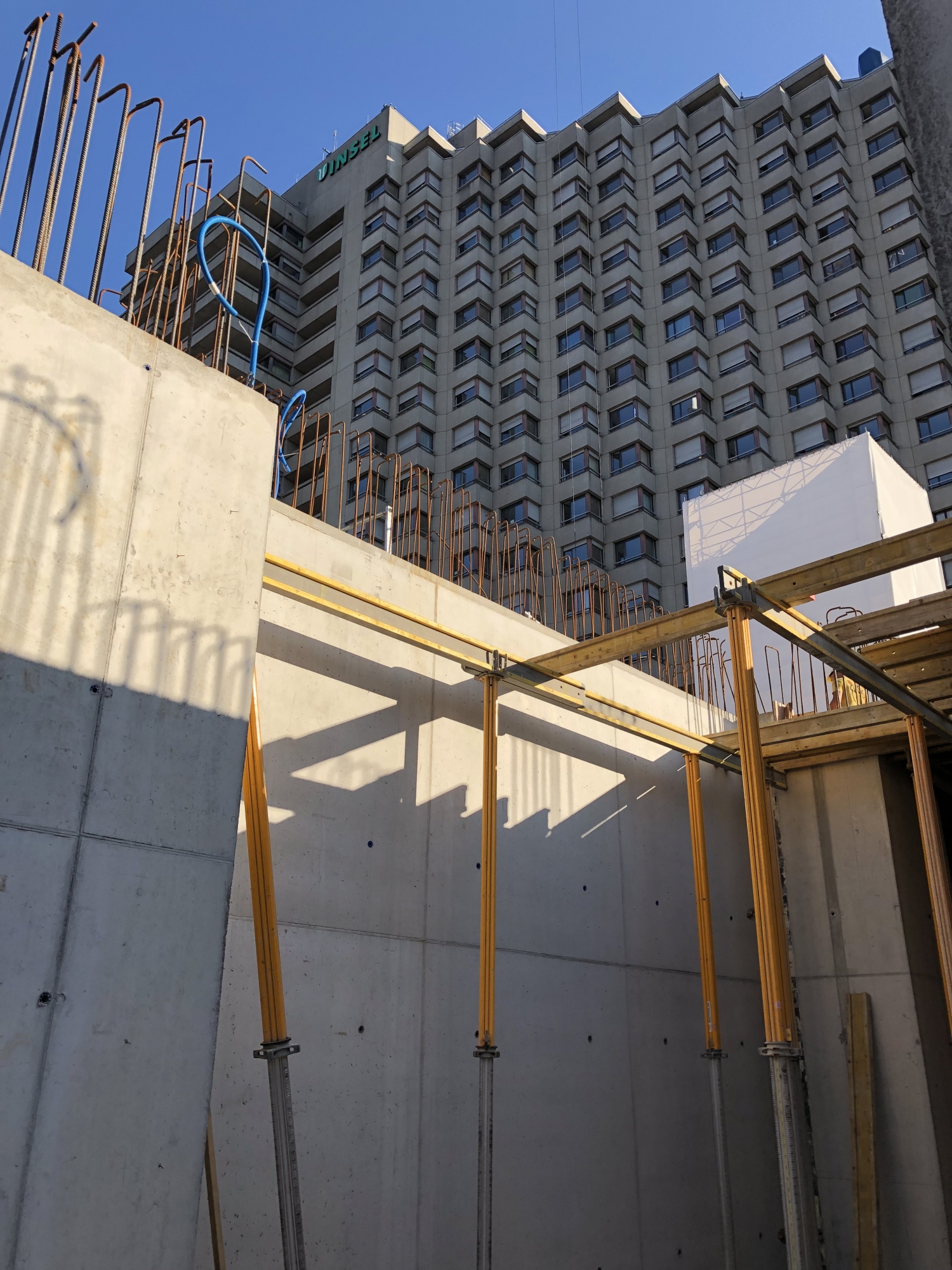

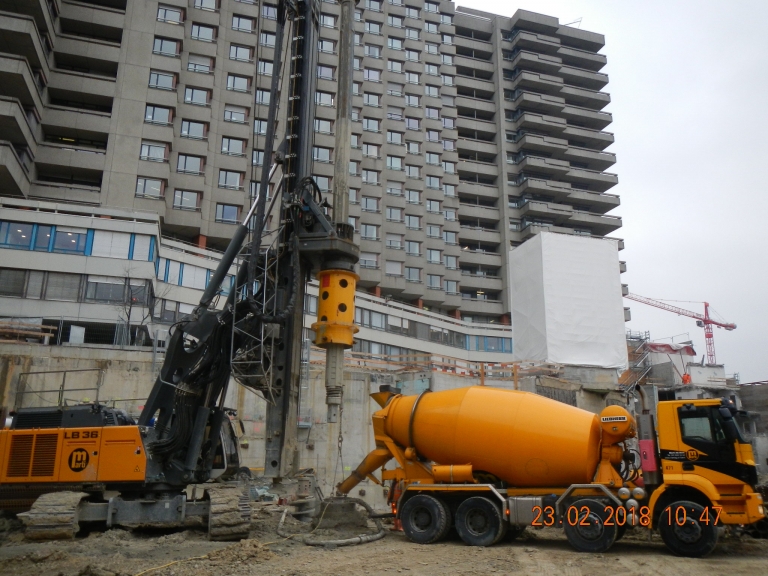

Der über 63 Meter hohe und 135'000 Tonnen schwere Rohbau konnte im November 2020 frühzeitig abgeschlossen werden. Der in den über 56'000 Kubikmetern Beton verbaute Stabstahl ist mit ingesamt über 6'800 Kilometern länger als unser Erdradius! Die Fassadenarbeiten mit ingesamt fast 2'200 Fenstern und 2'500 Betonelementen haben mittlerweile die Turmgeschosse erreicht. Dasselbe gilt für den sowohl von unten nach oben wie auch von oben nach unten verlaufenden Innenausbau. Zwischenzeitlich befinden sich schon heute über 350 Arbeiter auf der Baustelle, wobei die Ausbauleistungen im Verlaufe dieses Jahres noch deutlich zunehmen werden. Der Neubau wird über mehr als 3'250 Räume und 4'360 Türen verfügen. Nun hat auch der Bau der 4 Passerellen zum Interventions-, Notfalls- und Operationszentrum sowie derjenige zur Kinderklinik begonnen.

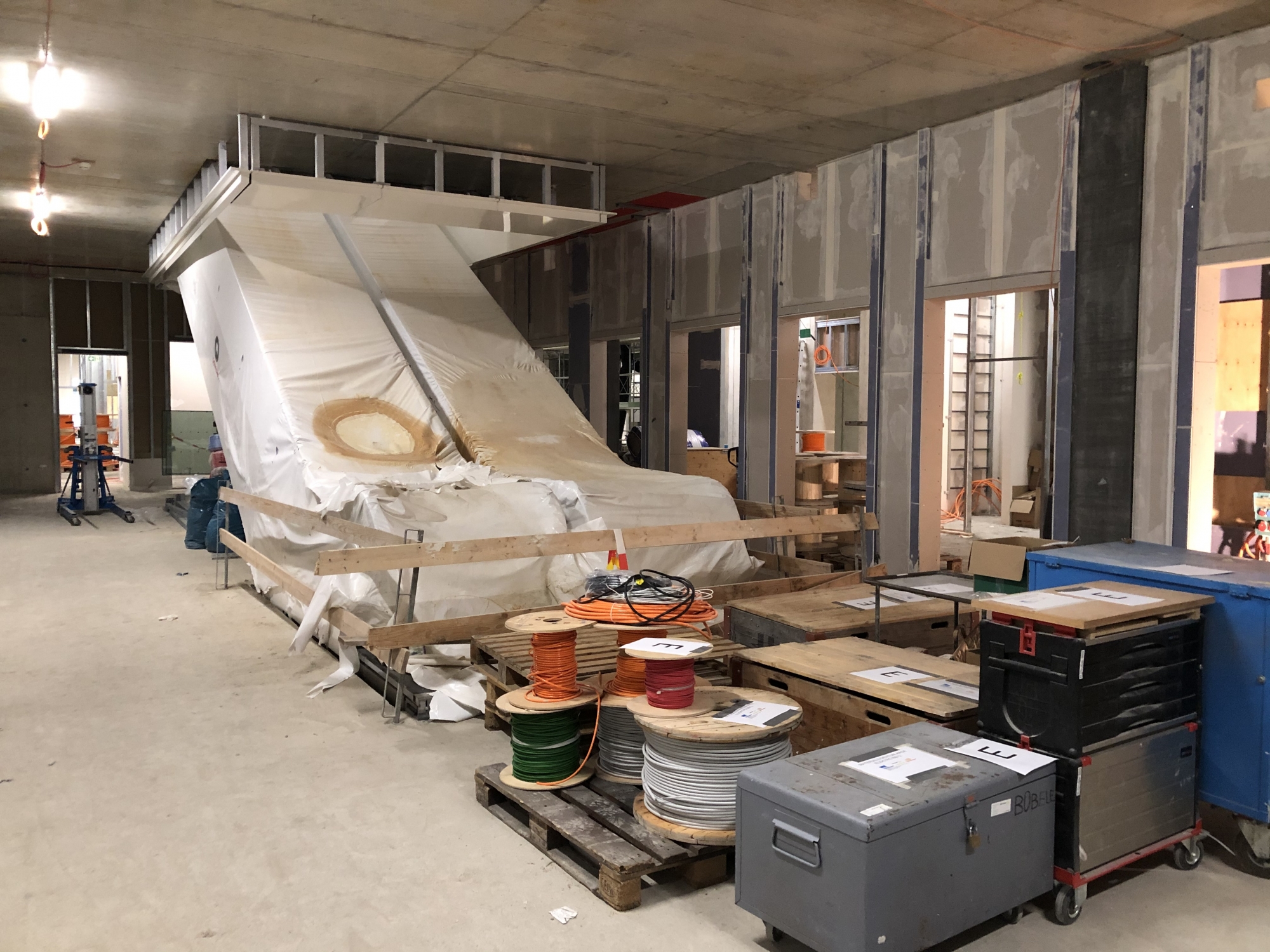

November 2020

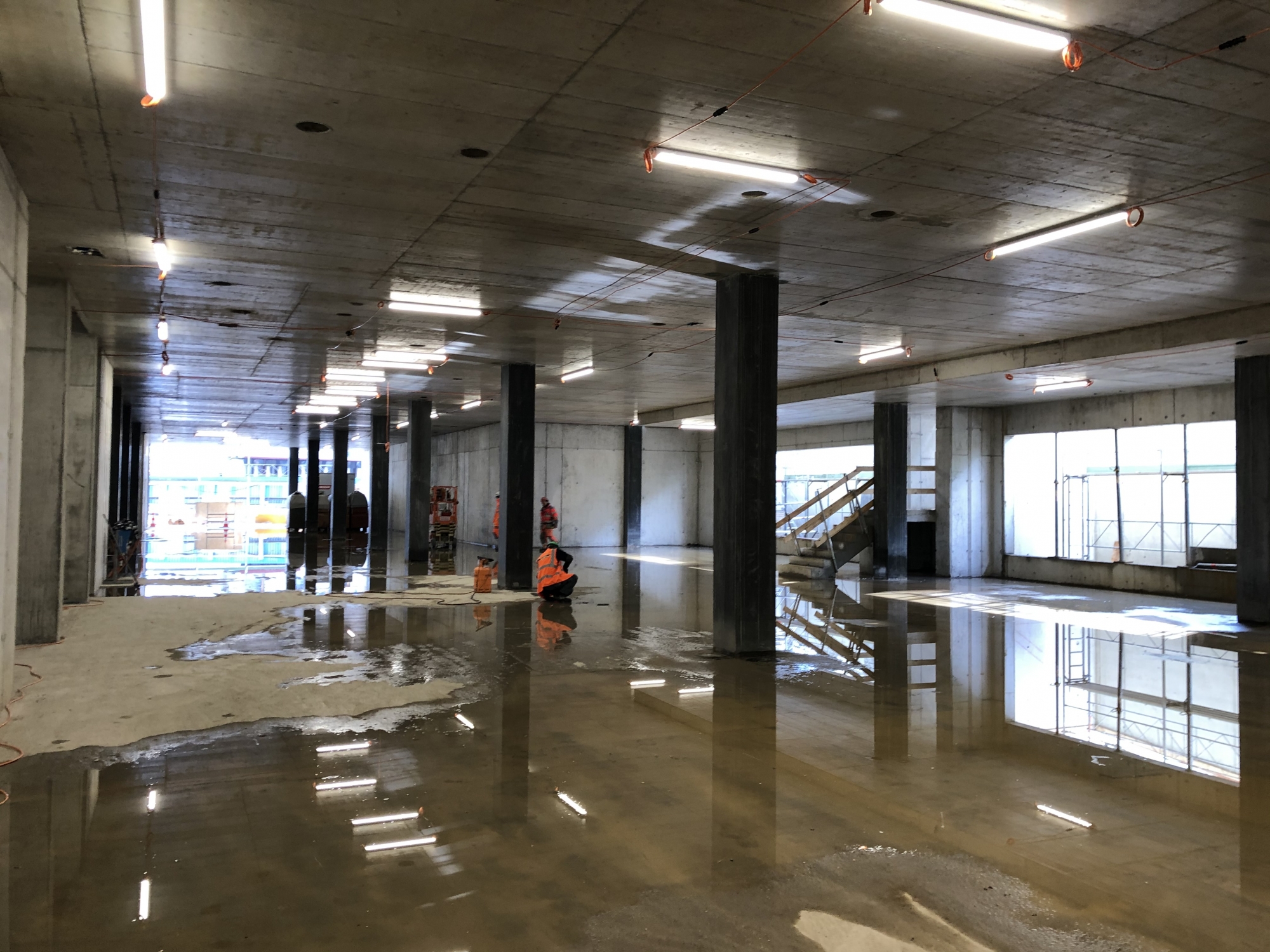

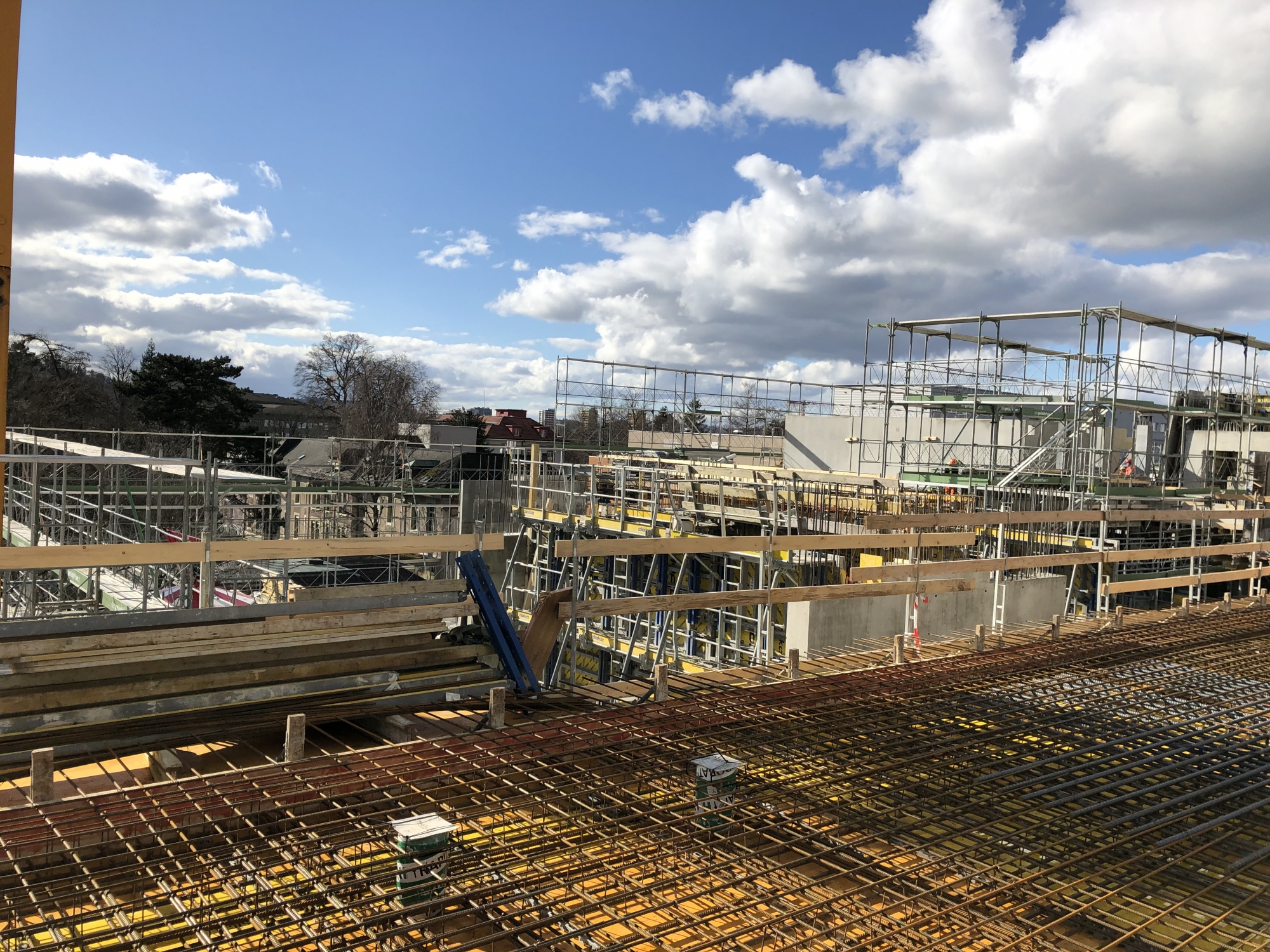

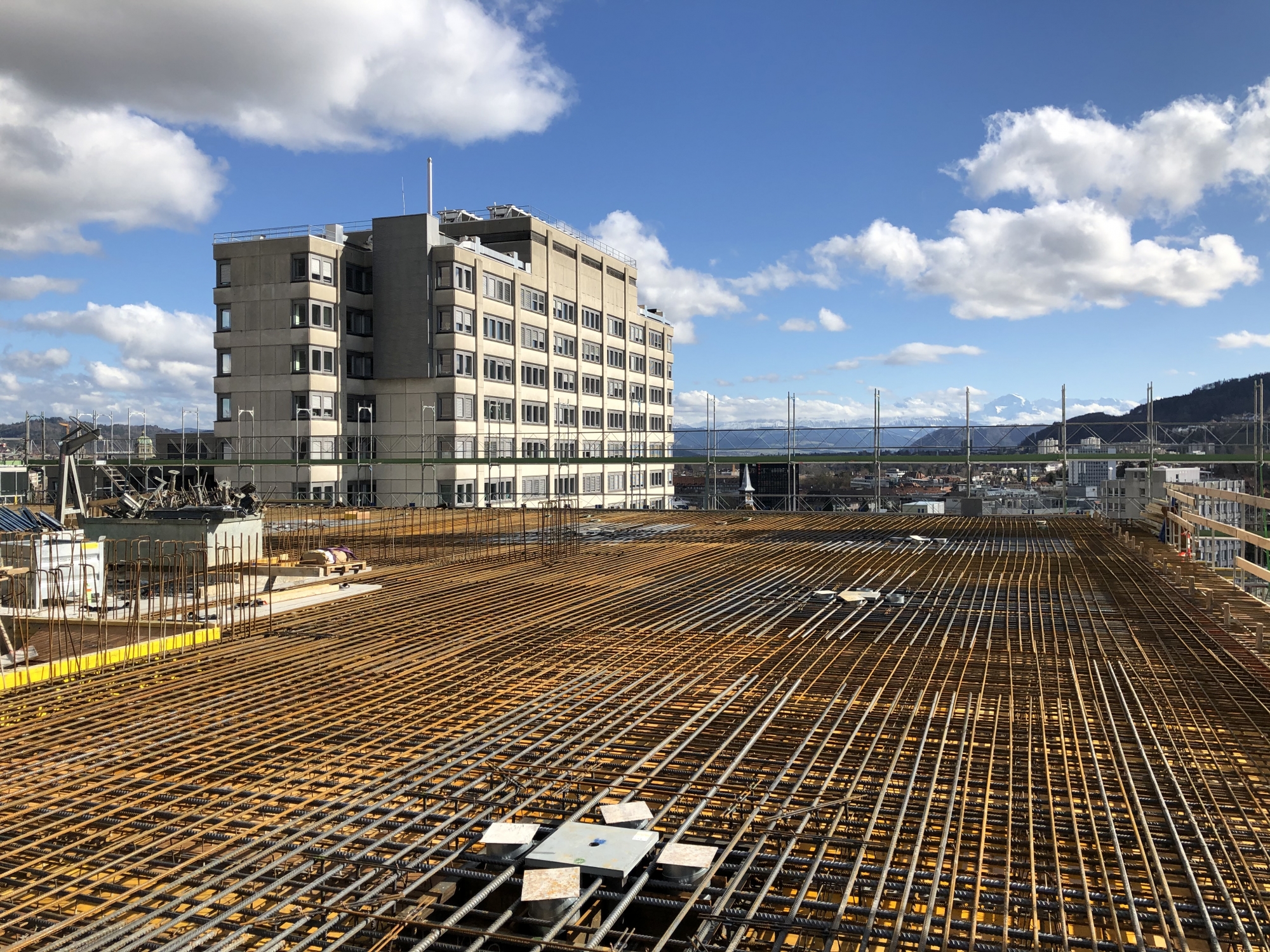

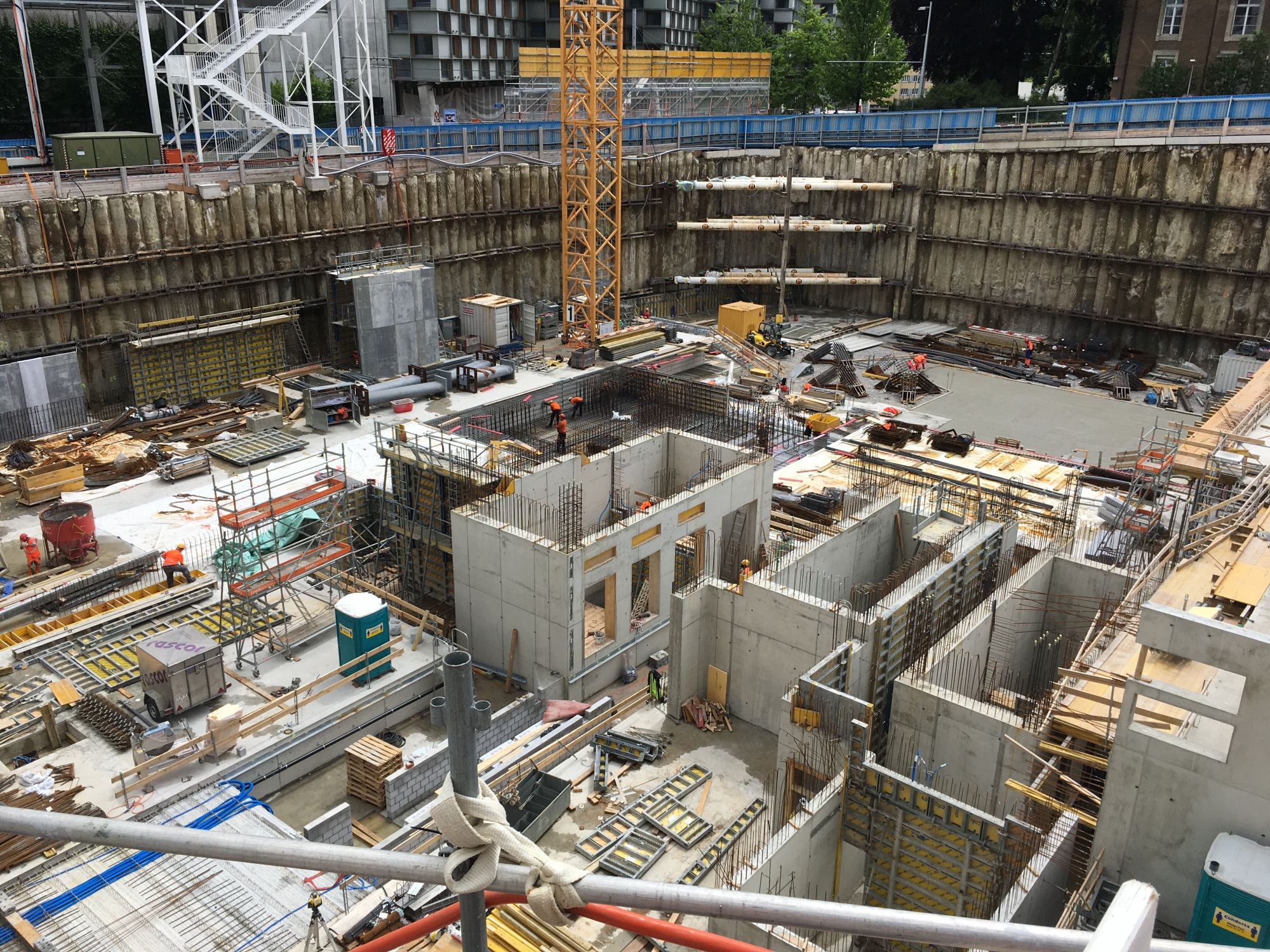

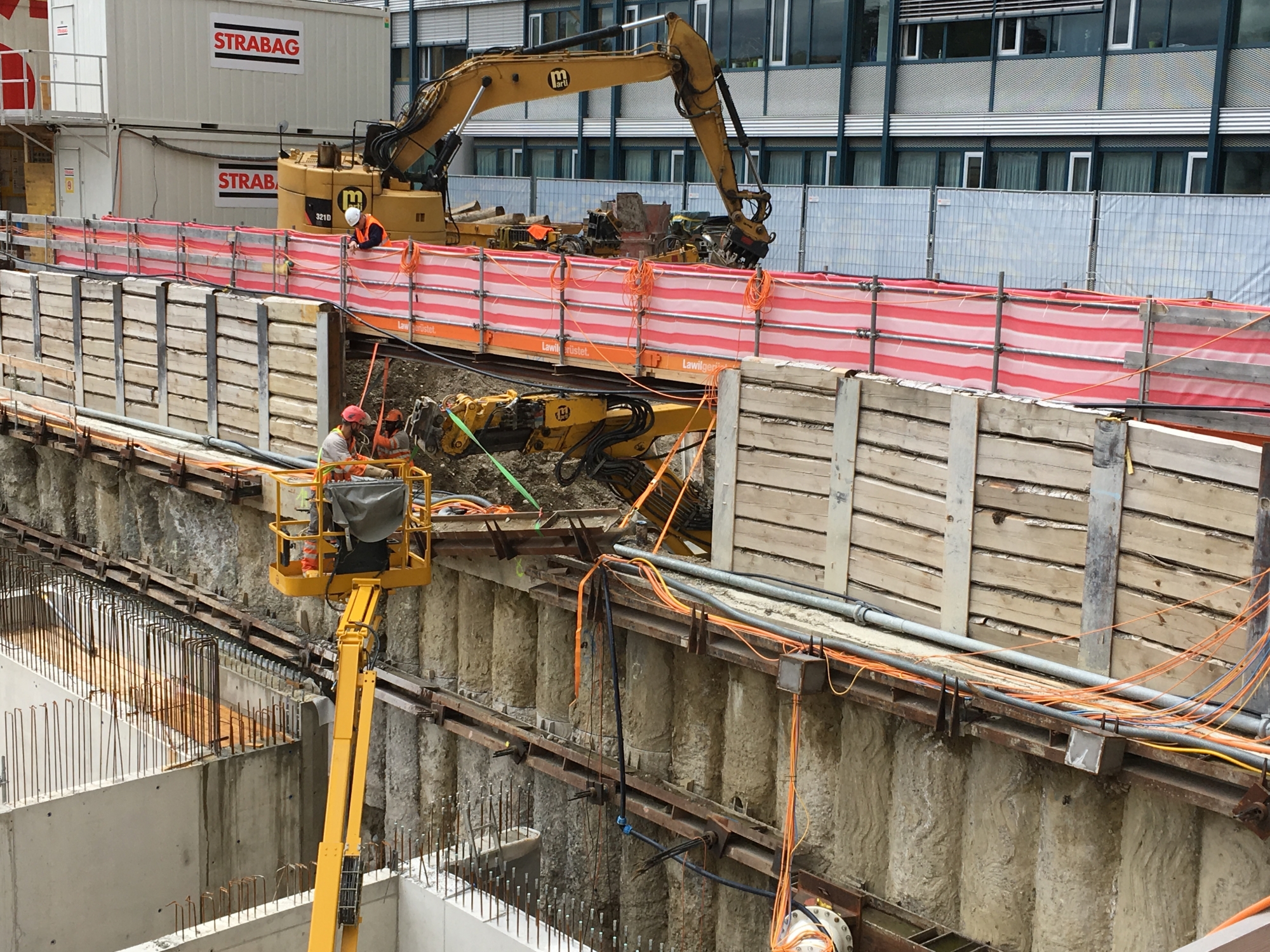

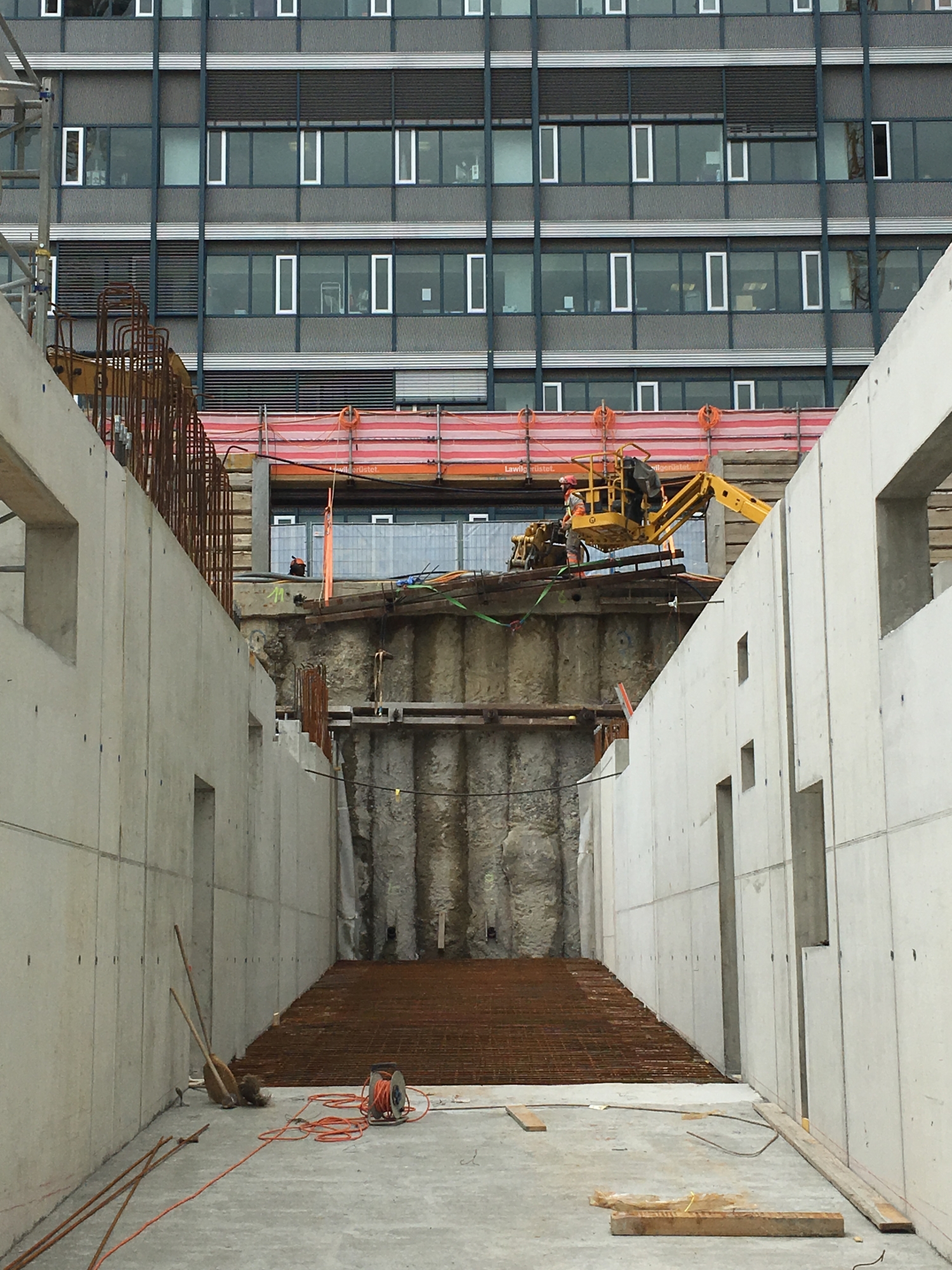

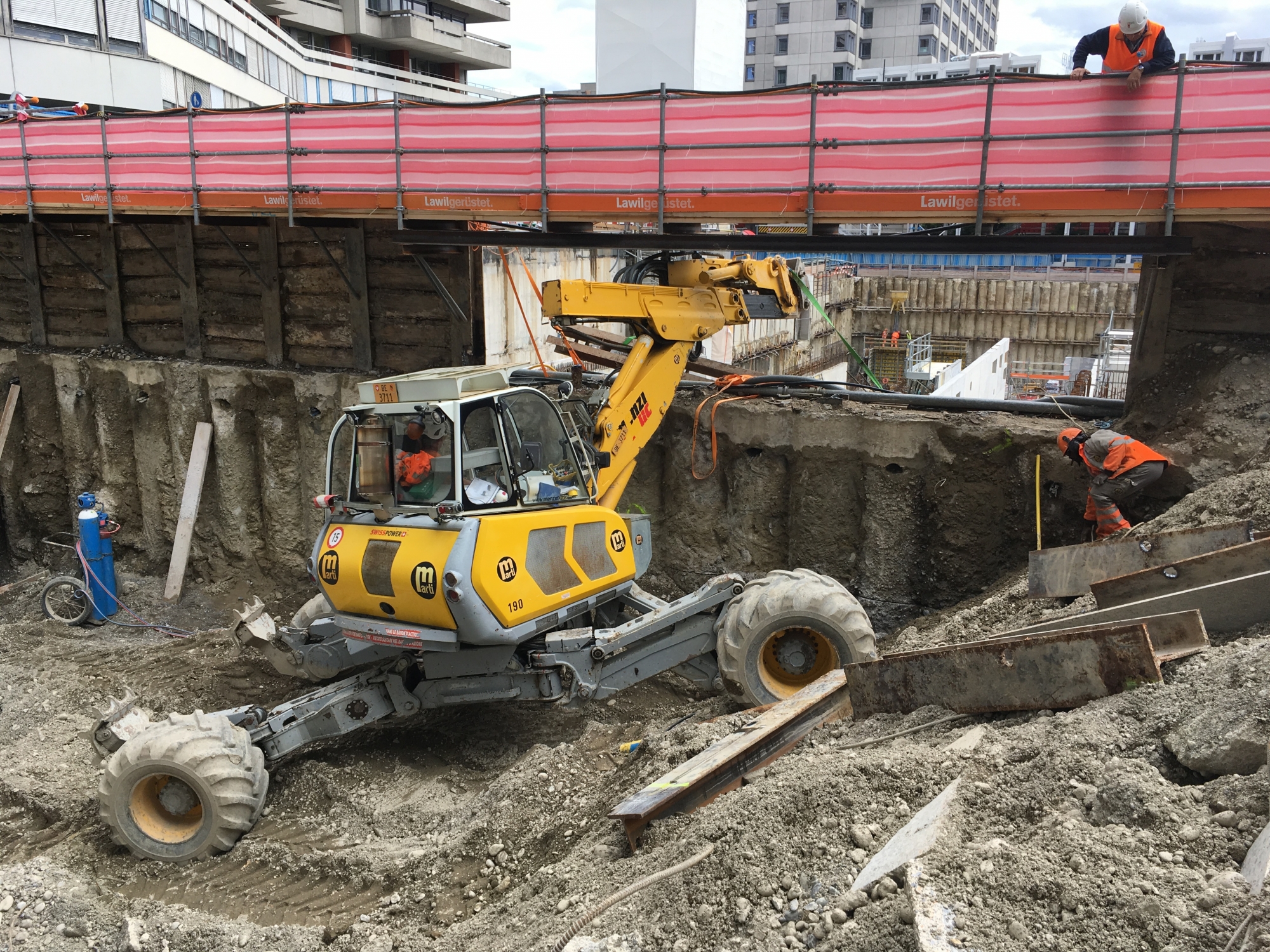

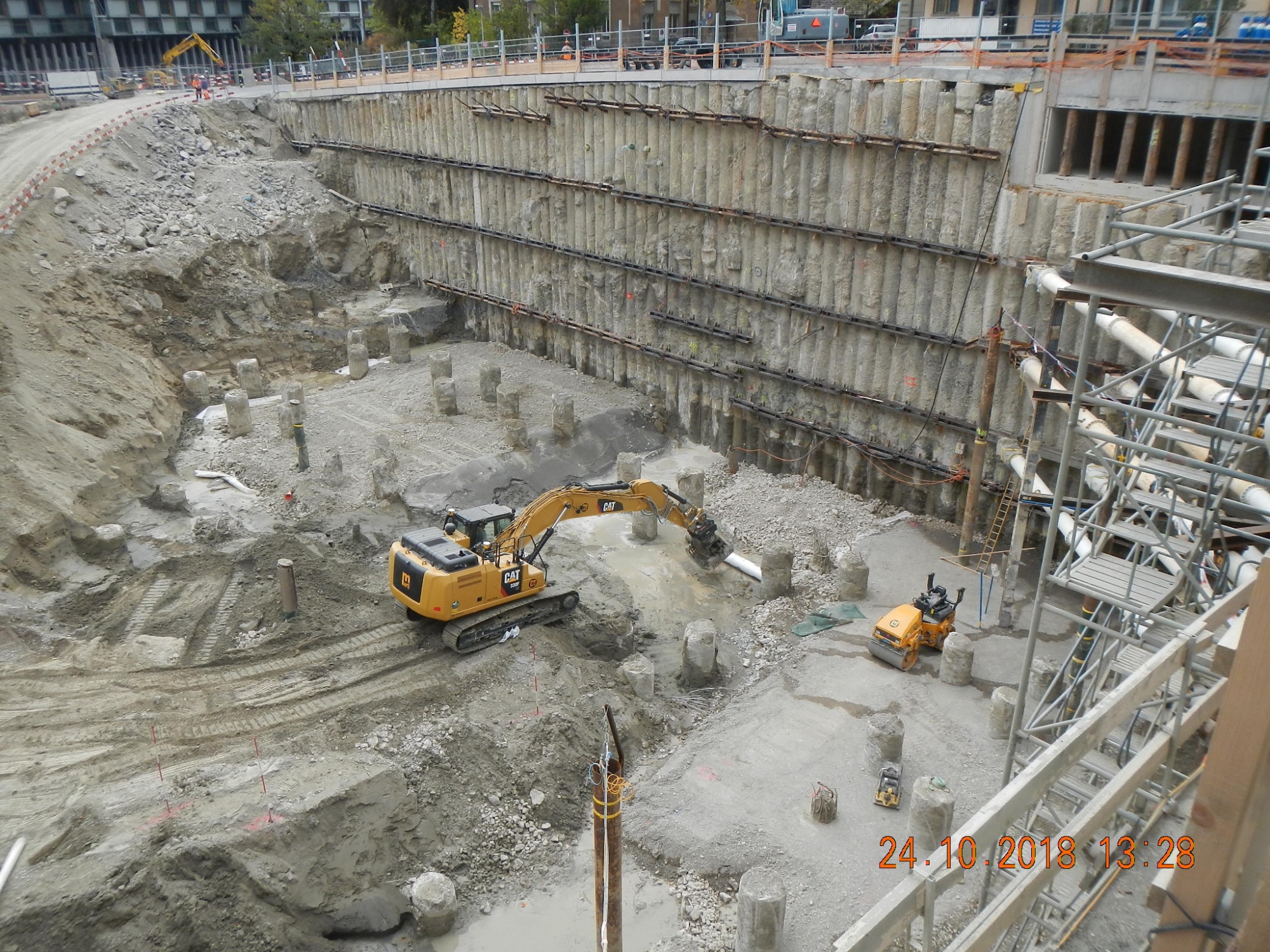

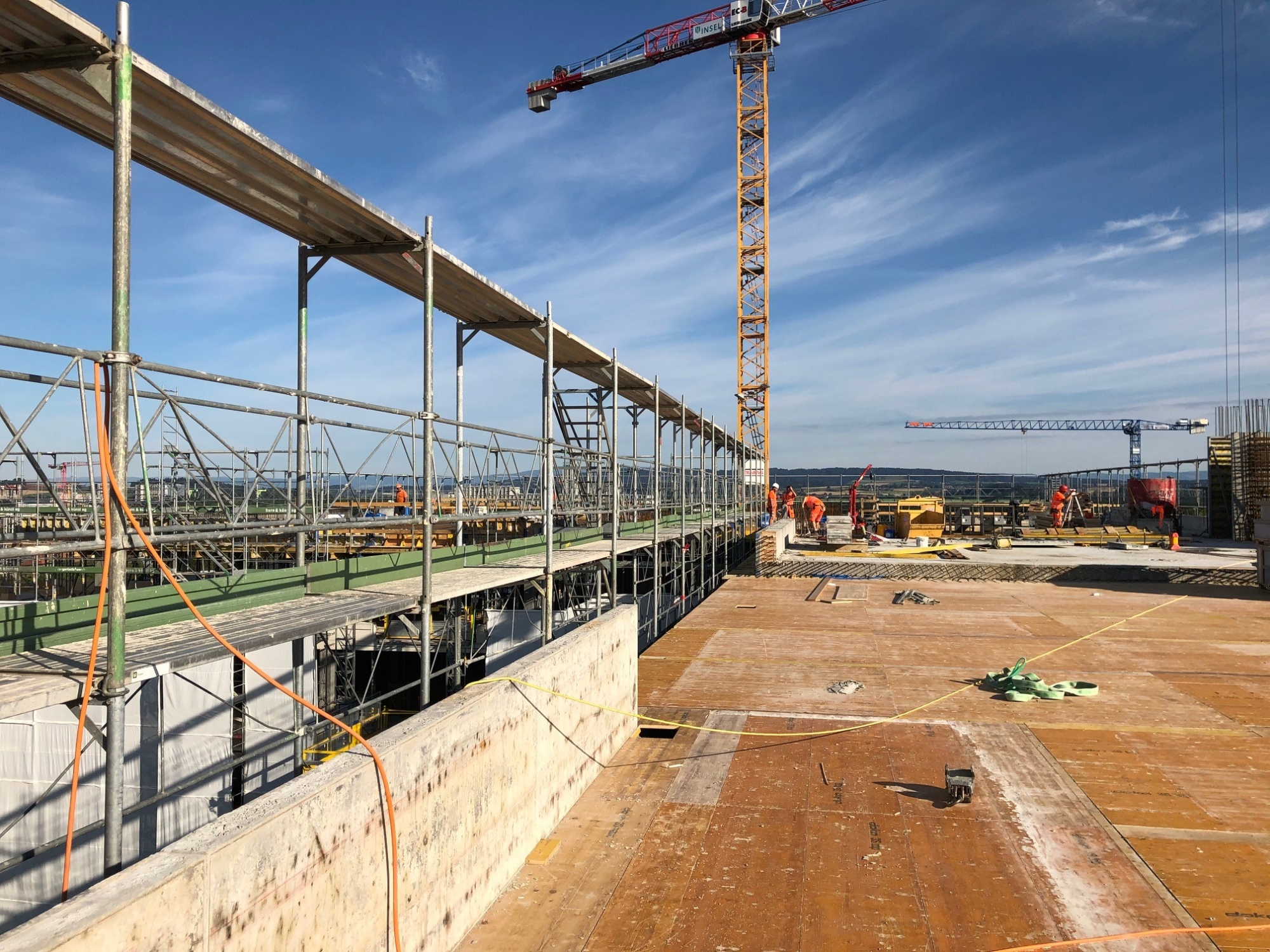

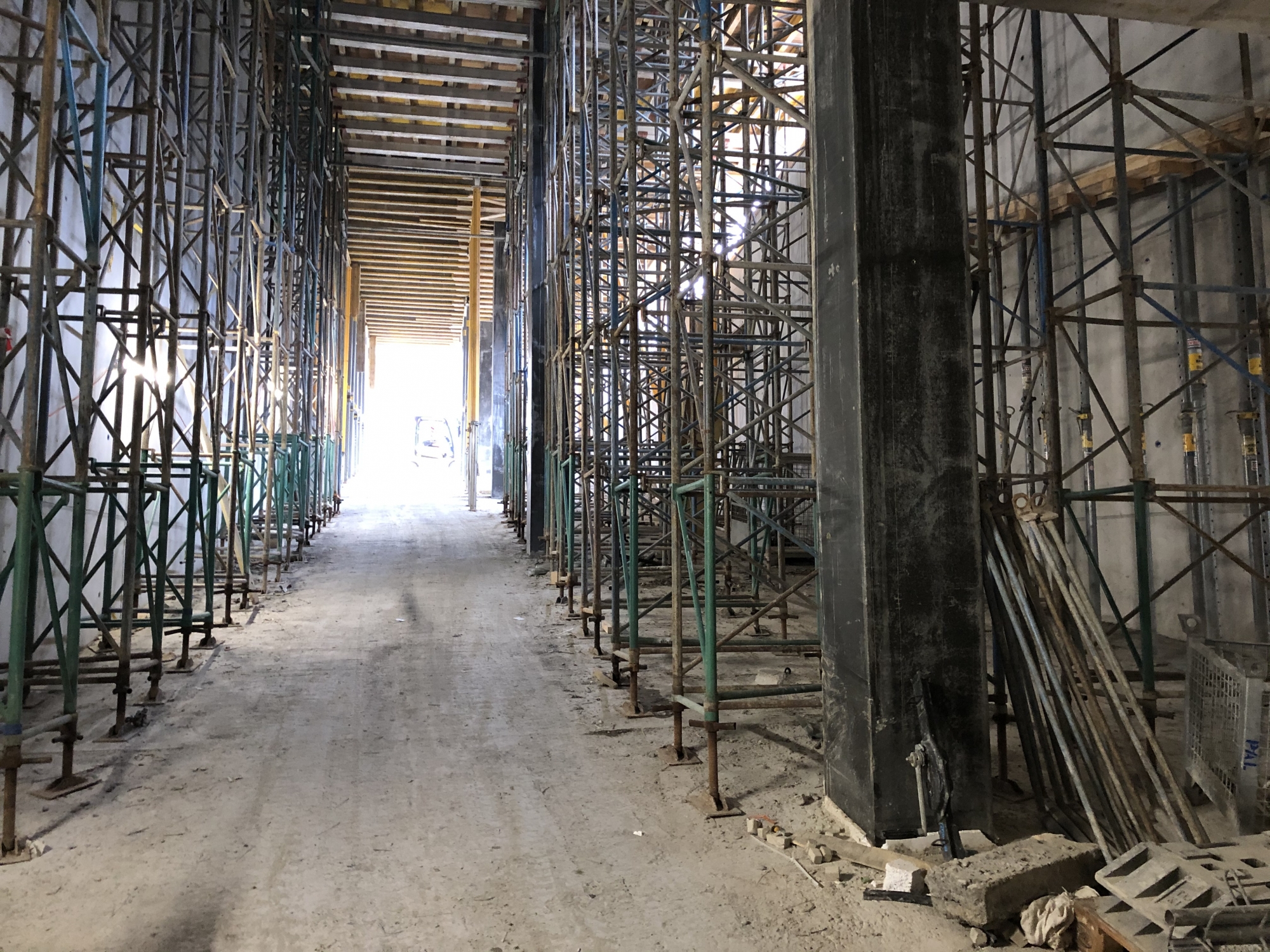

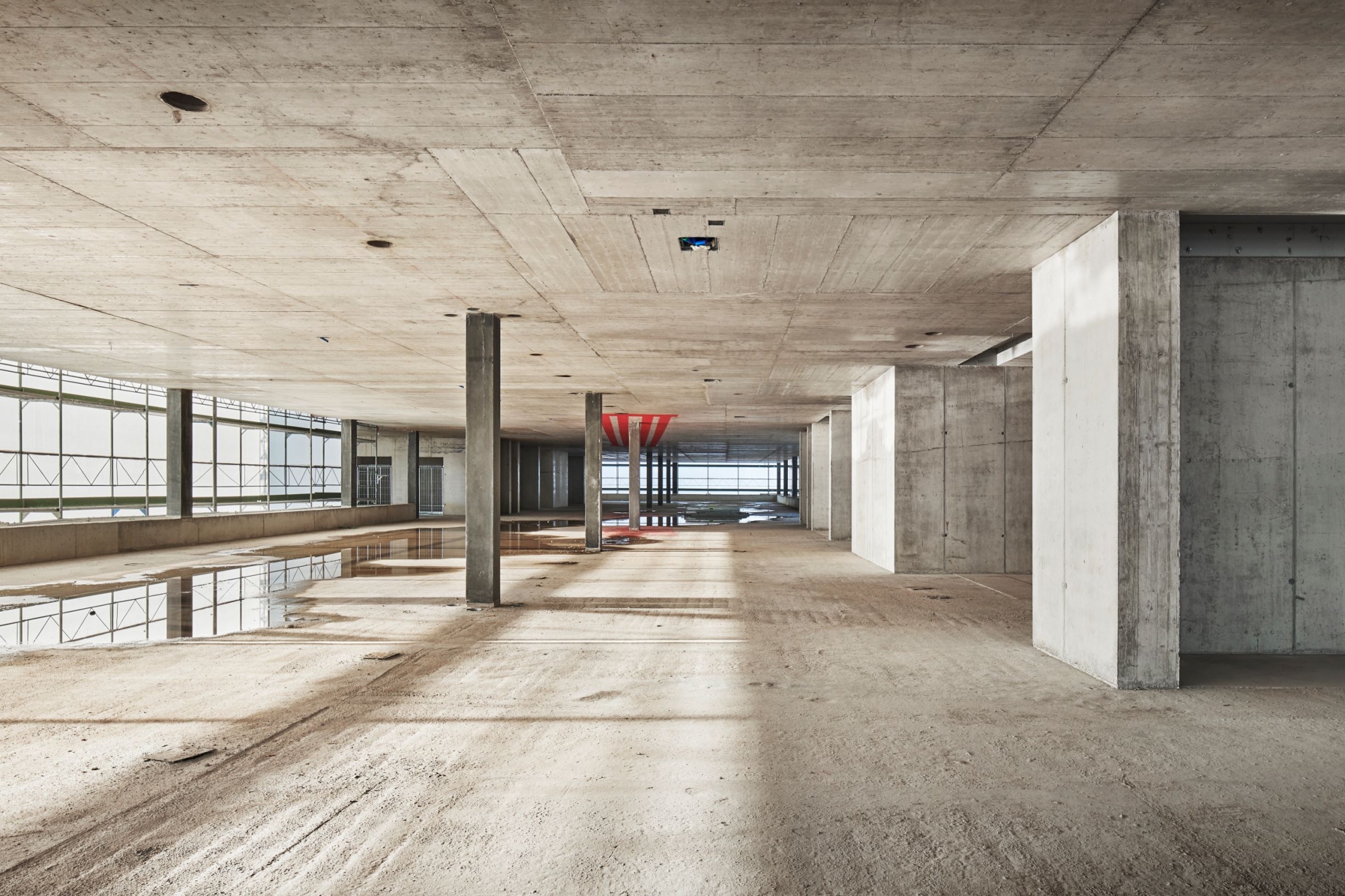

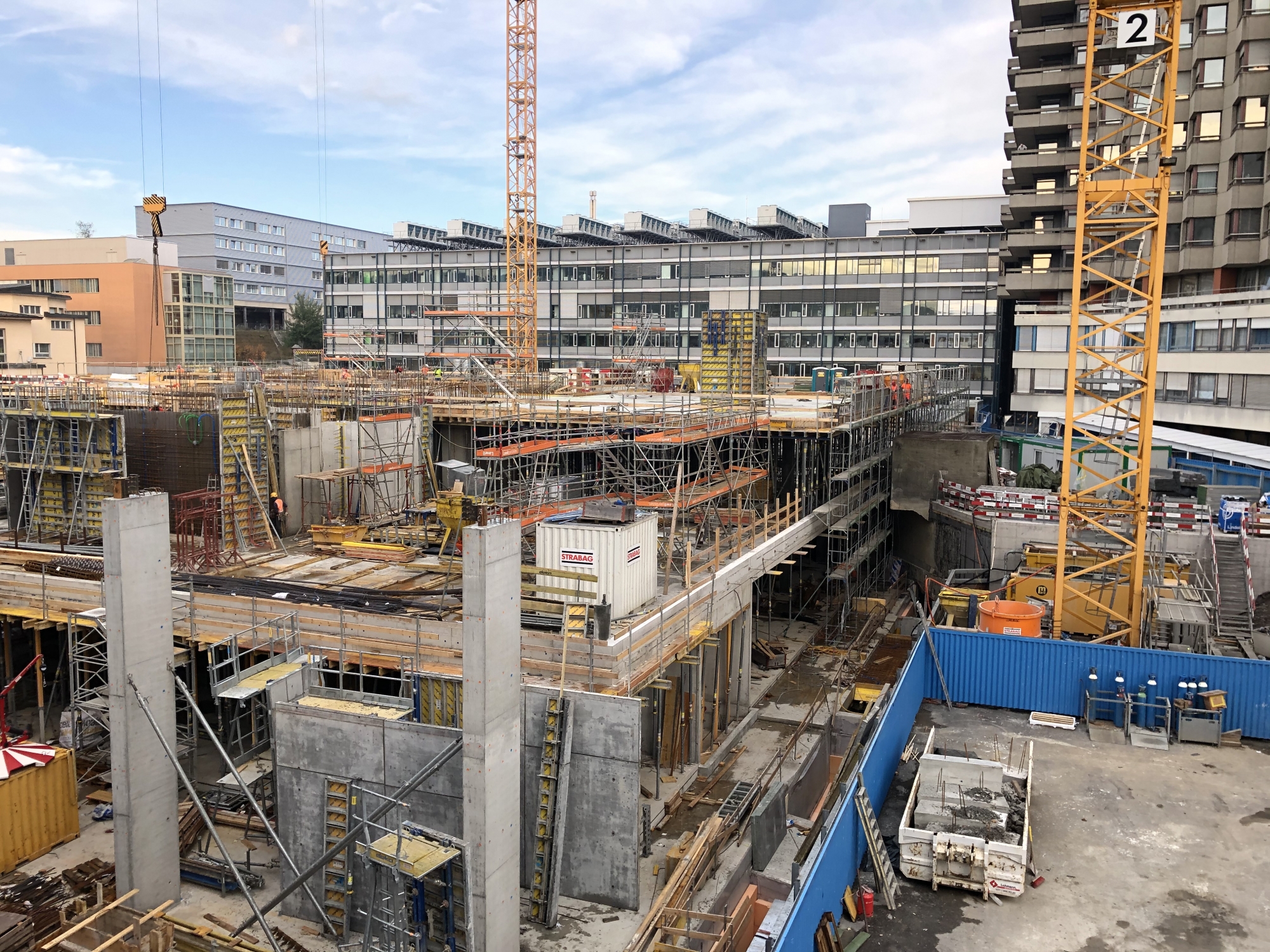

Der Rohbau ist nahezu vollendet. Nach über zwei Jahren Bauzeit finden nun die letzten Betonarbeiten statt.

Einige eindrückliche Zahlen aus dieser Zeit:

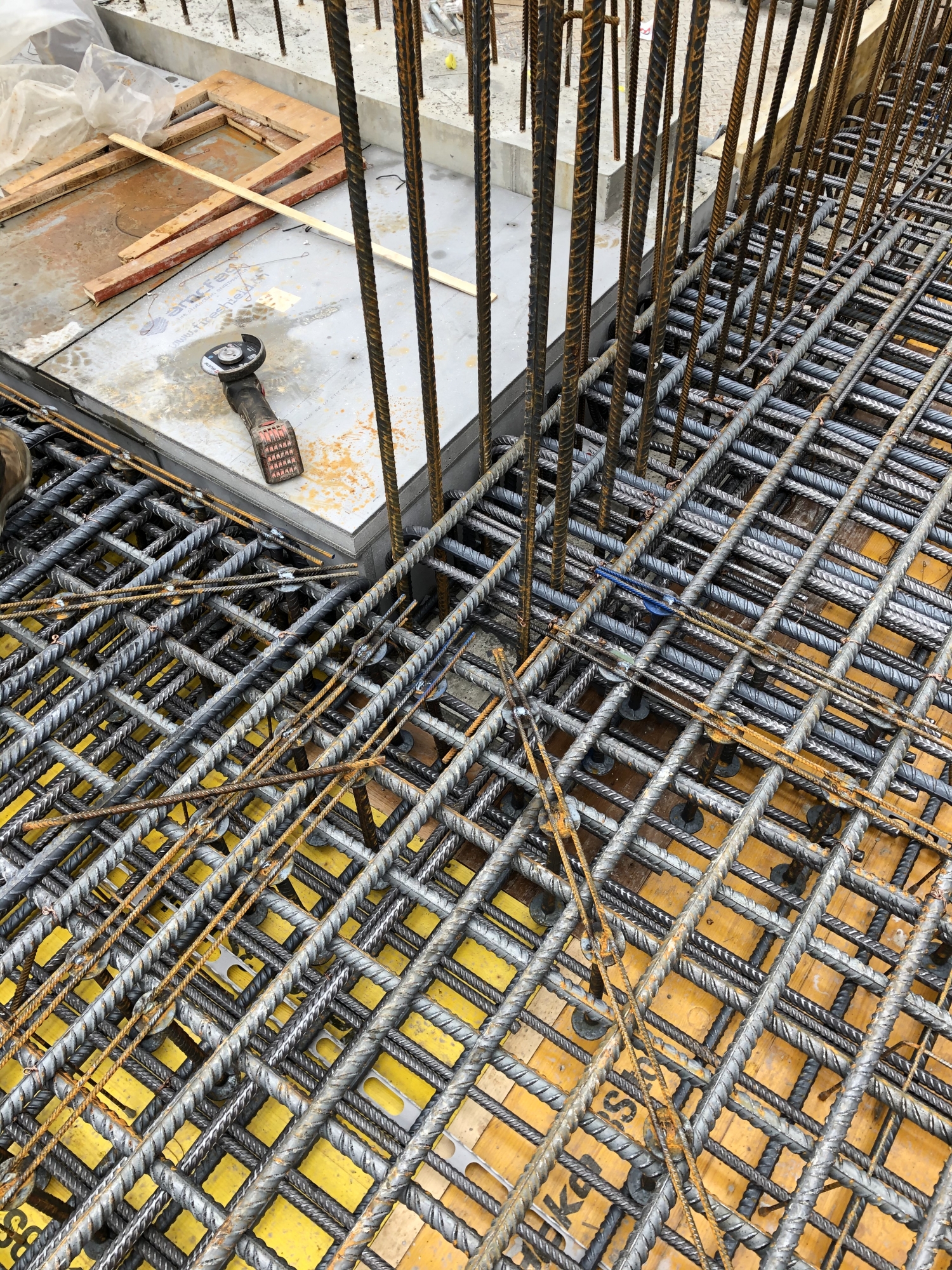

  • rund 56'000 m³ Beton
  • 8'200 t Stabstahl
  • 1'000 Betonstützen
  • knapp 400 Bohrpfähle

Der erste der drei Kräne wurde bereits abgebaut und abtransportiert. Der Innenausbau schreitet zügig voran, auch die Rolltreppen sind mittlerweile eingebaut. Zudem ist seit anfang November das Baustellenrestaurant «Baracca» geöffnet und bietet den Arbeitern leckere Mahlzeiten an.

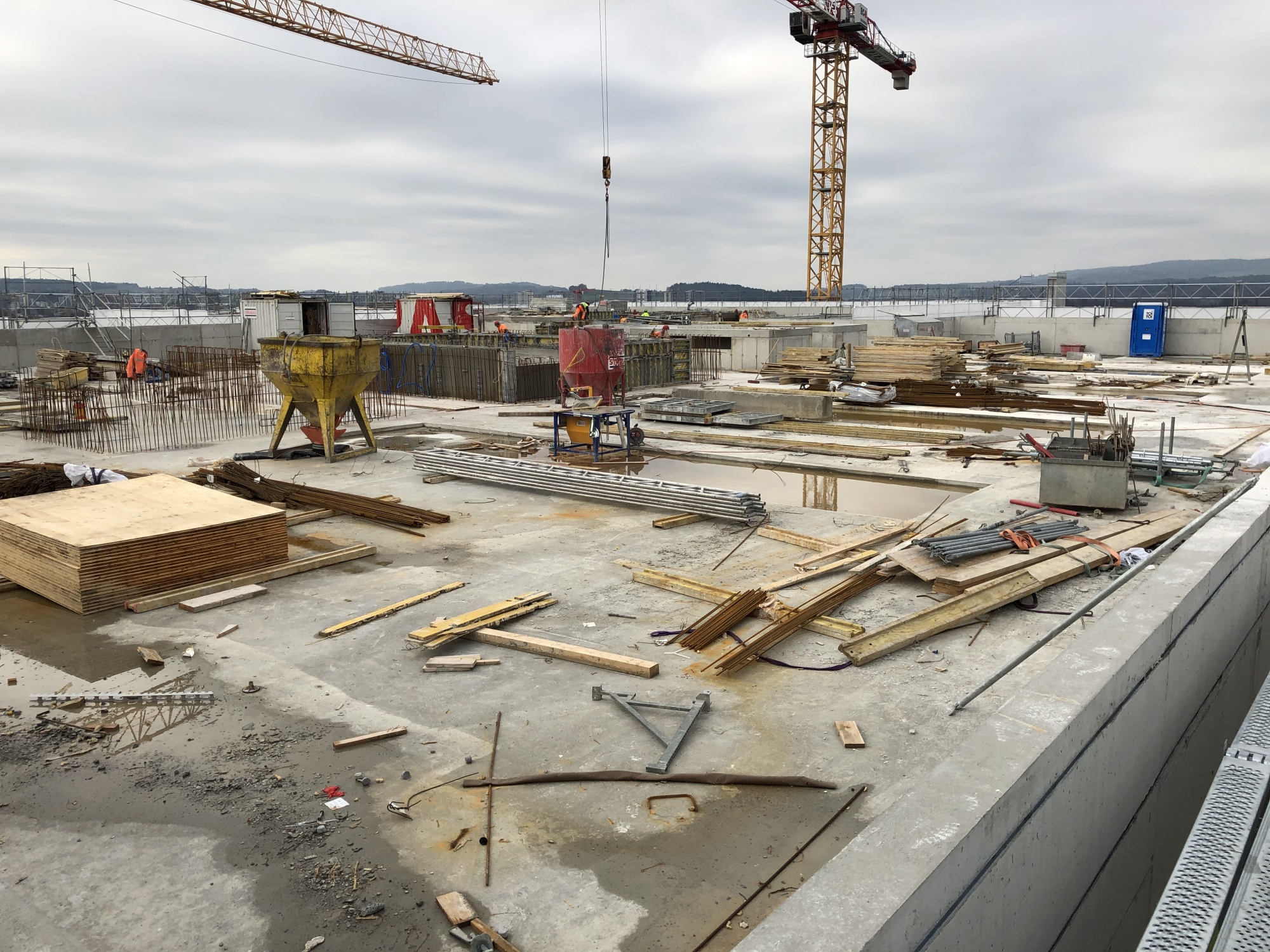

Nun stehen bis Ende 2022 noch die Projektierung und Realisierung der Umgebung an, bevor das Gebäude im 2023 an die Nutzer übergeben wird.

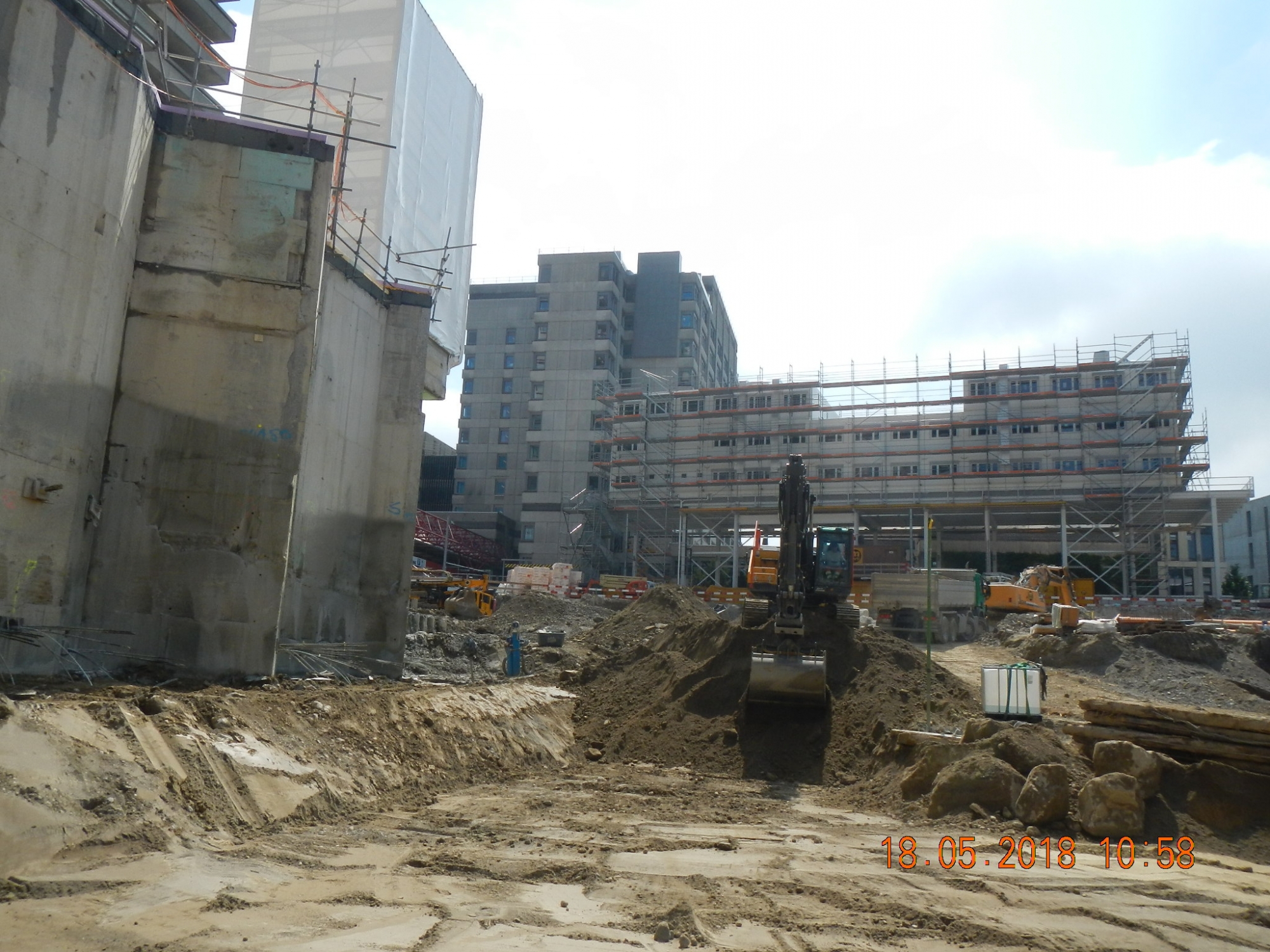

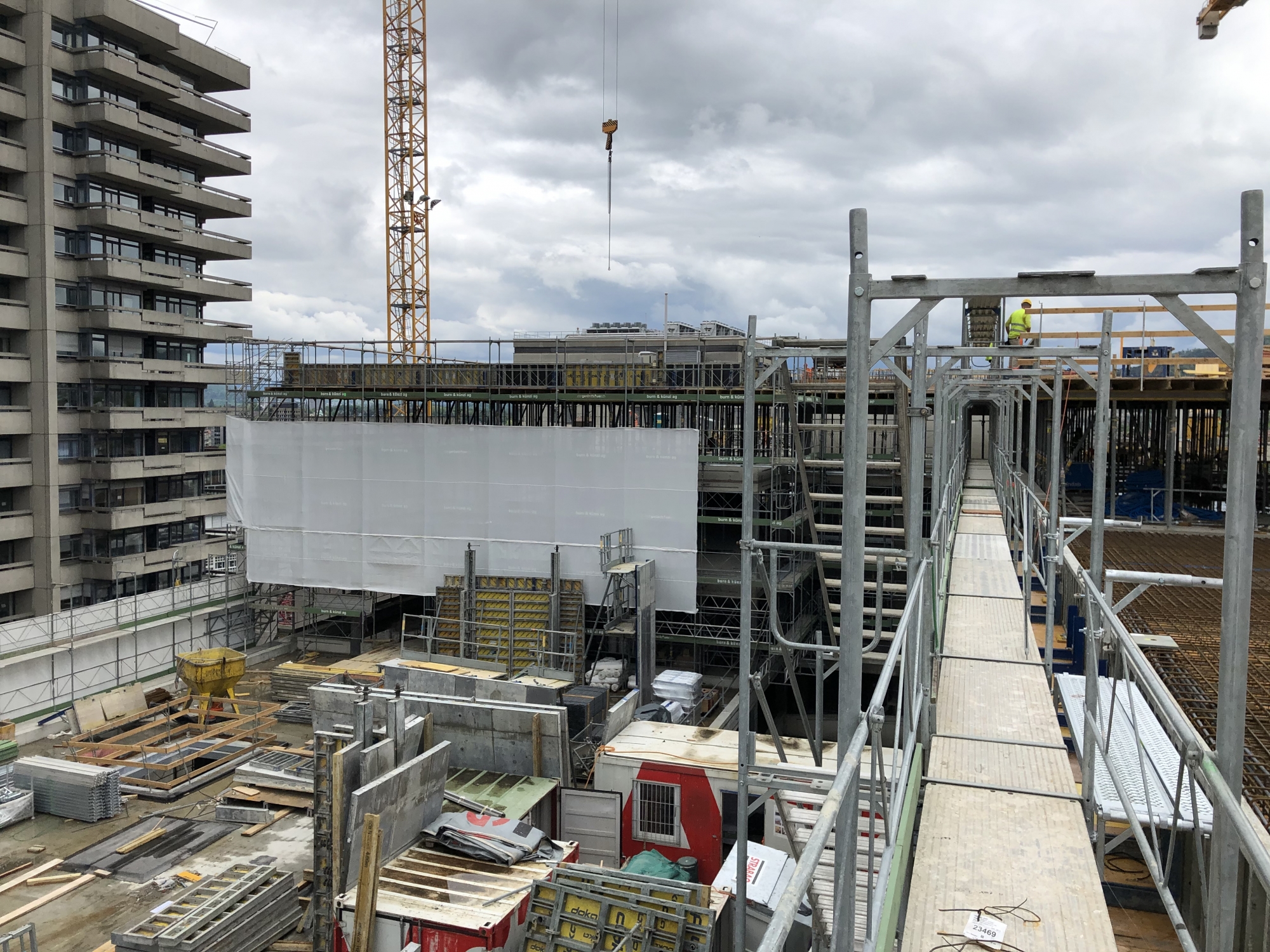

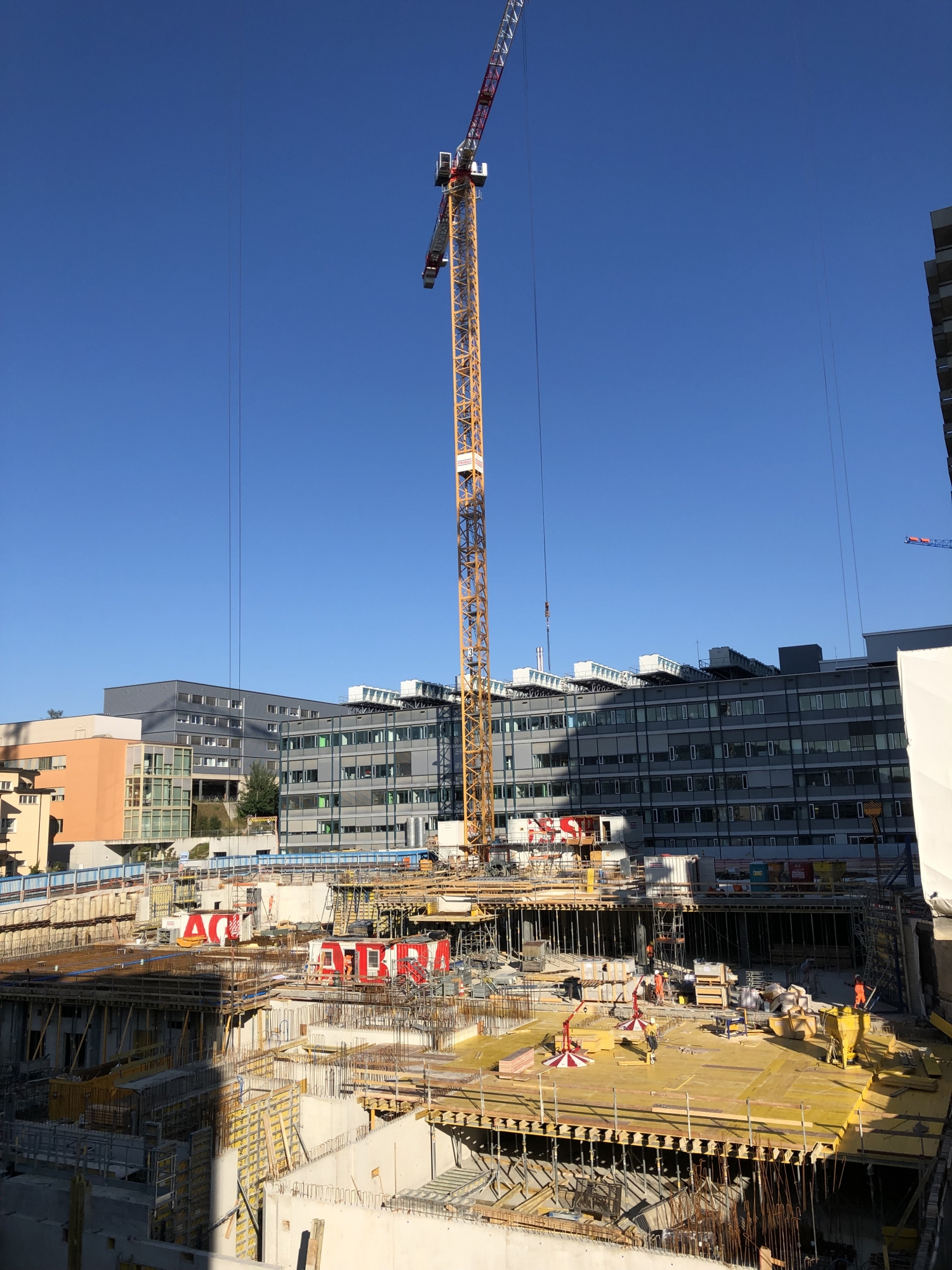

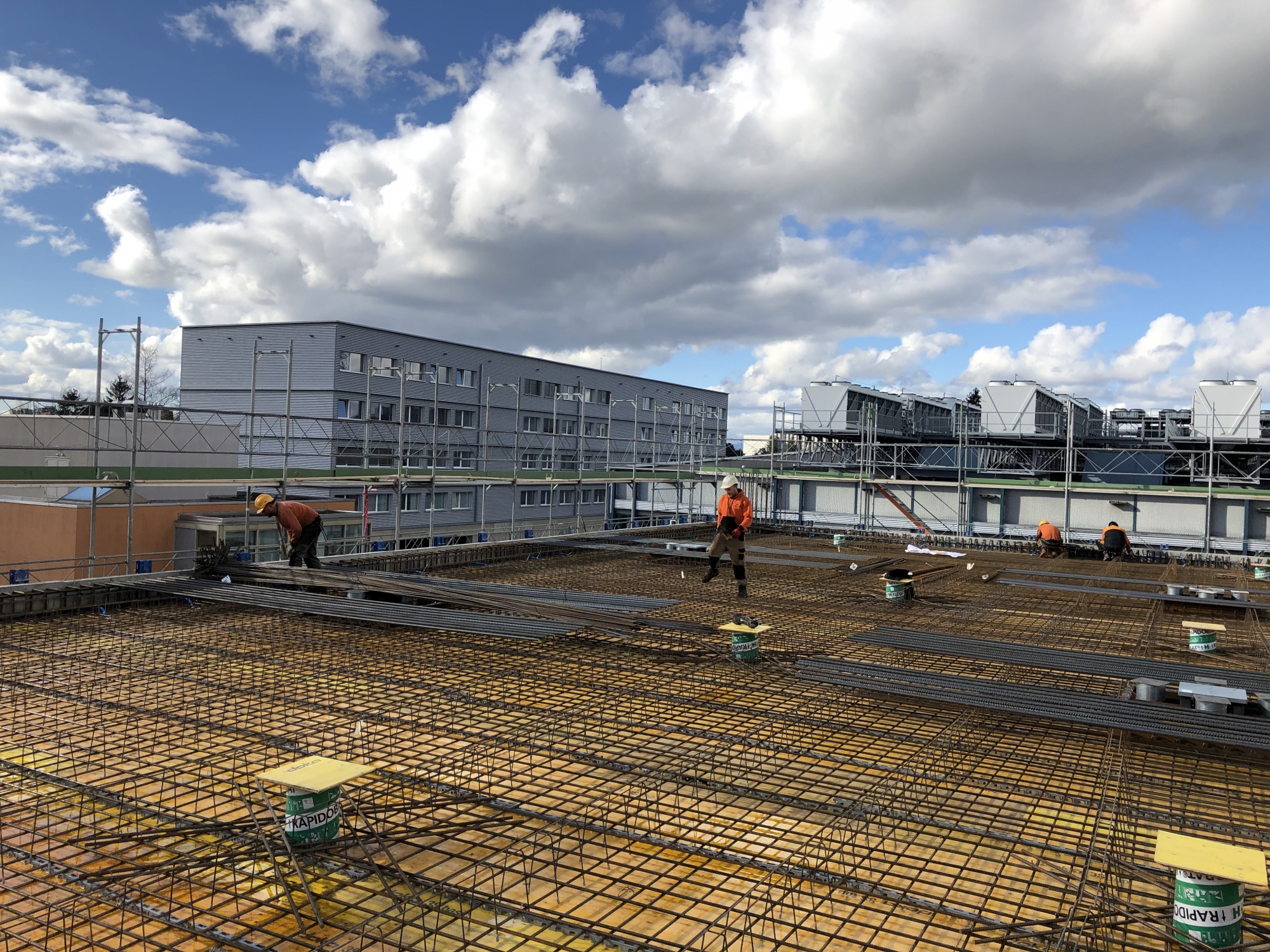

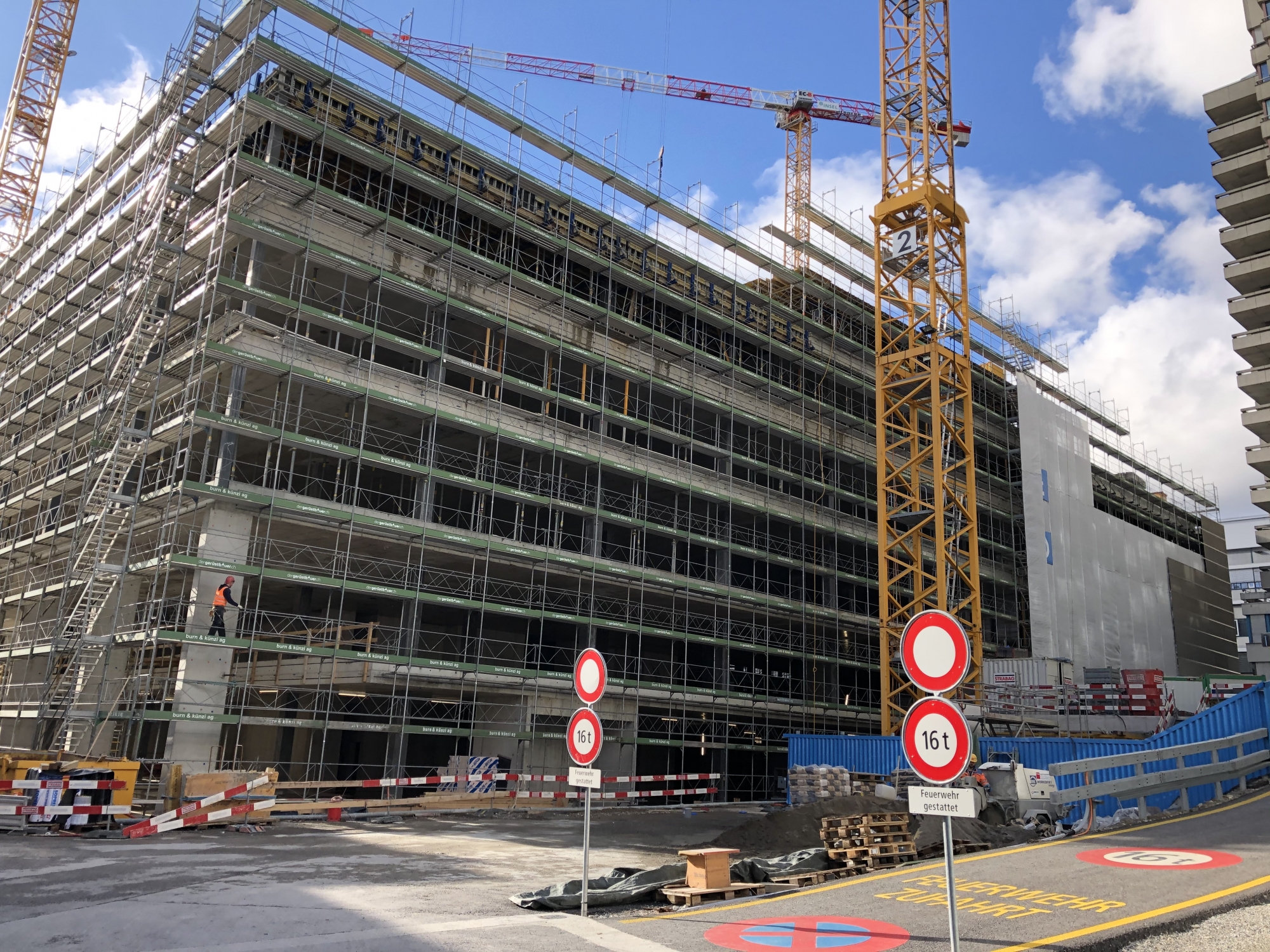

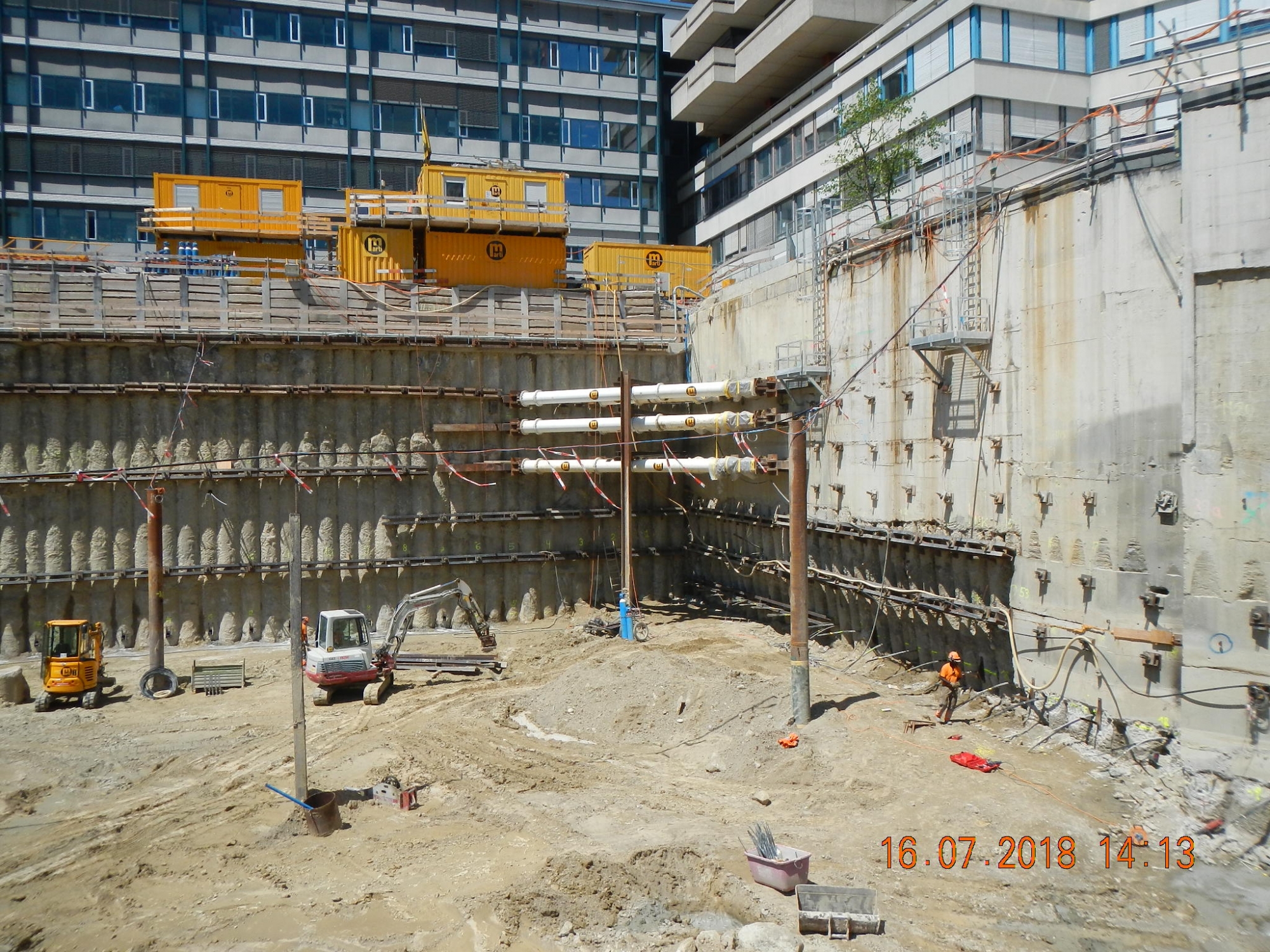

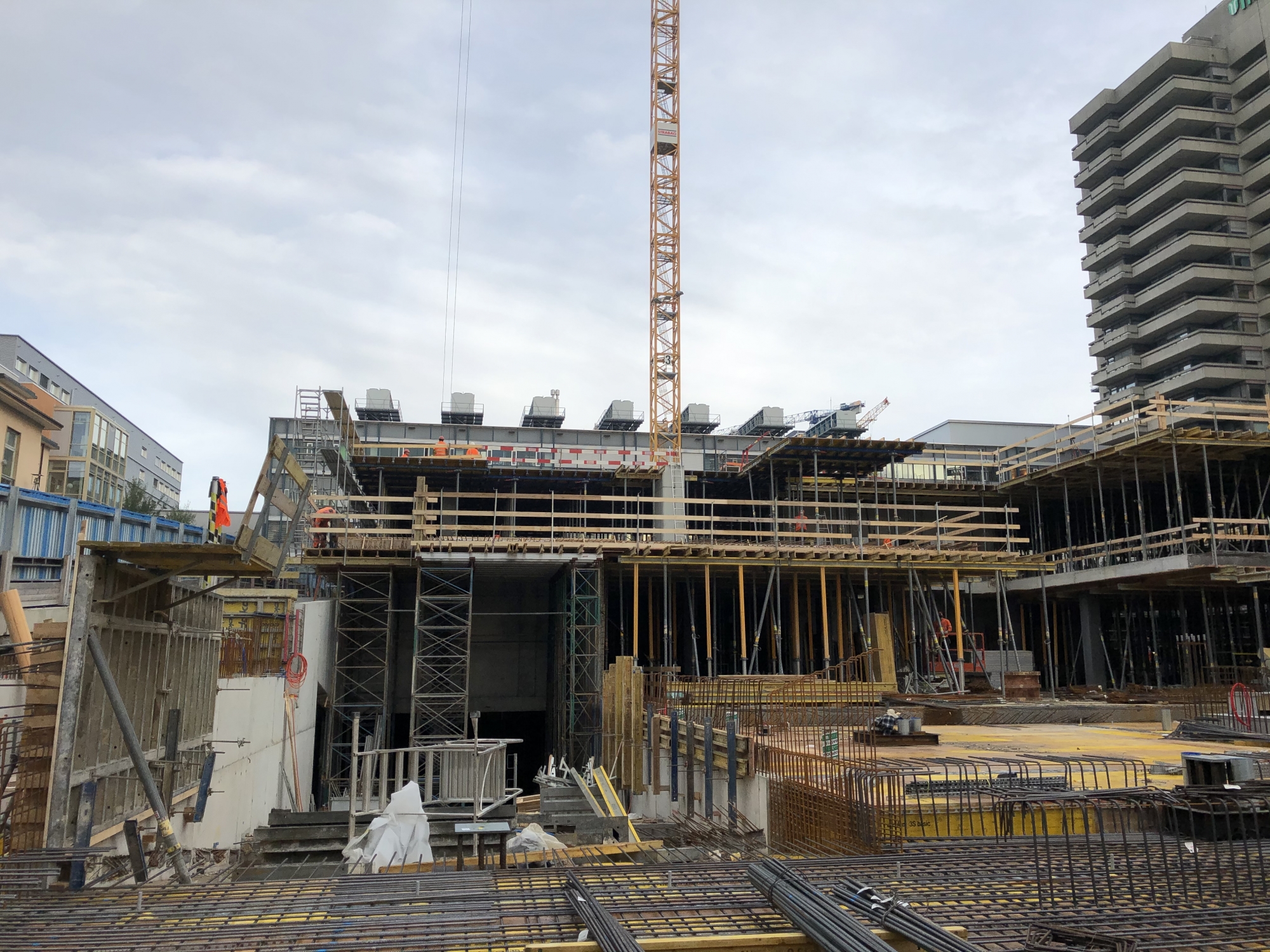

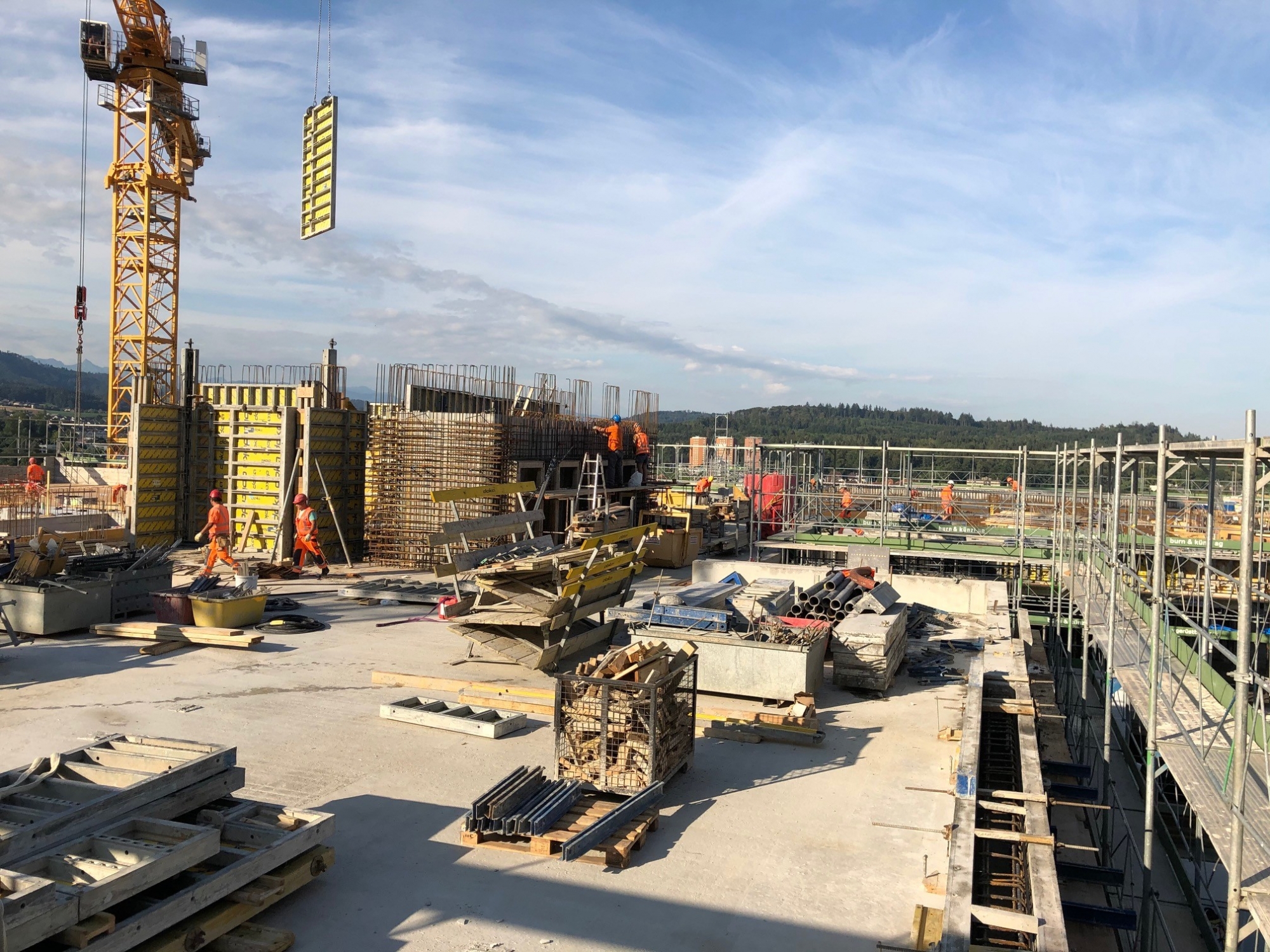

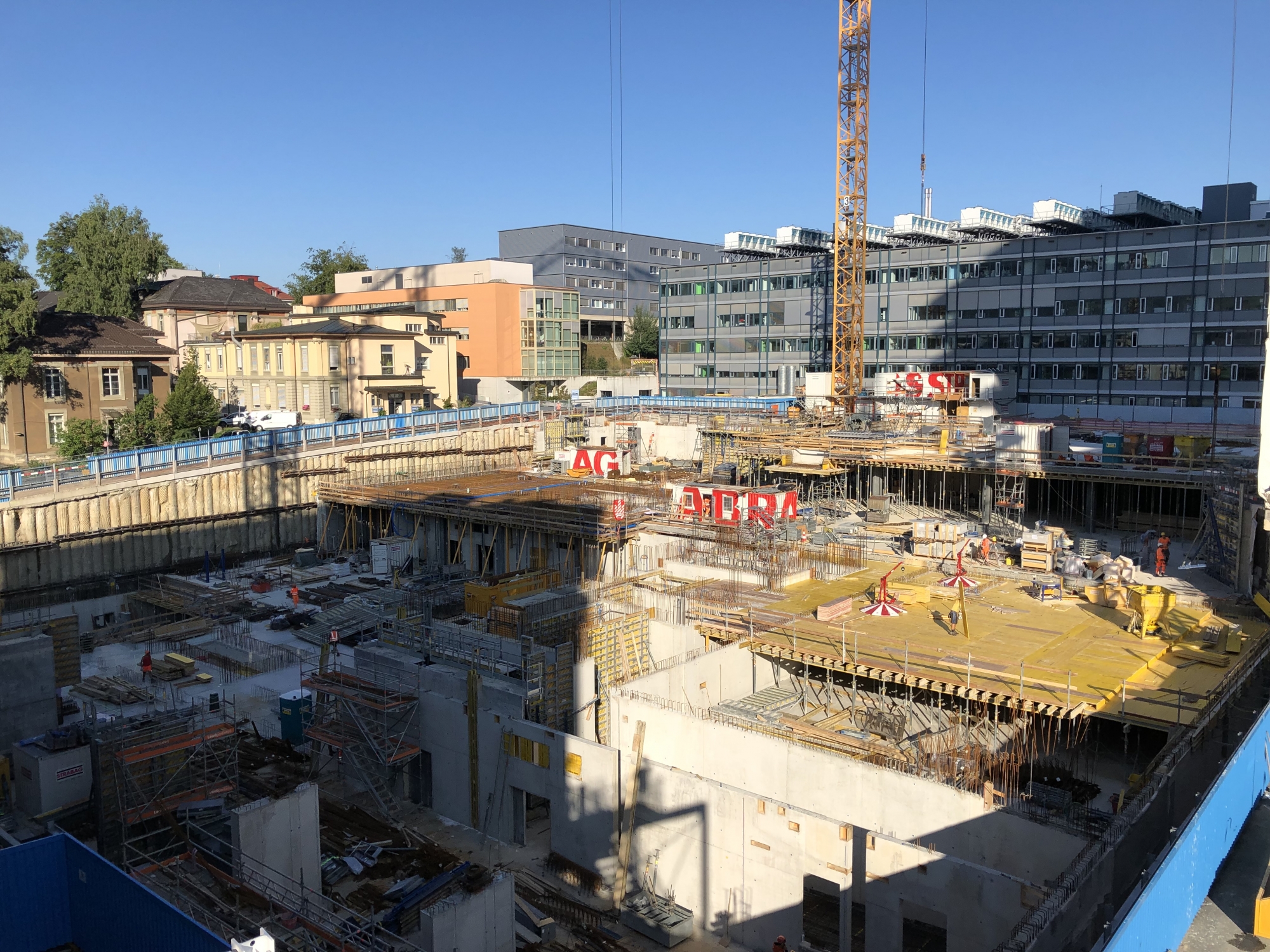

Juli 2020

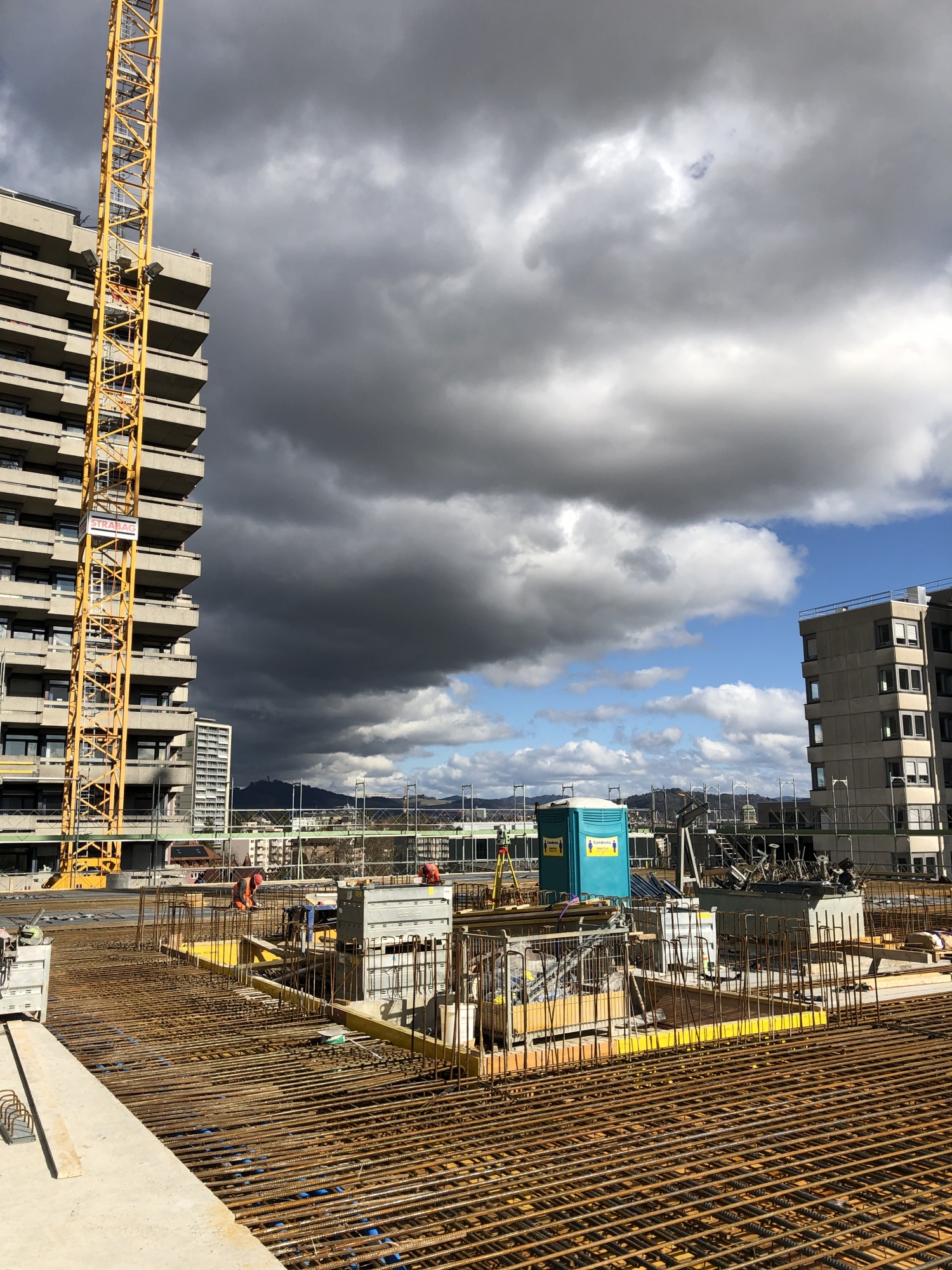

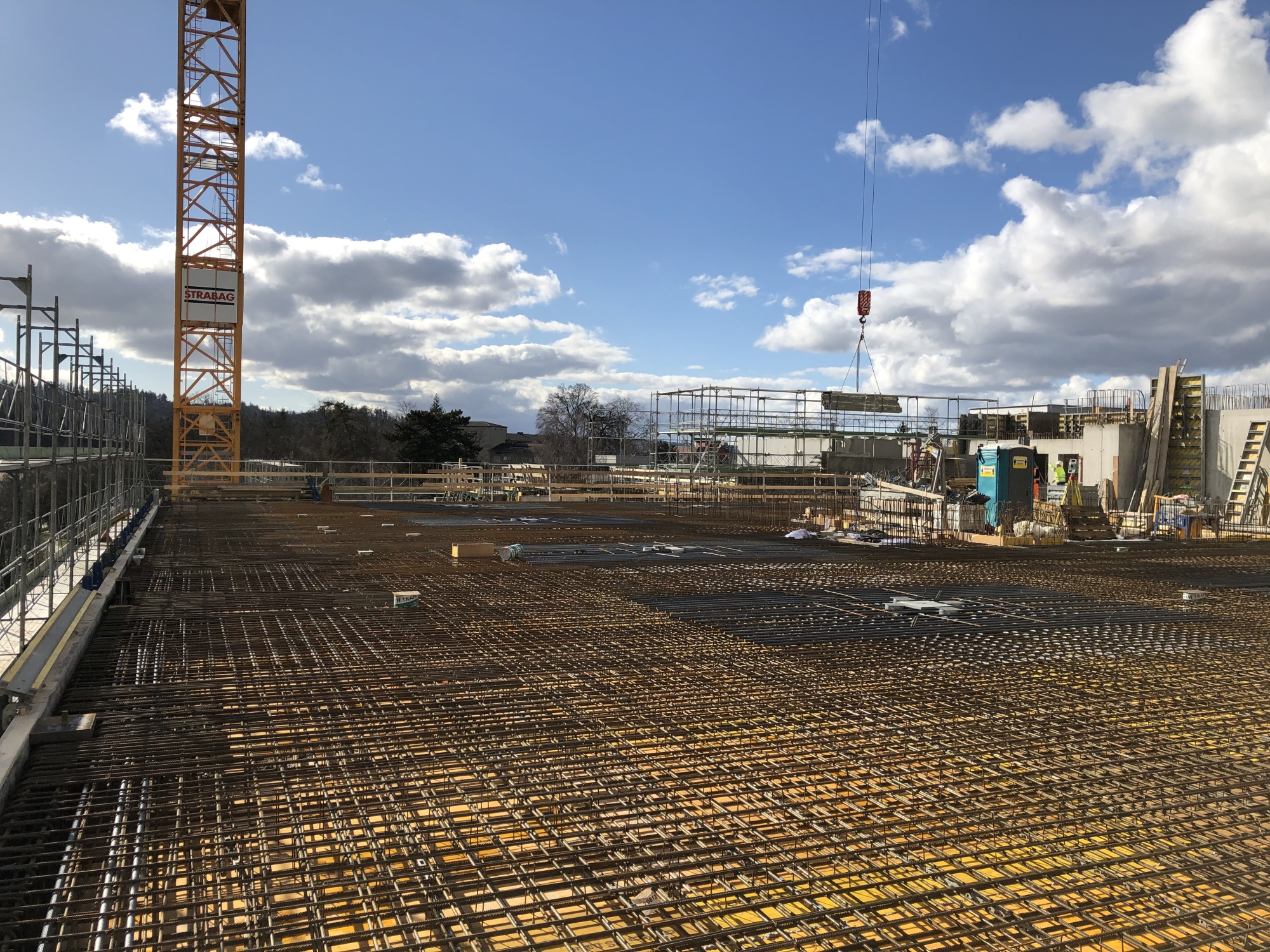

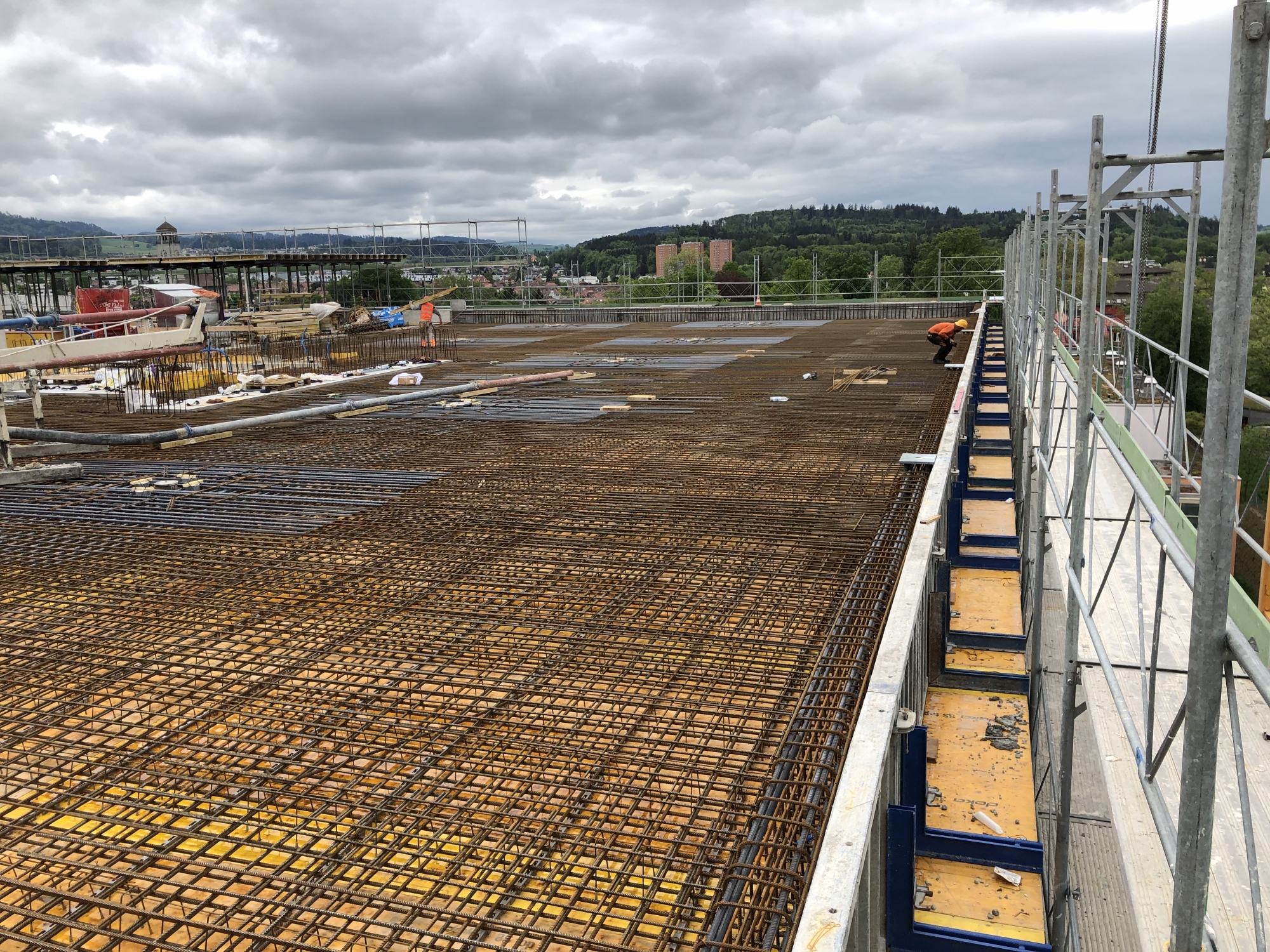

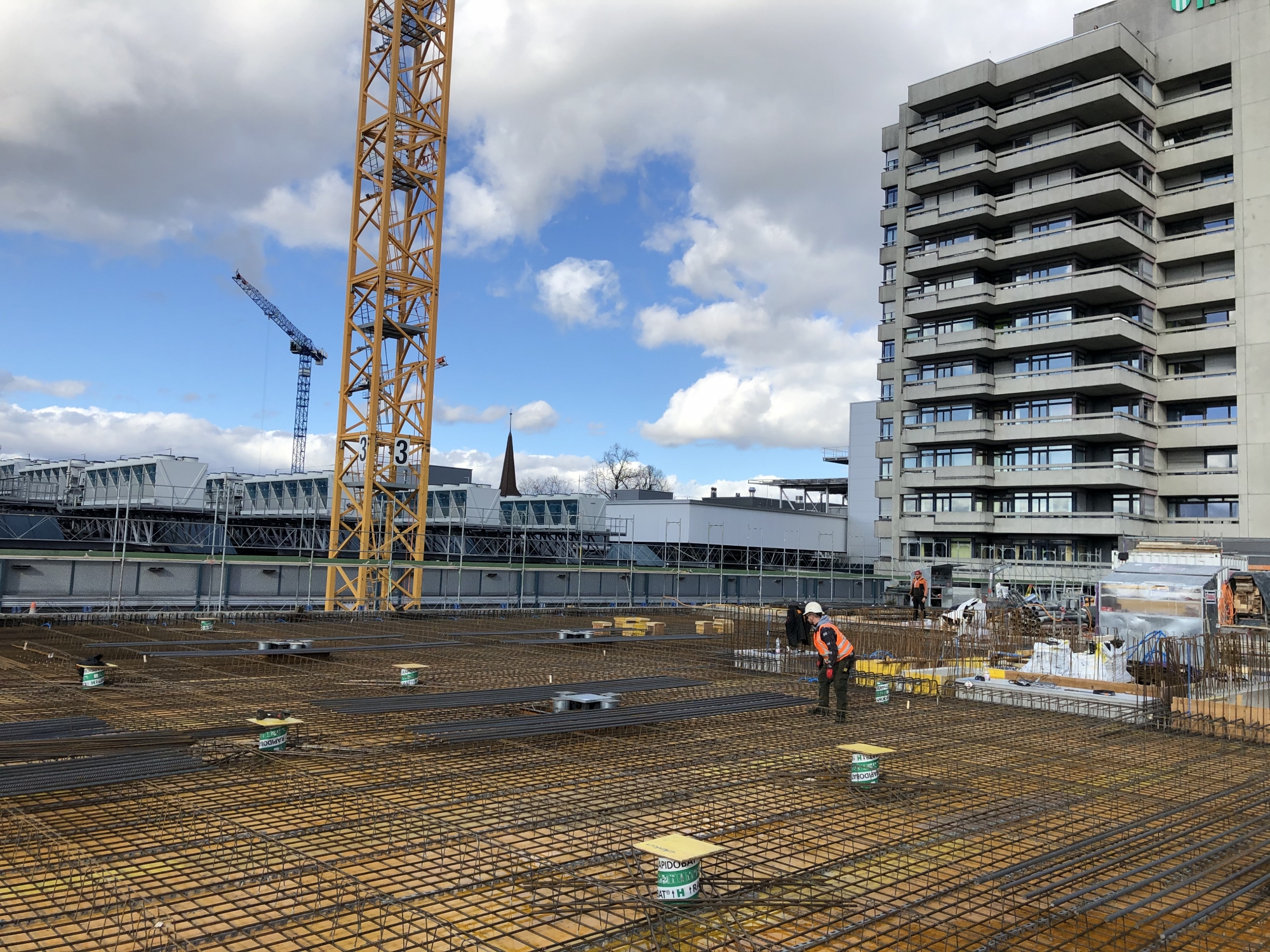

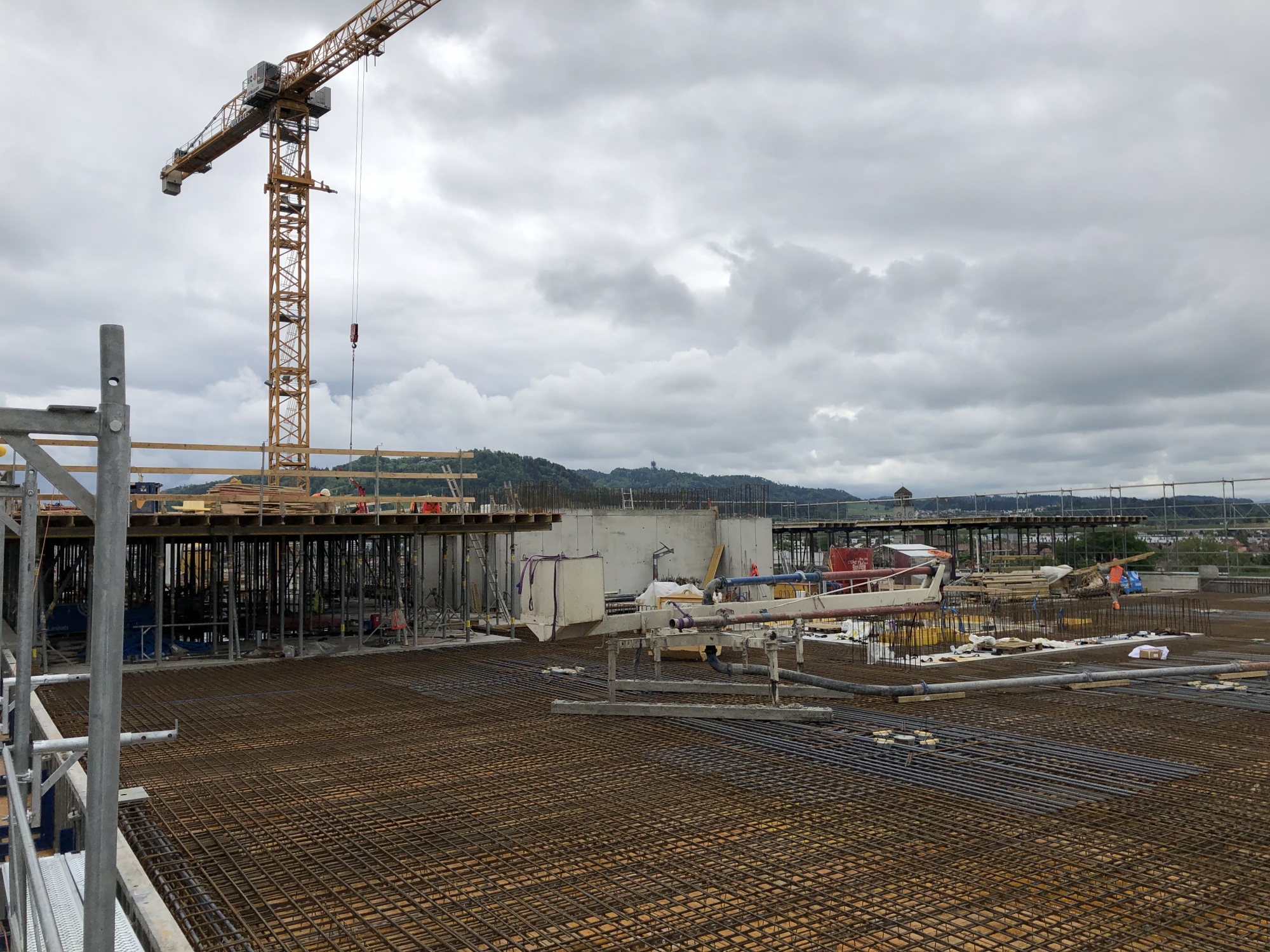

Die ersten Betonarbeiten im Geschoss N haben begonnen. Es fehlen somit nur noch vier Geschosse bis zur Endhöhe. Während zuoberst betoniert wird, finden in den untersten Geschosse die Arbeiten am Innenausbau sowie an der Fassade statt.

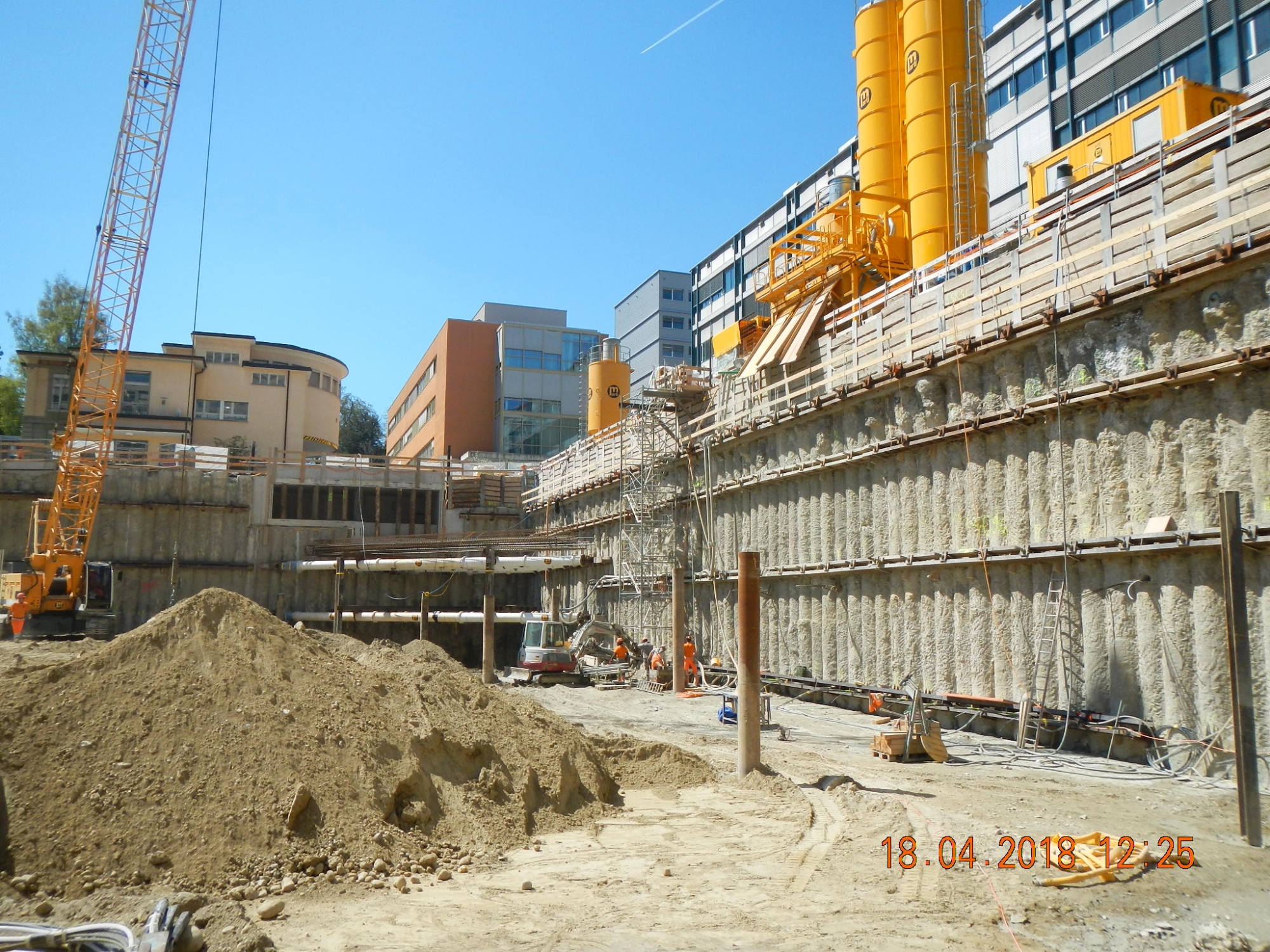

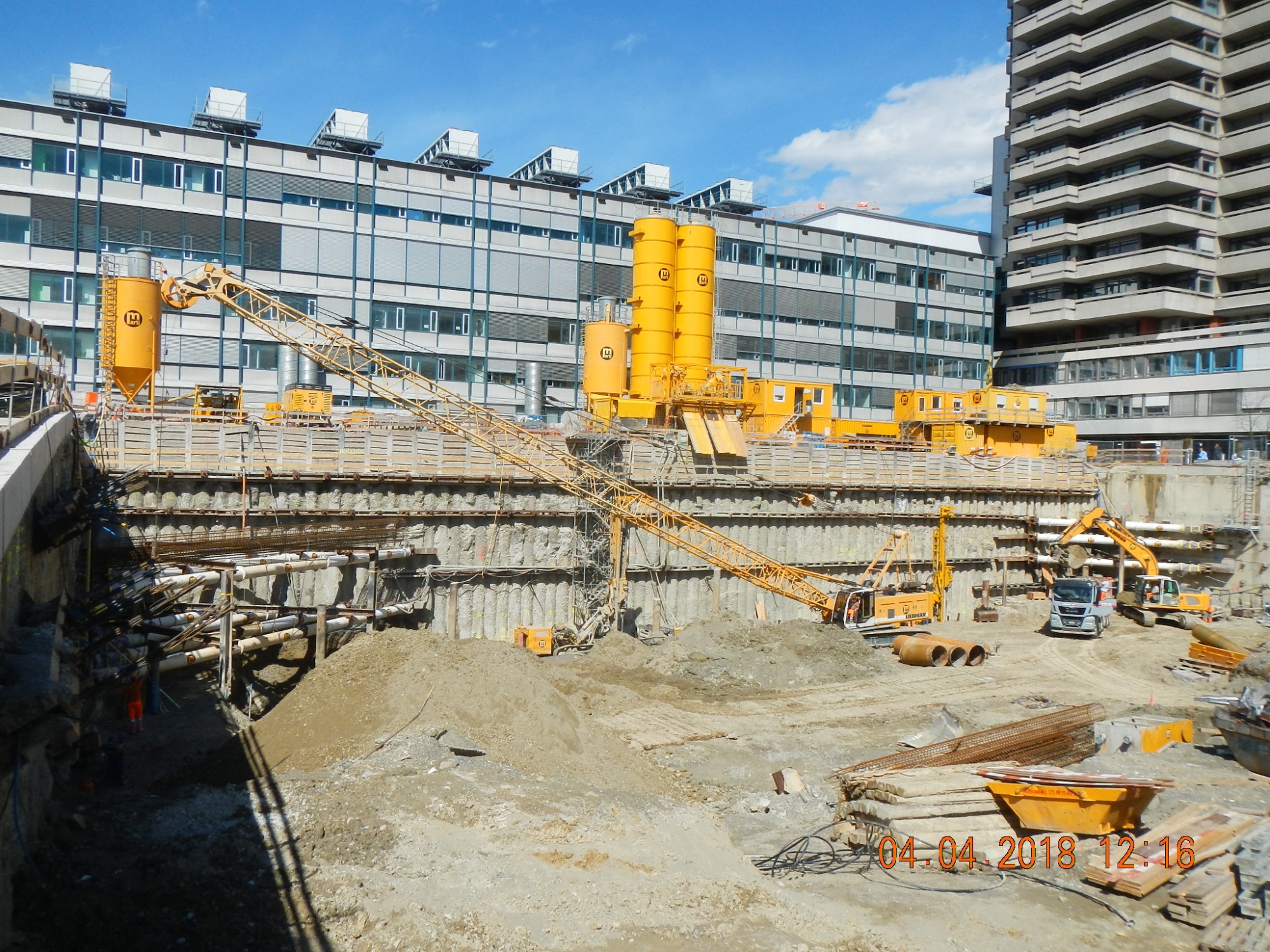

April 2020

Im 17-Tage-Rhythmus werden die Turmgeschosse erstellt. Es fehlen noch sieben Geschosse bis Zur Endhöhe von rund 63 Metern.

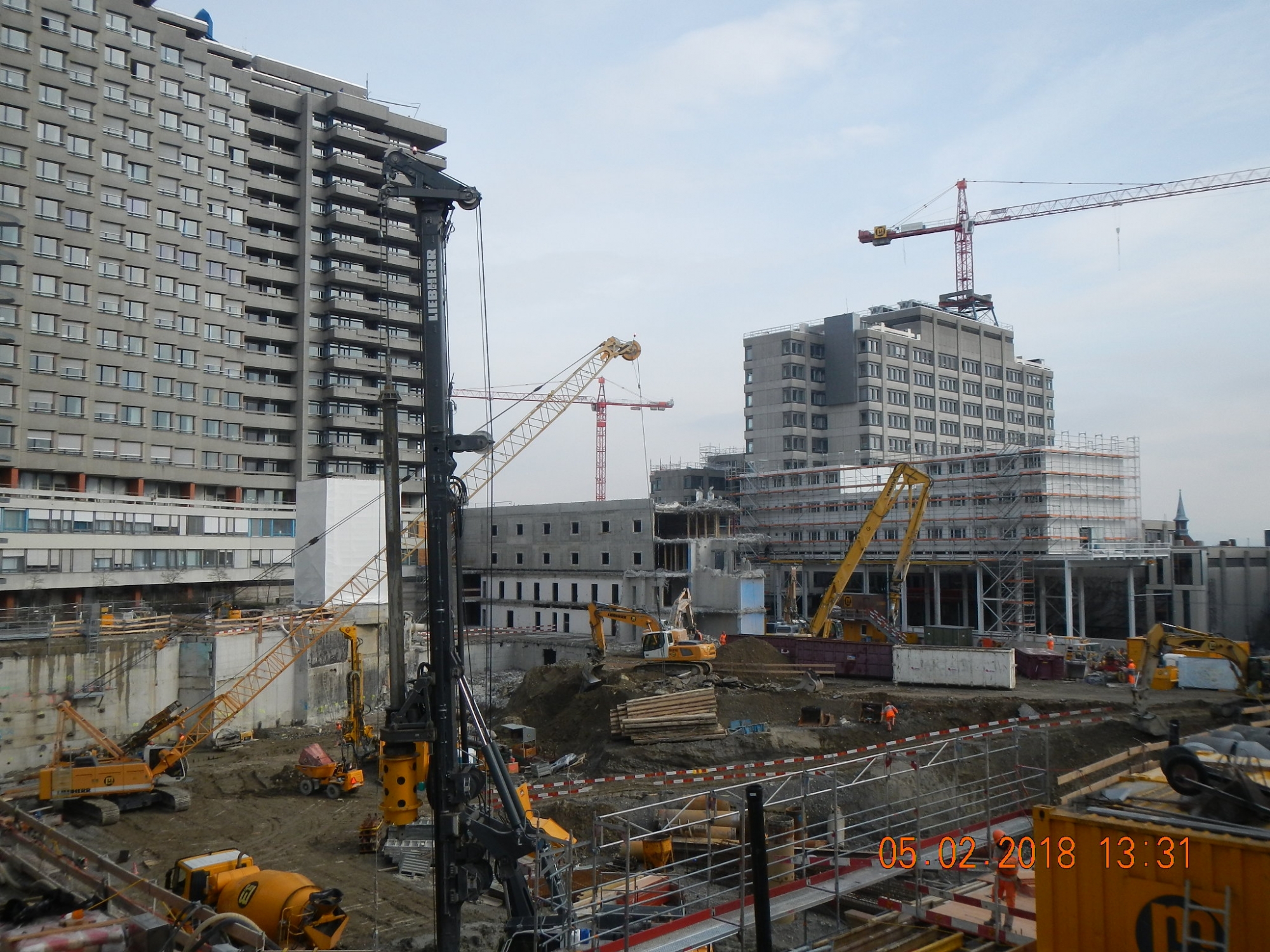

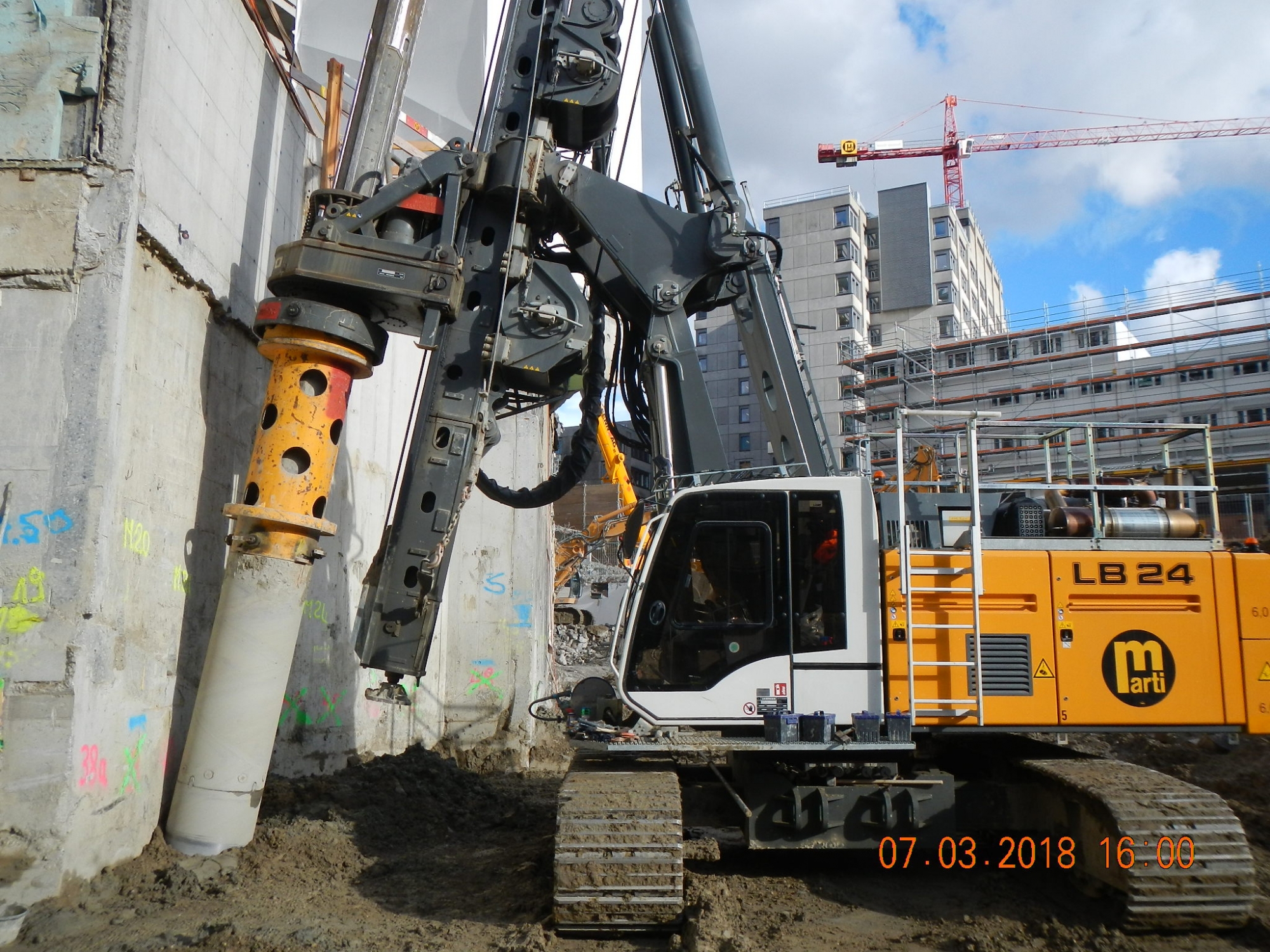

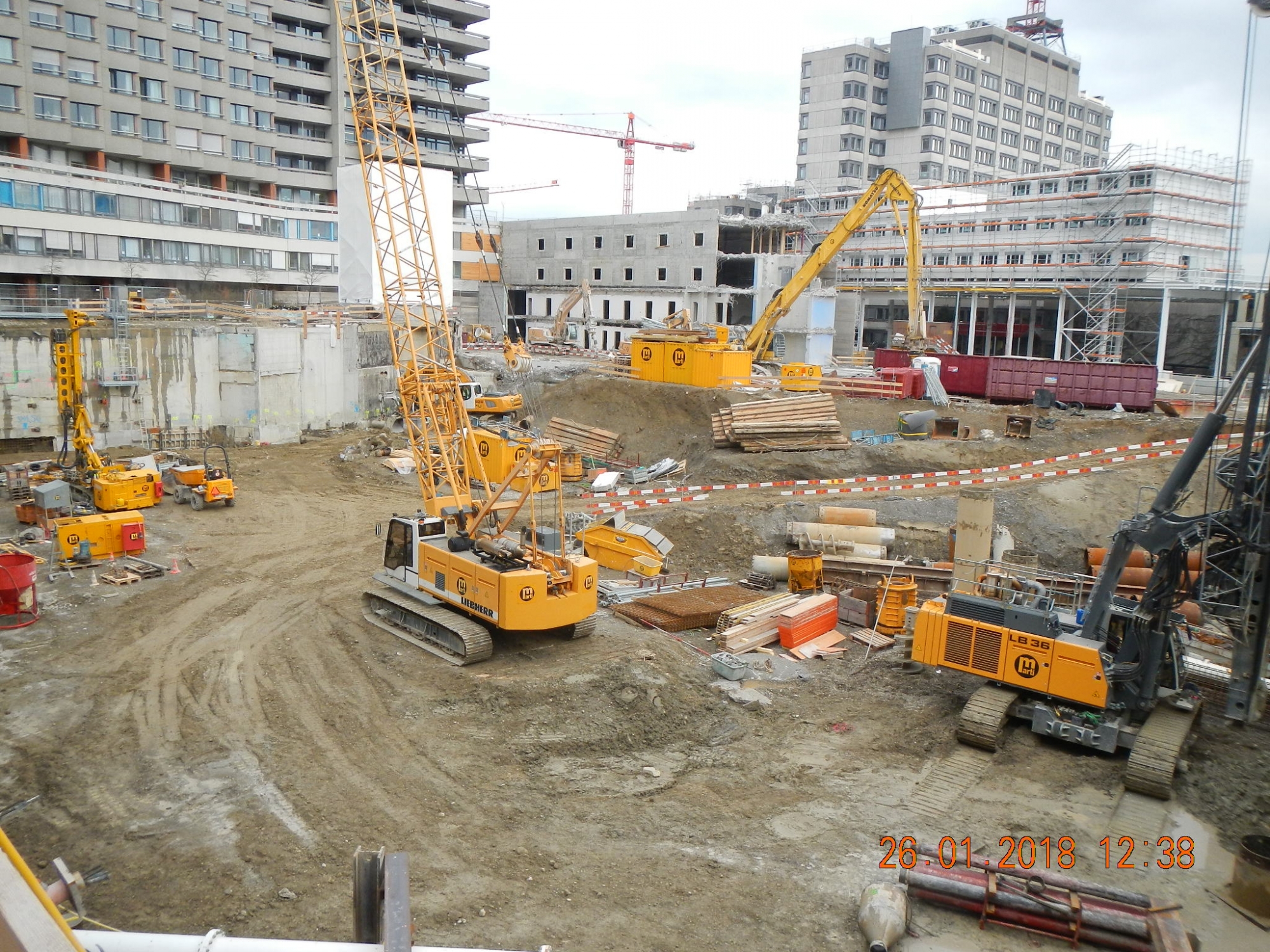

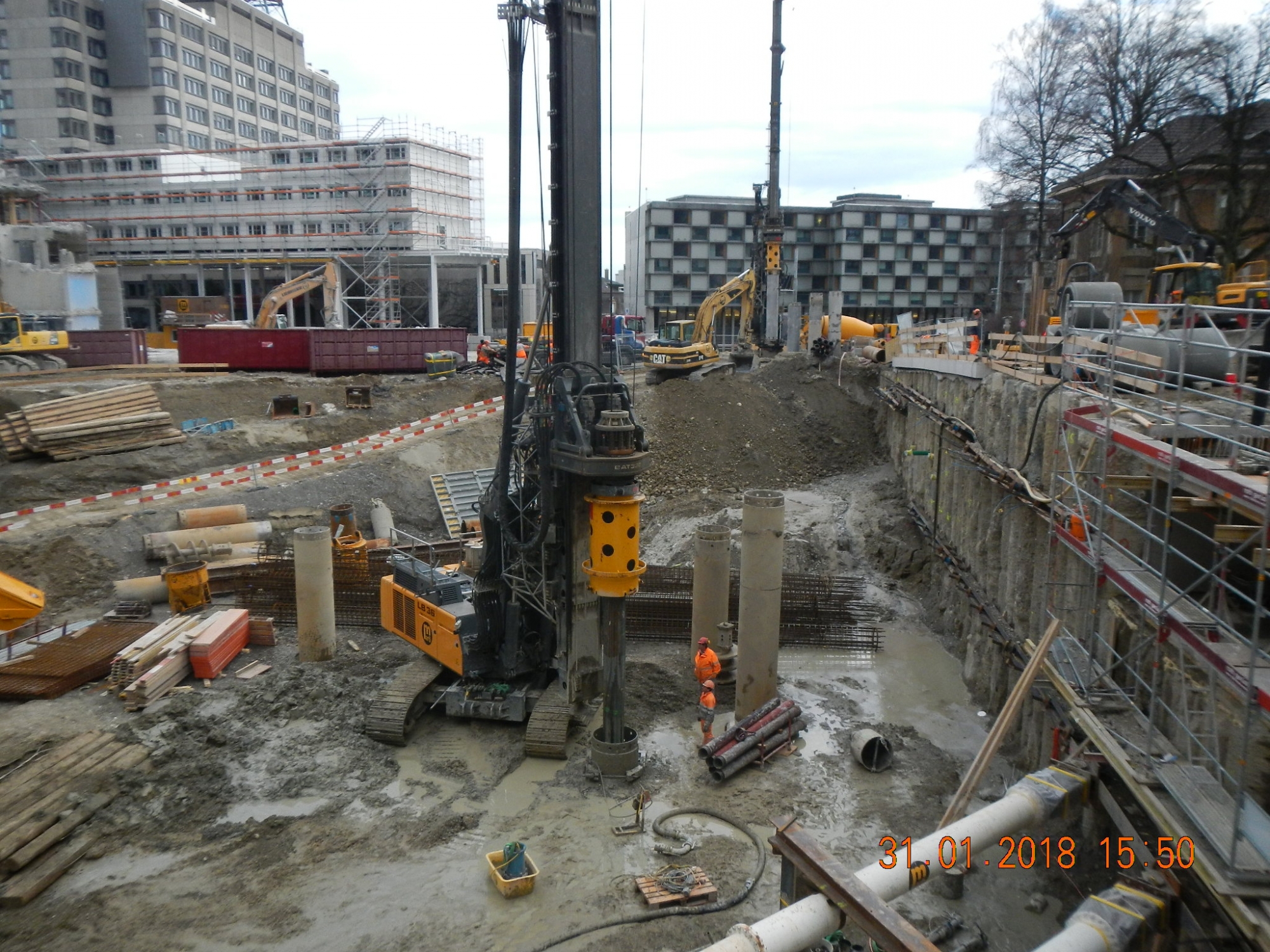

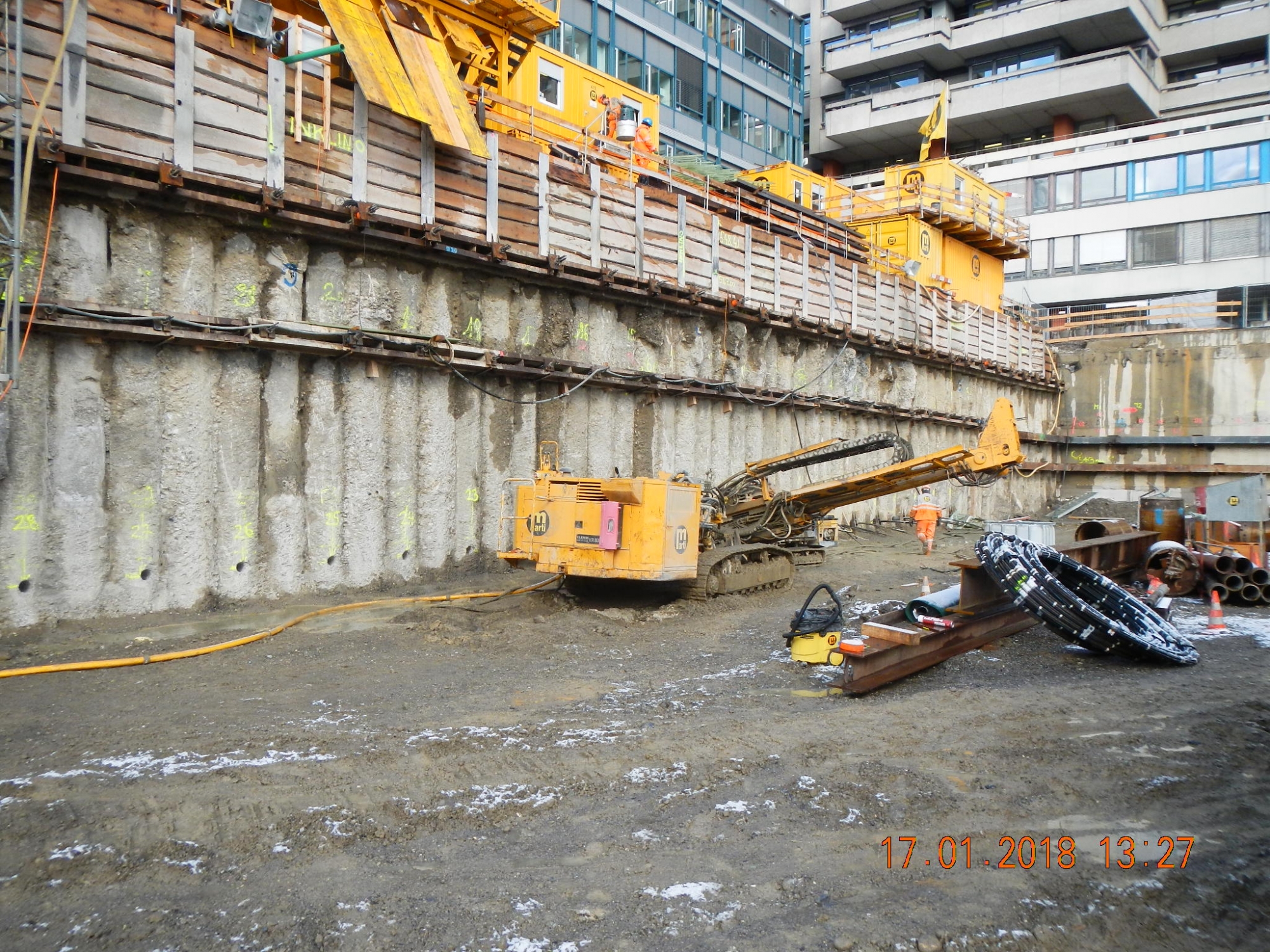

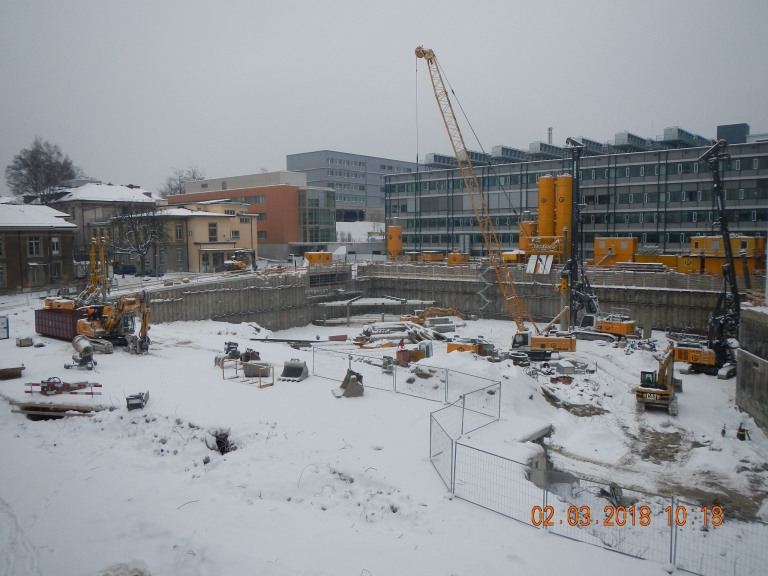

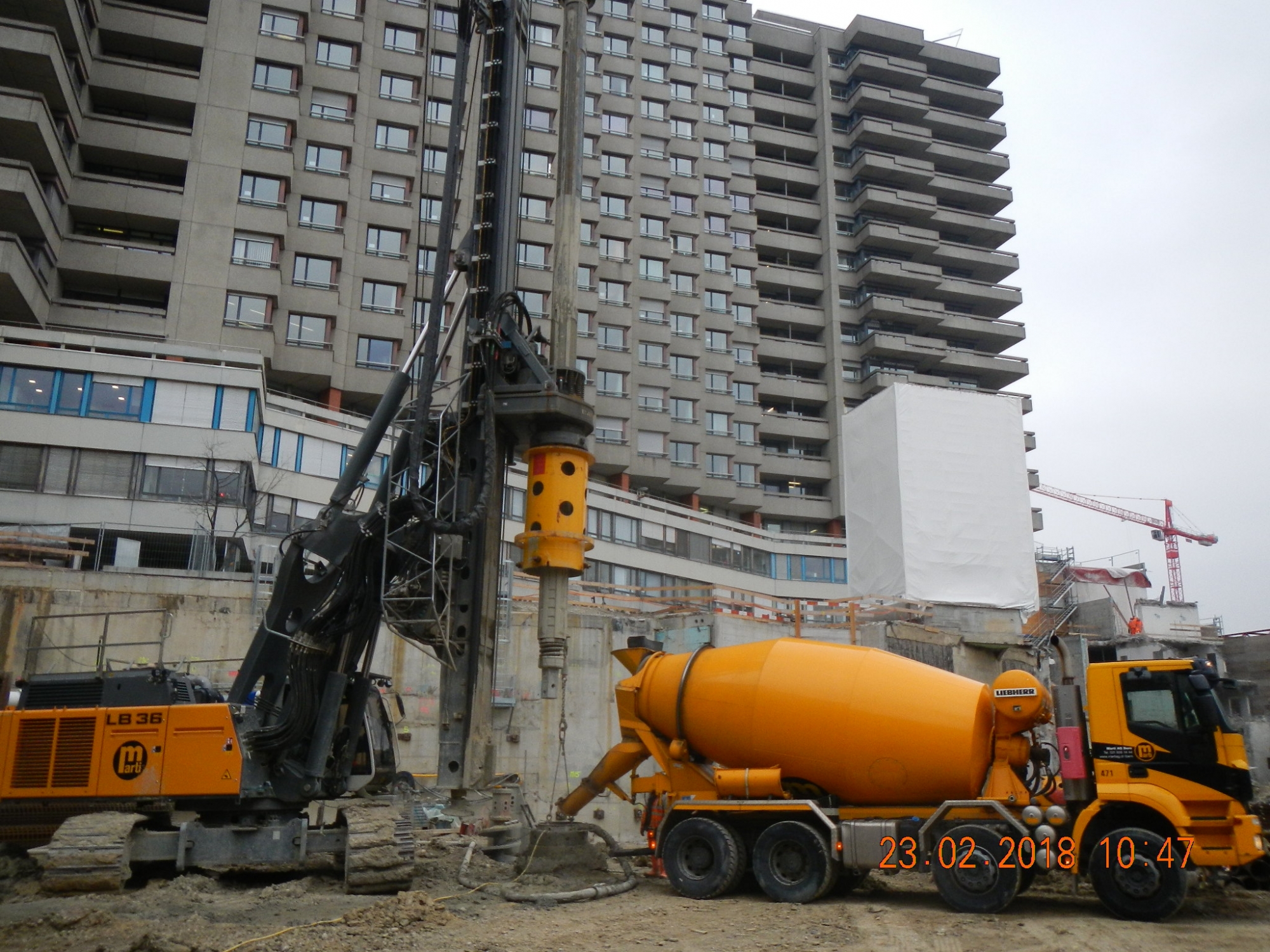

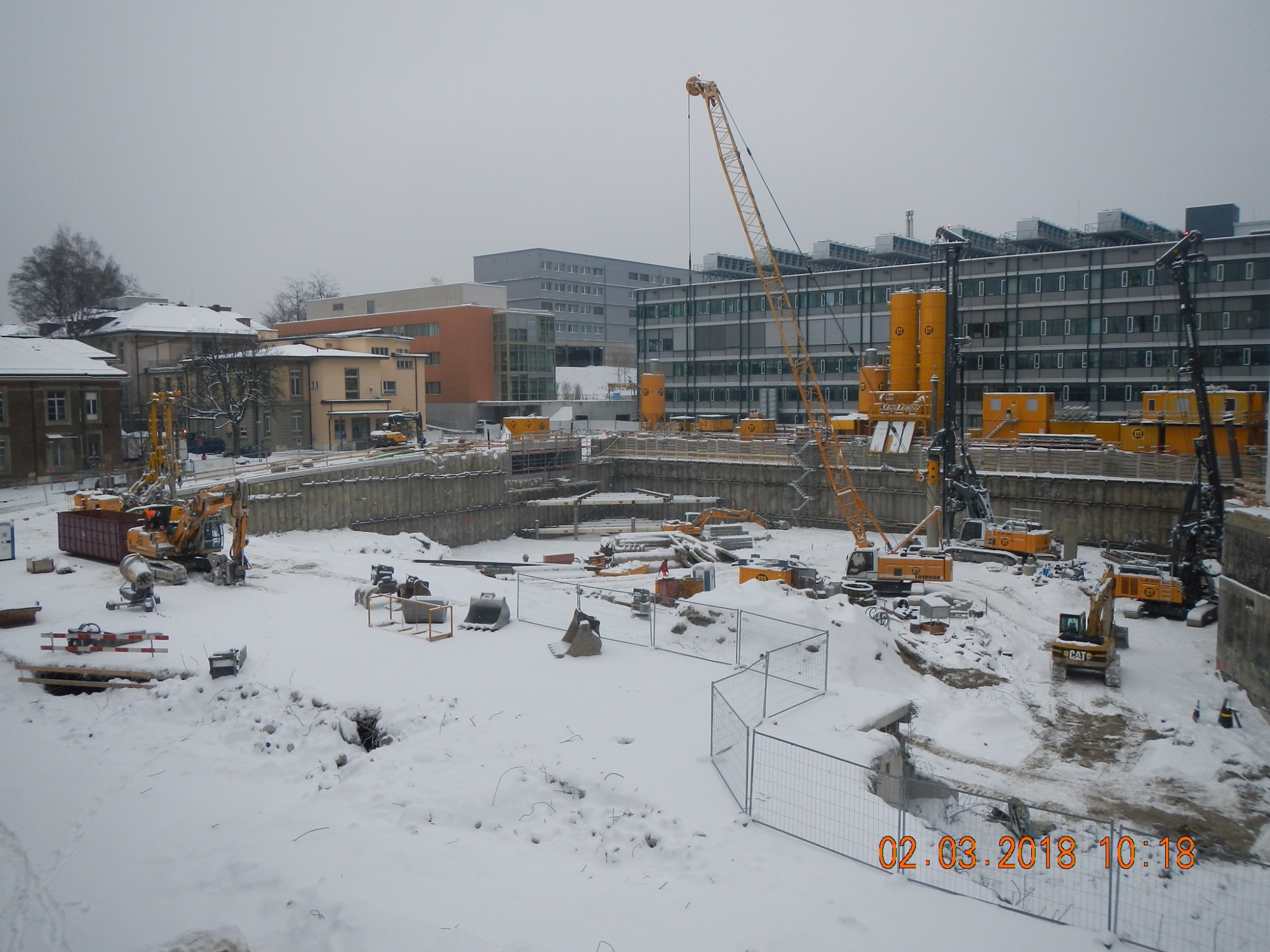

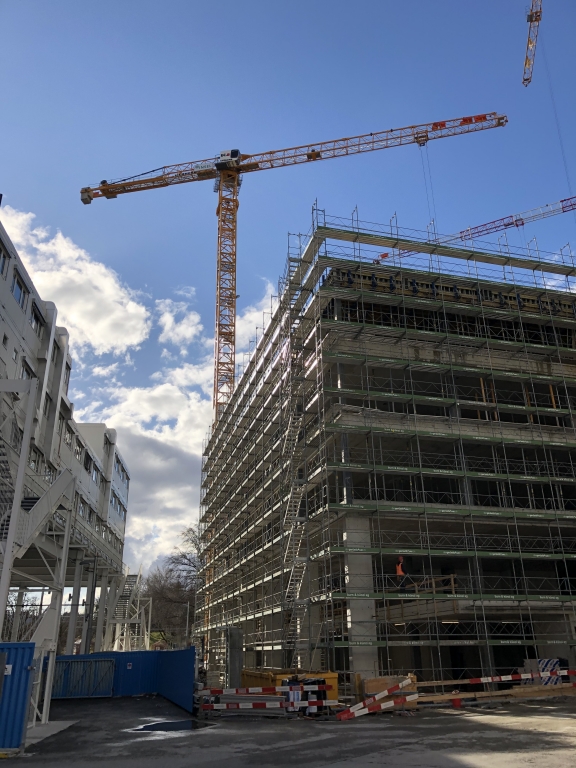

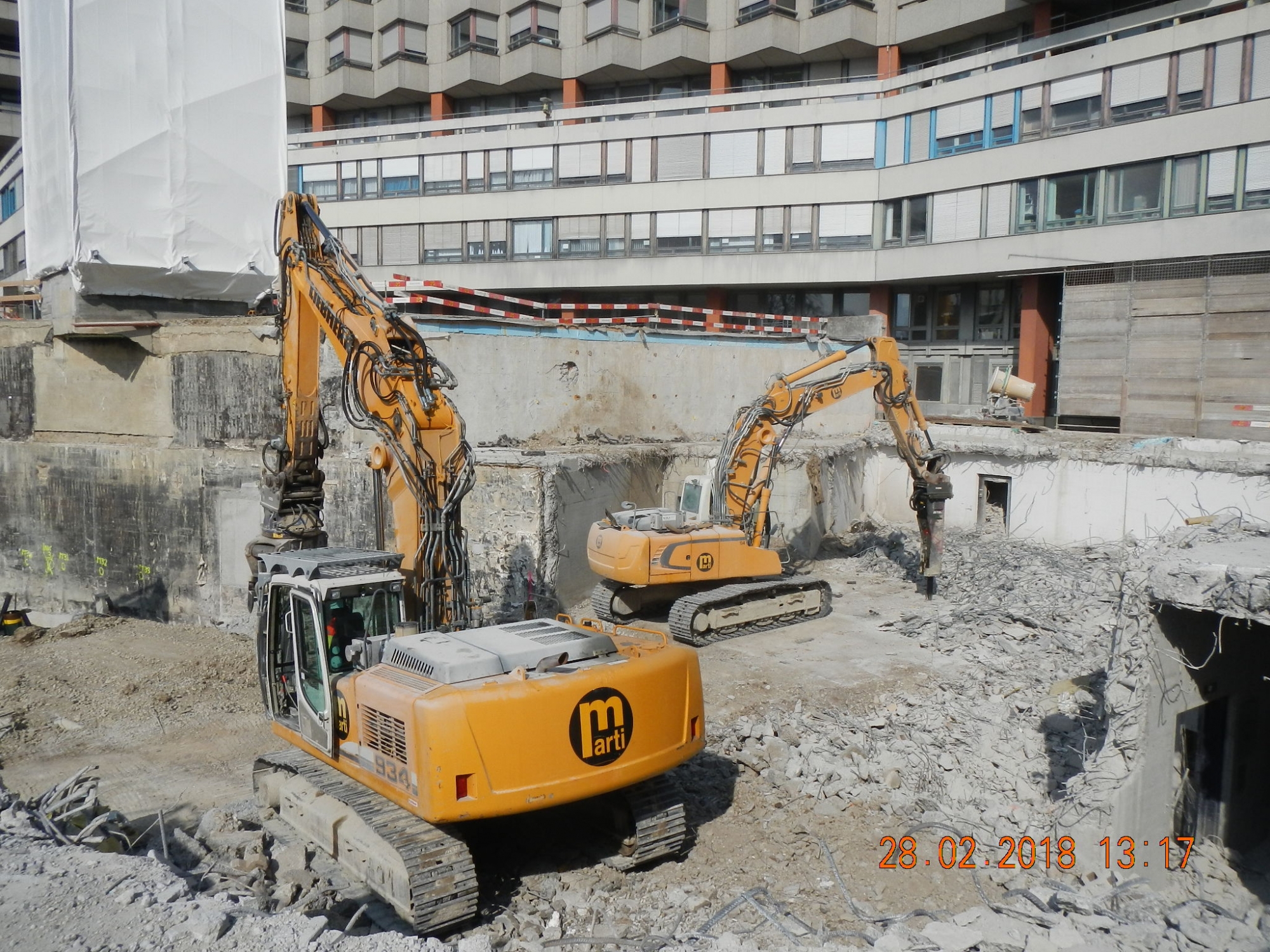

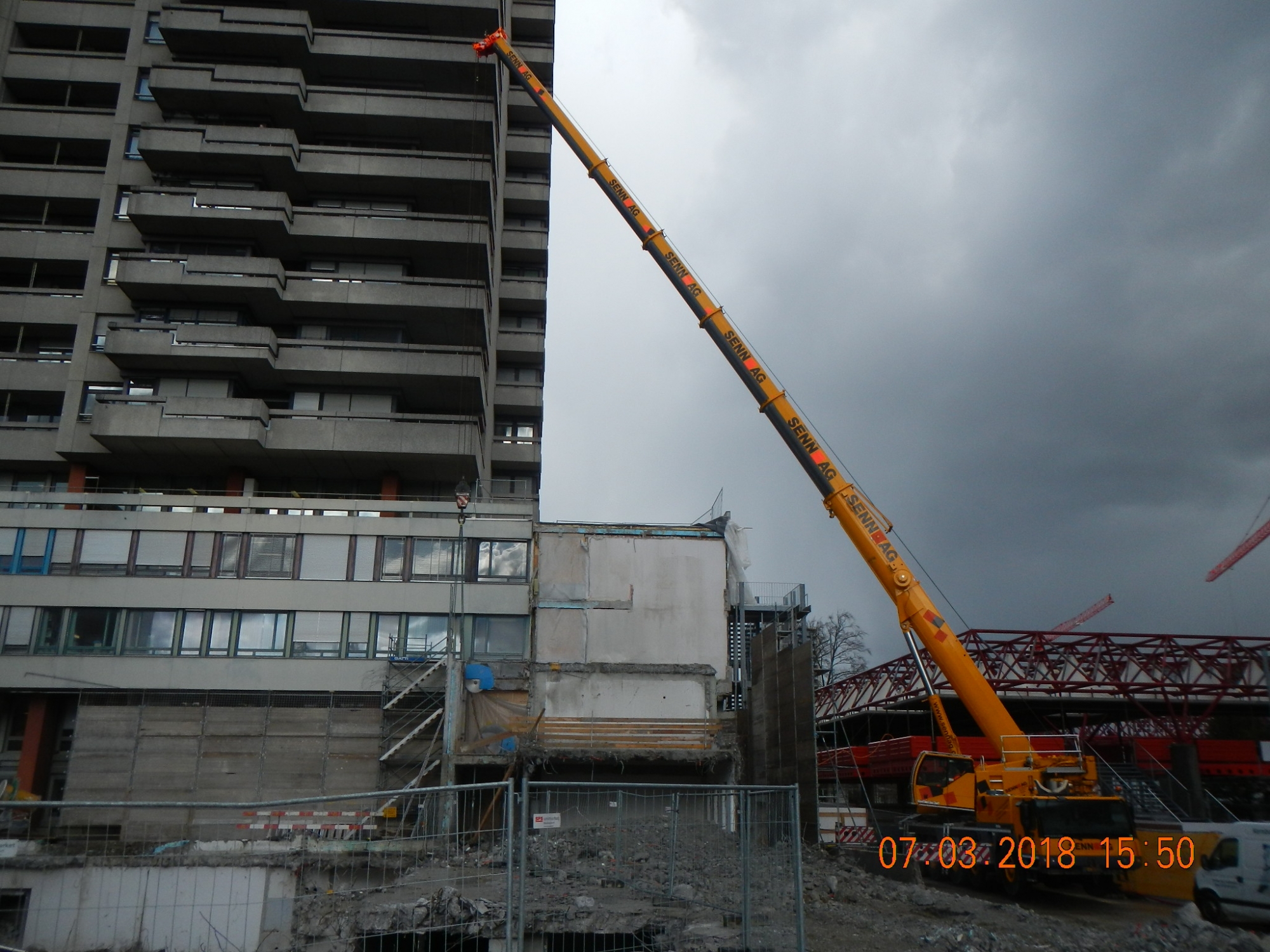

Februar 2020

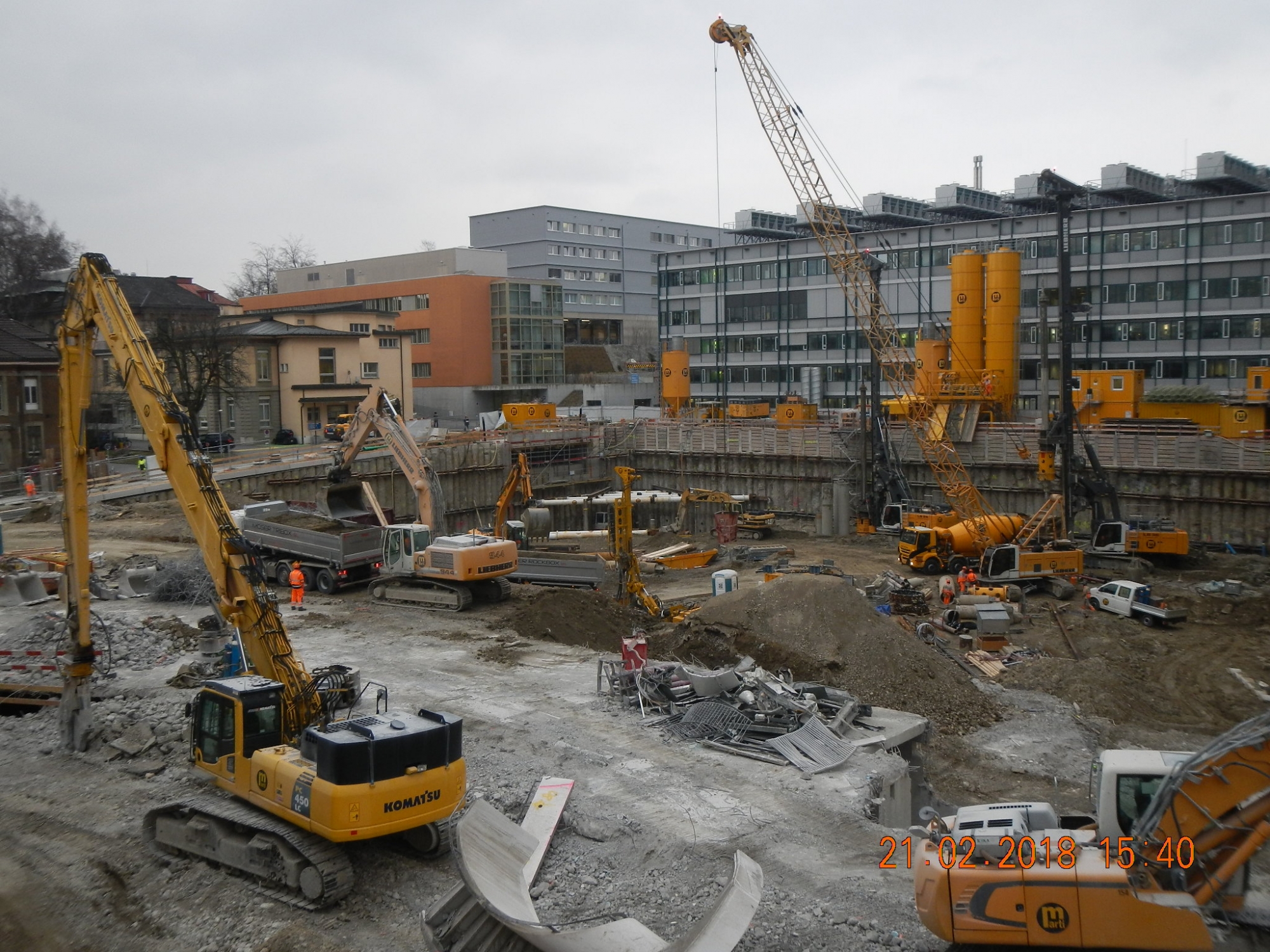

Die halbe Gebäudehöhe ist beinahe erreicht, es fehlt lediglich ein Geschoss. Ab da an wird der Neubau mit zwei Türmen bis auf die Endhöhe von rund 63 Metern gebaut.

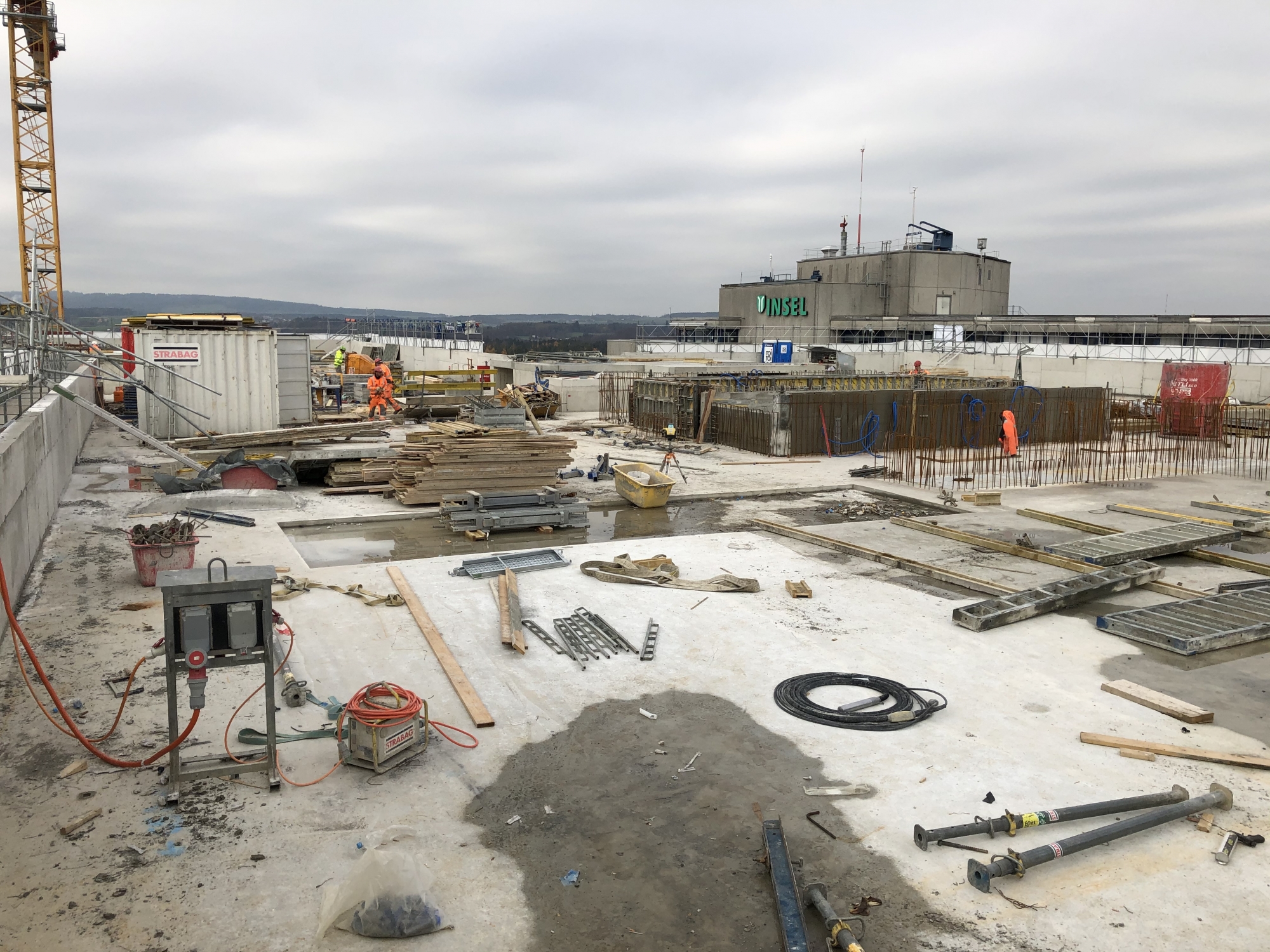

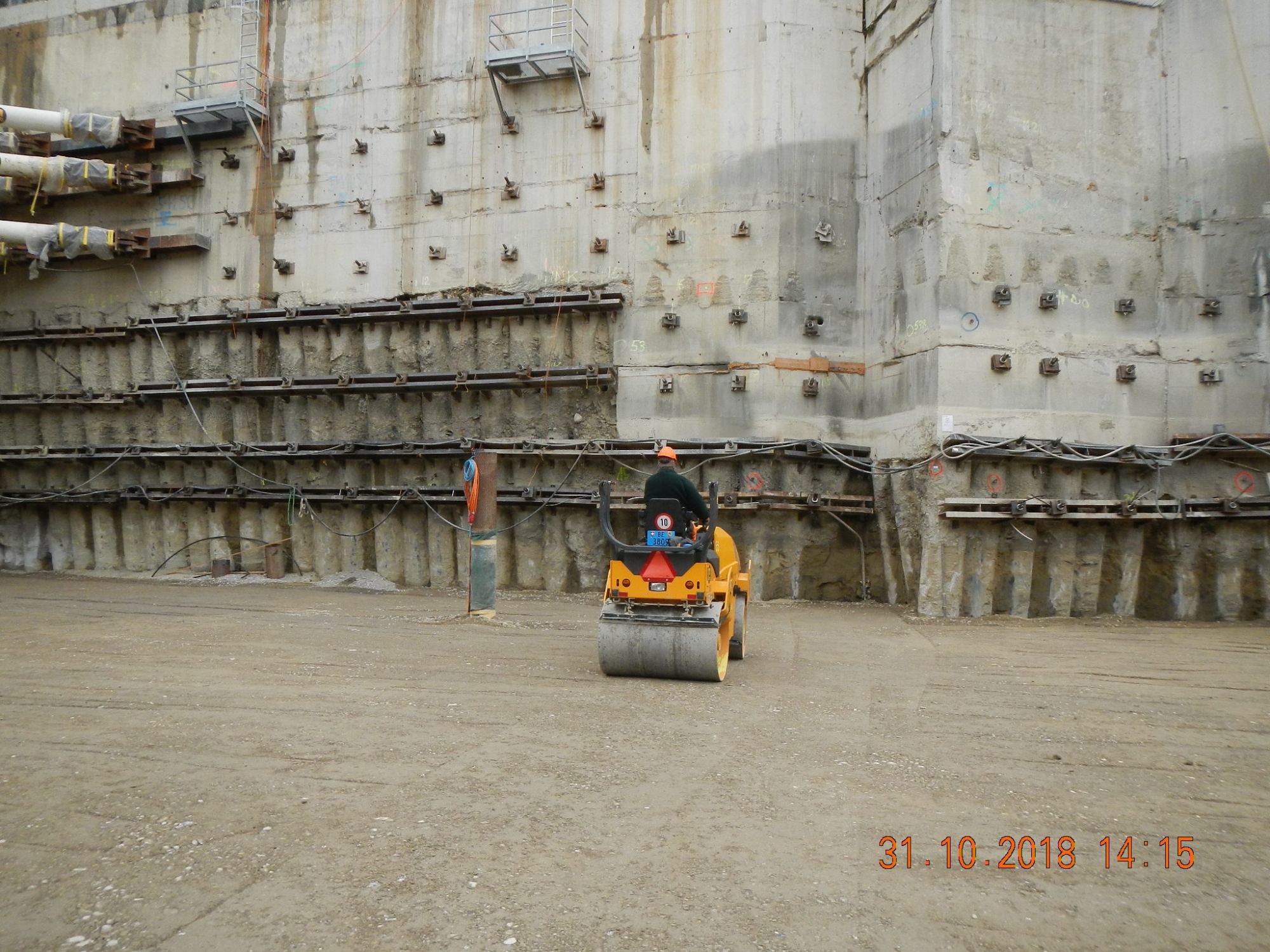

Dezember 2019

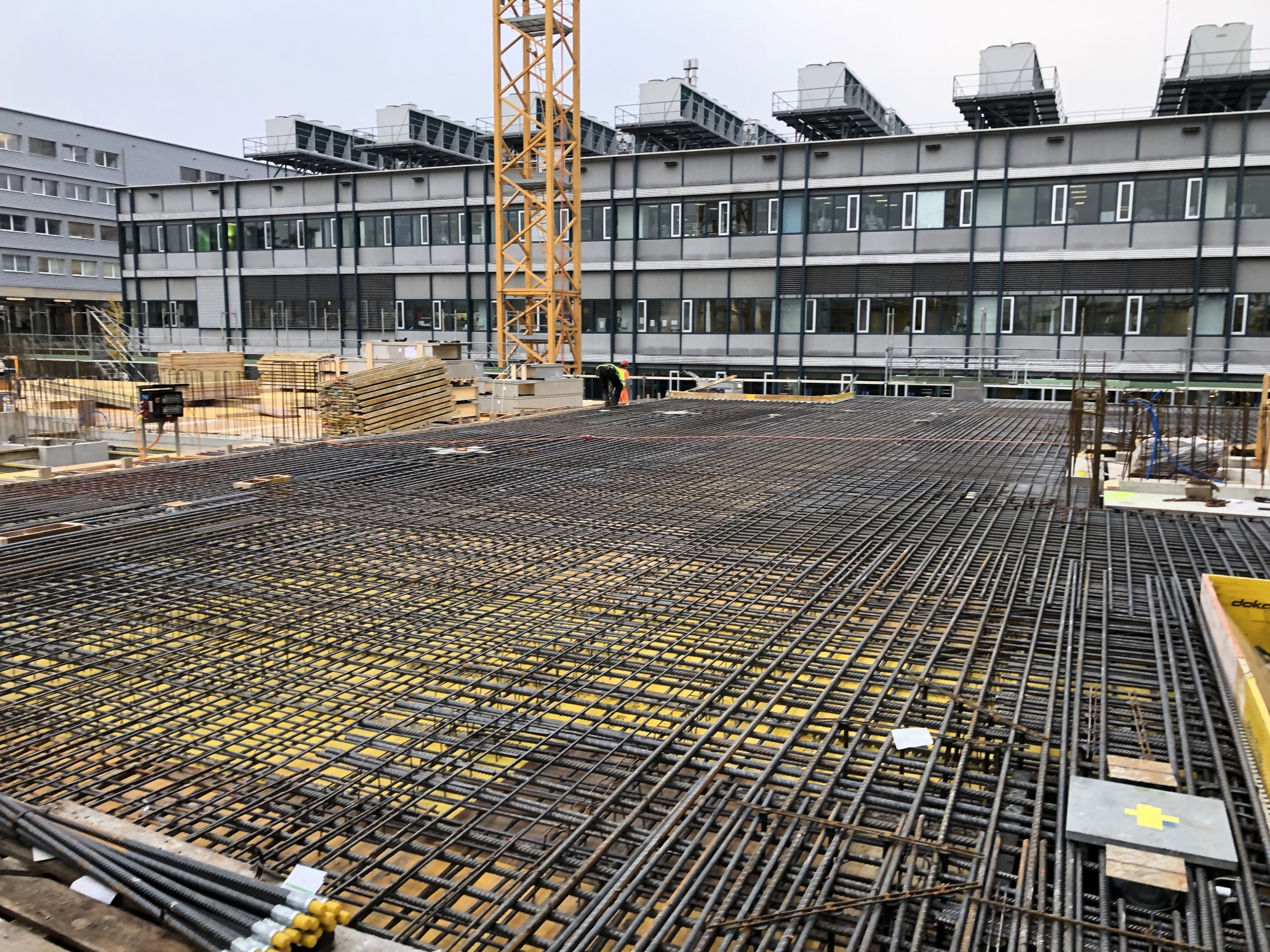

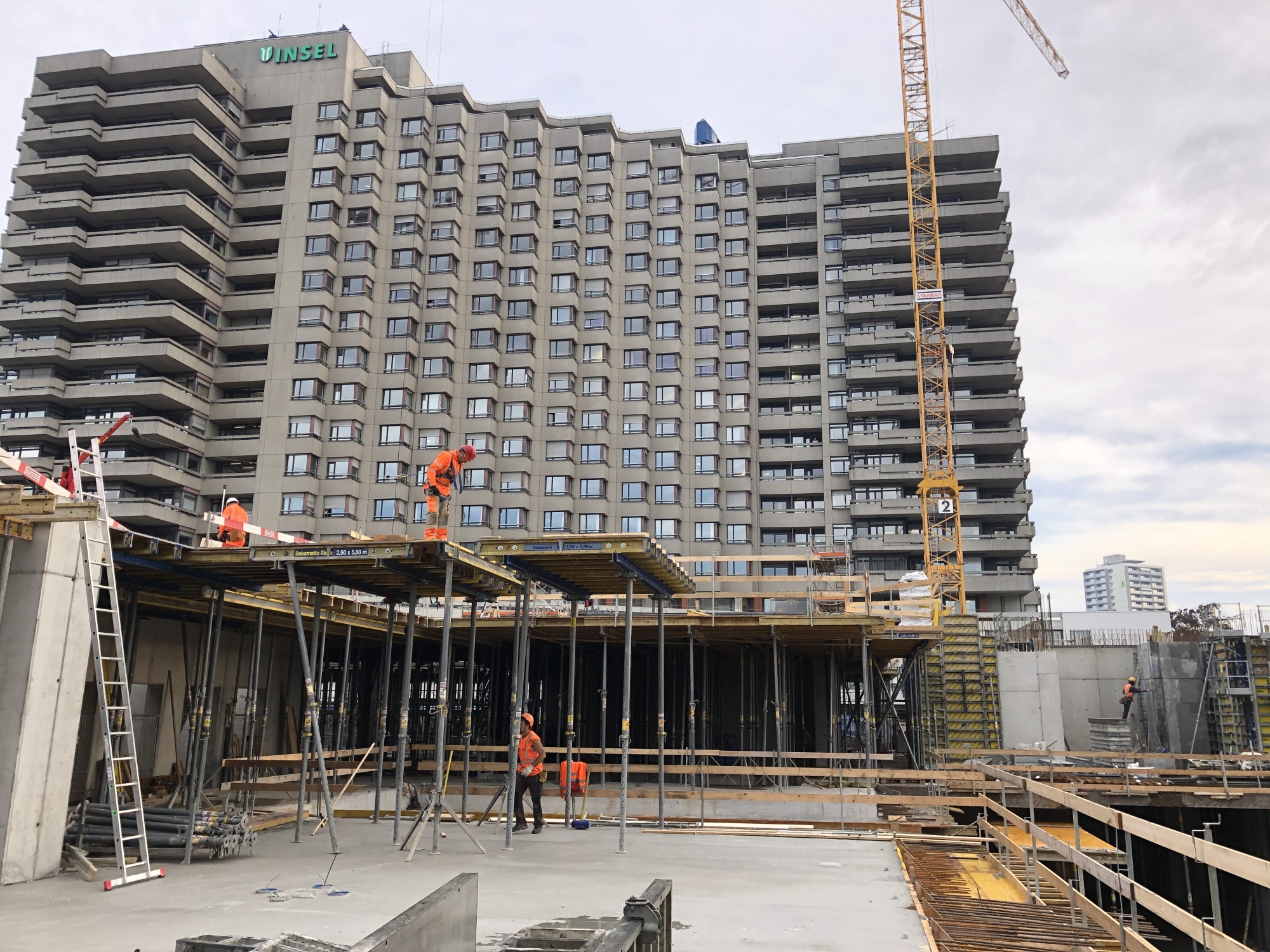

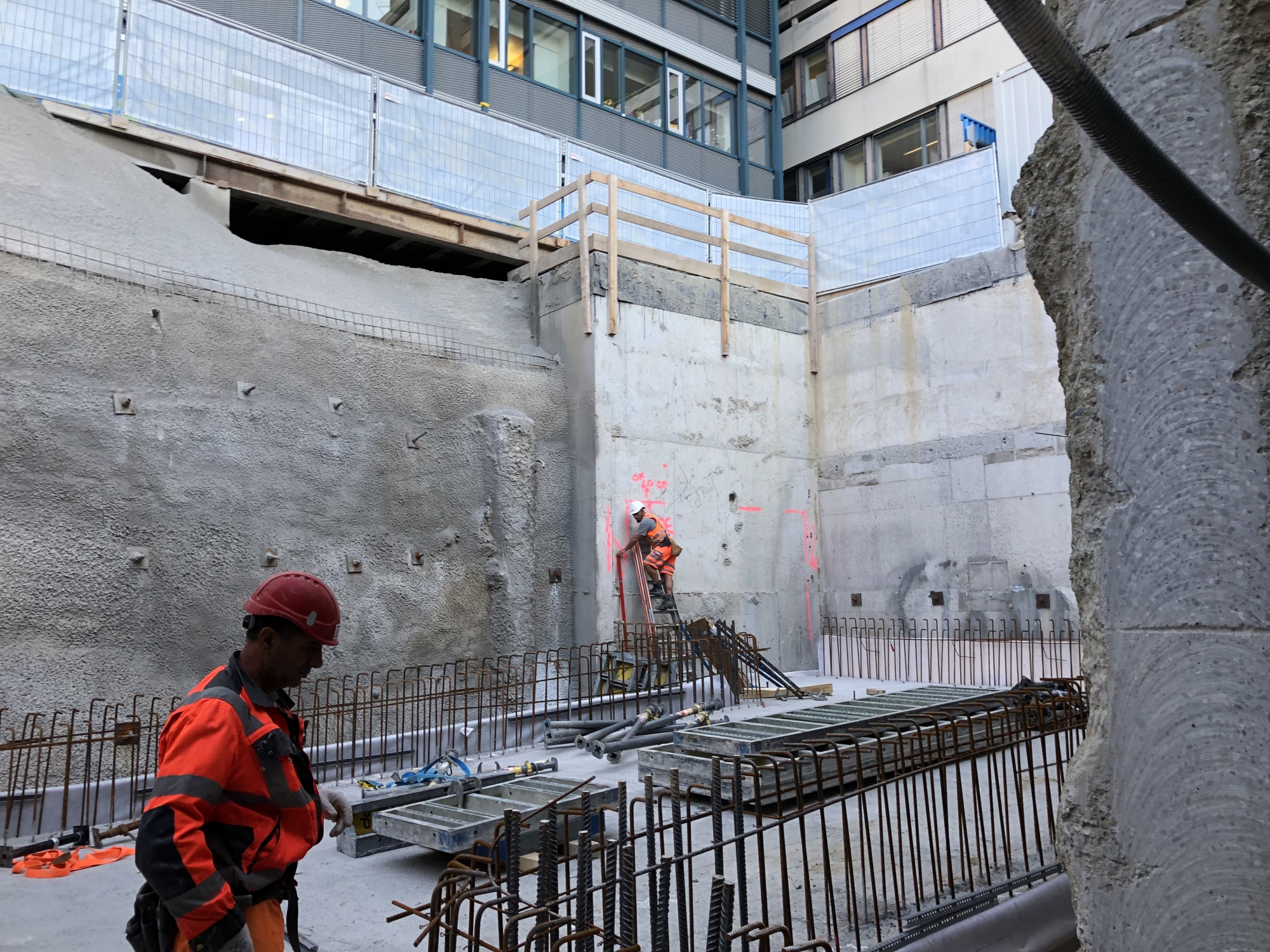

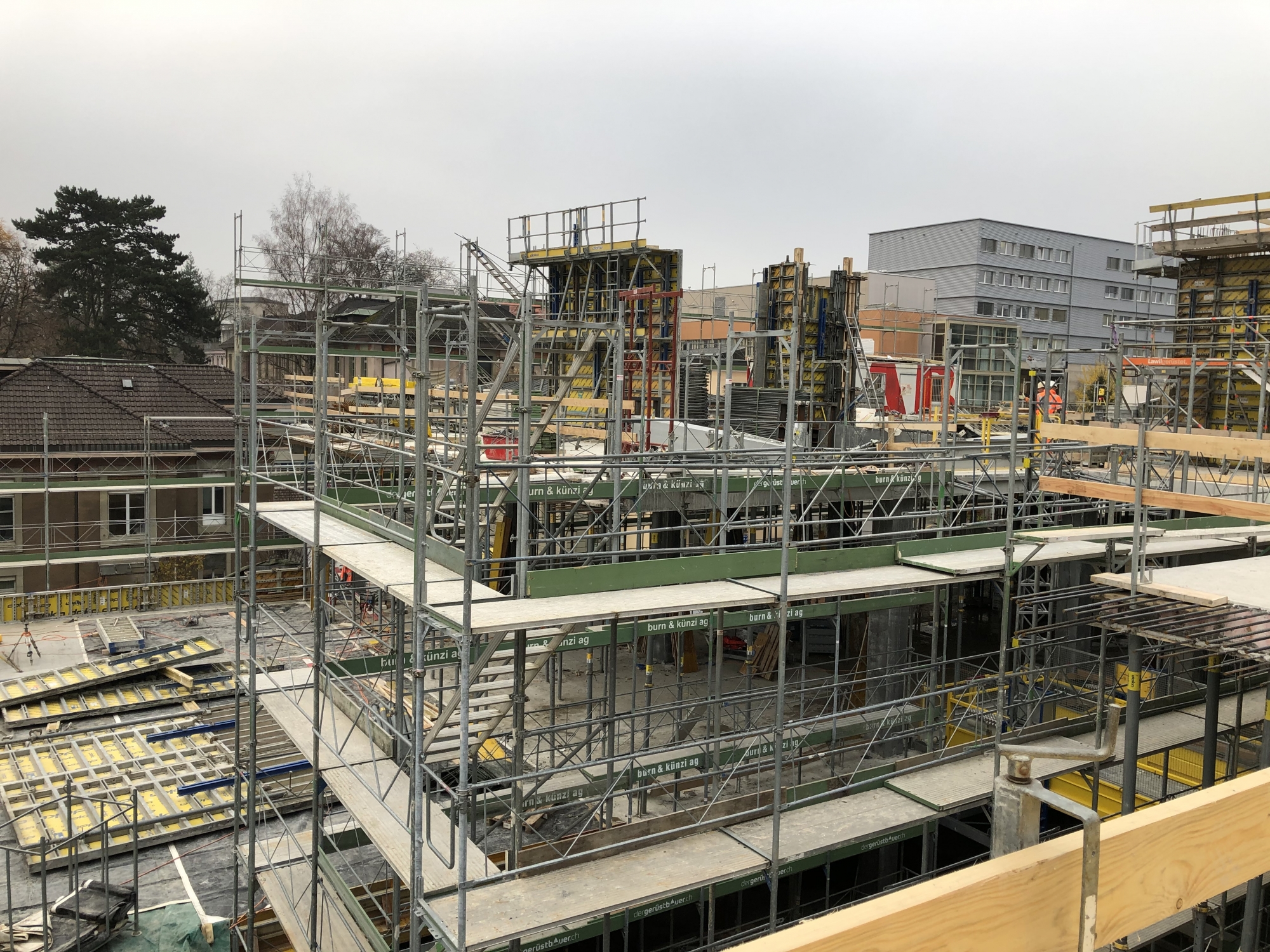

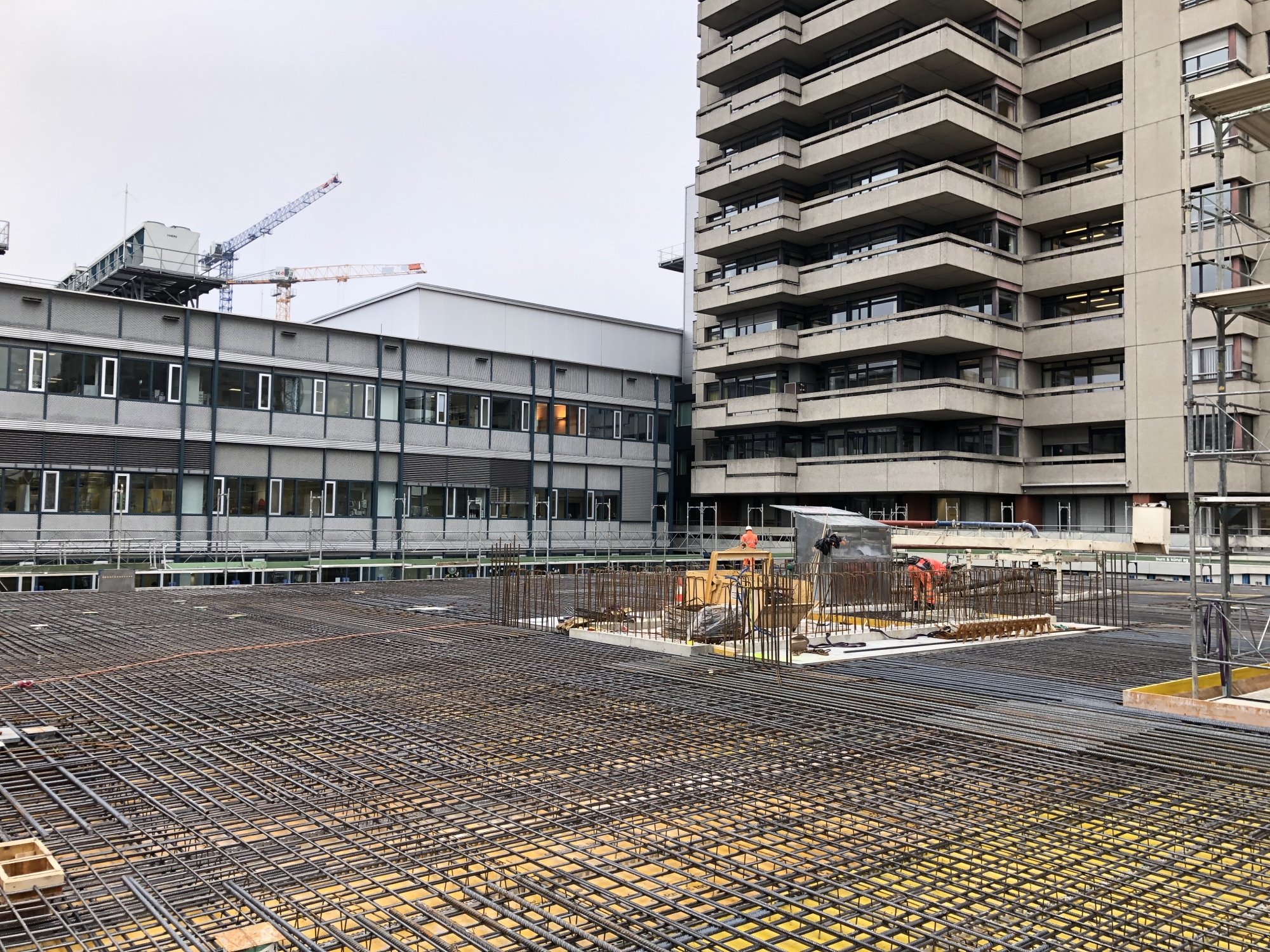

Die Rohbauarbeiten schreiten zügig voran. Erste Wände im Geschoss D wurden betoniert. Mittlerweile wird in den Untergeschossen an der Haustechnik gearbeitet und die ersten Anstriche werden getätigt.

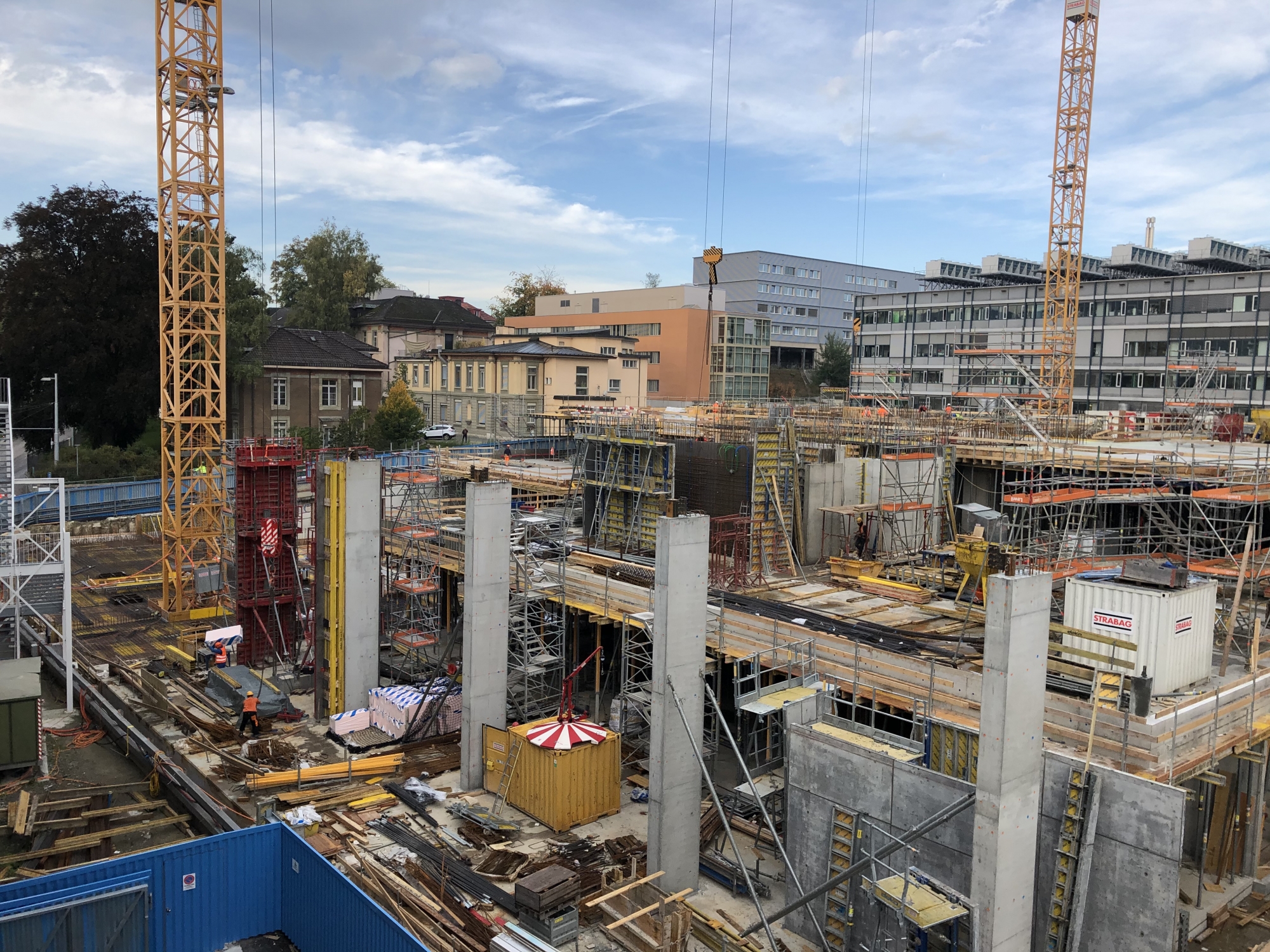

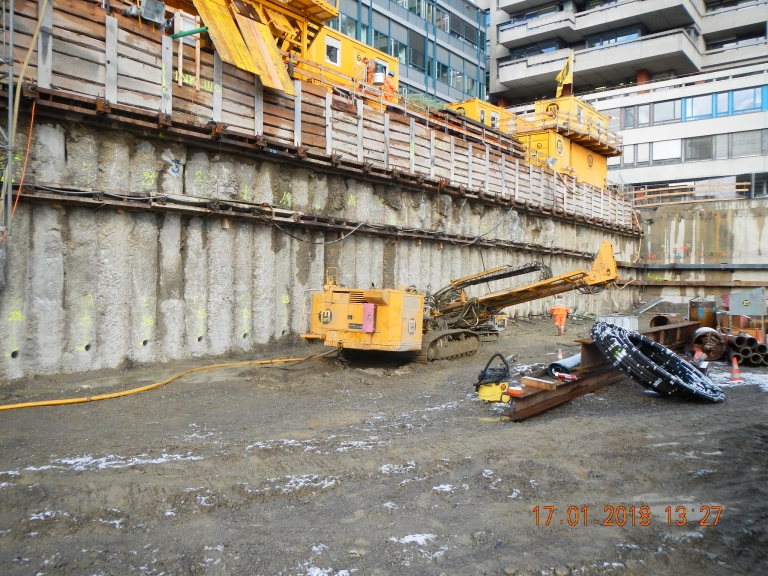

Oktober 2019

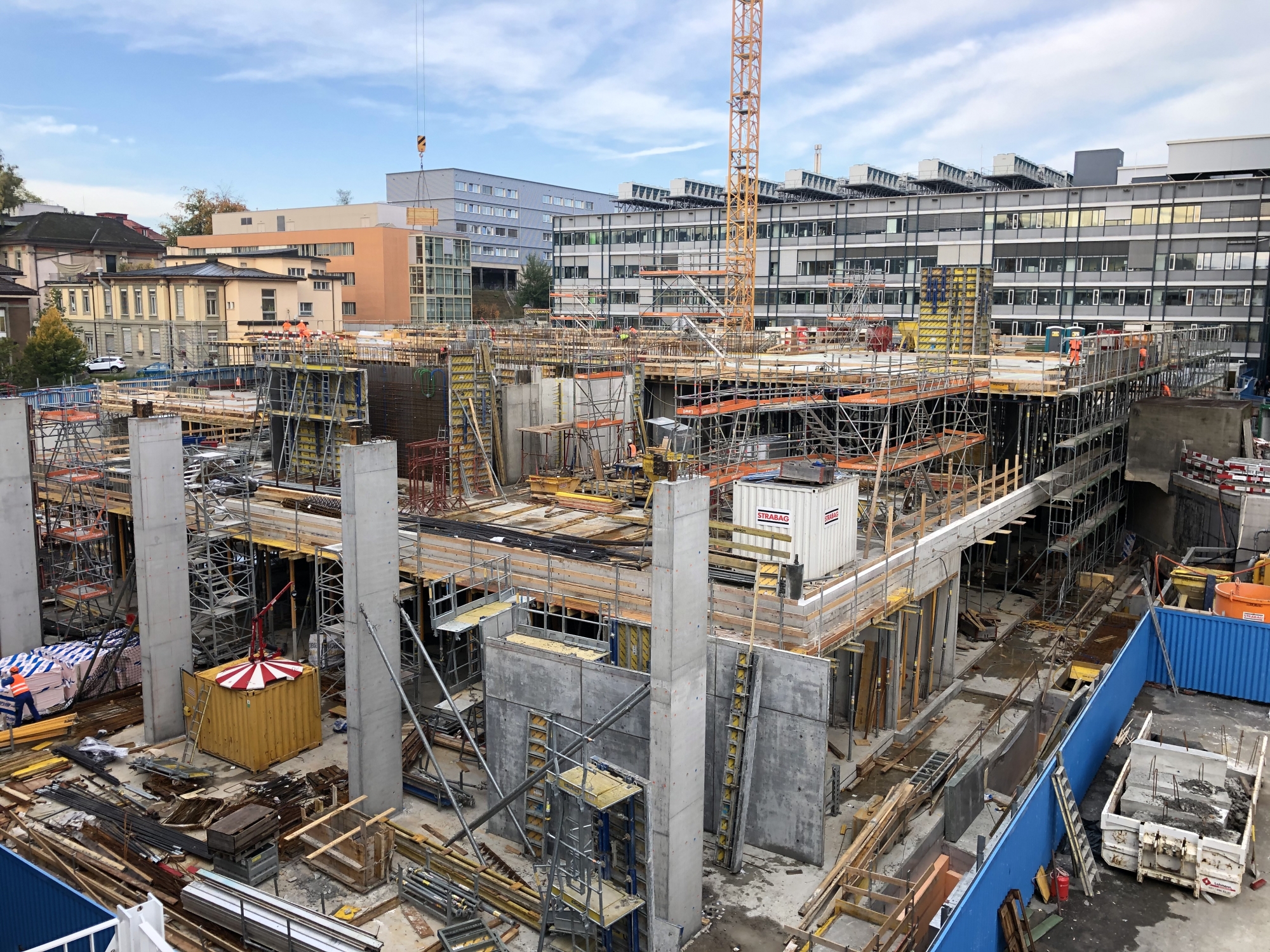

August 2019

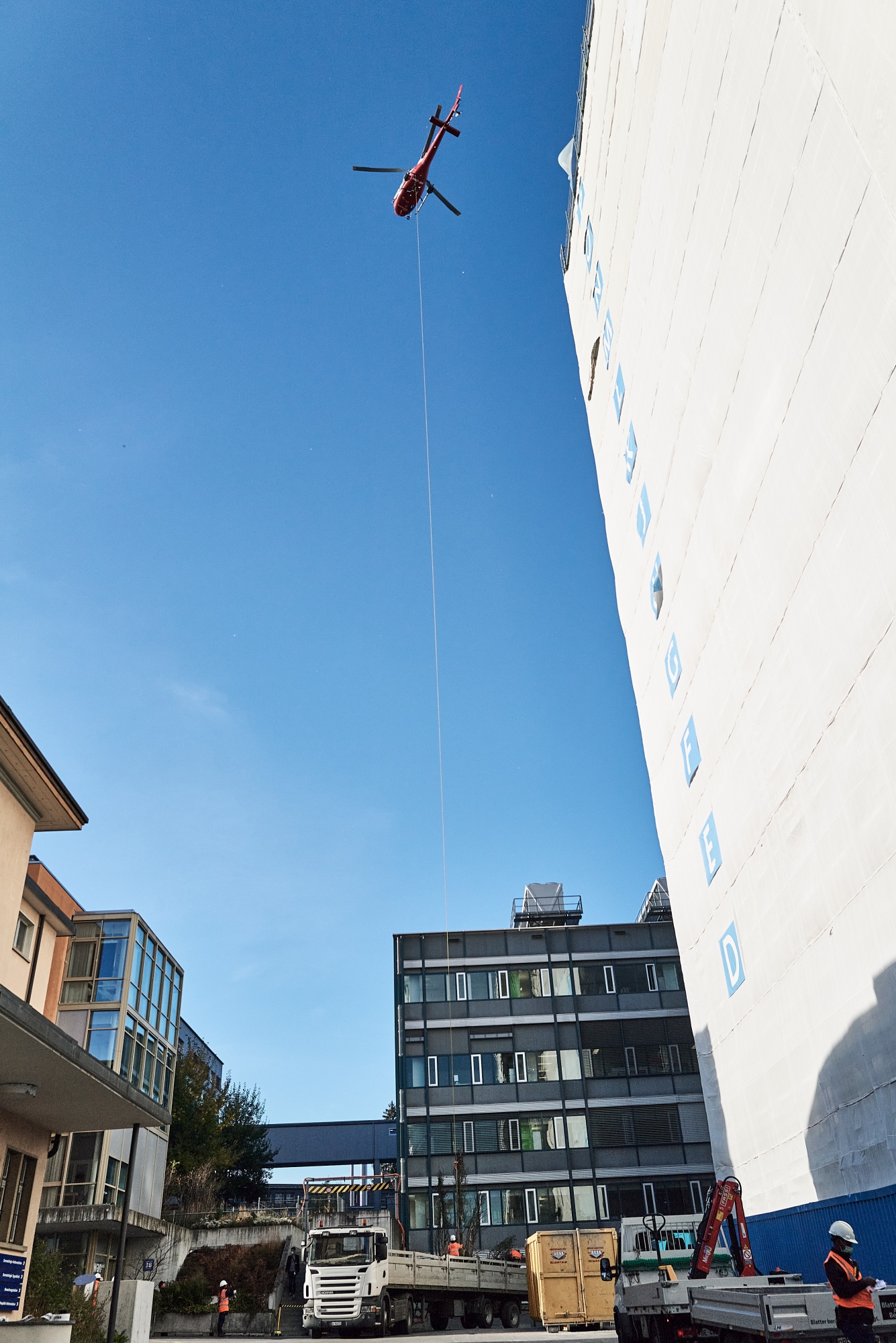

Schauen Sie die eindrücklichen Drohnen-Bilder an:

© «Insel Gruppe»

Juni 2019

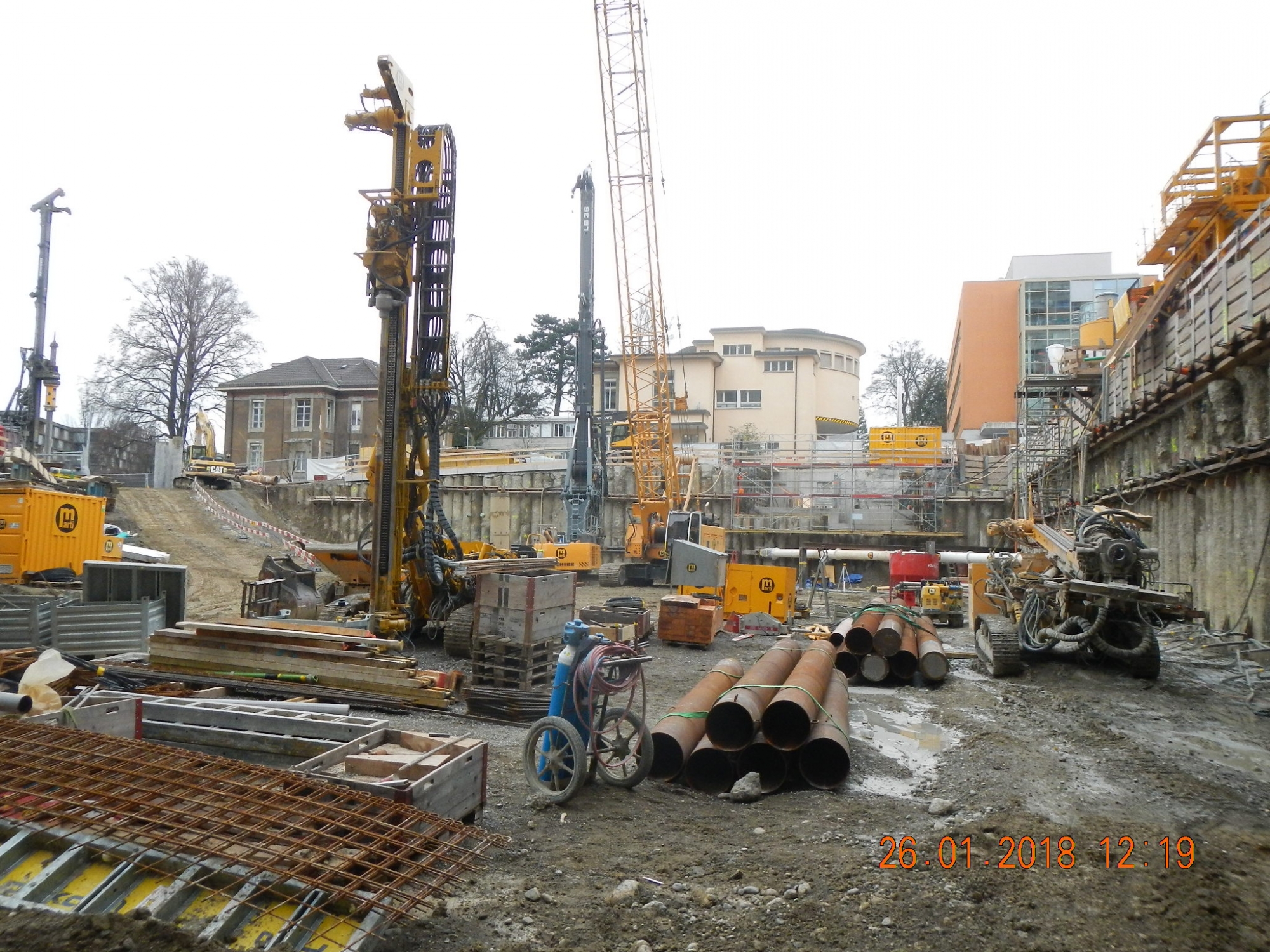

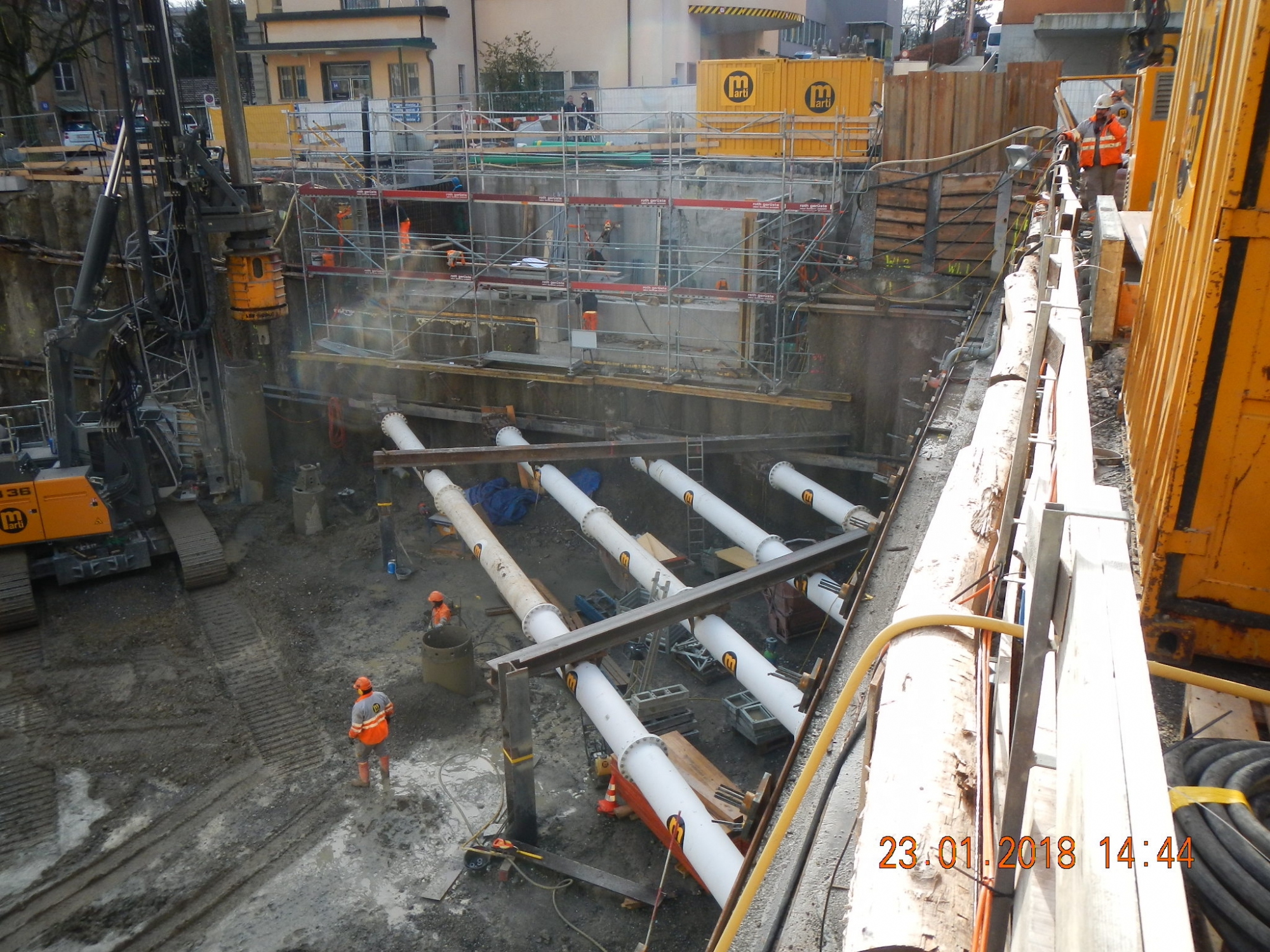

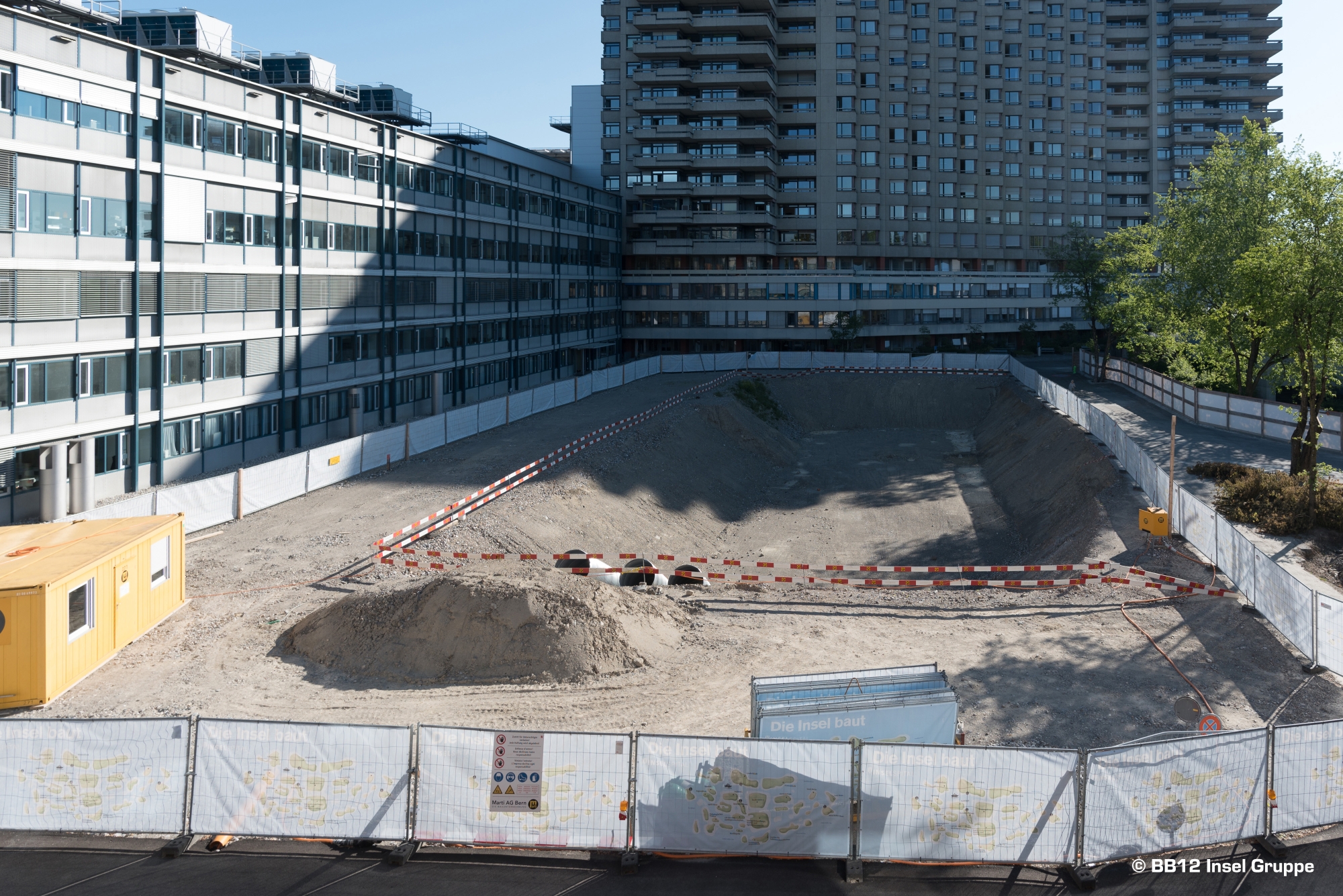

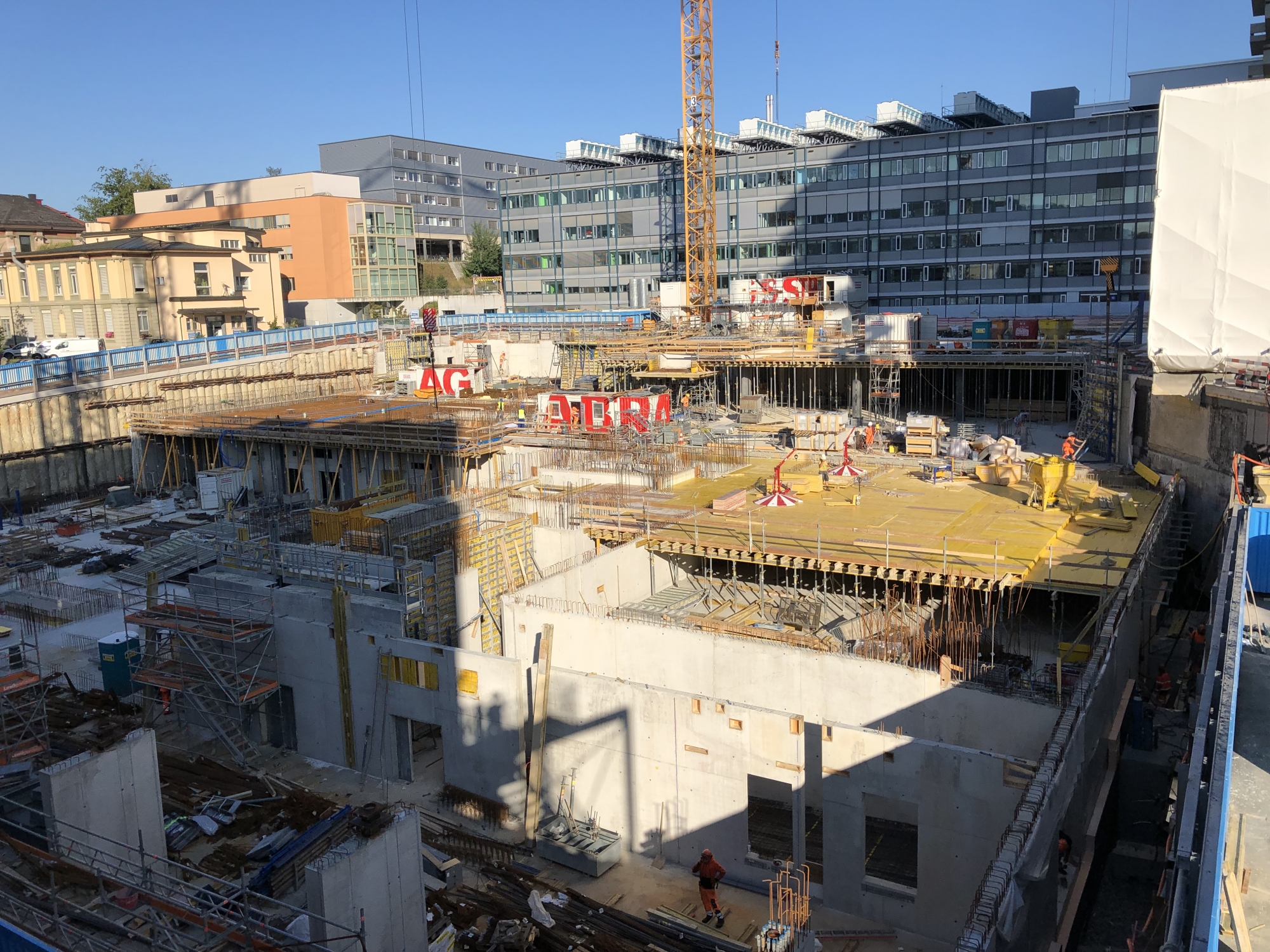

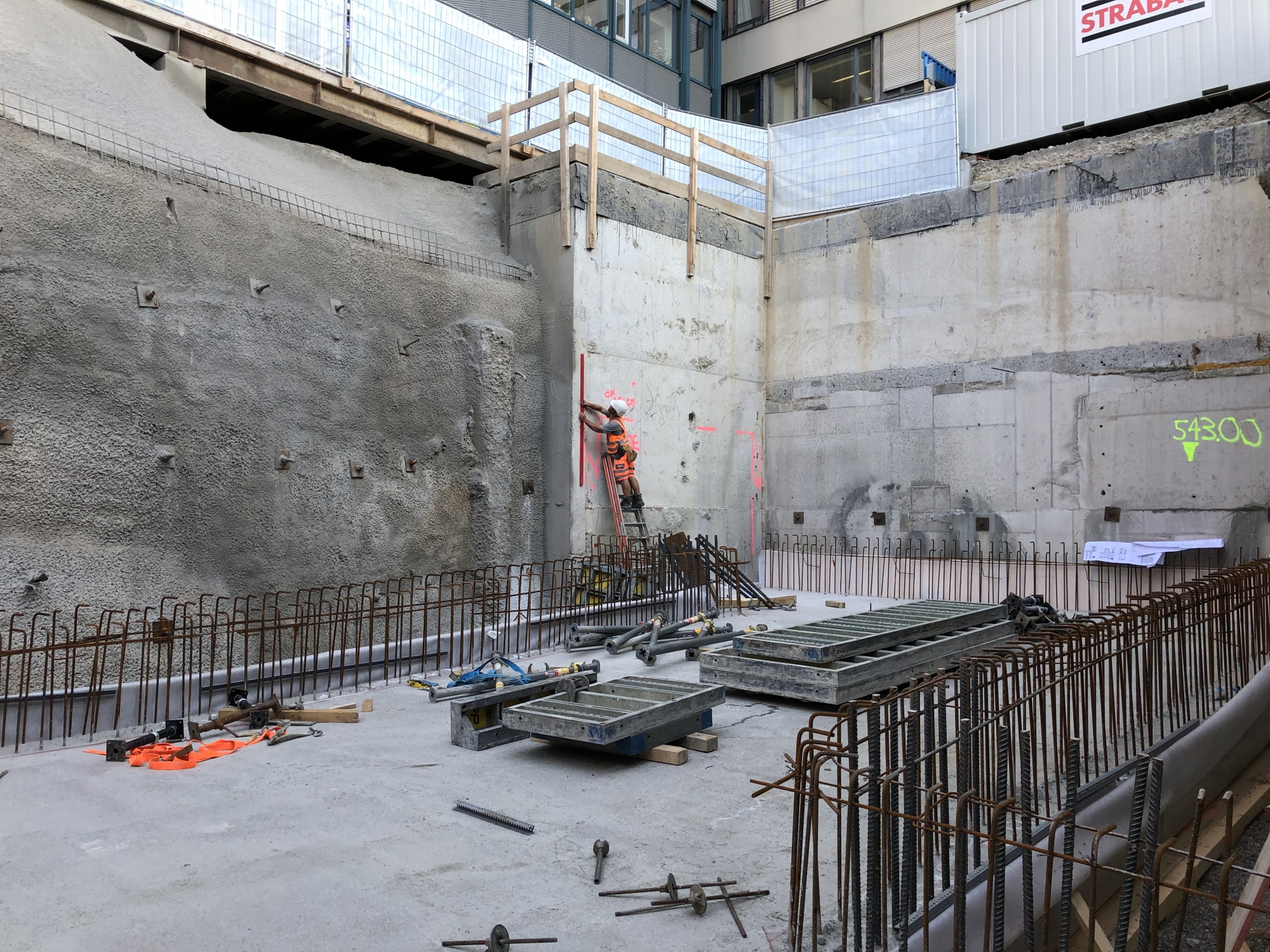

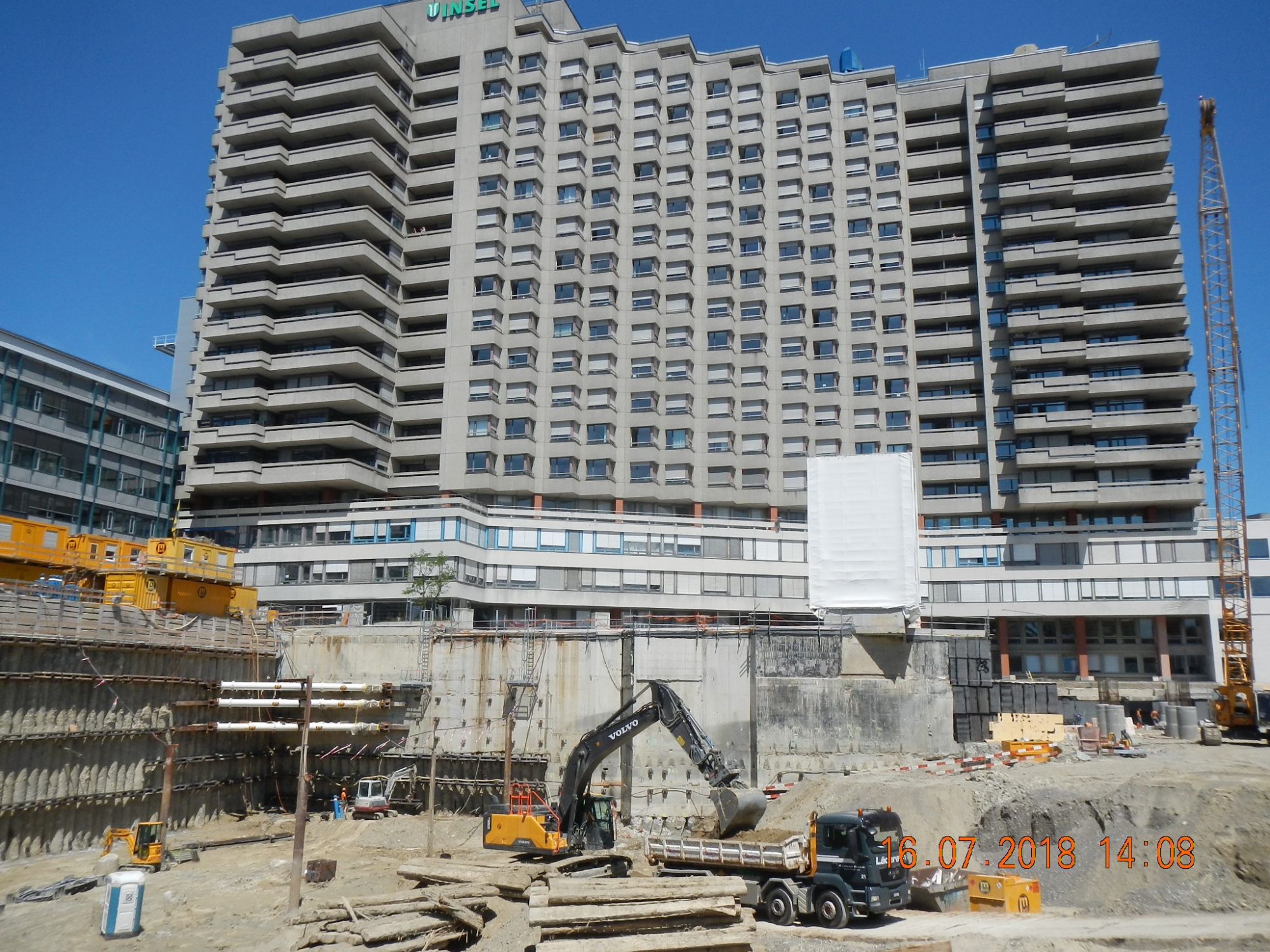

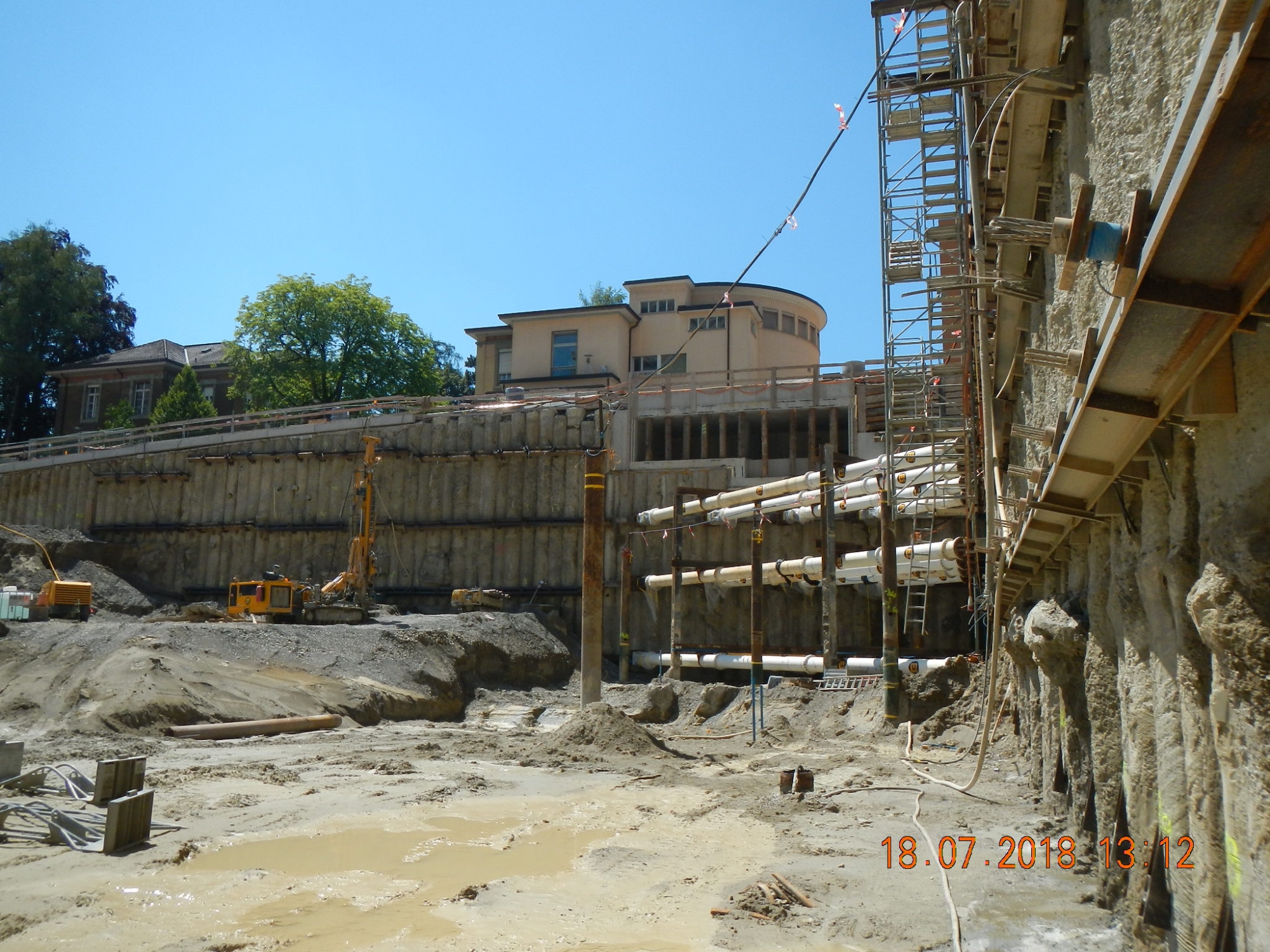

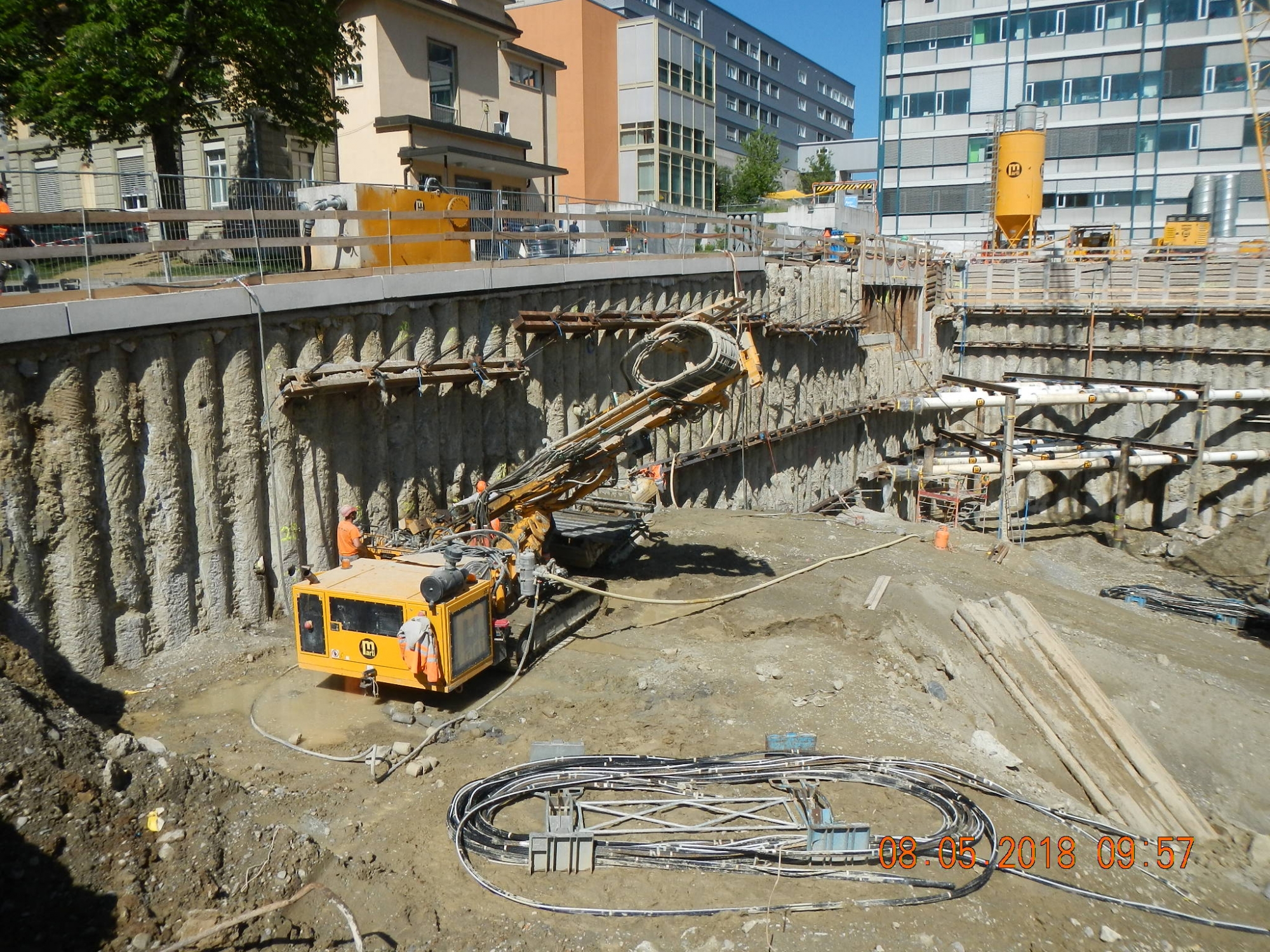

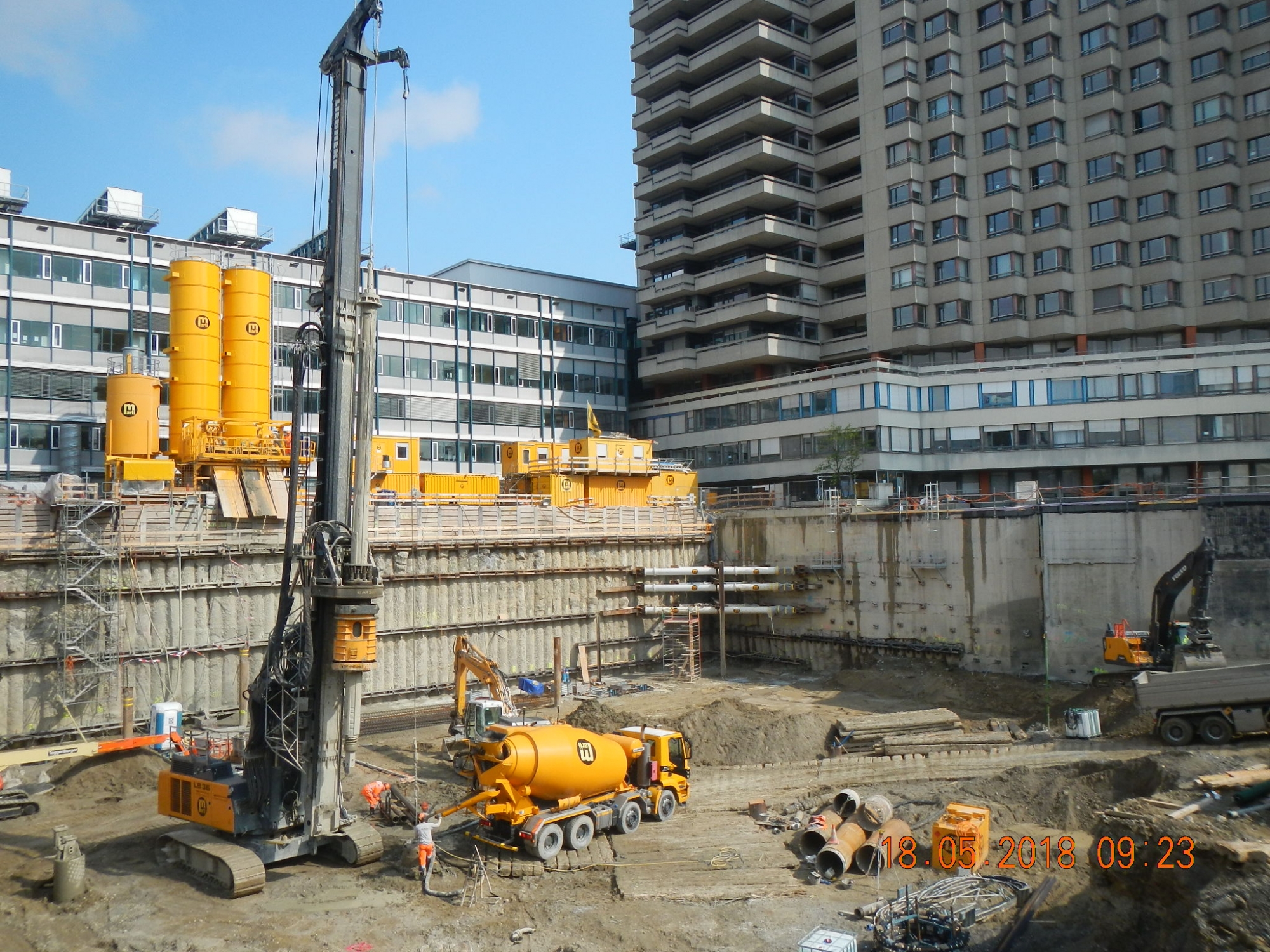

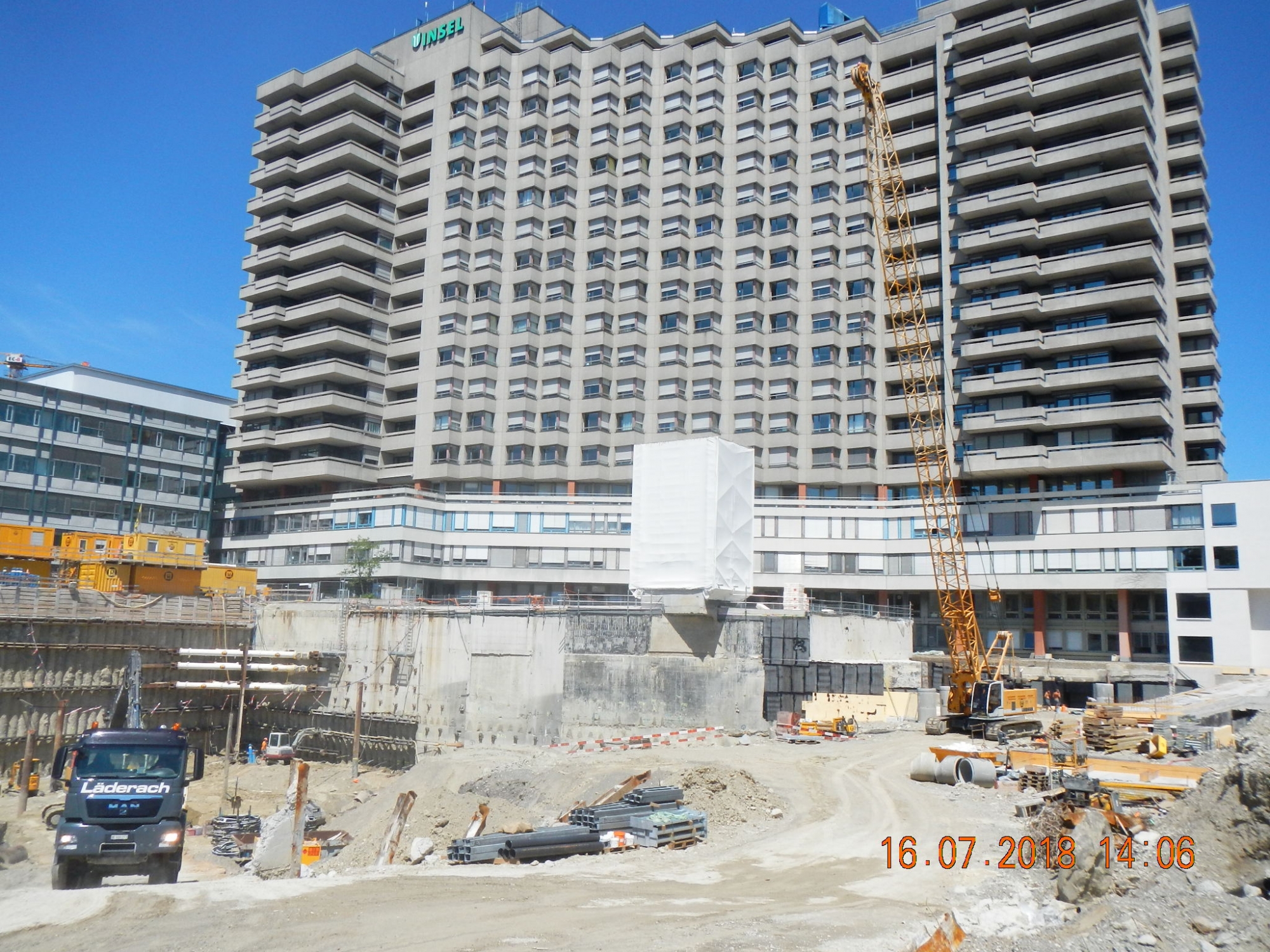

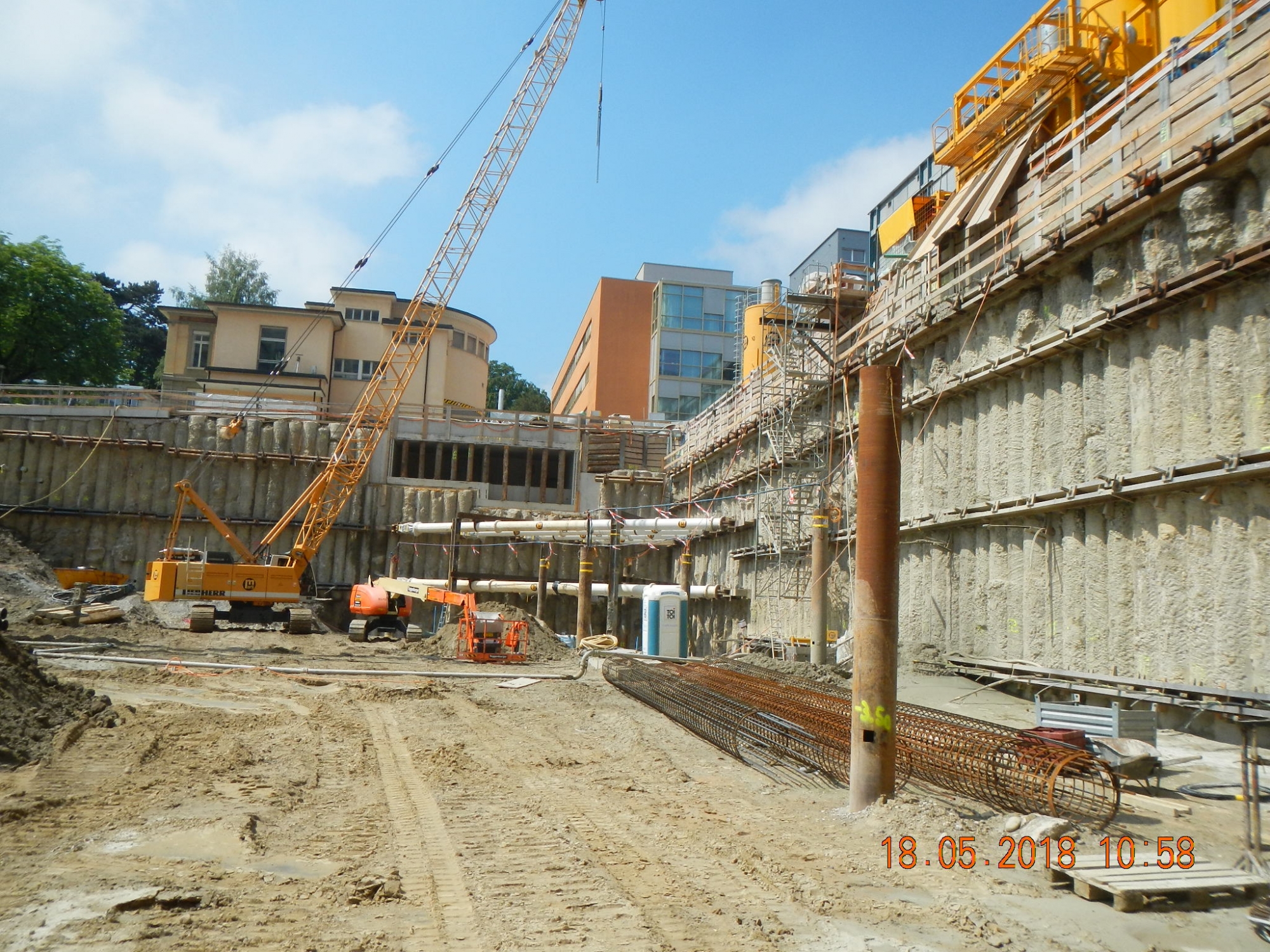

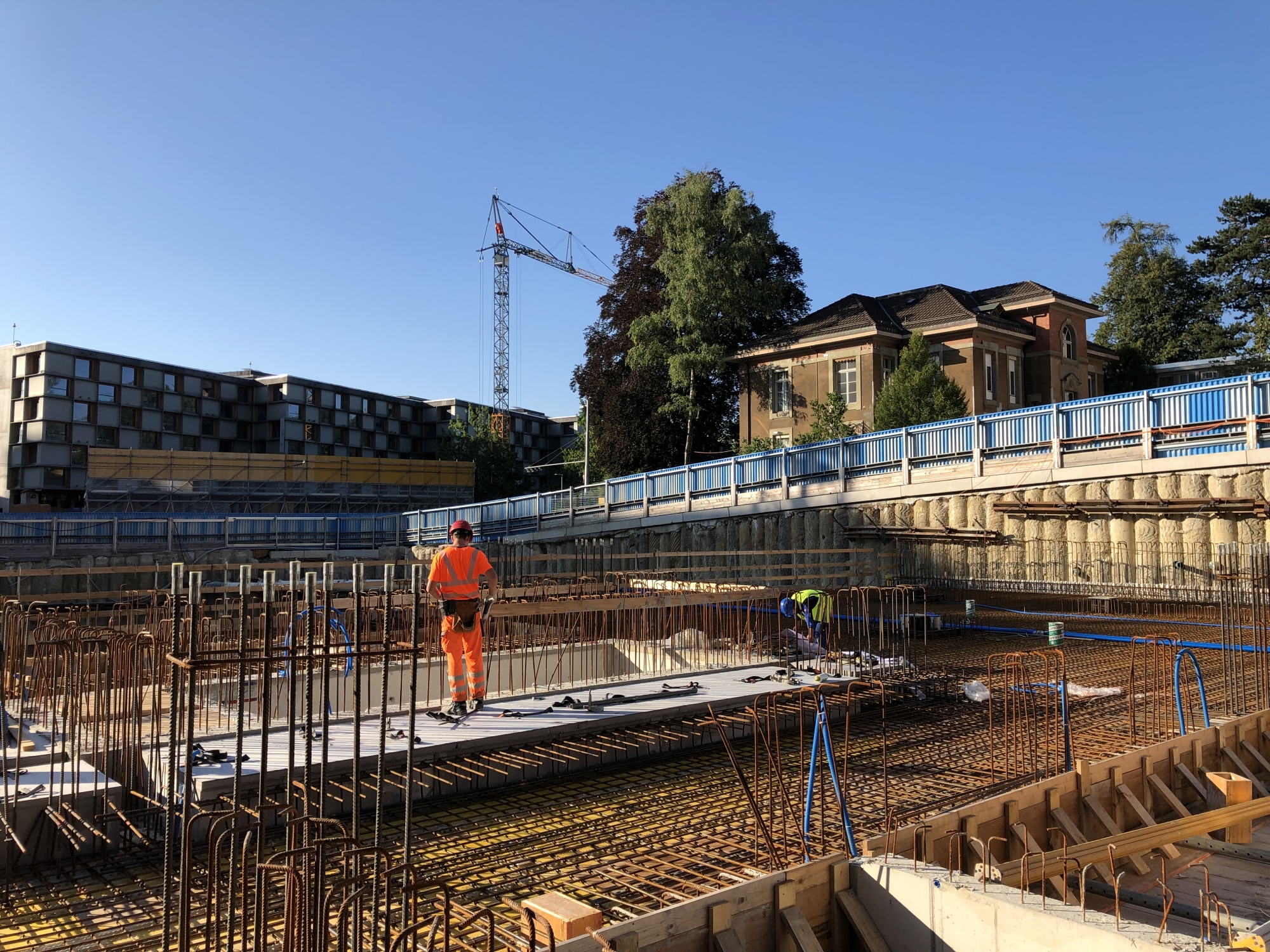

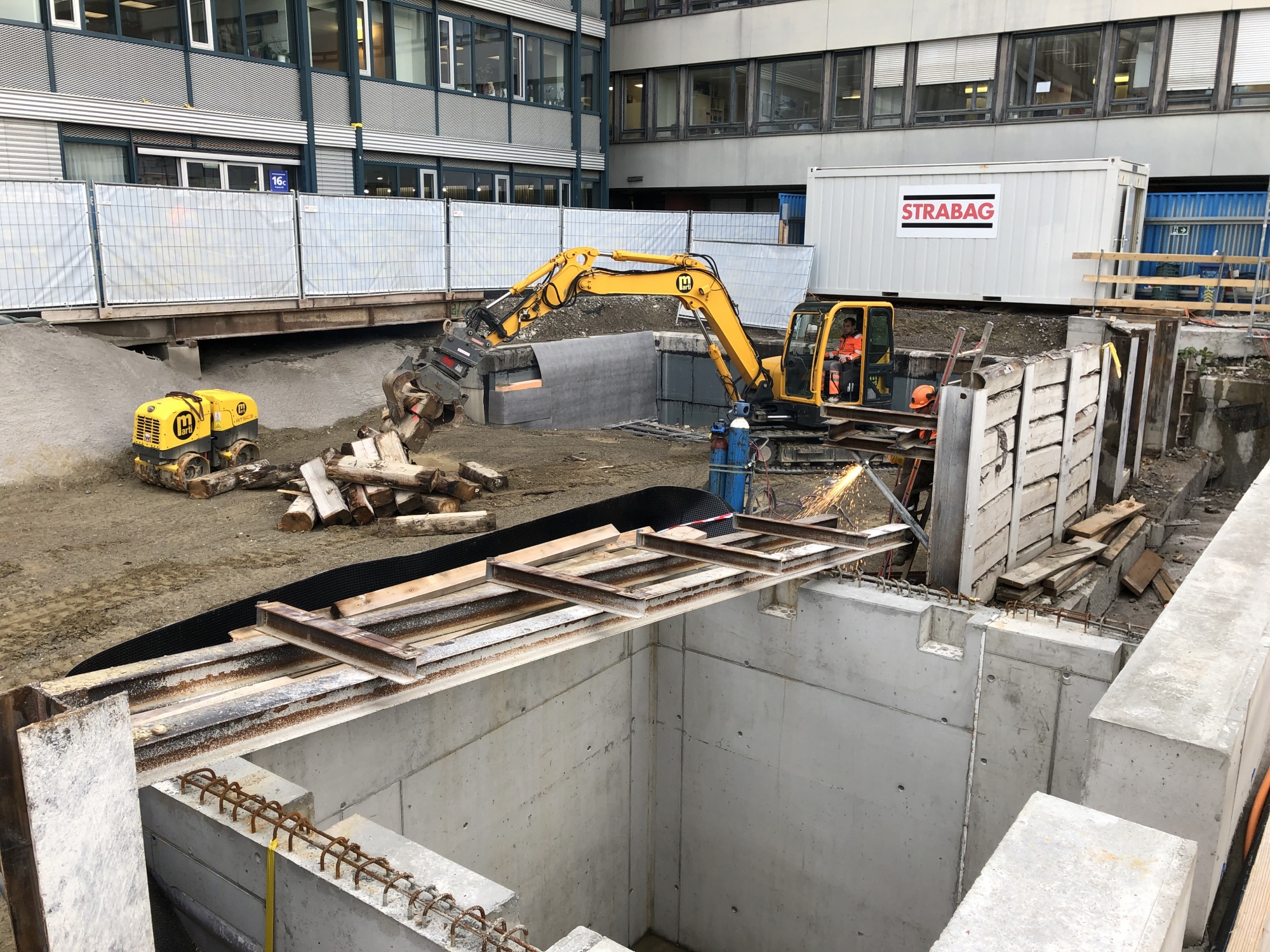

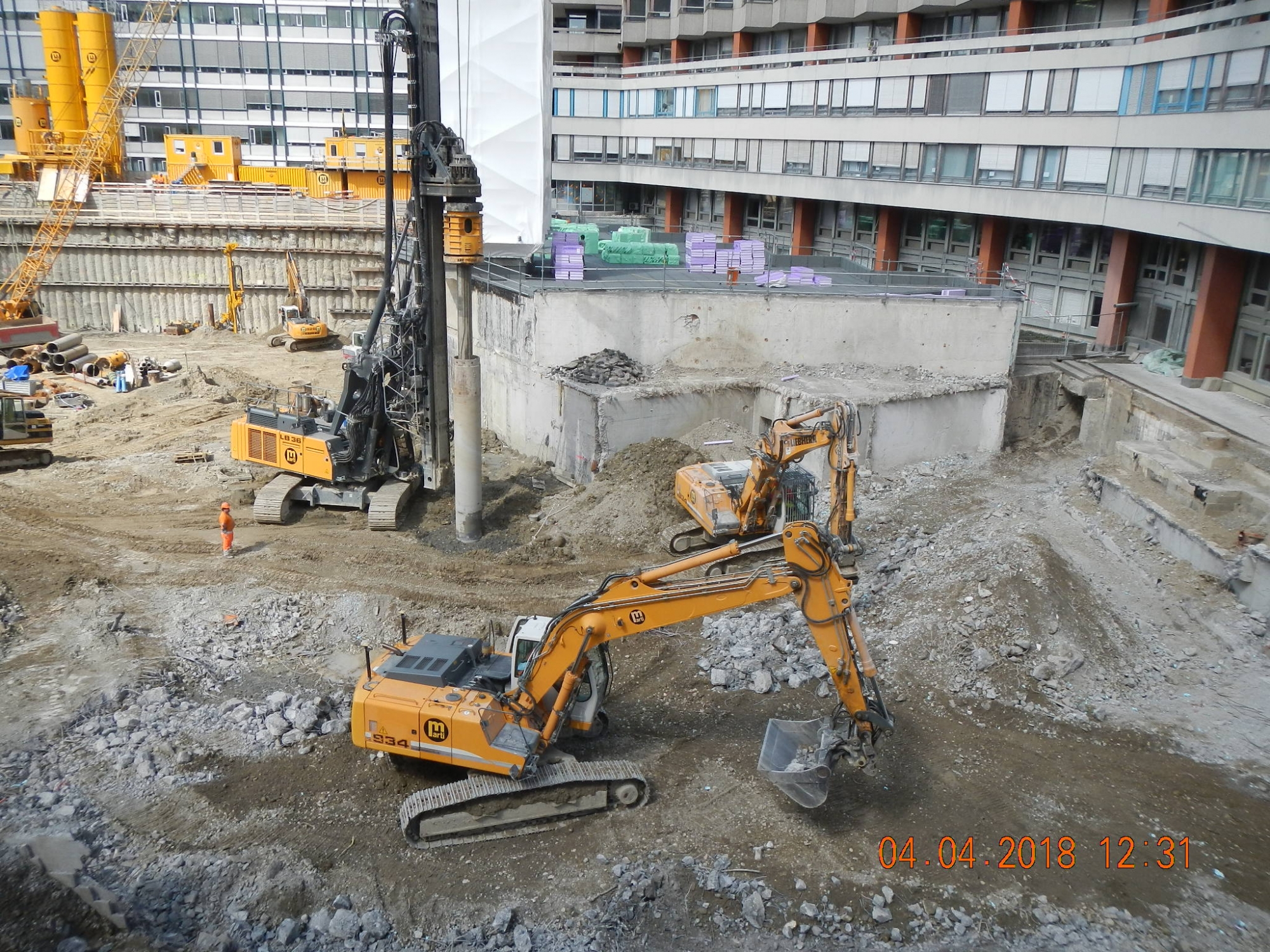

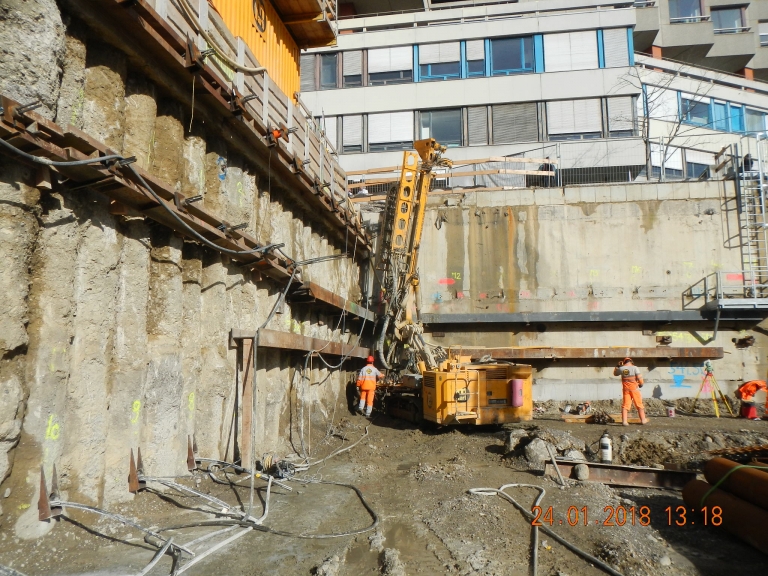

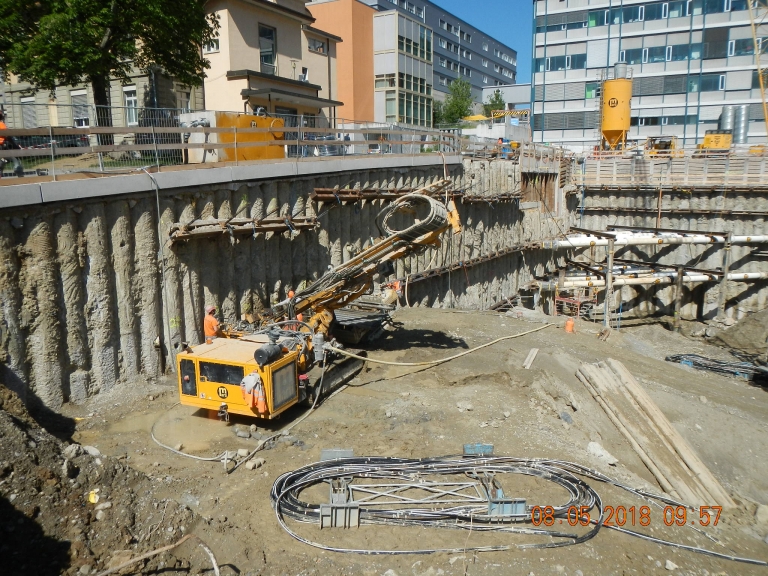

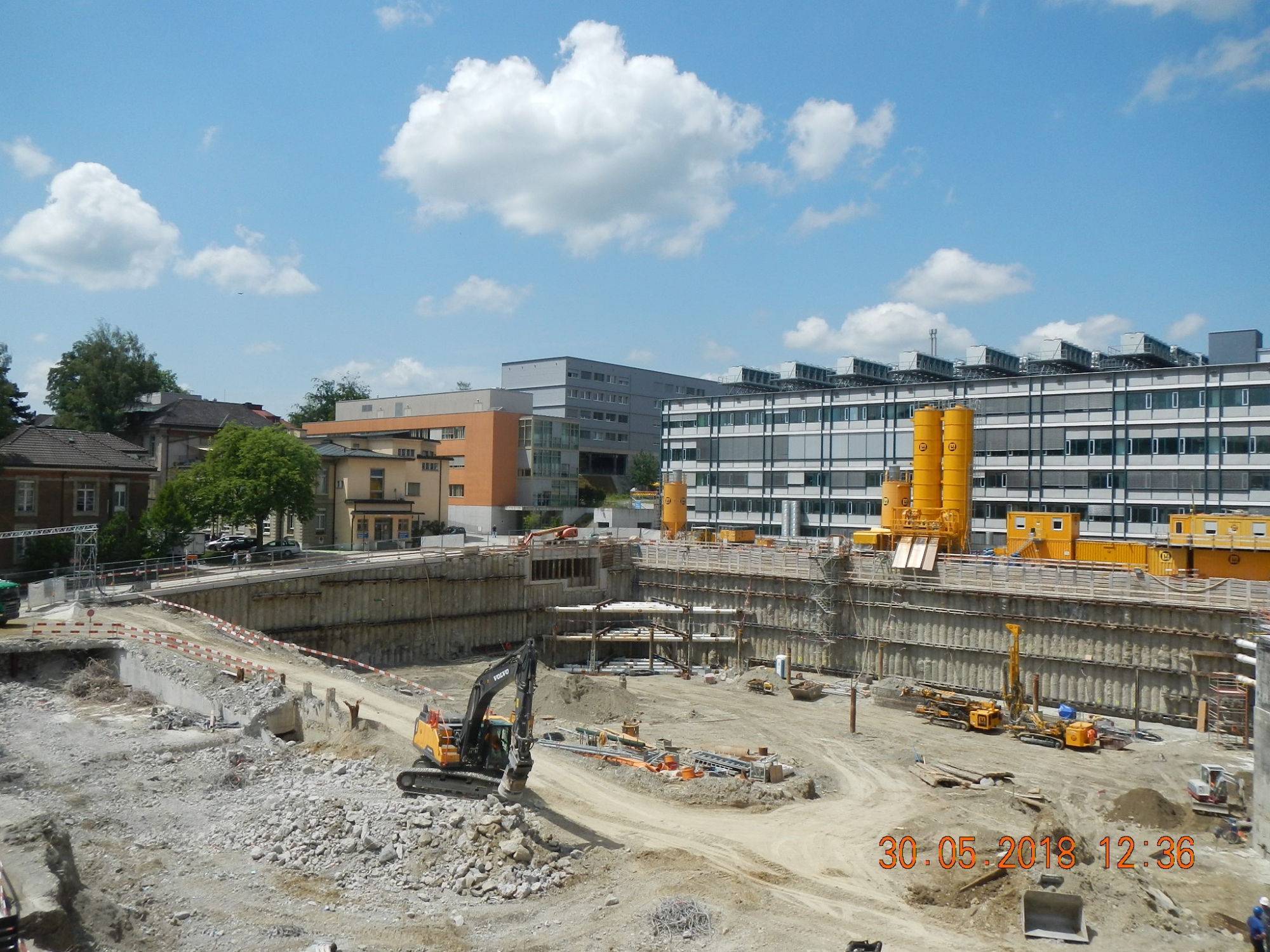

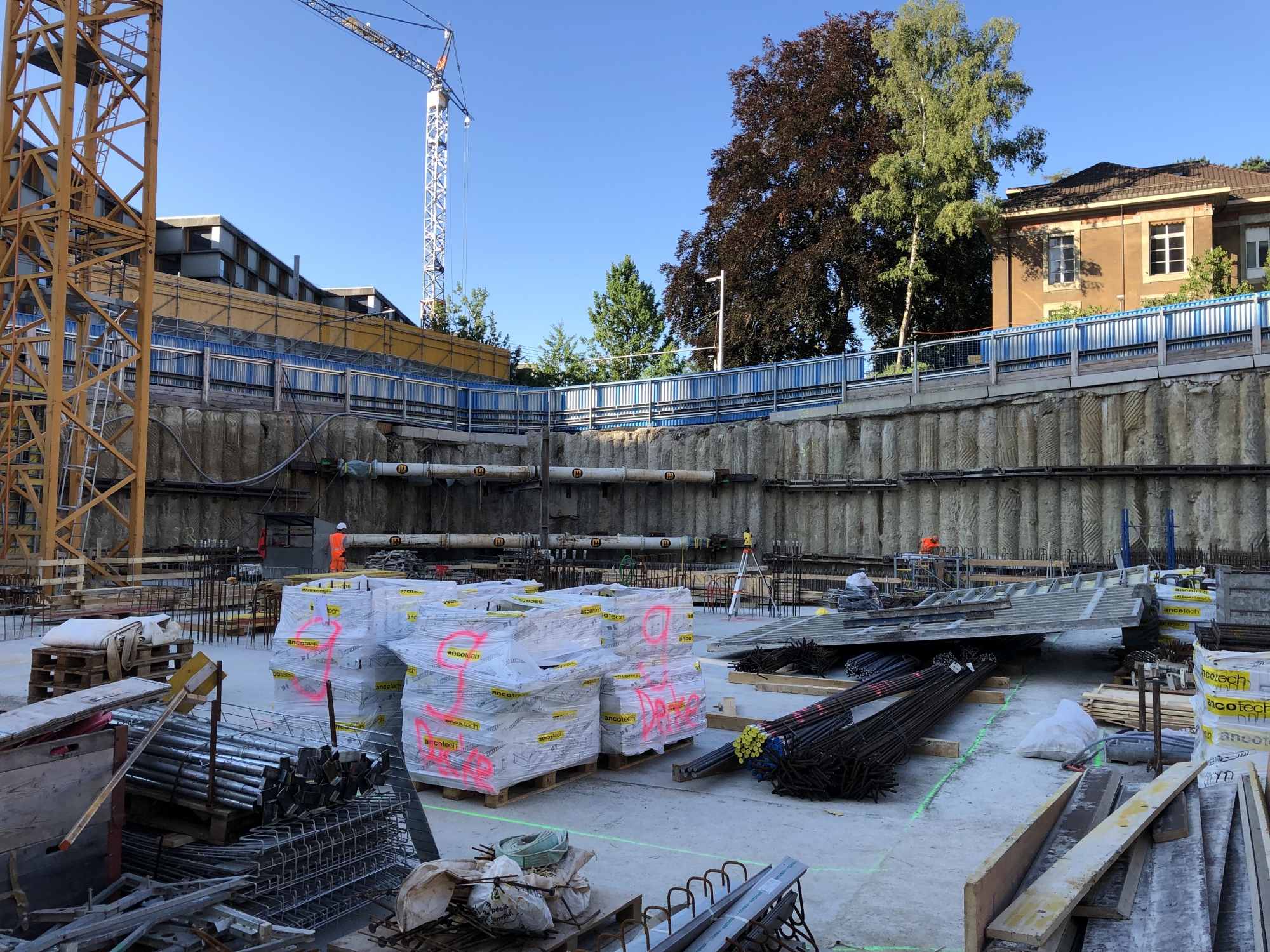

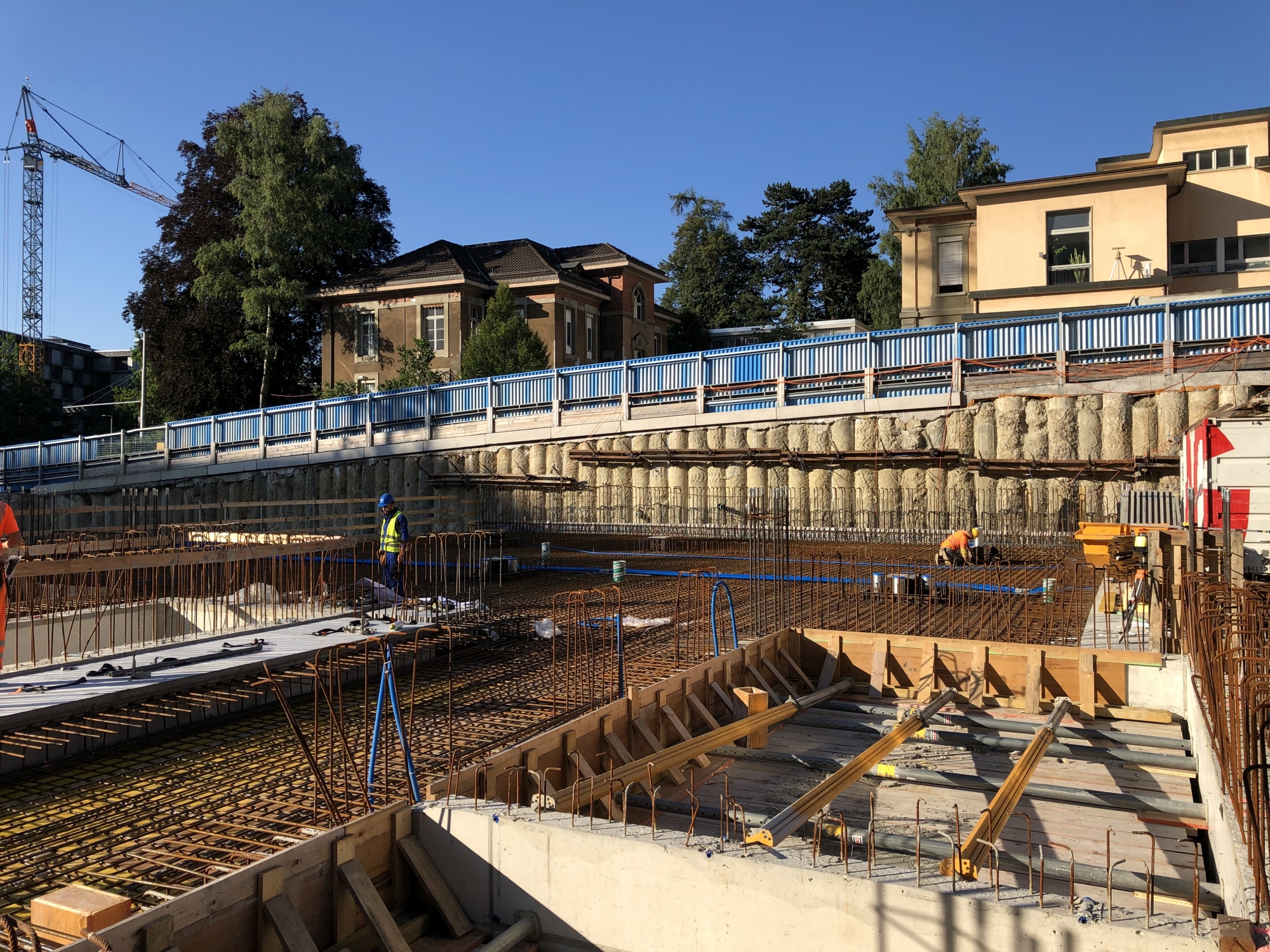

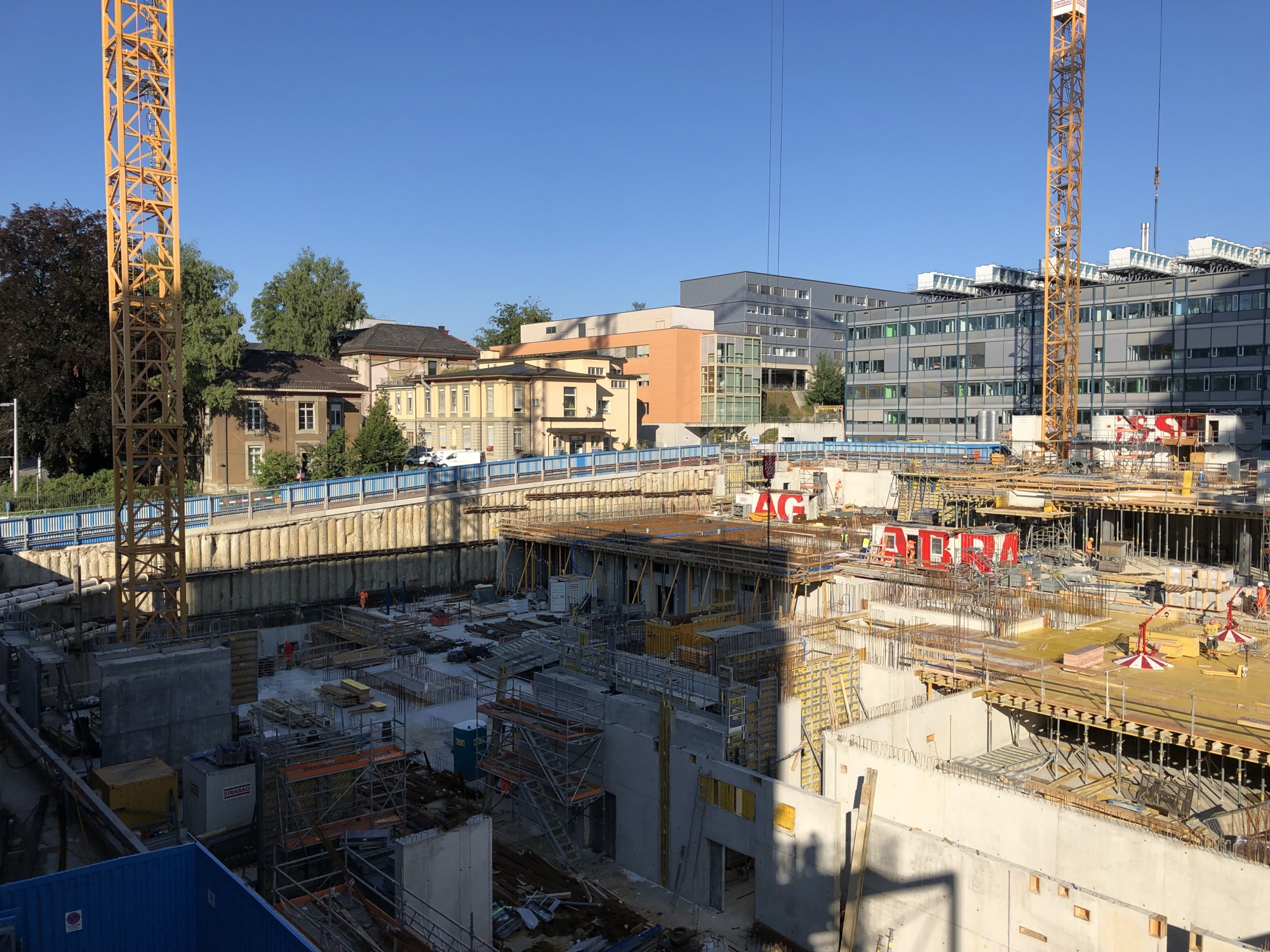

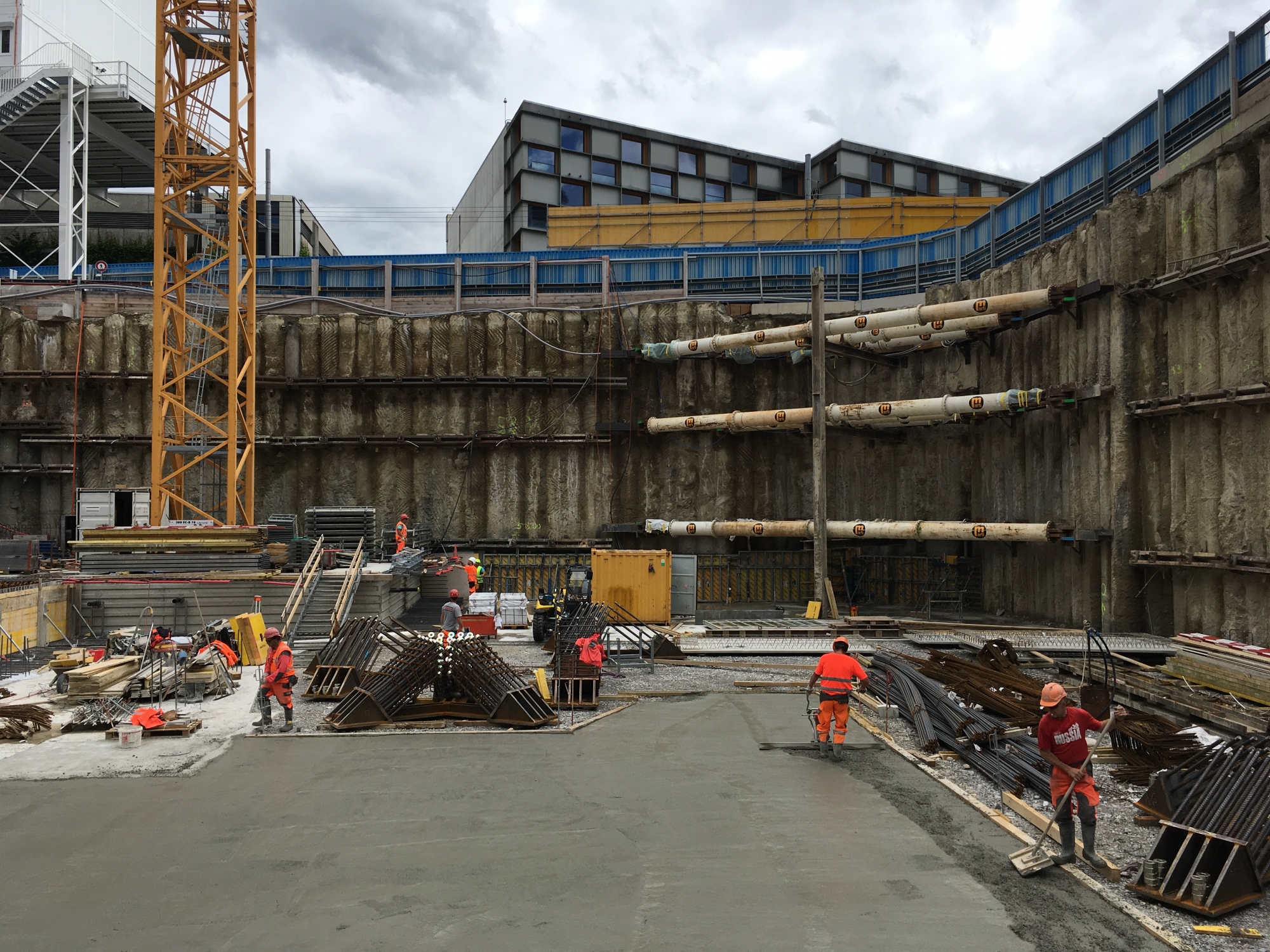

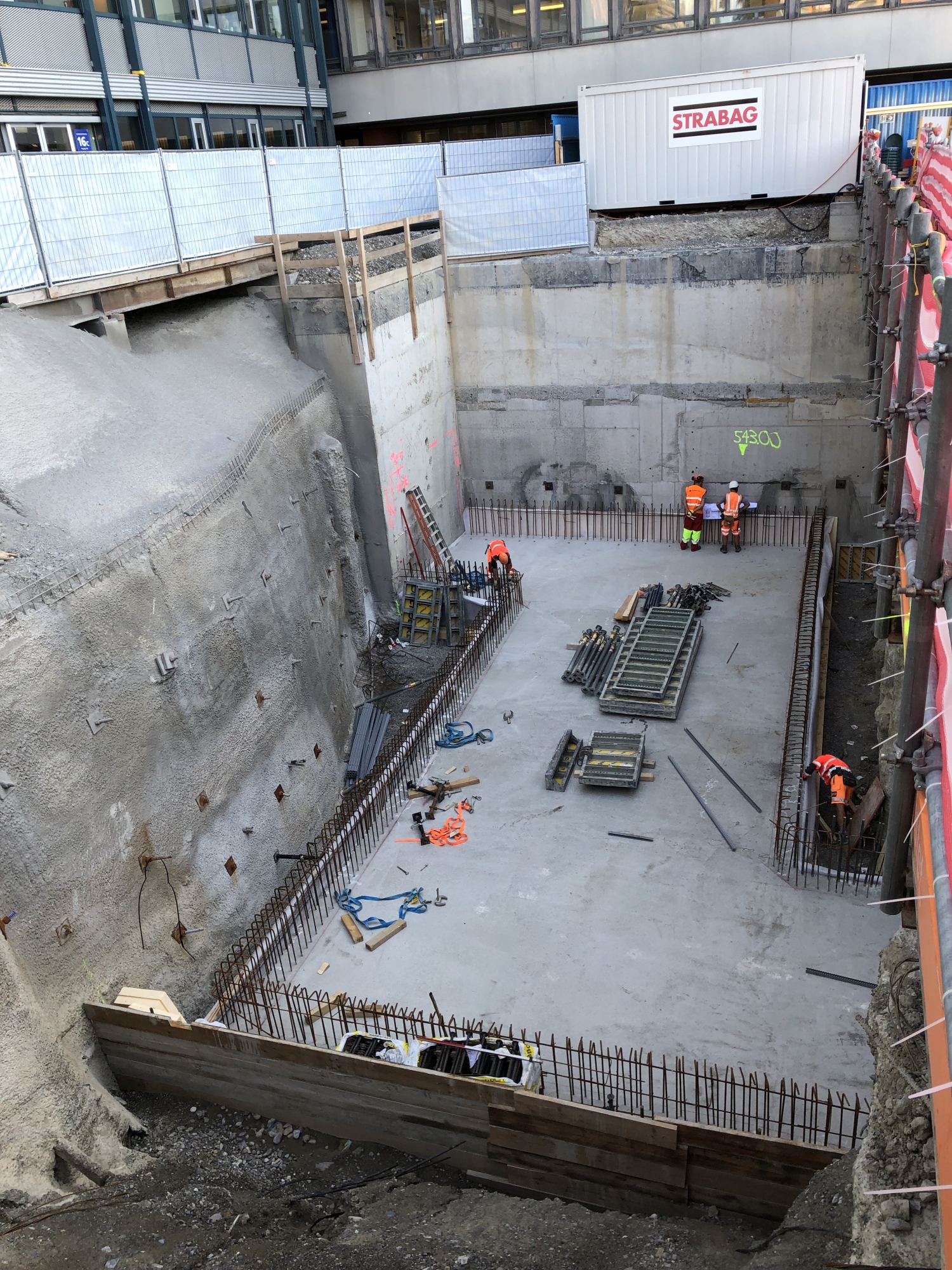

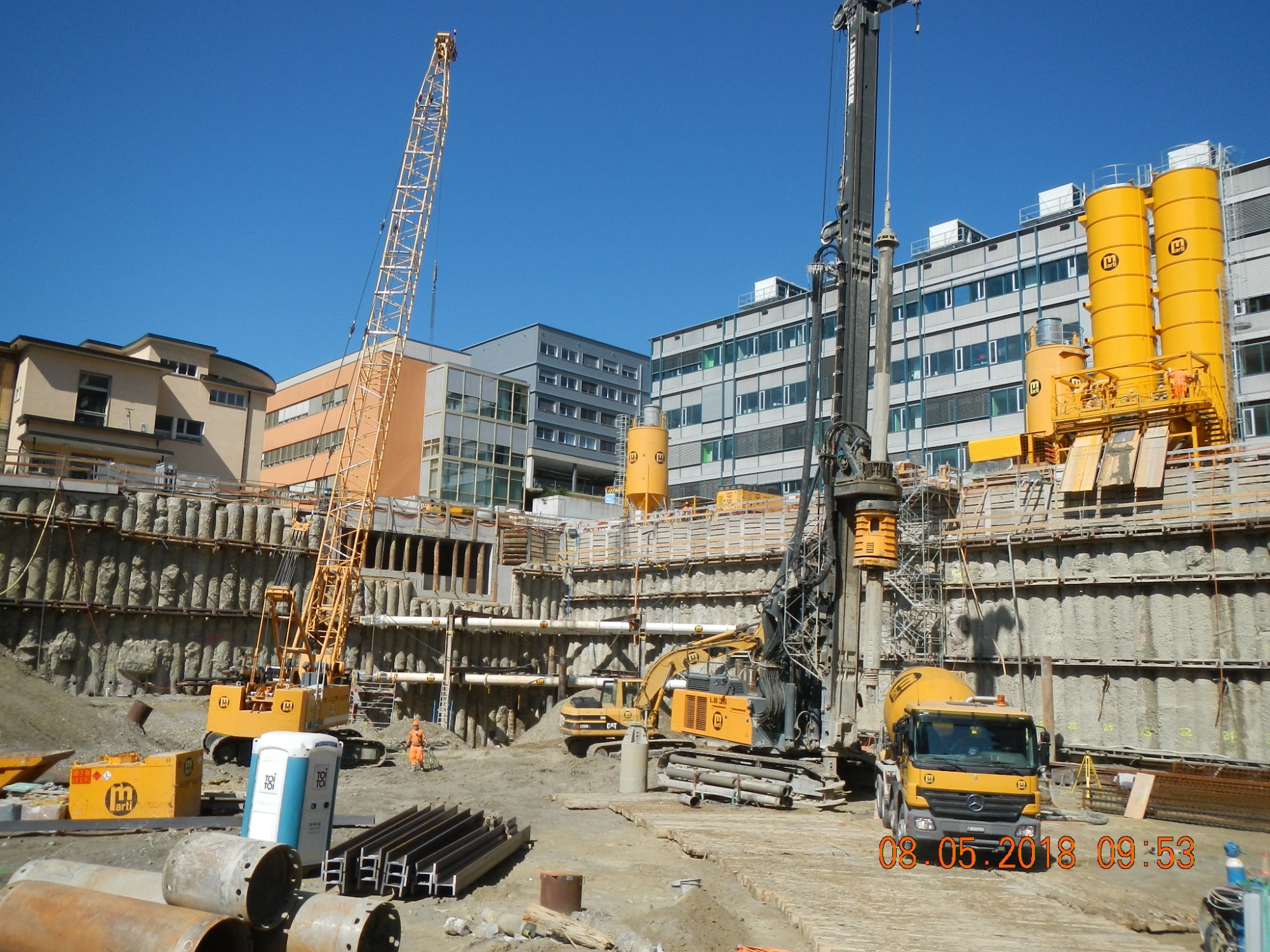

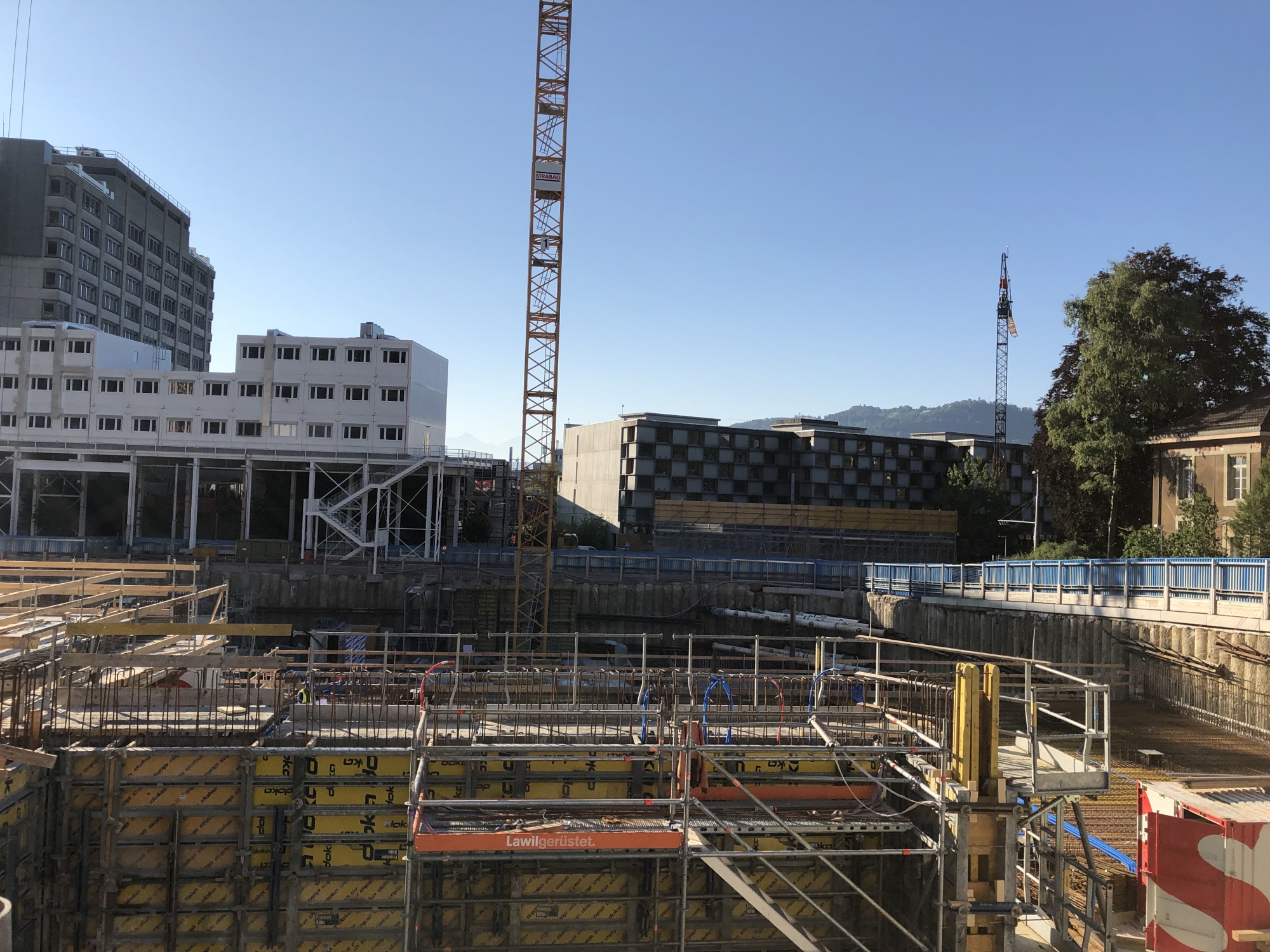

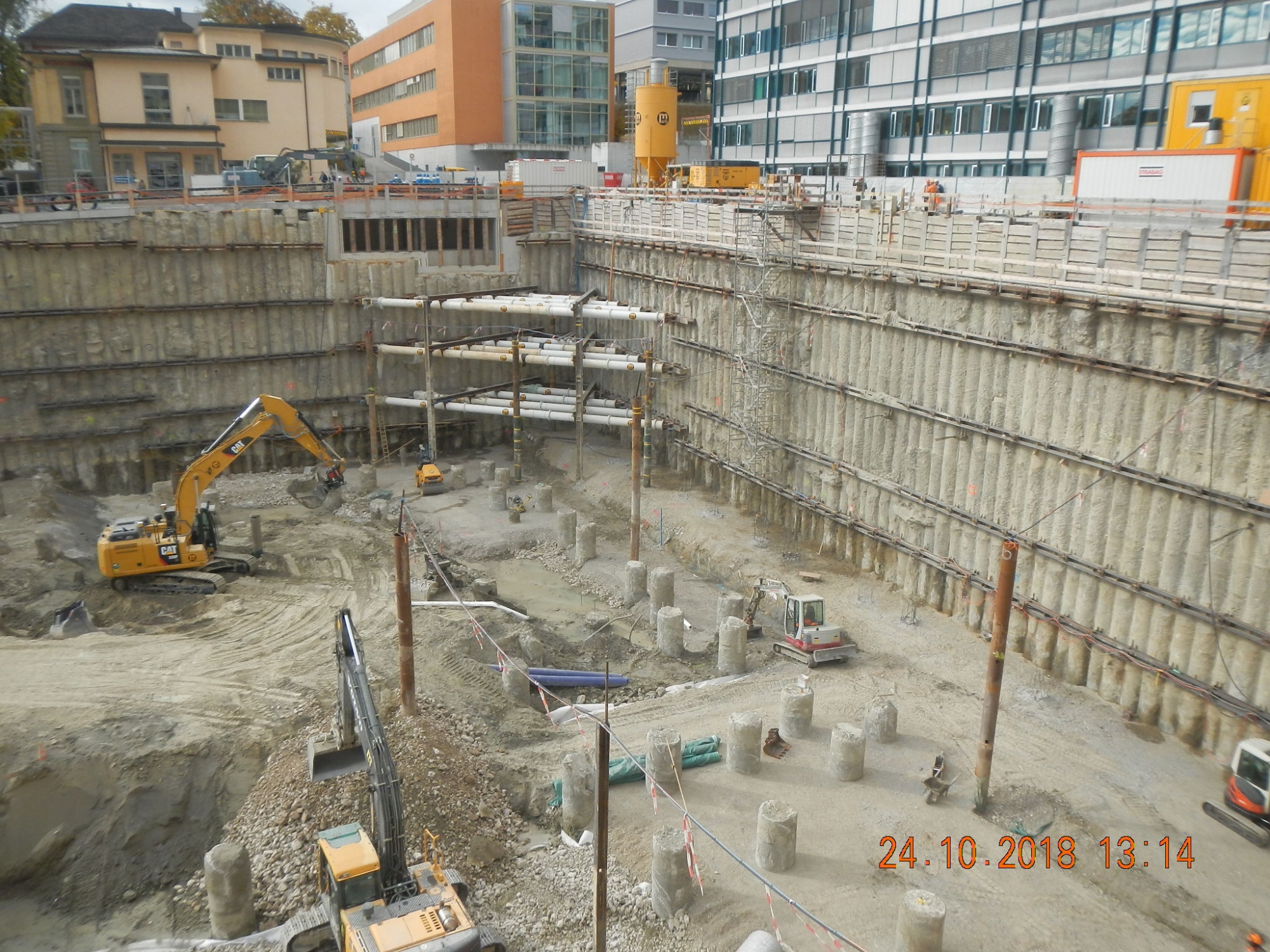

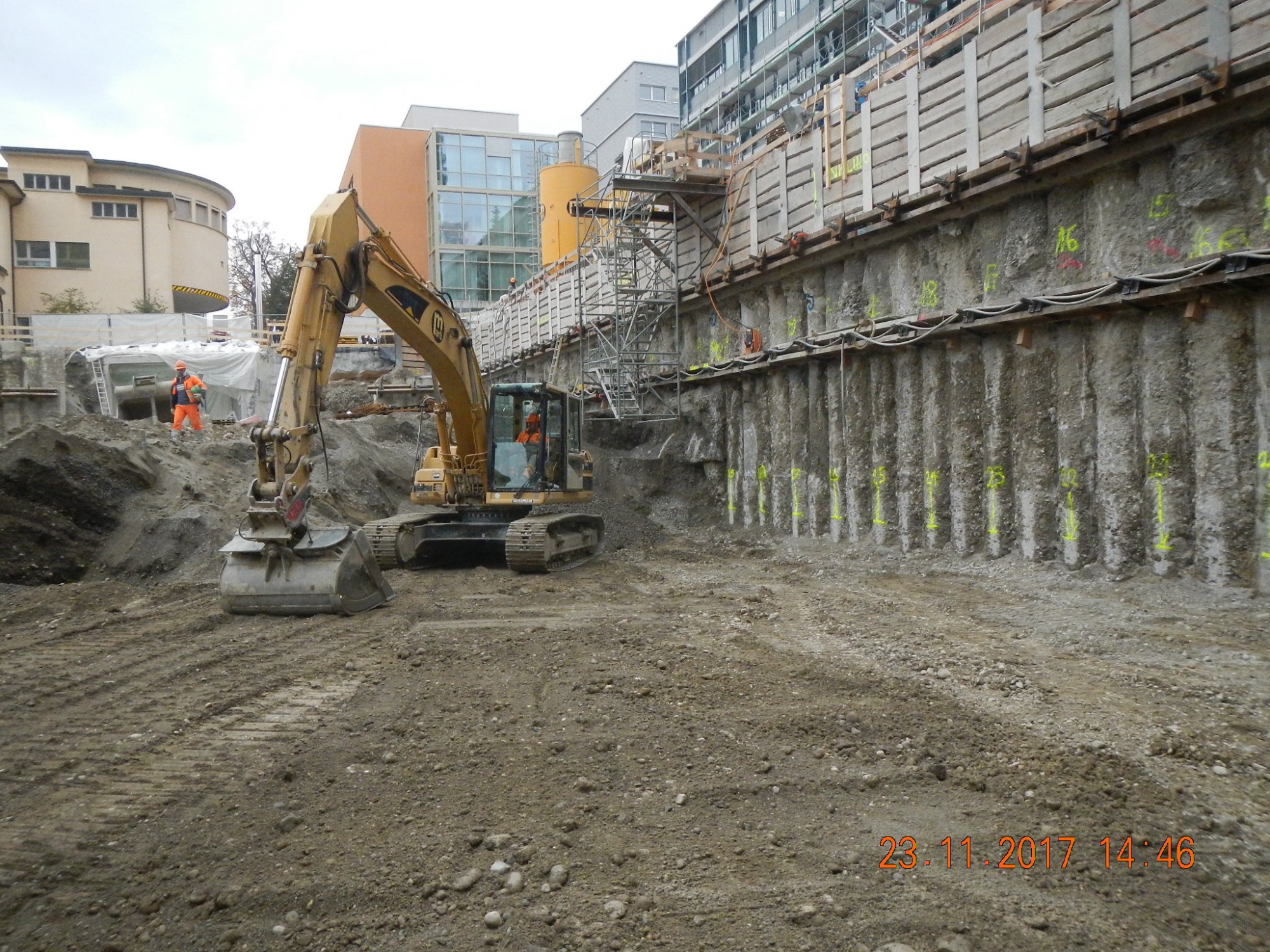

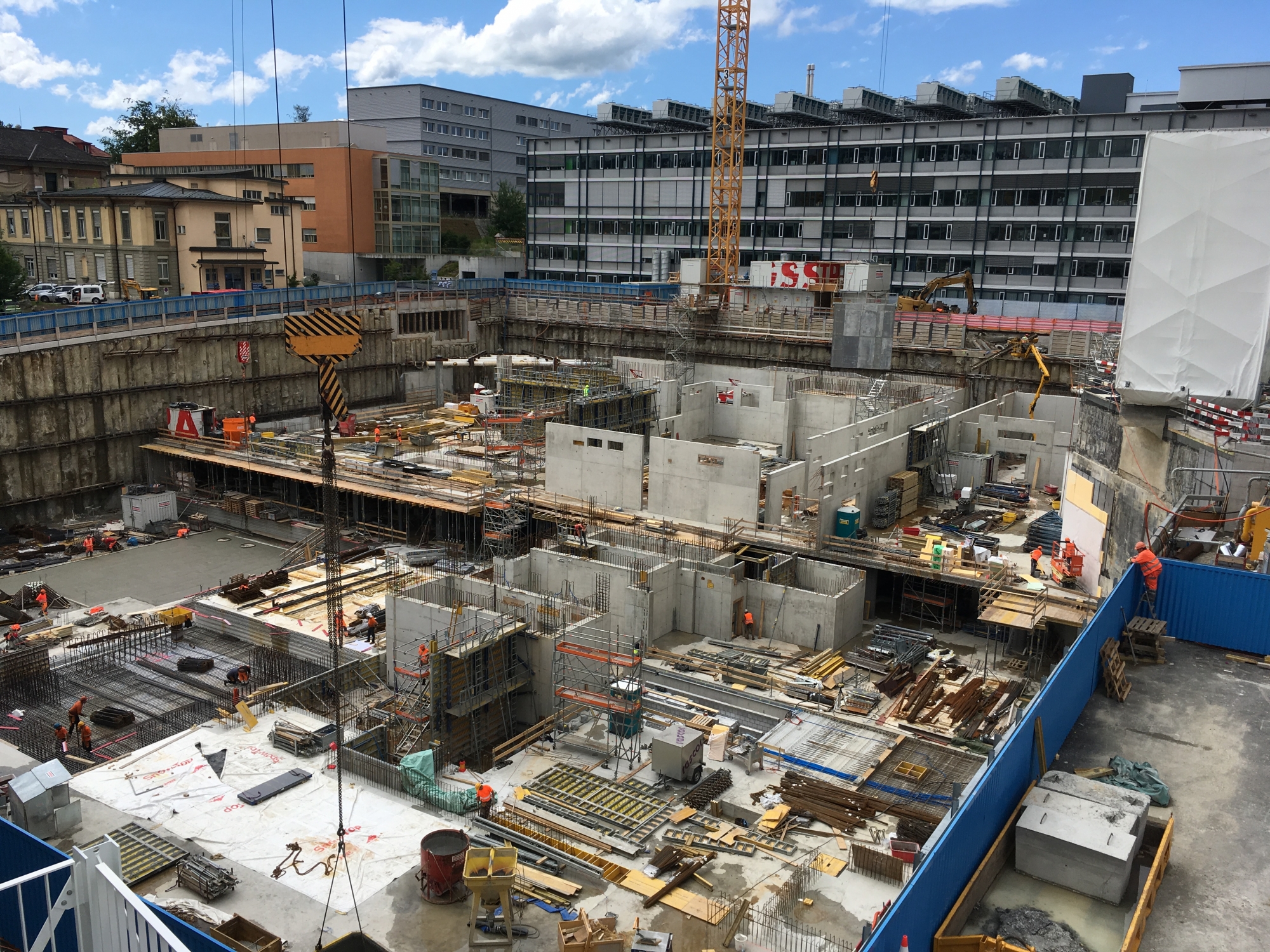

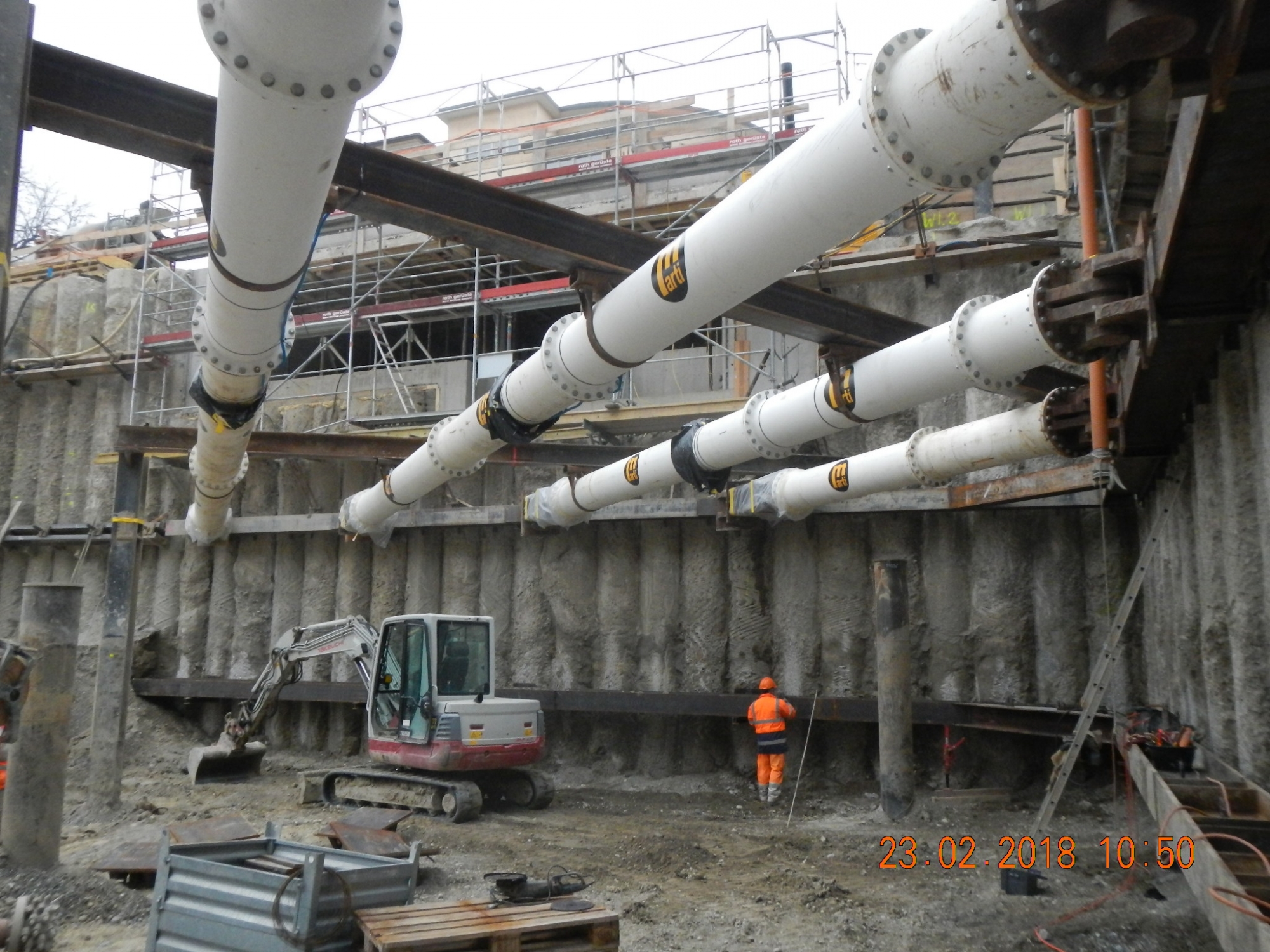

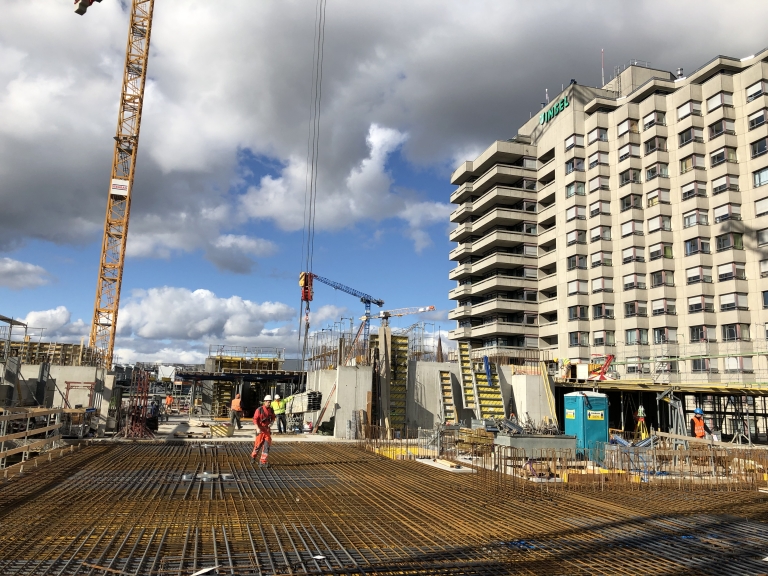

Die Aushubarbeiten in der Baugrube sind abgeschlossen. Die gesamte Fläche wurde an den Rohbauunternehmer übergeben. Die Realisierung der Stahlbeton-Tragstruktur schreitet zügig voran. Der Rückbau der Baugrubensicherung läuft sukzessive an. Zudem werden Vorbereitungen für die unterirdischen Anbindungen des Neubaus an die umliegenden Gebäude getroffen.

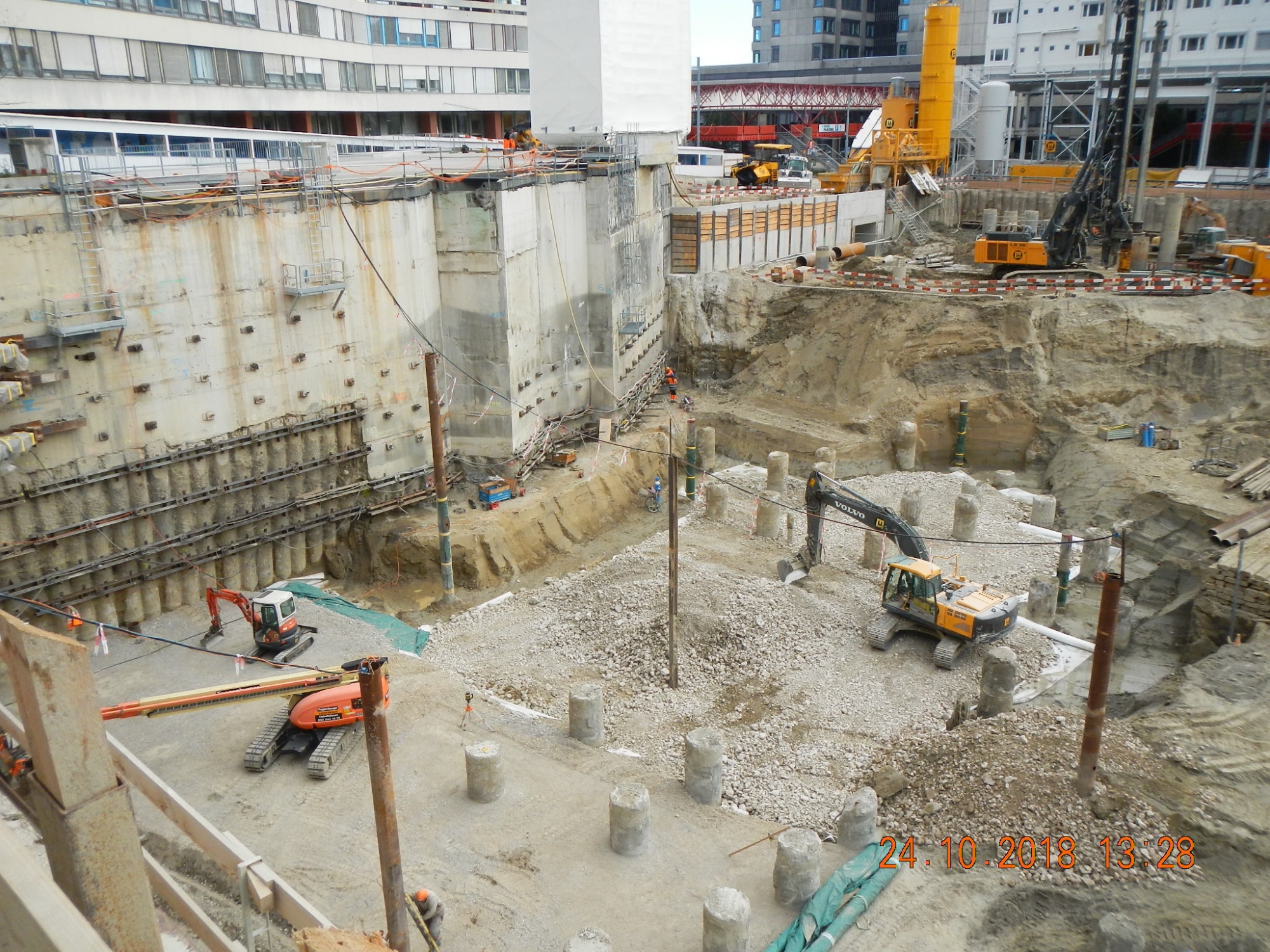

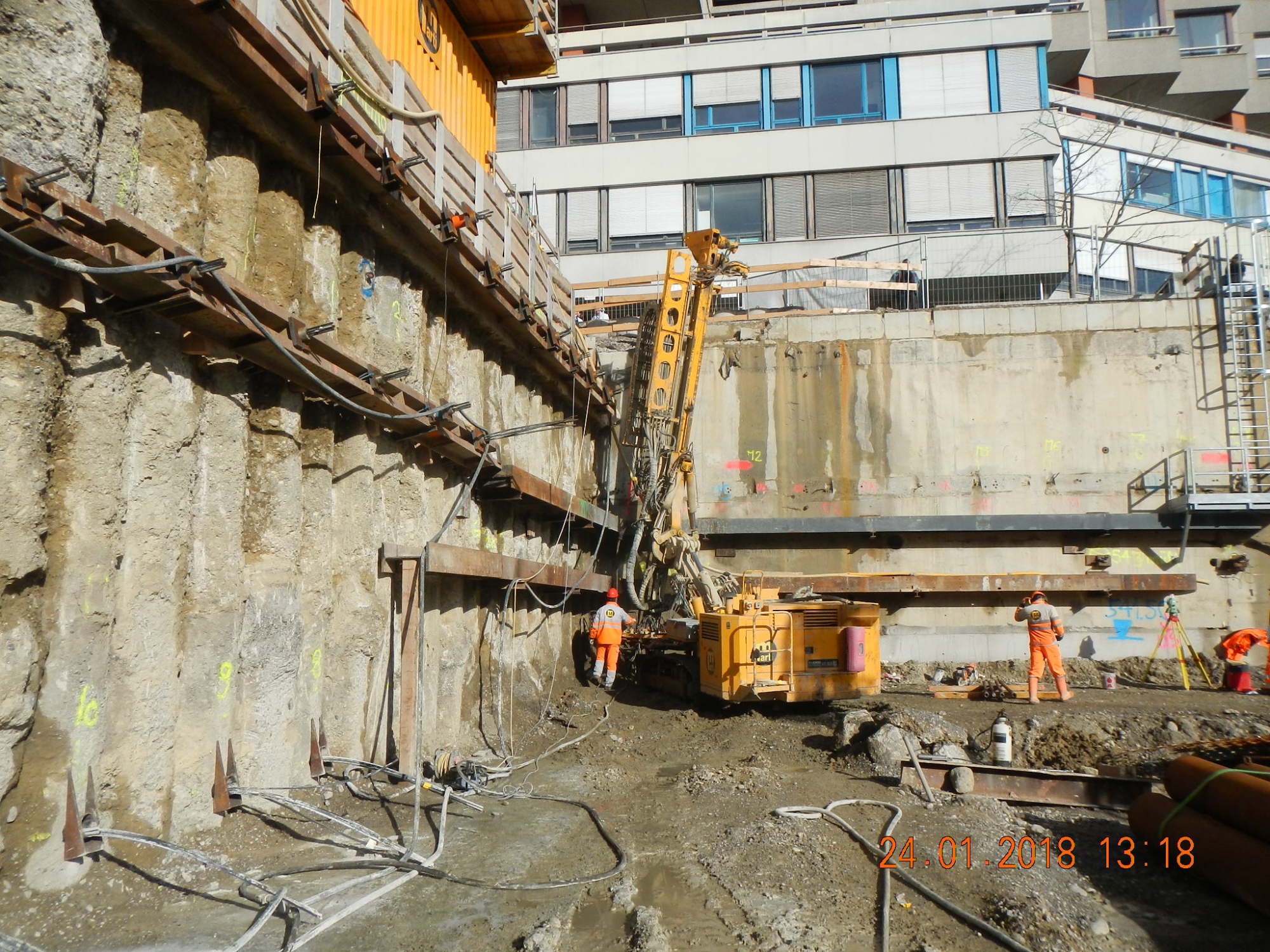

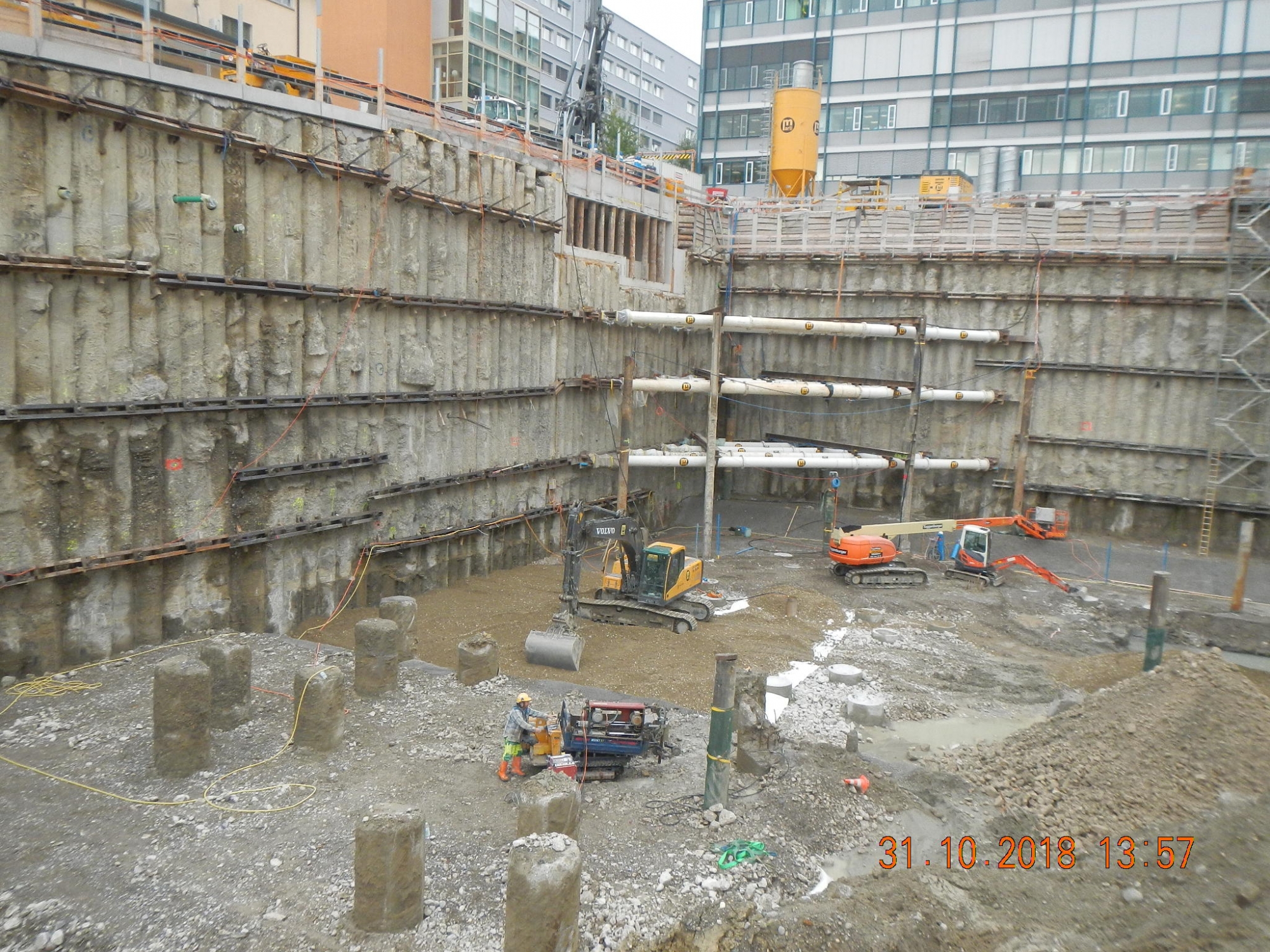

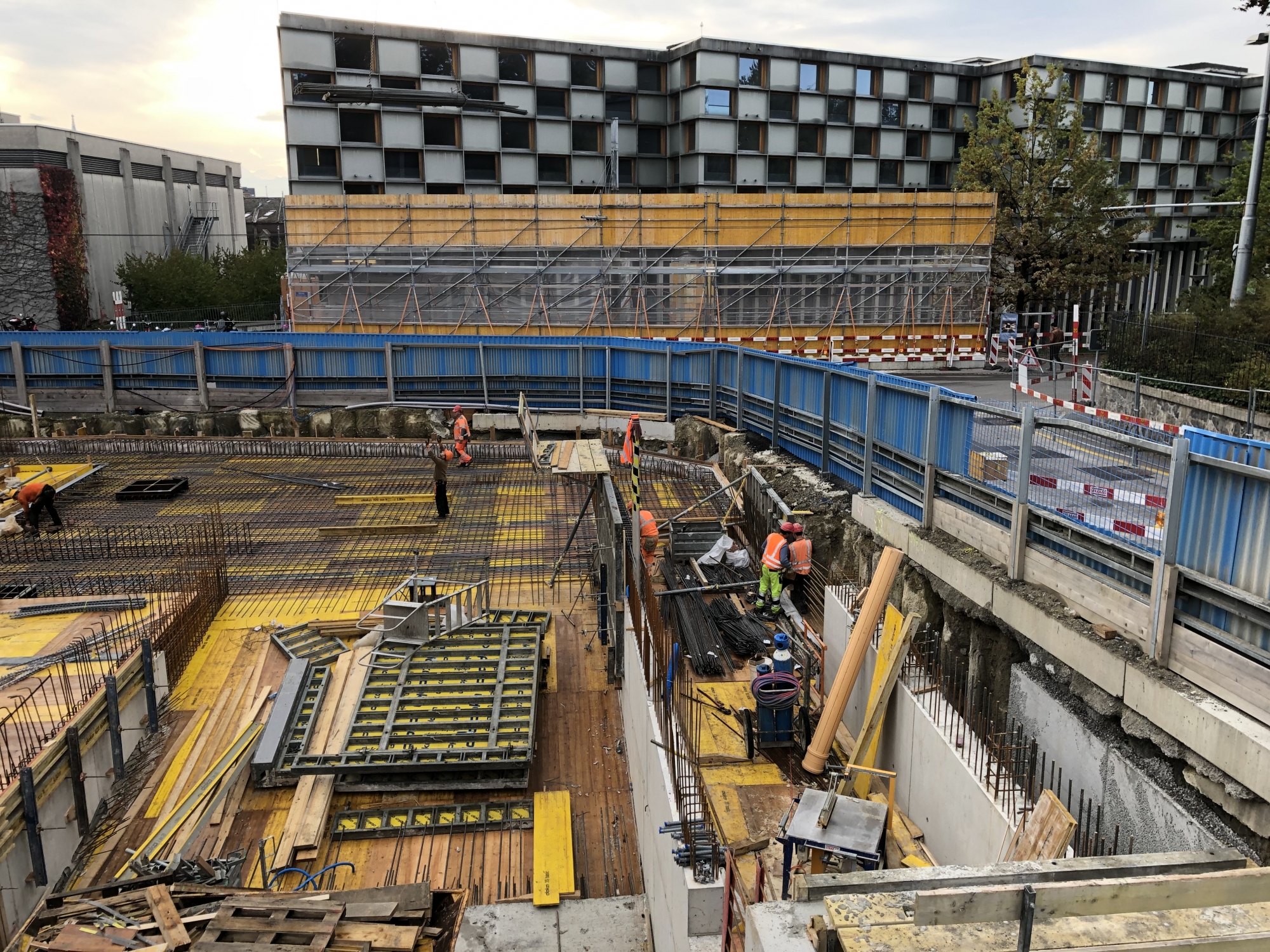

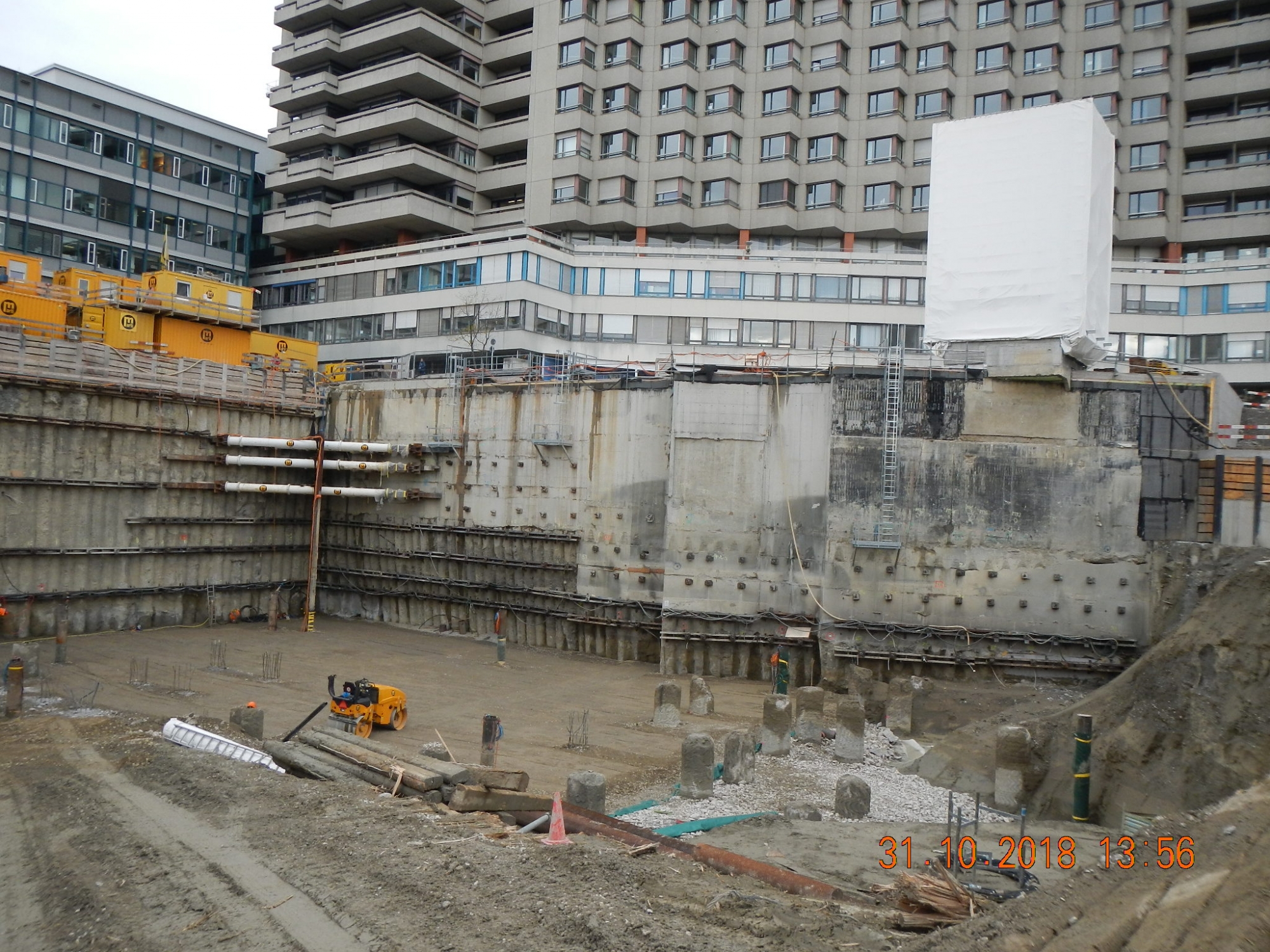

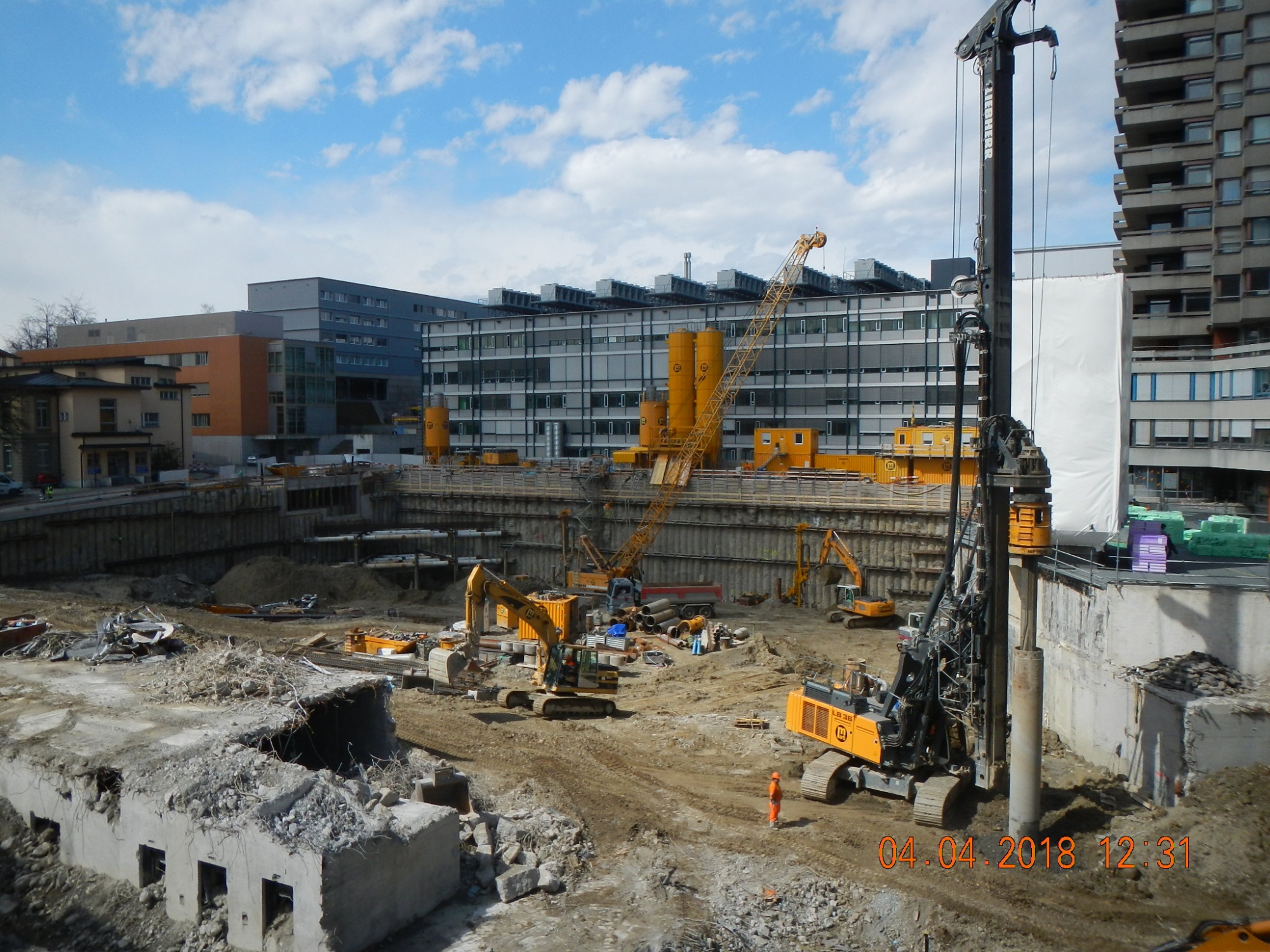

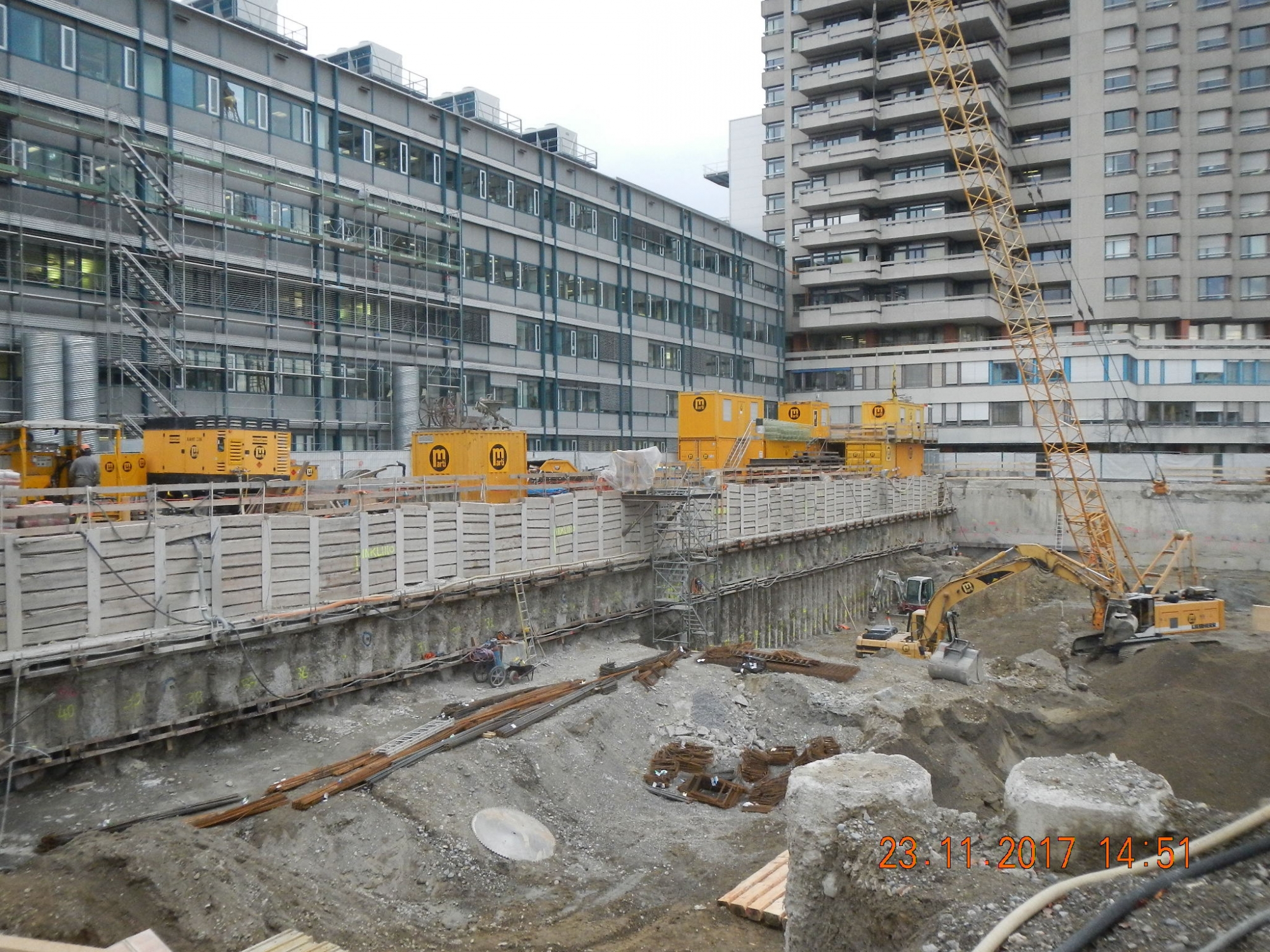

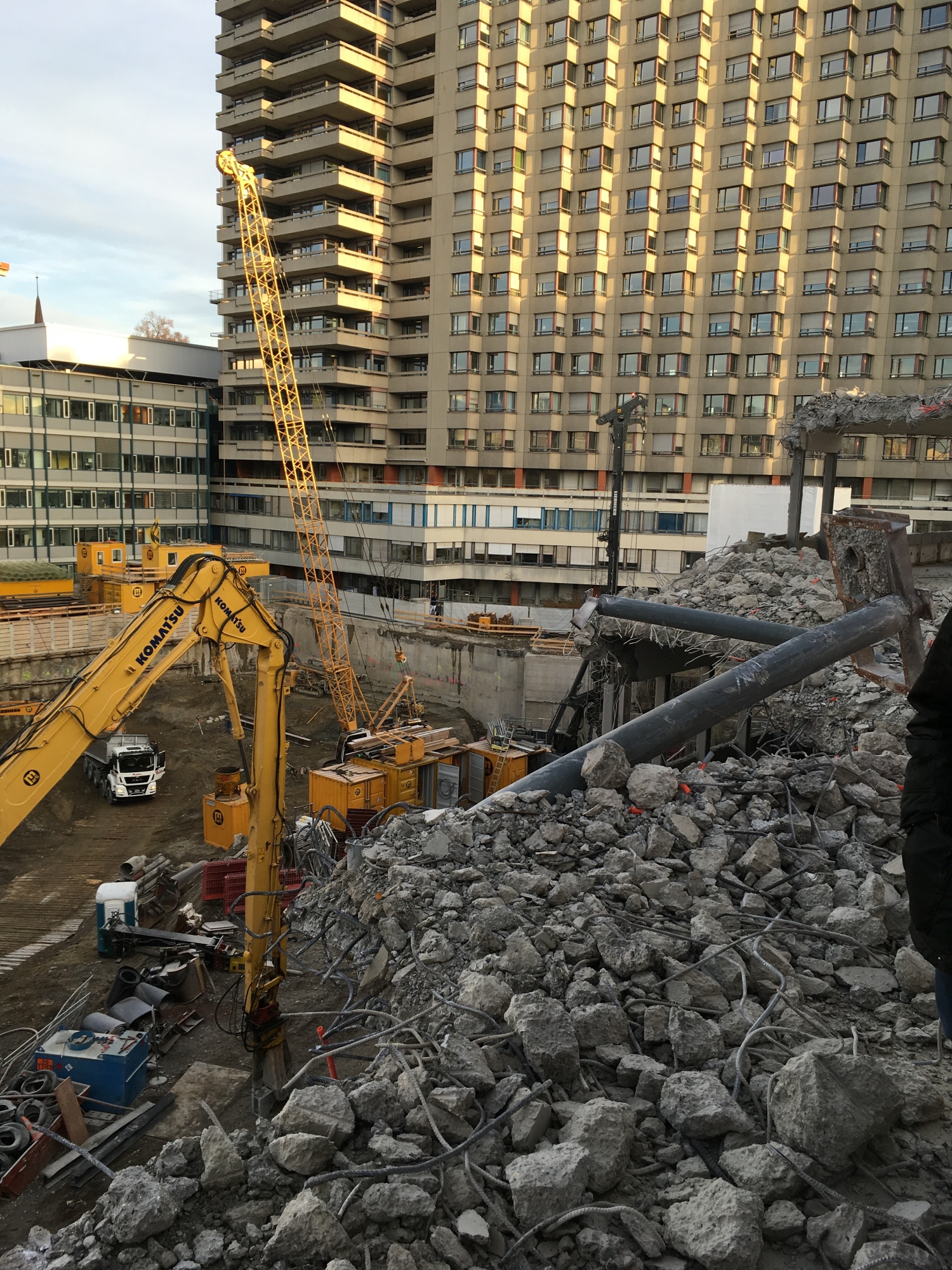

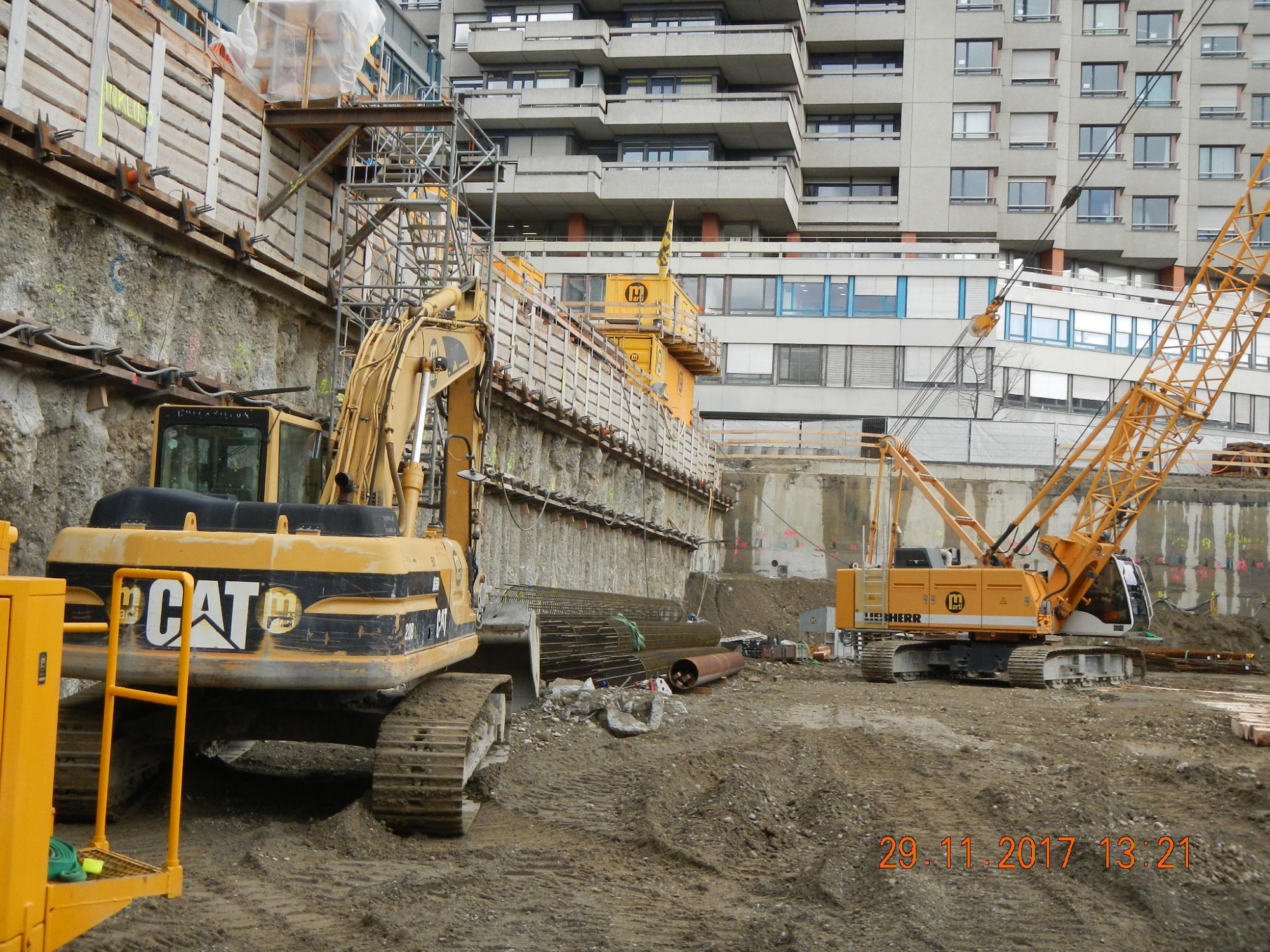

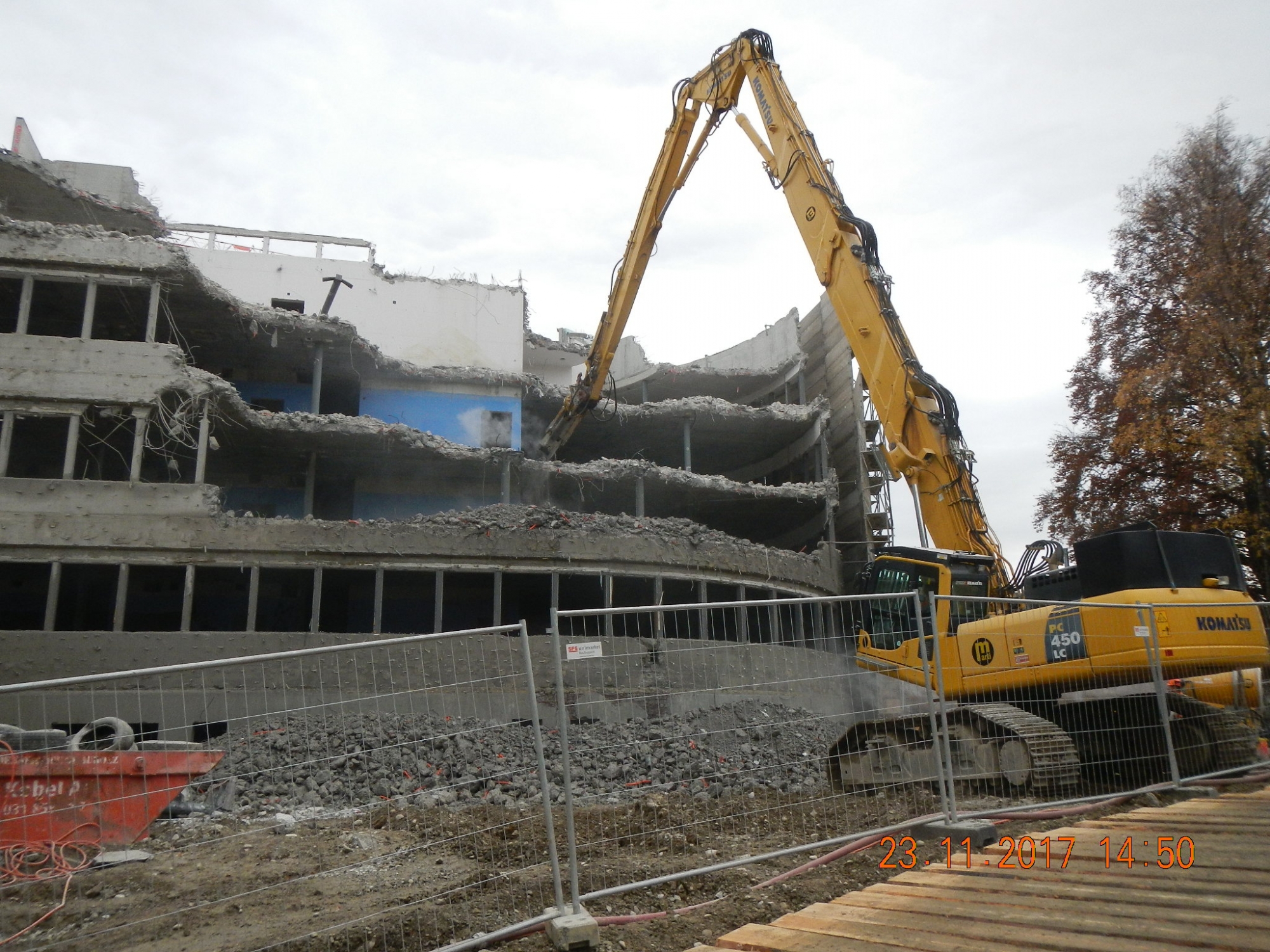

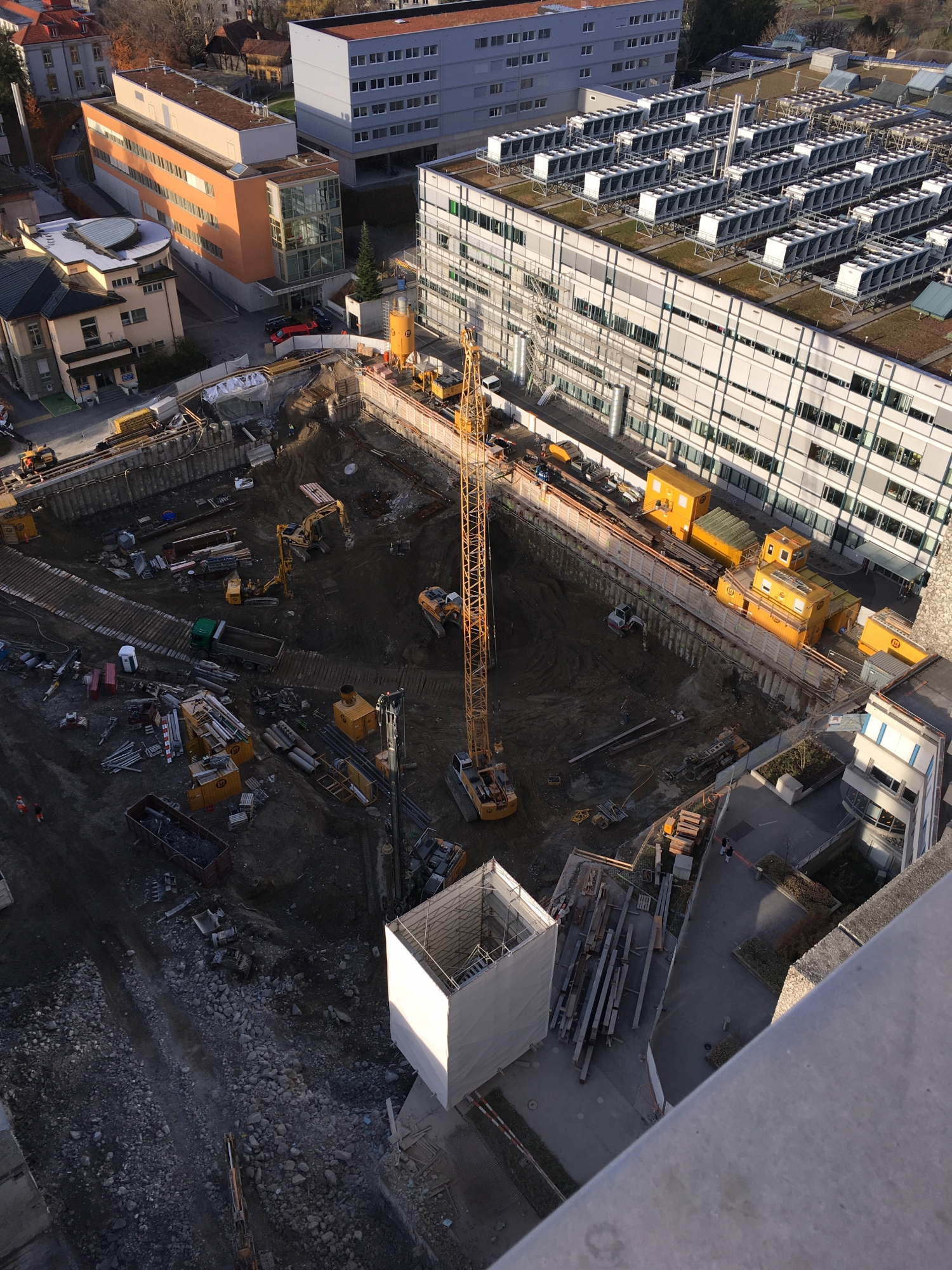

November 2018

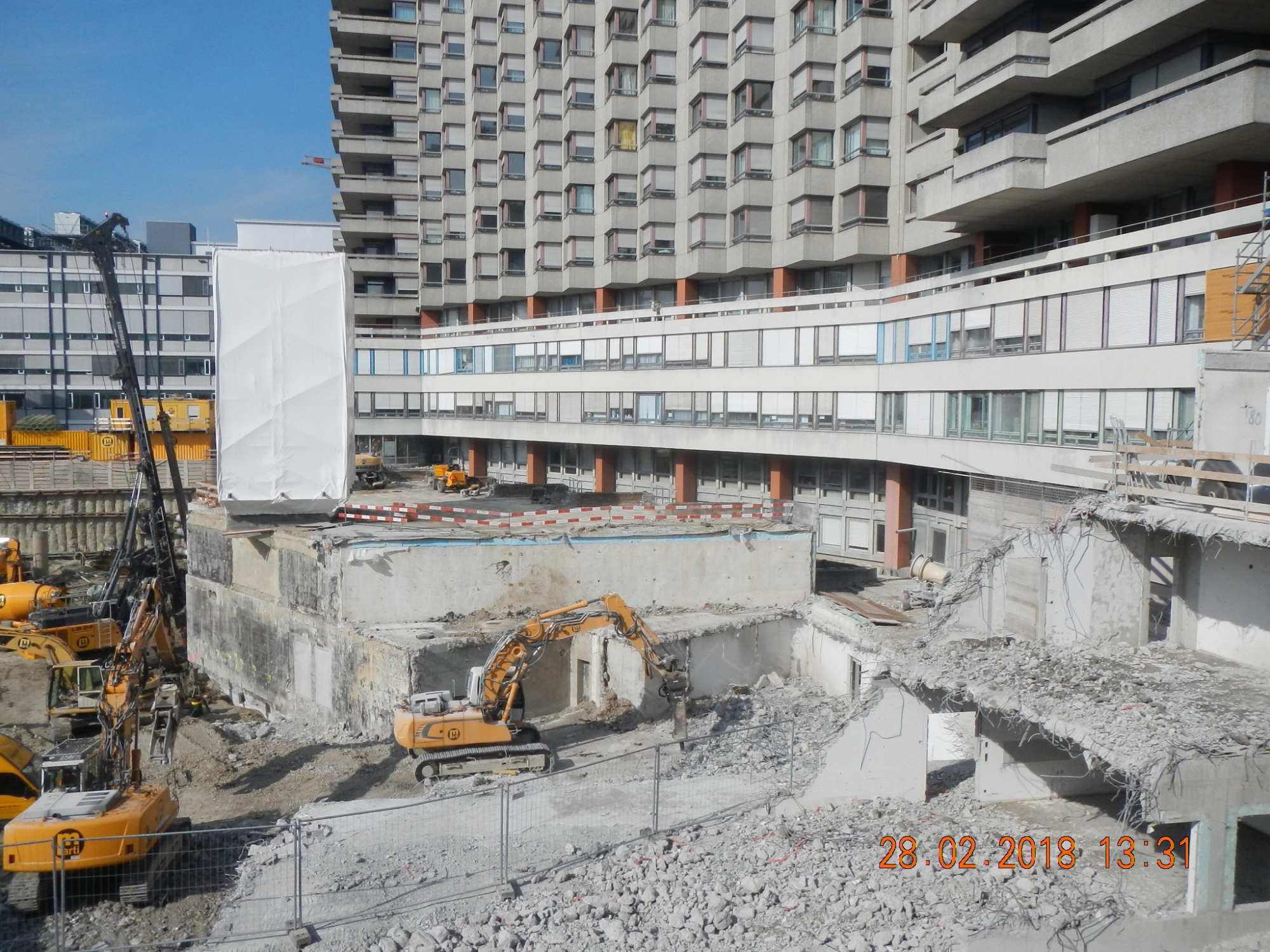

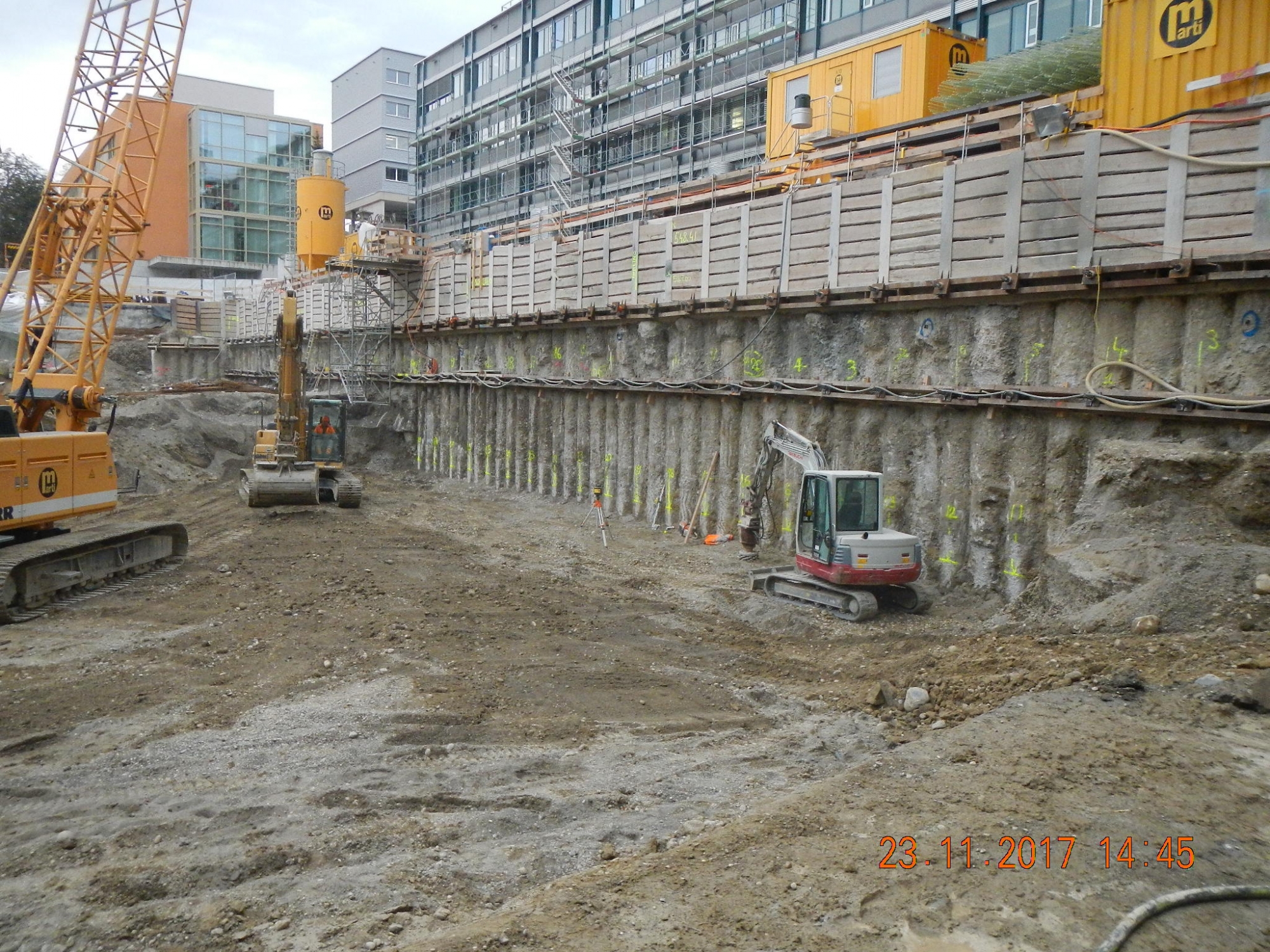

Oktober 2018

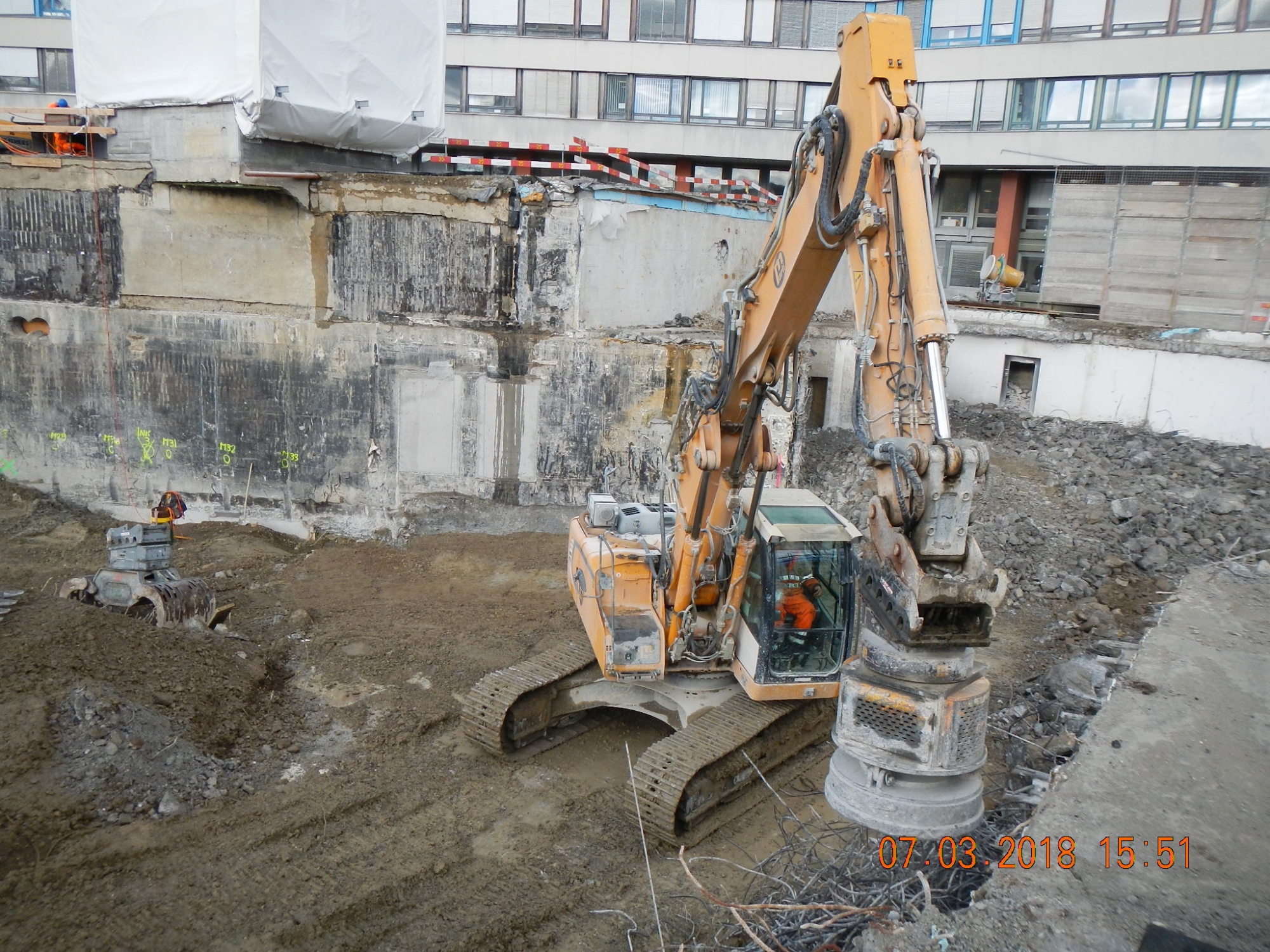

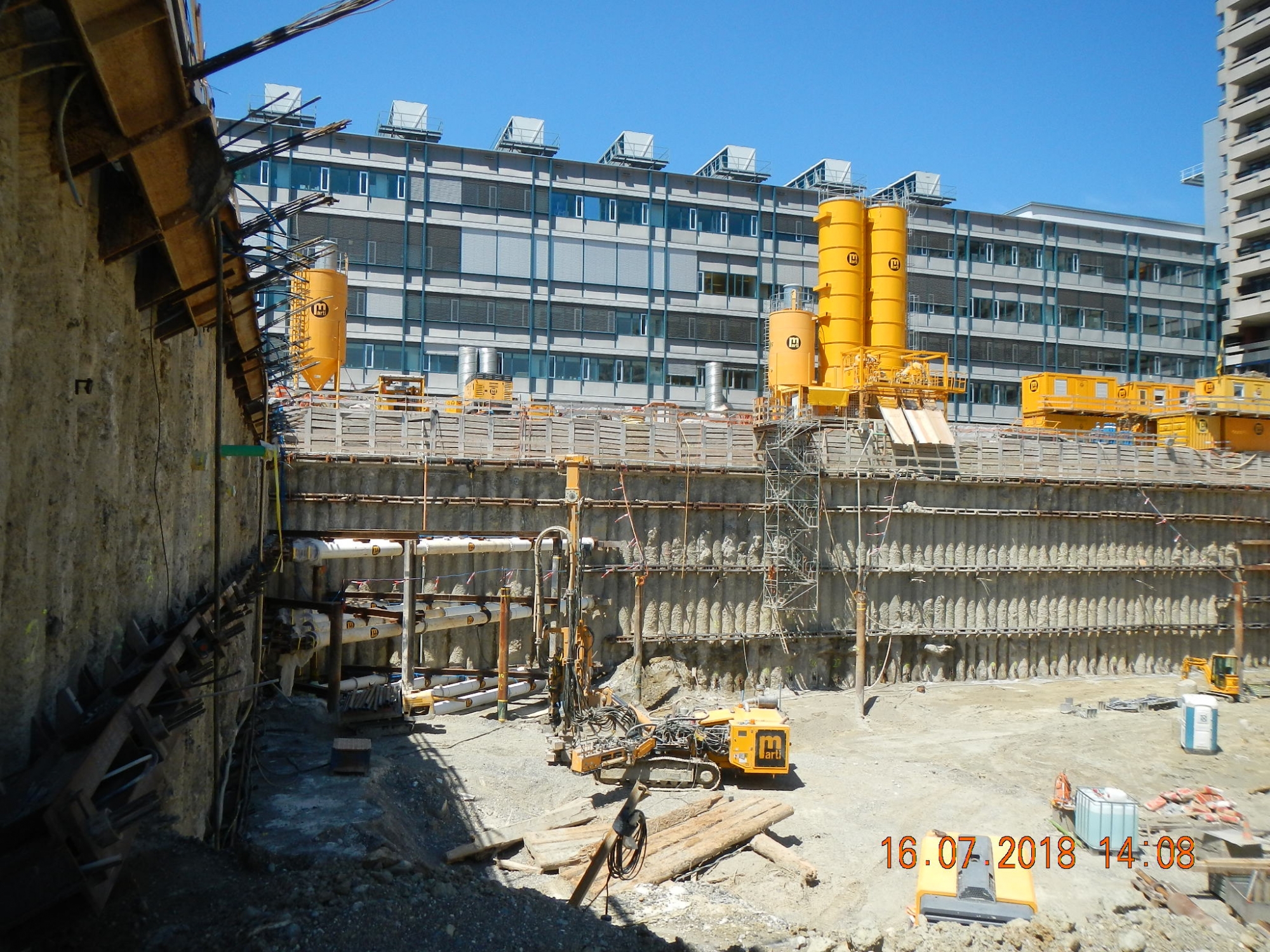

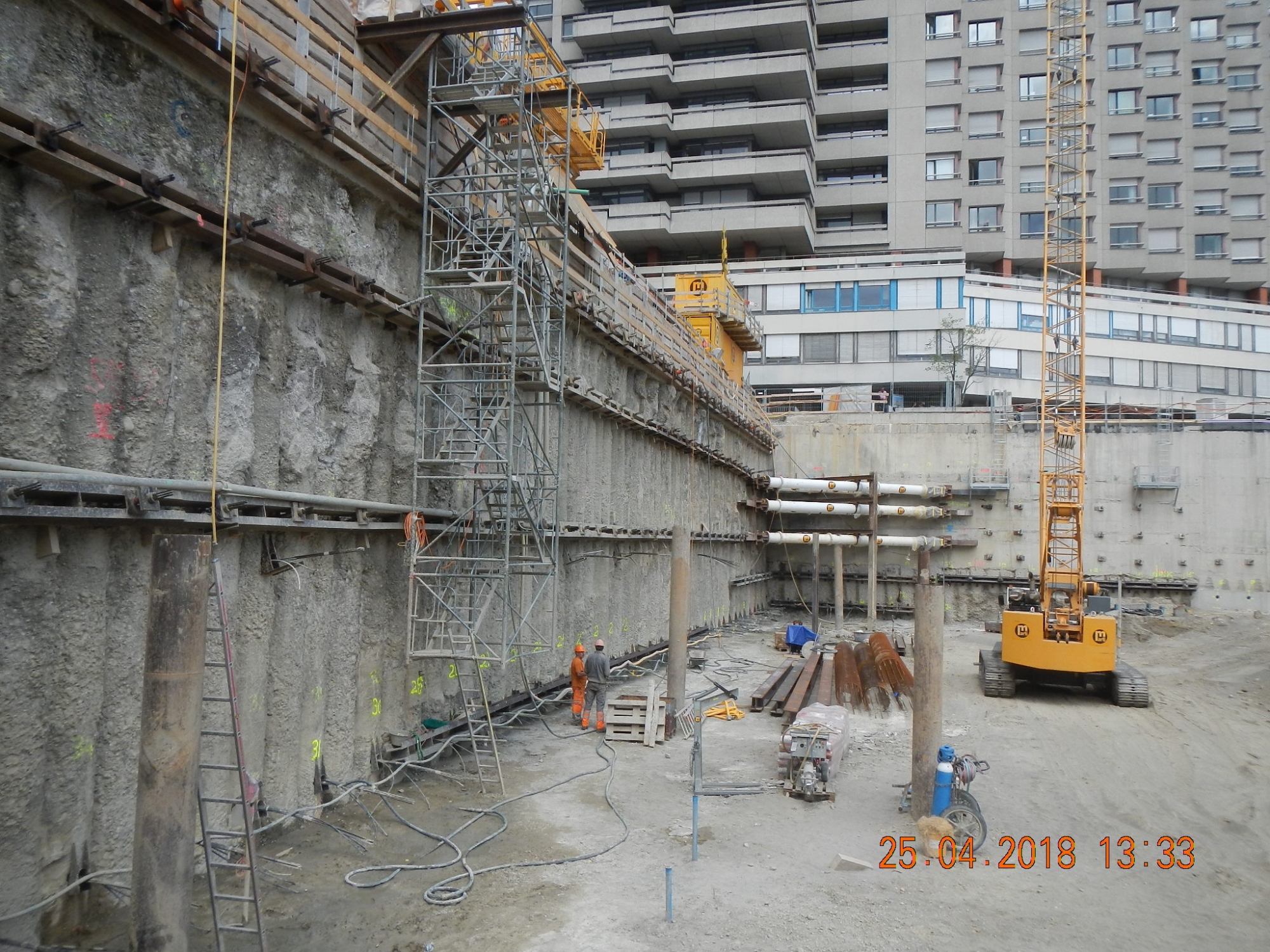

Juli 2018

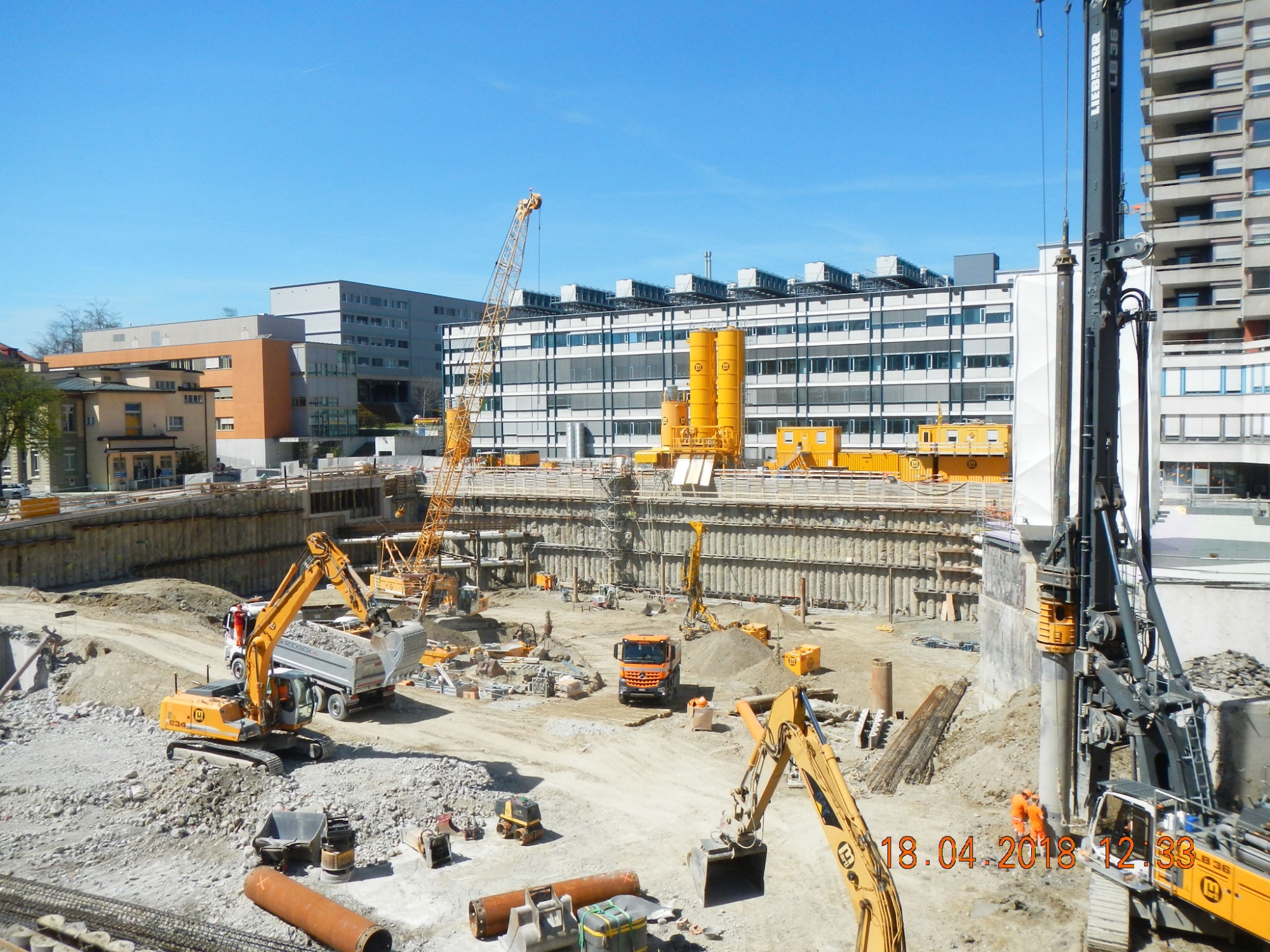

Mai 2018

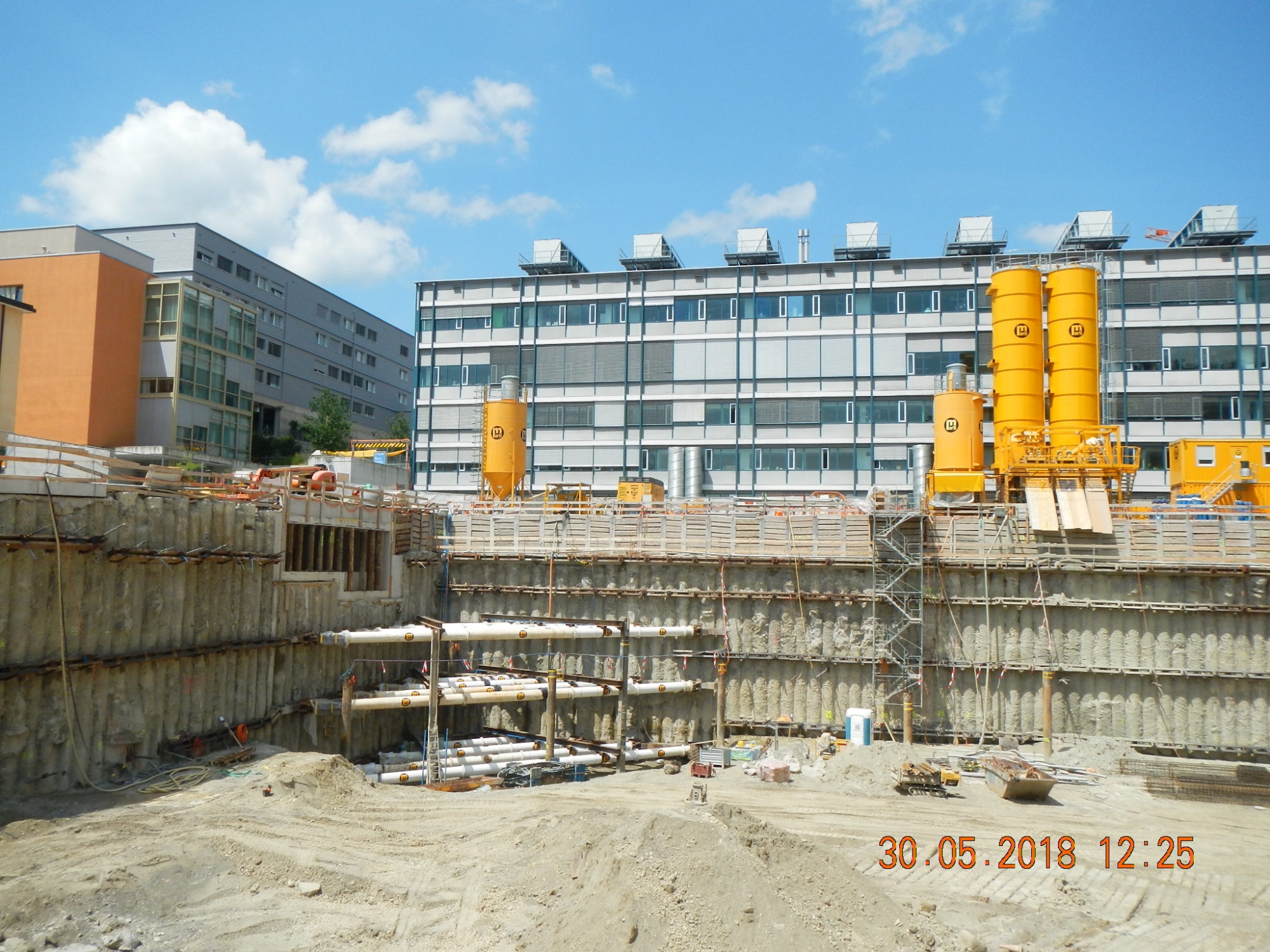

April 2018

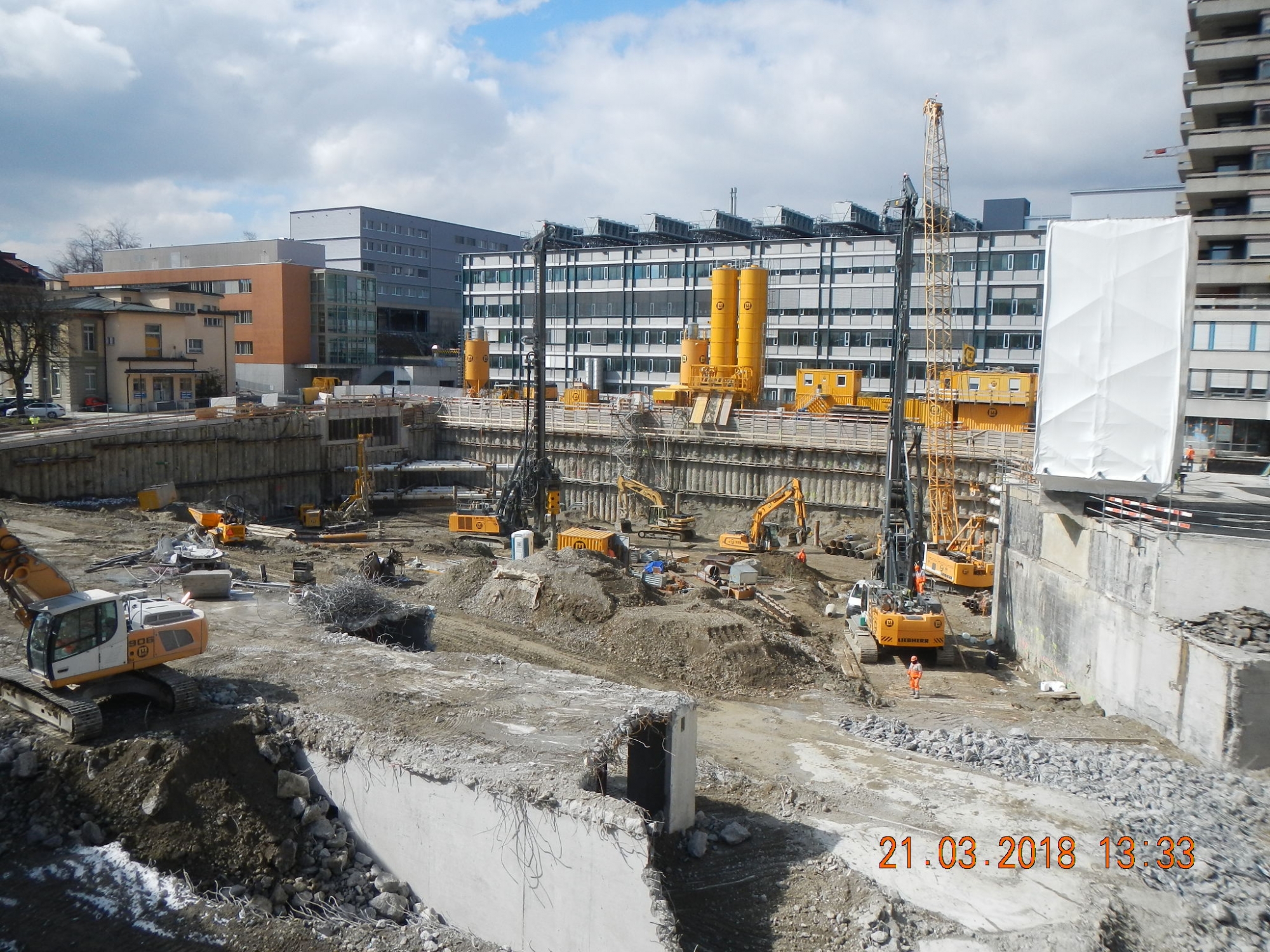

März 2018

Februar 2018

Januar 2018

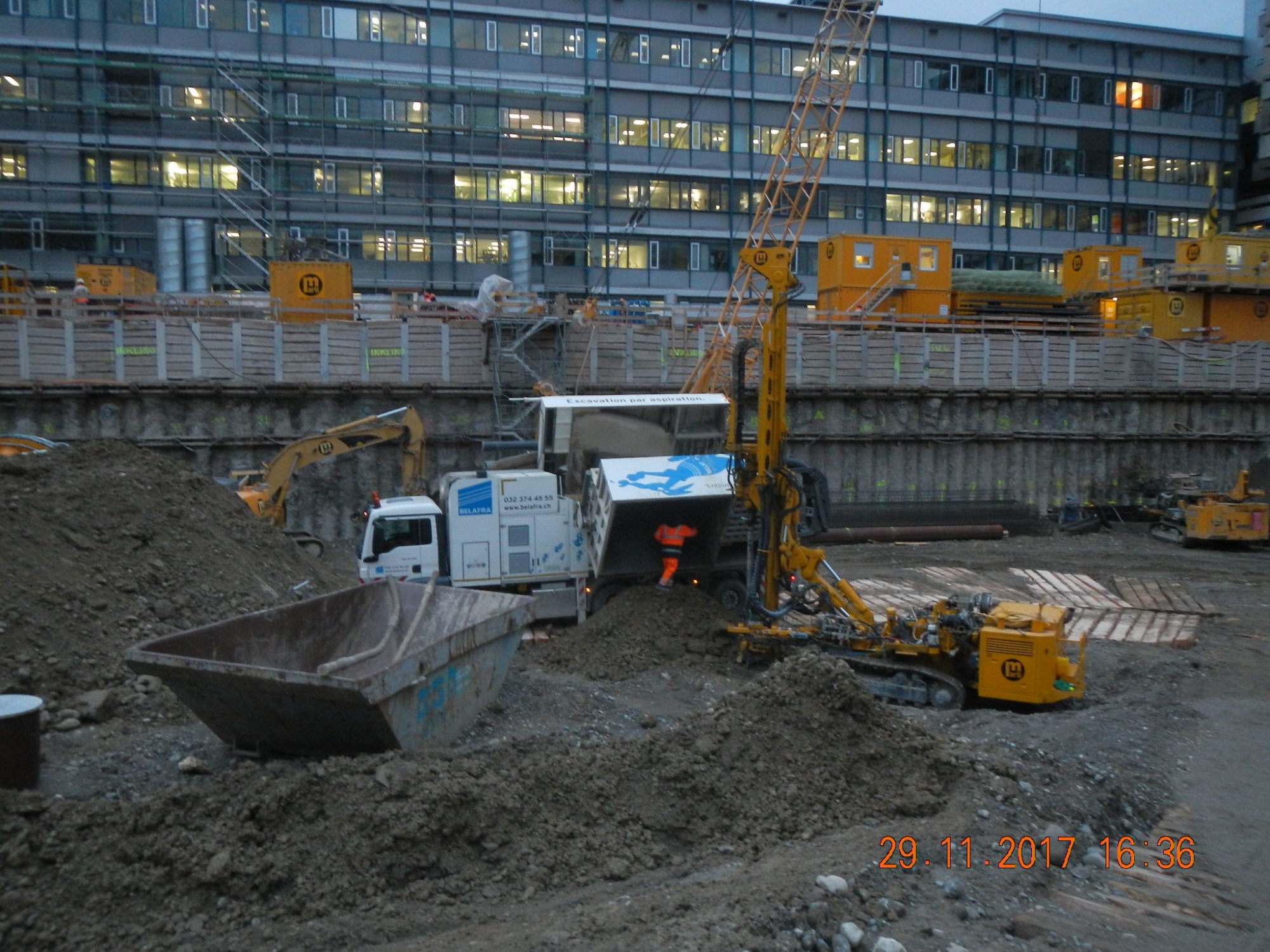

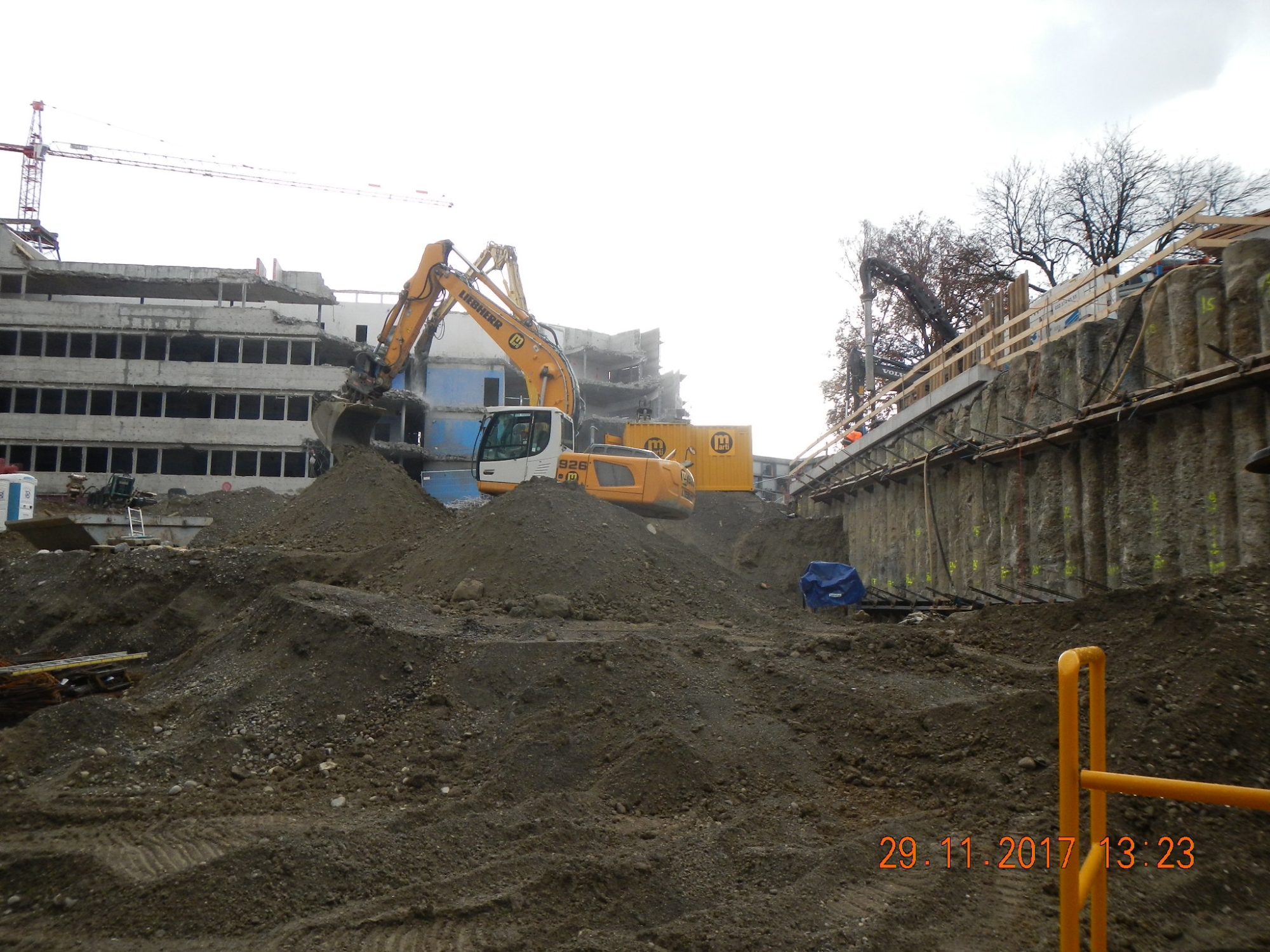

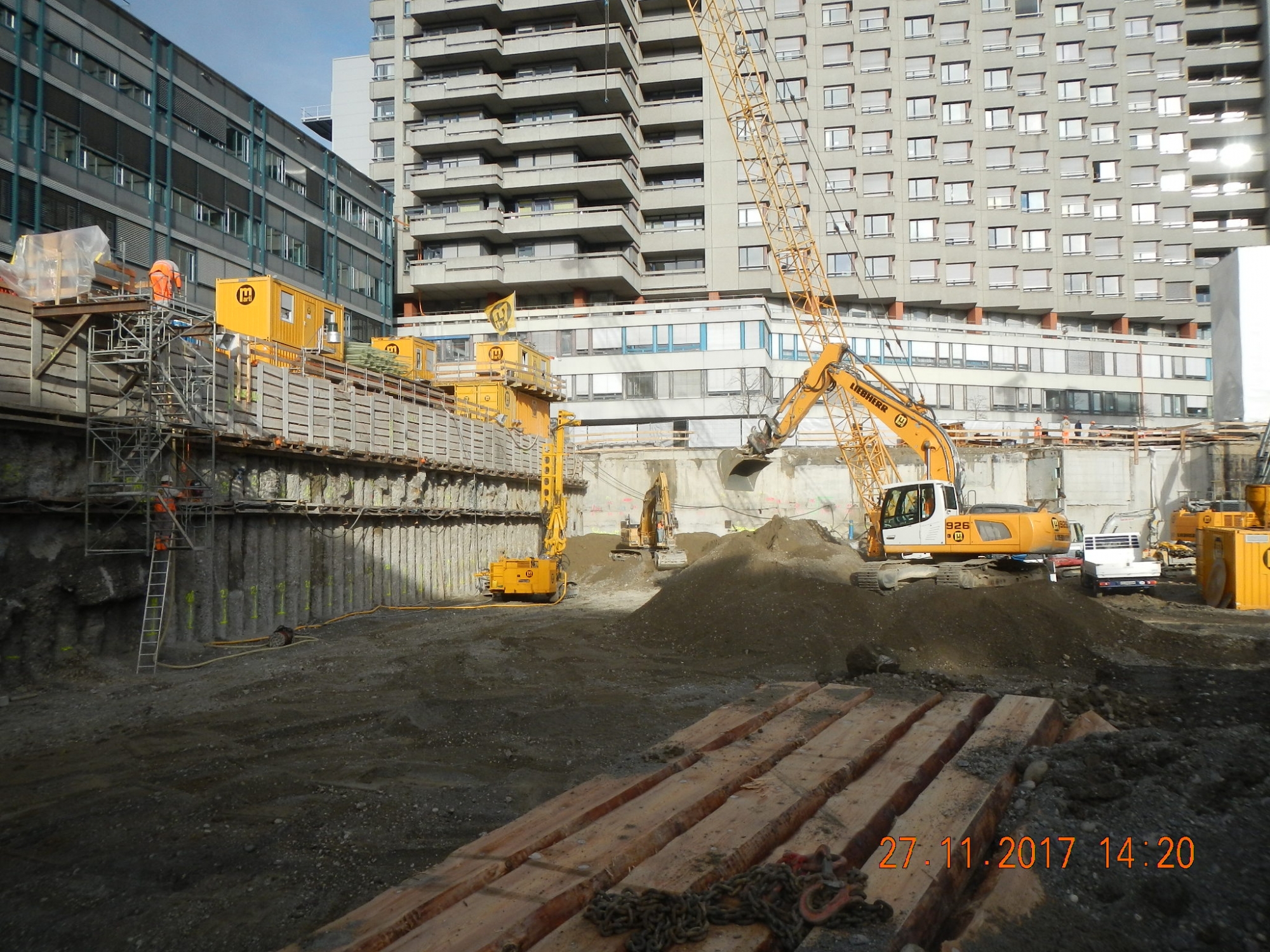

November 2017

Mai - Juli 2017

Pläne und Visualisierungen

Urheber Visualiserungen: Planergemeinschaft Archipel
